清水县红堡镇崖湾子沟排洪渠工程施工方案
一、工程概况
工程区位于清水县红堡镇谢家坡村,崖湾子沟河自南向北流经该村附 近注入白驼河。崖湾子沟河属于季节性沟道。防护段沟道全长880m,治理段 坡降i=0.017整个沟道流域面积8.36 km2,为白驼河一级支流。
工程任务:根据该段沟道水砂特性,沟道变化规律,依照防洪法和防洪 标准,采取防洪与沟道治理相结合,防洪排洪相结合,完善防洪体系,提 高防洪能力,确保工程设防区在设计洪水标准下不受洪水侵害。
工程规模:设防区涉及黄金冶炼厂一处,占地约40亩。根据实际规划, 规划新修排洪渠880m。
根据《水利水电工程等级划分及洪水标准》SL252-20及灌溉与排水 工程设计规范GB50288-99规定。本工程属五等小(2)型工程,地震设防烈度 为VIII度。工程区地震动峰值加速度g为0.2
二、编制依据
《建筑工程施工质量验收统一标准》GB503-21
《混凝土结构工程施工质量验收规范》GB50204-22
《建筑机械使用安全技术规程》JGJ33-21
《混凝土强度检验评定标准》GBJ107-87
三、工艺流程

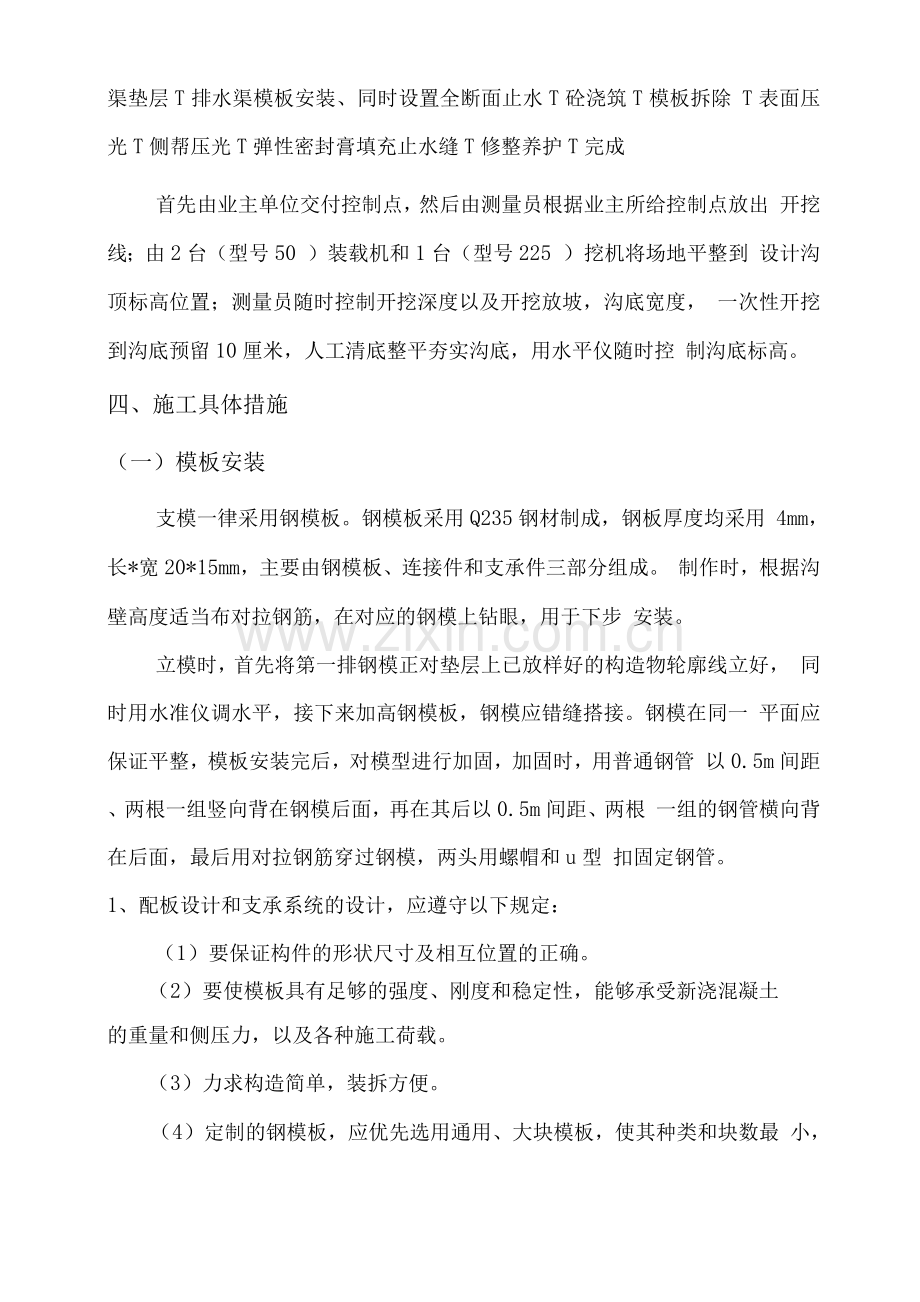

业主方交点T测量放线T沟槽土方开挖T沟底人工整平T验槽验线T 排水渠垫层T排水渠模板安装、同时设置全断面止水T砼浇筑T模板拆除 T表面压光T侧帮压光T弹性密封膏填充止水缝T修整养护T完成
首先由业主单位交付控制点,然后由测量员根据业主所给控制点放出 开挖线;由2台(型号50 )装载机和1台(型号225 )挖机将场地平整到 设计沟顶标高位置;测量员随时控制开挖深度以及开挖放坡,沟底宽度, 一次性开挖到沟底预留10厘米,人工清底整平夯实沟底,用水平仪随时控 制沟底标高。
四、施工具体措施
(一)模板安装
支模一律采用钢模板。钢模板采用Q235钢材制成,钢板厚度均采用 4mm,长*宽20*15mm,主要由钢模板、连接件和支承件三部分组成。 制作时,根据沟壁高度适当布对拉钢筋,在对应的钢模上钻眼,用于下步 安装。
立模时,首先将第一排钢模正对垫层上已放样好的构造物轮廓线立好, 同时用水准仪调水平,接下来加高钢模板,钢模应错缝搭接。钢模在同一 平面应保证平整,模板安装完后,对模型进行加固,加固时,用普通钢管 以0.5m间距、两根一组竖向背在钢模后面,再在其后以0.5m间距、两根 一组的钢管横向背在后面,最后用对拉钢筋穿过钢模,两头用螺帽和u型 扣固定钢管。
1、配板设计和支承系统的设计,应遵守以下规定:
(1)要保证构件的形状尺寸及相互位置的正确。
(2)要使模板具有足够的强度、刚度和稳定性,能够承受新浇混凝土
的重量和侧压力,以及各种施工荷载。
(3)力求构造简单,装拆方便。
(4)定制的钢模板,应优先选用通用、大块模板,使其种类和块数最 小,木模镶拼量最少。
(5)相邻基础钢模板的边肋,都应用U形卡插卡牢固,U形卡的间距 不应大于3mm,端头接缝上的卡孔,也应插上U形卡或L形插销。
(6)模板长向拼接宜采用错开布置,以增加模板的整体刚度。
(7)模板的支承系统应根据模板的荷载和部件的刚度进行布置。
3、支模注意事项
(1)模板板面之间应平整,接缝严密、不漏浆,保证结构物外露面美 观,线条流畅。
(2)浇筑砼前,模板应涂刷脱模剂,不得使用废机油等油料,且不得 污染钢筋及砼的施工缝处。
(3)模板安装完毕后,应对其平面位置、顶部标高、节点联系及纵横 向稳定性进行检查,待自检合格后后,请监理工程师复核无误签认后方可 浇筑混凝土,浇筑时,发现模板有超过允许偏差变形值的可能时,应及时 纠正。
(4)浇筑混凝土前,应对支架、模板、钢筋和预埋件进行检查,并做 好记录,符合设计要求后方可浇筑,模板内的杂物、积水和钢筋上的污垢 应清理干净。模板如有缝隙,应填塞严密,模板内面应涂刷脱模剂。
(二)混凝土工程
