1、刚性防水屋面施工工艺适用范围本工艺标准主要有适用于普通细石混凝土防水屋面、补偿收缩混凝土防水屋面、块体刚性防水屋面、预应力混凝土防水屋面以及近年来发展起来的钢纤维混凝土的防水屋面。材料准备(1)混凝土材料,按设计要求备齐水泥、砂、石子及外加剂等。现浇细石混凝土防水层应按水灰比不大于0。55,水泥用量不小于330kg/m3,砂率35%40%,灰砂比1 :21 : 2.5的原则备料,外加剂宜按使用说明书推荐参考用量的上限值配料。各种材料应按工程需要量一次备足,保证混凝土连续一次浇捣完成。(2)钢筋:按设计要求,如设计无特殊要求时,可采用乙级冷拔低碳钢丝,直径4mm .钢丝使用前应调直.(3)嵌缝材

2、料:宜采用改性沥青基密封材料或合成高分子密封材料,也可采用其他油膏或胶泥。北方地区应选用抗冻性较好的嵌缝材料。(4)其他:当防水层采用钢纤维混凝土时、块体或粉状材料时,各类材料亦应按工程需要量一次备足,以保证防水层连续施工。施工机具刚性防水层主要施工设备和工具如下:类型名称洋和工具阀粉土搅拌#1、砂聚搅择#U豪拜拜、台拜等运输机具手推车r卷握机、掉架和塔吊等福原土斑鸠工具平锹、木剖板、平板振动器、津简、木抹子、轶株子和抹光机、水推显等钢觞加工机具甜丝#L皆嗣工具、钢地钳等铺防水椅用工具筛手、我刎刀、木压板、刮损、短桶、钝灰刀等攫空工具浩缝机和钢丝刷、砍尘器-油漆刷子、油漆制71、扫帝、水精、窿

3、子、昔芋、牲耦、2,Cfi度计、聘或桶或攫媛粗.、油耆琳压枪等其他分格整木氛、木工锯等施工工艺流程_ L区什诚宏M力圈帽丁卬廿五蜷虫记琳4:汗士 t珪切工W胸拉监讦任捍1K3I1I3gTZJJ*PIM-lti-2- C1S2-3J 5-S2/tJ整/、(1)细石混凝土刚性防水层的施工由细石混凝土或掺入减水剂、防水剂等非膨胀性外加剂的细石混凝土浇筑成的防水混凝土统称为普通细石混凝土防水层。用于屋面,称之为普通细石混凝土屋面。常用的防水剂主要有:三氯化铁、三乙醇氨、有机硅等.其抗渗原理是防水剂加入混凝土中后,即形成不溶性胶体化合物,用来堵塞毛细孔隙和减少毛细管通路,增加混凝土的密实性从而提高其抗渗

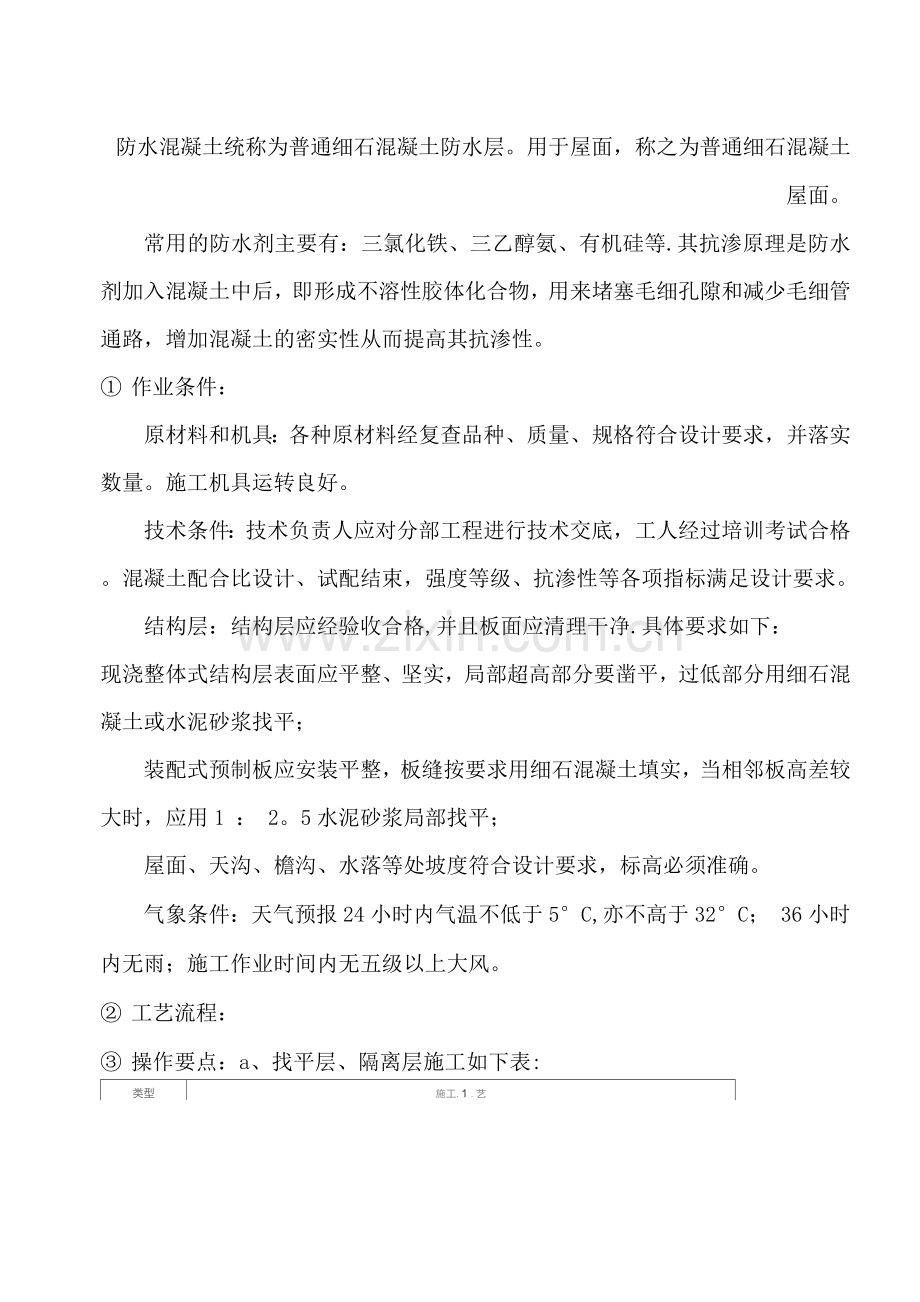

4、性。 作业条件:原材料和机具:各种原材料经复查品种、质量、规格符合设计要求,并落实数量。施工机具运转良好。技术条件:技术负责人应对分部工程进行技术交底,工人经过培训考试合格。混凝土配合比设计、试配结束,强度等级、抗渗性等各项指标满足设计要求。结构层:结构层应经验收合格,并且板面应清理干净.具体要求如下:现浇整体式结构层表面应平整、坚实,局部超高部分要凿平,过低部分用细石混凝土或水泥砂浆找平;装配式预制板应安装平整,板缝按要求用细石混凝土填实,当相邻板高差较大时,应用1 : 2。5水泥砂浆局部找平;屋面、天沟、檐沟、水落等处坡度符合设计要求,标高必须准确。气象条件:天气预报24小时内气温不低于5

5、C,亦不高于32C; 36小时内无雨;施工作业时间内无五级以上大风。 工艺流程: 操作要点:a、找平层、隔离层施工如下表:类型施工.1 .艺粘士砰果和平层、隔篱房L按配合比和工程量笛制F2. 砂凝抻和有用砰整碓拌机进行揽捽r3、砂桨铺钝前.将腕面站理干净.洒水屉润.但不得积水14. 铺抹眇架L*粘.十砂架或石拓眇浆度厚度一段为2C,要求原.度-致、压史、R出井弄护5、符眇浆基本干燥并具扪-定强近(用湖跳或手按元印)后.方可进行防水L:混凝土施丁水泥砂粟挂平层门毡眇阳离是L尚扫板面并洒水湿润.但不得积术L铺设1 : 3术泥砂浆找平L,厚度压实桂光井养护3、椅水混砂梁干燥后上铺翌筛分的干砂一屋,厘

6、度4Tmnb铺开刮平,用50蛔的液筒来回康压几询.格砂压实。4、秒垫层匕再铺油毡一层,油毡接雄批用热沥育粘合.形成平整的粘面,就计用度M.均匀,不揖成坨5、时险襁漏凝十L面.当表面较平整时.可不作水就砂浆找平原.而直接铺砂垫L挽叔砂弱找平层及近筋成或麻力叔)做层1.者扫板面并洒水屉润:1、石茹膏:砂-1 :矿 挺孝成干稠瓠 铺悚1了皿厚,压尖抹光并养护r3、防水HETS 1-2天,将辨筋灰或麻刀灰均句的抹在找平层上,厚度一瓶为2-3mmr抹实压光t4. 待技筋荻或麻刀帝基*、干燥后即谜行防水曲:油毡篇高层L 1 :3水泥砂浆找平层,厚157典,压实林善L浅平信干燥后、直接干铺- 1工油毡作隔离

7、L油毡接罐用搂燧粘接L油毡表曲涂缸一道石灰水相一道物M E饰水泥砂紫:防止油毡在歌季高沮时发软.使蔺背浸R防永信底面而粘丰.影耐隔离效果。纸筋叛或麻JJjc)找平隔离层1.清扫屋面板L铺抹10-1三皿厚雄筋菸(或麻刀菸)作找平隔离层,厚度应均勾,压史井、艳3、待找平L谨本干爆灼17天后.即应进行防水L:俩匚 底免纸笛萩.麻力荻调雨水破冲走涂刷隔离荆柞隔离层1.清扫结构房板面1.涂刷废机油一道(也可用皂地、乳化石靖等L涂刷耍均匀、不得诵流L撤滑石粉一层厚度检上也为宜4.涂刷隔离荆、野扎钢筋问及踞-筑,混凝土等操作必缭采溟倒退方式,M远端起涂一仓府离荆,扎仓钢筋网.湍-仓混凝土.避免交冥作业.不许

8、破坏隔离层或污染钢筋防水粉阳离ftL清扫板面2. 铺设防水箱一层,厚度S-lOnmi,压实后陶5皿山用有刻度的靠尺拽制,保证瑚精面平整、厚薄均匀3. 防水粉上铺隔离技一L:.阳离技可用废报技或卷筒技水混砂浆找平层上铺薄腹漏高层1. 活珂板而.用1 : S水混砰紫做拢平层.并加强靠护2. 待钱平厚七成干后,在上面铺设引先准备好的整修聚氟乙烯薄膜隔离是溥膜用盅、皿厚的透明叫3. 铮膜顺落水方向W,要用电翻压拼籍,压簸可设2-3,拼镰处薄膜搭接宣度3450皿1。拨我应一 1铺到期梁外边竦注:各种找平隔离层的表面坡度与屋面设计排水坡度一致。找平层隔离层施工完毕后,应注意加强保护;混凝土运输不能直接在隔

9、离层表面进行,应采取垫板等措施;绑扎钢筋时不得扎破表面;浇捣混凝土时更不能损坏隔离层.b、防水层的施工:绑扎钢筋网片:钢筋(或钢丝)要调直,不得有弯曲、锈蚀和油污。钢筋网片绑扎或点焊成型,绑扎钢筋端头应做弯钩,搭接长度必须大于30倍钢筋直径,冷拔低碳钢丝的搭接长度必须大于250mm。钢筋网片的铁丝应弯到主筋下,防止丝头露出混凝土表面引起锈蚀,形成渗漏点.焊接成型时搭接长度不应小于25倍钢筋直径.同一截面内,钢筋接头不得超过钢筋面积的四分之一.钢筋网片的位置应处于防水层的中偏上,但保护层厚度不应小于15mm。分格缝处钢筋应断开,使防水层在该处能自由伸缩。钢筋直径、间距应满足设计要求,当设计无明确

10、要求时,可采用eb41502mm.为保证钢筋位置准确,可先在隔离层上满铺钢筋,然后满扎成形,再按分格缝位置剪断并弯钩.安放分格缝木条和支边模:分格缝木条应按缝的宽度和防水层的厚度加工和选用,一般上宽度30mm,下宽度20mm.木条应质地坚硬,规格正确。分格缝木条和边模在使用前应先用水浸泡,并刷一道废机油或脱模剂。也可以在木条两侧覆贴塑料板,即增加木条刚度,又能减少木条取出时混凝土的摩擦阻力,保证分块边角整齐美观。为保证分格缝位置正确,应在隔离层上弹线定位,再用水泥素灰或水泥砂浆固定木条.要求尺寸、位置正确。浇筑防水层混凝土:混凝土搅拌时应按设计配合比投料,各种原材料必须称量准确.运送混凝土的器

11、具应严密,不可漏浆;运送过程中应防止混凝土分层离析;料车不能直接在找平层、隔离层和已绑扎好的钢筋网片上行走.混凝土的浇捣应按先远后近、先高后低的原则,逐个分格进行。一个分格缝内的混凝土必须一次浇捣完成,不得留施工缝。手推车内的混凝土应先倒在铁板上,再用铁锹铺设,不能直接往隔离层上倾倒。如用浇灌斗吊运时,倾倒高度不应高于1米,且分散倒于屋面,不能过于集中.混凝土铺设前应先标出浇筑厚度,再用靠尺刮铺平整,保证防水层的厚度一致。铺设时边铺边提钢筋网片,使其处于正确位置,不得贴靠屋面板后有露筋现象。盖缝式分格缝上部的反直立部分和屋面泛水亦应和防水板块同时浇筑,不留施工缝。混凝土从搅拌出料至浇筑完毕的间

12、隔时间不宜超过2小时。混凝土振捣、收光和养护:防水层混凝土宜用高频平板振捣器振捣,捣实后再用重4050kg、长6mm左右的滚筒来回碾压,直至混凝土密实和表面泛浆为止。在分格缝处,宜在两边同时铺设混凝土后再振捣,以避免分格条变位。在浇捣过程中,用2米靠尺随时检查,并把表面刮平,便于抹压。混凝土振捣、碾压泛浆后,按设计厚度要求抹平压实,使表面平整,符合排水要求。待收水初凝后,取出分格条,用铁抹子进行第一次抹光,并用水泥砂浆修补分格缝边缘的缺损部分,使之平直整齐。终凝前进行第二次抹光,使混凝土表明平整、光滑、无抹痕.抹光时不得在表面洒水、撒干水泥或加水泥浆。必要时还应进行第三次抹光。混凝土终凝(一般

13、在浇筑后1224小时)后即应进行养护.一般可采用淋水或覆盖草帘、砂、锯末等,使其保持充分的湿润,有条件时可采用蓄水养护.养护时间不得少于14天,养护期间不得上人踩踏,避免防水层受到损坏。屋面泛水应严格按设计要求施工,如设计无明确要求时,墙体迎水面的泛水高度不应小于240mm,非迎水面不宜小于180mm.通气管等迎水面泛水高度不小于150mm,非迎水面不小于120mm。泛水与防水层一次浇捣完成,转角处要做成圆弧和钝角。分格缝施工:分格缝的嵌填应待防水层混凝土干燥并达到设计强度后进行,其做法大致有盖缝式、灌缝式和嵌缝式三种,盖缝式只适用于屋脊分格缝和顺水流方向的分格缝。分格缝施工步骤如下:浇筑防水

14、层时,分格缝两侧做成高出防水层表面约120150mm的直立反。防水层混凝土硬化后,用清缝机和钢丝刷清理分格缝内的浮砂、尘土等物,再用吹尘器吹干净。缝内用沥青砂浆或水泥砂浆填实.用粘土盖瓦盖缝。盖瓦只能单边用水泥纸筋灰填实,不能两边填实,以免盖瓦粘结过牢,当防水层热胀冷缩时被拉裂.盖瓦应从上往下进行,每片瓦的搭接尺寸不少于30mm,檐处伸出亦不少于30mm.当反高度较低时,可在反顶部座灰,使盖瓦离开防水表面一定距离。灌缝和嵌缝施工参照密封防水施工部分。质量标准主控项目1. 细石混凝土的原材料质量及配合比,必须符合设计要求,检查出厂合格证、质量检验报告和计量措施;2. 细石混凝土防水层不得有渗漏或

15、积水现象。3. 细石混凝土防水层在天沟、檐沟、檐、水落、泛水、变形缝和伸出屋面管道的防水构造,必须符合设计要求。一般项目1. 细石混凝土防水层应表面平整、压实抹光,不得有裂缝、起壳、起砂等缺陷。2. 细石混凝土防水层的厚度和钢筋的要求应符合设计要求。3. 细石混凝土防水层分格缝的位置和间距应符合设计要求.4. 细石混凝土防水层表面平整度的允许偏差为5mm.成品保护1. 在已浇筑的混凝土强度达到12Mpa以后,才可允许人员在其上走动.2. 施工操作过程中,注意在铺设混凝土时要保护好电气等设备暗管.3. 不得在屋面上堆放材料及其他物品。4. 不得在屋面上熬制沥青等易燃物.安全与环境1. 混凝土浇筑

16、前,应先检查电线是否破损,开关是否符合要求.2. 操作振动器人员,必须戴胶皮手套,以防触电。3. 屋面临边应有护栏及竖挂安全网进行围挡.4. 操作工人进岗前应进行三级安全教育。5. 对操作工人进行安全技术交底.6. 操作工人在屋面作业时严禁乱扔乱抛材料。7. 操作工人上岗前正确佩戴安全帽并严禁酒后作业.8. 剩余的残渣等杂物应集中运到垃圾堆放区。施工注意事项1. 细石混凝土屋面的变形缝、施工缝、穿过防水混凝土层的管、埋件、出入,及其他突出屋面的结构物等特殊部位,应采取止水、加强(增设附加防水层)措施.2. 对寒冷地区应有防冻措施,以防防水层受冻损坏。3. 细石混凝土防水层应配置山4/12 mm的双向受力钢筋网片。钢筋网片在分格缝、变形缝处应断开,其保护层厚度不应小于1035mm.4. 细部构造、分格缝、泛水、变形缝、伸出屋面管道防水构造祥见细部构造。屋面泛水与屋面防水一次做成,泛水高度不应低于250mm。5. 细石混凝土防水层施工的温度不得低于5C和高于35C。质量记录1. 水泥的合格证及现场的复试报告;2. 现浇混凝土试压块试压记录;3. 分项工程质量验评记录。

展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
