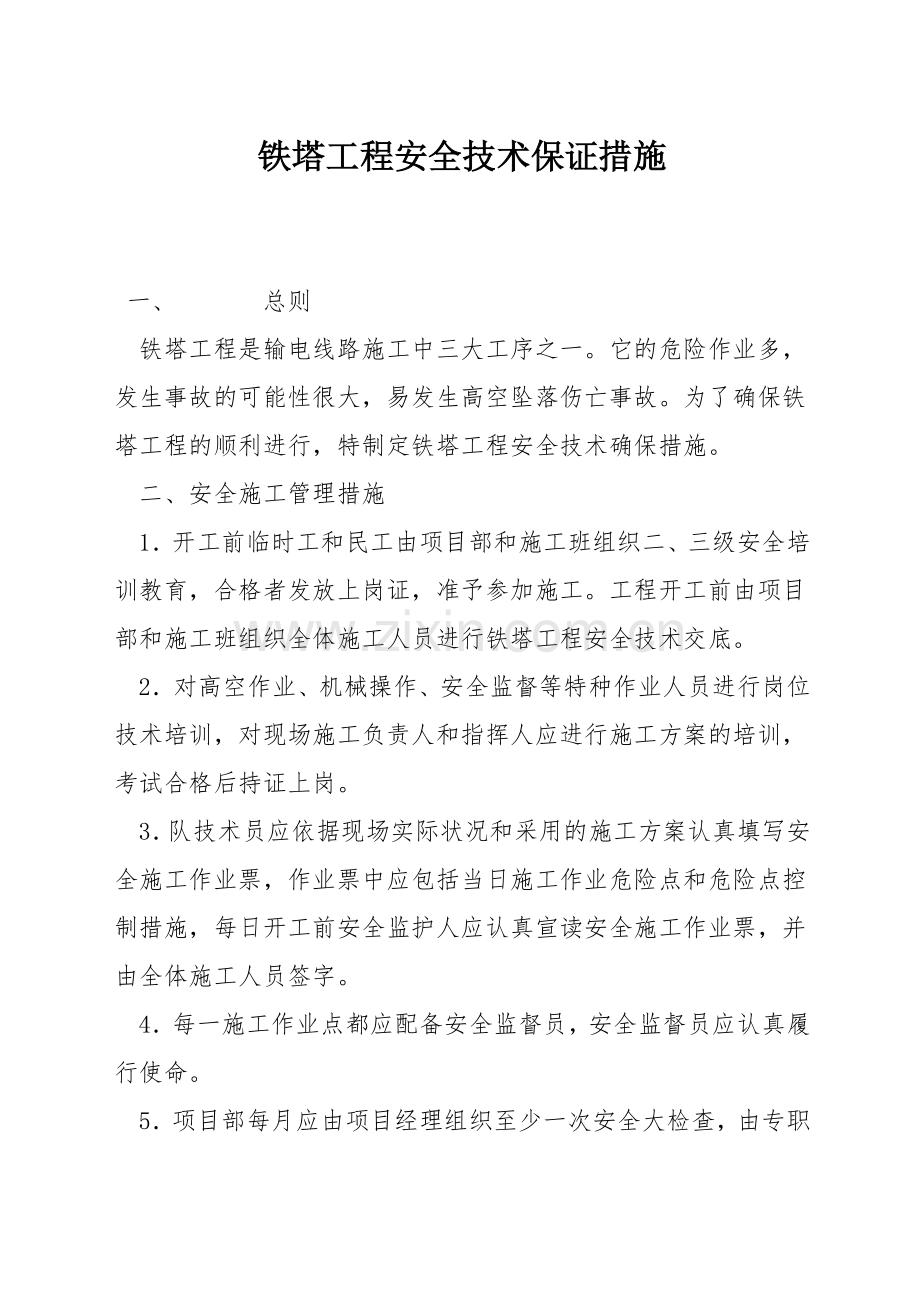

一、 总则
铁塔工程是输电线路施工中三大工序之一。它的危险作业多,发生事故的可能性很大,易发生高空坠落伤亡事故。为了确保铁塔工程的顺利进行,特制定铁塔工程安全技术确保措施。
二、安全施工管理措施
1.开工前临时工和民工由项目部和施工班组织二、三级安全培训教育,合格者发放上岗证,准予参加施工。工程开工前由项目部和施工班组织全体施工人员进行铁塔工程安全技术交底。
2.对高空作业、机械操作、安全监督等特种作业人员进行岗位技术培训,对现场施工负责人和指挥人应进行施工方案的培训,考试合格后持证上岗。
3.队技术员应依据现场实际状况和采用的施工方案认真填写安全施工作业票,作业票中应包括当日施工作业危险点和危险点控制措施,每日开工前安全监护人应认真宣读安全施工作业票,并由全体施工人员签字。
4.每一施工作业点都应配备安全监督员,安全监督员应认真履行使命。
5.项目部每月应由项目经理组织至少一次安全大检查,由专职安全员组织两次专业检查,对查出的问题及时处理。

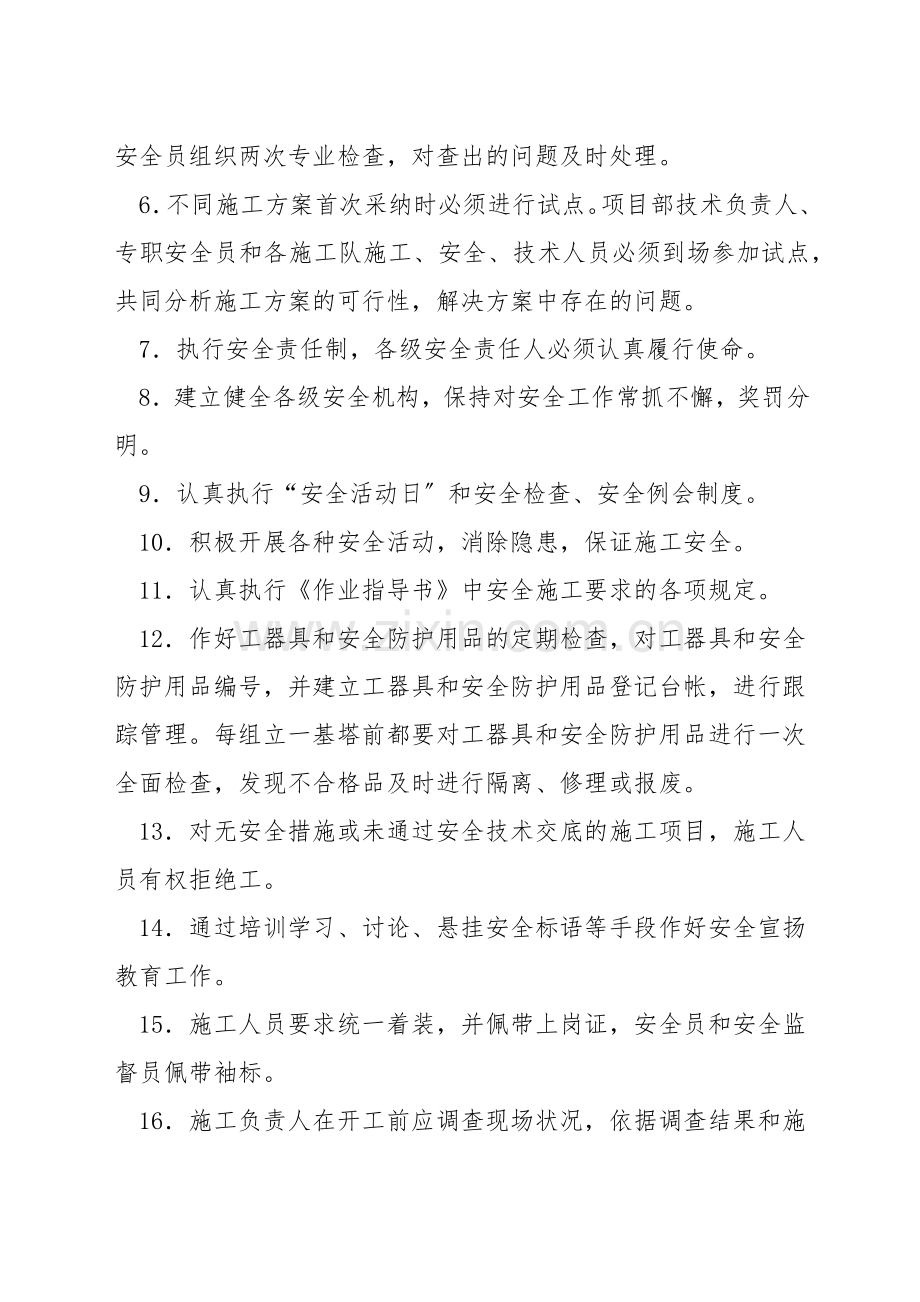

6.不同施工方案首次采纳时必须进行试点。项目部技术负责人、专职安全员和各施工队施工、安全、技术人员必须到场参加试点,共同分析施工方案的可行性,解决方案中存在的问题。
7.执行安全责任制,各级安全责任人必须认真履行使命。
8.建立健全各级安全机构,保持对安全工作常抓不懈,奖罚分明。
9.认真执行“安全活动日〞和安全检查、安全例会制度。
10.积极开展各种安全活动,消除隐患,保证施工安全。
11.认真执行《作业指导书》中安全施工要求的各项规定。
12.作好工器具和安全防护用品的定期检查,对工器具和安全防护用品编号,并建立工器具和安全防护用品登记台帐,进行跟踪管理。每组立一基塔前都要对工器具和安全防护用品进行一次全面检查,发现不合格品及时进行隔离、修理或报废。
13.对无安全措施或未通过安全技术交底的施工项目,施工人员有权拒绝工。
14.通过培训学习、讨论、悬挂安全标语等手段作好安全宣扬教育工作。
15.施工人员要求统一着装,并佩带上岗证,安全员和安全监督员佩带袖标。
16.施工负责人在开工前应调查现场状况,依据调查结果和施工内容合理安排施工,制定相应施工方案和安全措施。
17.对施工人员进行环境保护教育,并在施工中强化管理,注意保护树木和植被。
18.开工前,对工地驾驶人员进行考核,对所用车辆进行检查,不合适参加本工地运输的驾驶员和车况较差的车辆不得使用。
19.强化施工危险点控制
在工程施工过程中,对以下工作危险点应按照上述安全管理措施和安全施工技术措施的要求强化控制:
(1) 高空坠落; (2)高空坠物打击; (3)临时拉线失控;
(4)抱杆伤人; (5)起重工具断裂; (6)交通运输;
三、铁塔组立工序的安全责任制
铁塔组立是送电线路施工的一项集体操作,又是比较危险的作业,往往由于某个部位(或岗位)的失误而导致恶性事故,因此,确保铁塔组立的安全必须执行组塔工序中各个岗位的责任制,这是最主要最基本的安全措施。
1. 队长的使命:
a.队长是本班组的安全施工第一责任者,对本班组人员在施工过程中的安全和健康负责。
b.负责组织实施班组安全施工管理目标。
c.负责组织本班组人员学习与执行上级有关安全施工的规程、规定和措施。带头遵章守纪、及时改正并查处违章违纪行为。
d.认真组织每周一次的安全日活动,及时总结与布置本队在铁塔组立中的安全工作,并做好安全活动记录。
e.认真进行天天的班前安全讲话(站班会)和班组安全总结。
f.常常检查(天天不少于一次)施工现场的安全状况,保证本班组人员在施工中正确使用劳作保护用品、用具。
g.在工程项目开工前,负责组织本班组参加施工的人员接受安全交底并签字。未签字人员不得参加该项目的施工。
i.负责每基铁塔组立前的施工条件检查与落实,对危险作业的施工点,必须设安全监护人。
j.催促本队人员进行文明施工,收工时及时整理作业场所。
k.落实实施安全施工与经济利益挂钩的管理办法,做到奖罚严明。
l.组织本队人员分析施工中存在的安全问题,总结经验、吸取教训,及时改善班组安全工作。
2. 队技术员的使命:
a.协助队长做好各项立塔准备工作。
b.催促按施工工艺制定正确布置现场。如果现场地形不能按施工工艺制定要求布置时,应在立塔前作补充验算,检验工器具能否满足立塔安全要求。
c.针对各塔位的具体状况提出立塔施工制定的补充措施。
d.遇有特别地形或特别状况,或是队在本工程的第一基立塔、必须亲自参加。
3. 地面组装负责人的使命:
a.明确参加组装的施工人员的分工,交待安全措施和技术指导。
b.负责检查各重要构件的螺栓安装和紧固状况。
c.负责检查待起吊构件上是否是否有浮搁的螺栓、构件和工具。
d.负责检查待起吊塔片上的带铁是否安装可靠。
4. 立塔现场准备负责人的使命
a.向参加立塔准备的人员交代现场布置的技术要求。
b.按施工技术及工艺要求,确定地锚和锚桩的距离、方位、深度、马道等。
c.负责完成抱杆座落点的地形平整及开挖小坑。
d.特别地形、地质应报告班队长或立塔指挥人检查后再埋设地锚。
5.立塔指挥人的使命
a.负责宣读立塔安全工作票:向参加立塔的人员讲解本基铁塔的施工方案、安全措施及特别注意事项。
b.组织检查地面组装质量,组装不合格者不应立塔。
c.按施工工艺制定要求对立塔现场布置及所用的工器具进行全面检查。
d.立塔过程中照顾全局,随时听取各岗位报来的信息并提醒各岗位人员的操作。
e.发现异常状况或异常声响,应停止牵引。会同安全监督人进行检查后派人处理。
f.工器具未拆掉,地脚螺帽未装好前,指挥人不得离开指挥岗位。严防铁塔刚立正而还未稳固时出现无人指挥的混乱局面。
6.高空指挥人员的使命
a.向高空作业人员讲解本基铁塔的起吊方案。
b.检查催促高空作业人员正确使用安全防护用品。
c.负责与地面人员的联系和协调工作。
d.负责指挥塔上作业人员进行塔片就位时的构件安装。
e.塔片就位时负责指挥地面人员调整构件。
f.负责检查构件起吊系统的连接状况。
g.注意发现起吊和组装过程中的异常状况或异常声响,并配合检查处理。
7.立塔安全监督人的使命
a.协助立塔指挥人检查组装质量,检查立塔现场的布置,检查所用的工器具,检查各岗位操作人员是否遵守岗位。
b.立塔过程中站在立塔方向的侧面,协助指挥人发现立塔中的异常状况或异常声响,并配合检查处理。
c.对各岗位人员违反安全规程和施工技术措施的作业及时制止并报告立塔指挥人。
d.安全监督人进入现场应配带显然标志,例如红色袖章等。
e.对可能出现的险情要提醒立塔指挥人。
8. 制动系统操作负责人的使命
a.正确进行制动系统的布置、绑扎。
b.立塔前及塔头吊离地面后对制动系统作全面检查。
c.立塔过程中思想集中,听从立塔指挥人的指挥,及时、准确、平稳松出制动绳。
9. 牵引系统负责人的使命
a.正确连接牵引系统的钢绳、滑车及动力装置。选择安装合适的工具作总牵引复滑车组的重锤,防止复滑车组钢绳打绞。
b.立塔前及塔头吊离地面后对牵引系统作全面检查。
c.立塔过程中思想集中,监视钢绳、地锚、地滑车受力状况,防止钢绳卡住。
10.机动绞磨手的使命
a.立塔前检查绞磨各部件特别是刹车是否操作灵便,检查绞磨尾部与锚桩连接的钢绳及锚桩是否牢固可靠并报告立塔指挥人。
b.机手随时观察立塔指挥人的信号和旗语,做到看准旗号、动作快速、听从指挥。
c.绞磨使用中如发生故障,应暂停牵引,将牵引滑车钢绳卡死,然后排除故障o
d.在立塔过程中,机手不得离开岗位,或找人顶替操作,随时监视各部机件的运转。
e.拉磨尾绳不得少于二人,距绞磨不得小于2.5米,并不得站在尾绳圈的中间。
11. 起立抱杆中后方拉线操作的使命:
a.立塔前布置并检查后方拉线及滑车组,锚桩是否牢靠。
b.立塔至45°左右,即开始松弛地带住拉线,铁塔立至70°后必须适当收紧拉线使其受力并随铁塔的起立缓缓松出,要作到动作迅速,听从指挥。
c.抱杆立正后,将拉线锚固在地锚上。
12.塔上作业人员的使命
a.登塔前必须检查并带好安全保护用具。
b.必须站在安全位置进行操作。密切与地面工作人员取得联系。
c.严格执行高空作业的安全规定。
四、立塔安全要求及“危险点〞预控措施:
〔一〕一般要求和规定:
1.组立铁塔必须设专职安全监护人。
2.进入施工现场必须正确佩戴安全帽,非施工人员不得进入作业区。
3.组塔时,应及时拧紧塔腿地脚螺栓及插入式角钢螺栓,其垫片规格必须符合制定规定。
4.组立铁塔过程中,吊件垂直下方严禁有人。
5.在受力钢丝绳内角侧严禁有人。
6.使用卧式地锚时,地锚引出方向应开挖马道,马道与受力方向一致。
7.组立铁塔不得用临时拉线过夜,必须过夜时应对临时拉线采用安全措施。
8.临时拉线必须在永久拉线全部安装完毕后方可拆掉,拆掉时应由现场负责人统一指挥。
9.调整铁塔倾斜或弯曲时,应依据必须要增设临时拉线,塔上有人时,不得调整临时拉线。
10.拆掉受力构件必须事先采用补强措施。
〔二〕地面组装
1.组装场地应平整、障碍物应清除。
2.搬运材料时,应注意由上往下搬动,强行抽拉。两人以上扛运应使用同肩同起同落。
3.严禁将手指伸入螺孔找正。传递小型工具或材料不得抛掷。
〔三〕铁塔分解组立
1.吊装方案和现场布置应符合施工技术措施的规定;工器具不得超载使用。
2.在吊装前,一定要了解铁塔各段主材及辅材重量;要在保证安全施工的前提下选择起吊重量。
3.钢丝绳与铁件绑扎处应衬垫软物。
4.施工人员应常常检查抱杆、拉线、滑车、钢丝绳及牵引机具的完好状况,及时消除施工隐患。
5.在吊装易发生弯曲变形的构件时,应对其进行补强。
6.塔片就位时应先低侧后高侧;主材和侧面大斜材未全部连接牢固前,不得在吊件上作业。
7.抱杆提升前,应将提升腰滑车及其以下塔身辅材装齐,并拧紧螺栓。
8.总牵引地锚、制动系统中心、抱杆顶点和塔中心四点必须在同一垂直面上,严禁偏移。
9.起吊塔件时,塔上不得有人。待塔件到达就位时,高空作业人员方可登塔工作。
10.用外拉线抱杆组塔应遵守以下规定:
①.升降抱杆必须有统一指挥,四侧临时拉线应均匀放出并由技工操作。
②.抱杆垂直下方不得有人,塔上人员应在塔身内侧安全位置上。
③.抱杆根部与塔身绑扎牢固,抱杆倾角不超过15°。
④.起吊和就位过程中,吊件外侧应设控制绳。
⑤.吊装Z型塔上、下曲臂后,应采用钢丝绳加丝杠临时固定措施,严禁用棕绳连接。
11.用悬浮内〔外〕拉线抱杆组塔应遵守以下规定:
①.提升抱杆应设置两道腰环;采纳单腰环时,抱杆顶部应设临时拉线控制。
②.起吊过程中腰环不得受力,控制绳应随时放松。
③.抱杆拉线应绑扎在塔身节点下方,承托绳应绑扎在节点上方,且紧靠节点处。
④.双员吊装时,两侧荷重,提升速度及摇臂的变幅角度应基本一致。
⑤组立塔过程中,内〔外〕拉线悬浮抱杆下方不得有人。提升抱杆过程中,塔上工作人员应站在安全位置上。
〔四〕铁塔组立“危险点〞预控措施:
1.组塔危险点为“砸伤〞的控制措施:
①.现场人员必须戴好安全帽。
②.使用抱杆无论采纳何种材质,使用前均应依据起吊荷重进行验算抱杆强度,符合要求方可使用,严禁超载使用。
③.为防止抱杆倾倒,在起吊时,抱杆各部拉线应调整好工器具应正确使用,强度要足够,拉线要受力均匀。各条拉线均应有专人看守,地锚牢固可靠。
④.分片起吊塔片时,各部位绑扎点必须绑牢,位置正确,塔片起吊后,塔上作业人员必须站在安全位置,系好安全带和腰绳。
⑤.起吊时应有专人统一指挥,信号畅通明确;牵引设备要有专人负责,缓缓起吊。塔材片没到位时,作业人员不得用手去抓。
⑥.提升抱杆时,必须将塔材基本组装完毕,主材接头螺丝必须紧牢,各部拉线由专人控制好,防止抱杆倾倒伤人。
⑦.采纳单吊法时抱杆应有一定角度,双吊时抱杆必须直立。
⑧.单块塔材组塔时,塔材或螺丝等,上下应用绳索传递。塔下工作人员躲开下方主材应将两侧斜材上好后方可上人拆绳。
⑨.带上的辅铁必须绑扎牢固,防止掉下剪伤人。塔上工作人员必须使用工具袋。
⑩.利用钢钎做地锚时,检查锤把,锤头及钢钎子、打锤人应站在扶扦人的侧面,严禁站在对面,并不准戴手套。扶扦人应戴安全帽。钎头胡开花现象时应改换修理。
2.组塔危险点之二“临时拉线失控〞的控制措施:
①.临时拉线必须使用按规定承载的钢丝绳。
②.单基塔不少于4根布置,双基塔不少于6根布置。
③.一个锚桩上的拉线不得超过2根。
④.临时拉线的绑扎必须由技工担任。
⑤.临时拉线必须绑扎牢固后方可登高作业。
3.组塔危险点之三“触电〞的安全控制措施:
①.在邻近带电线路四周施工时,人员、起重设备、牵引绳索拉线等带电线路必须坚持足够安全距离或采纳绝缘拉绳。
②.坚持不了安全距离时,该线路必须停电。
③.组塔工作因故间断收工时,抱杆不准升起,防止抱杆倒在带电线路上。
4.高处作业与带电体的最小安全距离:
带电体的电压等级
〔kV〕
项 目
≤10
35
63~110
220
330
500
工器具、安装构件、导线、地线等与带电体的距离〔m〕
2.0
3.5
4.0
5.0
6.0
7.0
作业人员的活动范围与带电体的距离〔m〕
1.7
2.0
2.5
4.0
5.0
6.0
5.组塔危险点之四“高处坠落的控制措施:
①.凡在坠落高度基准面2M及以上有可能坠落的高处进行的作业均称为高处作业。高处作业应设安全监护人。
②.凡参加高处作业的人员,立塔前必须进行一次体格检查。不合格者不得参加高处作业。
③.高处作业人员应衣着灵便,穿软底鞋,并正确配戴个人防护用品。
④.主处作业人员必须系好安全带〔绳〕。安全带〔绳〕必须栓在牢固的构件上,并不得低挂高用,施工中应随时检查安全带〔绳〕是否拴牢。
⑤.高处作业所用工具和材料应放在工具袋内或用绳索绑牢;上下传递物件应用绳索吊送,严禁抛掷。
⑥.高处作业人员在转移作业位置时不得失去保护,手扶构件必须牢固。
⑦高处作业人员上下铁塔应沿脚钉或爬梯攀登。
⑧.塔上应避免上下交叉作业。上下交叉作业或多人在一处作业时,应互相照顾,密切配合。
⑨.在霜冻、雨雪后进行高处作业,应采用防滑措施。
⑩.高处作业人员严禁酒后作业。
五、铁塔工程安全文明施工要求
〔一〕工地运输和装卸安全要求
1.如遇雨天道路湿滑泥泞,应减轻运载重量,并减速慢性。
2.驾驶人员应按规定对车辆进行检查和保养,确保运输车辆车况优良。
3.运送超长构件时,构件尾部应设醒目标志,过弯道时,应防止超长部位与道树碰撞。
3.重大物件不得直接用肩扛运,抬运时应设一人指挥,步调一致,同起同落。
4.用吊车装卸塔料时,应遵守以下规定:
(1) 吊件和起重臂下方严禁有人。
(2) 在起吊过程中速度要均匀、平稳,不得突起突落。
(3) 吊件吊起10cm时应暂停,检查制动装置,确认完好后方可持续起吊。
(4) 吊件严禁从人身和驾驶室上空穿过。
(5) 起重臂及吊件上严禁有人或有浮置物。
(6) 吊挂钢丝绳间的夹角不得大于120°。
(7) 吊件不得长时间悬空停留,短时间停留时,操作人员、指挥人员不得离开现场。
(8) 起重机运转时,不得进行检修。
(9) 起重场地应平整,并避开沟、洞和松软土质,将支腿支在坚实的地面上。
(10) 起吊时吊钩悬挂点应与吊物重心在同一垂线上,吊钩钢丝绳应垂直,严禁偏拉斜吊。落钩时应防止吊物局部着地引起吊绳偏斜。
(11) 起重臂最大仰角不得超过制造厂铭牌规定。
10.两人及以上抬运长或重构件时,应有专人在工作前检查小运通道状况。障碍物必须清除,转弯处应加宽。抬运长构件应同肩抬运,做到同起同落。
5.四人及以上抬运长或重构件时,应明确一人指挥,步调一致,不得直接用肩扛。
6.人力肩扛构件应量力而行,一般单人肩扛的重量不宜超过50公斤。人与人之间坚持5米以上间距。
〔二〕一般要求
1.参加组塔人员必须做到“三熟悉〞:熟悉铁塔安装图,熟悉立塔方法的操作要点,熟悉本安全措施。
2.立塔指挥人应掌握抱杆、各部绳索的受力状况,严格控制起吊重量。
3.进入施工现场的施工人员必须正确佩戴安全帽。
4.各部位的工具,应按施工制定要求进行布置,各种绳索的穿向要正确,连接要可靠,安全监督人在吊塔前应作一次全面检查。
5.在开挖地锚坑时,地锚套引出方向应开挖马道,马道与受力方向应一致,严禁利用树木或外露岩石作牵引或制动等主要受力锚桩。现场各地锚坑挖好后须经施工负责人验坑后方准埋设。
6.被吊构件要绑扎牢固。如果钢绳与角钢直接绑扎时,应在角钢内侧垫方木外侧缠绕麻带,防止割断钢绳。
7.离地面2m以下的工作均属高空作业。高空作业应遵守下述规定:
a.高空作业人员必须扎安全带或腰绳,穿胶底鞋。工作前严禁饮酒。
b.作业人员的安全带必须拴在安装牢固的主材上。
c.多人在一处作业或双层作业,应互相照顾,密切配合。作业区下方不得有人。
d.有高空作业合格证且经体格检查同意高空作业者方准登高作业。
e.在雨水、雪天或冰冻之后进行高空作业,应采用防滑措施o
f.遇有雷雨、暴雨、浓雾及六级以上大风天气不得进行高空作业。
8.绞磨应安排在合适的位置,以便于观察和操作。绞磨所在地面应平整,距离基础一般应在1.2倍塔高之外。机动绞磨的机手必须经培训合格后才准操作。
9.作业现场除必要的施工人员外,其他人员应离开铁塔高度1.2倍距离以外。
10.组立铁塔时,应及时拧紧地脚螺栓和插入主角钢上的螺母。
11.起吊构件时,吊件垂直下方严禁有人。
12.在受力钢丝绳的内角侧严禁有人。
13.严禁将辅助材浮放在塔上,以免误抓误踩酿成事故。
14.在起吊过程中,严禁将手脚伸进吊件的空隙内或在吊件上作业。
15.塔上作业尽量不要和地面组装作业同时进行。如必须同时进行时,在构件起吊程中地面应暂停作业,防止发生高空物件坠落伤人。
16.高空作业不同意抛扔构件,须传递构件时应使用传递滑车及传递绳传递。
17.塔腿组立后,应及时将铁塔接地装置与塔腿连接,以防雷击。接地引下线安装在铁塔A、C腿正面上。
18.做到组立塔施工的安全监督,施工工器具不得以小代大,不得超重起吊。安全工器具施工前按载荷进行试验,并按规定定期检查,按规定设置、配戴,高处作业安全用品按标准进行试验。
19.卸扣使用时应遵守以下规定:
a.U型环变形或销子螺纹损坏不得使用;
b.不得横向受力;
c.销子不得扣在能活动的索具内;
d.不得处于吊件的转角处。
e.应按标记规定的负荷使用,无标记的不得使用。
20.安全防护用品除统一进行的检查试验外,每次使用前都必须进行外观检查,有以下状况者严禁使用:
a.安全带〔绳〕:断股、霉变、损伤或铁环有裂痕、挂钩变形、缝线脱开等。
b.安全帽:帽壳破损、缺少帽衬〔帽箍、顶衬、后箍〕,缺少下颚等。
21.已组塔段的脚钉应安装齐全。施工人员登塔和作业时,应攀登脚钉或安装牢固的构件。
22.铁塔组立现场的安全警示牌和标语牌应齐全,并应用围拦划分出的作业范围。
〔三〕地面组装安全措施
1.现场搬运塔材时应遵守以下规定:
a.搬运前应观看四周是否有人工作及其它障碍,避免互相碰撞。
b.搬运时注意观察行到目前为止道路,有无沟沟坎坎,避免踩空、踩滑、跌倒。
c.两人抬运构件时,应用同侧肩抬,并做到同起同落。
d.多人抬运构件时,应步调一致,有一人指挥。
2.地面组装必须设置现场指挥人,负责现场的全面安全工作。
3.现场组装人员应戴手套及安全帽。
4.找正螺孔时,严禁将手指伸入孔内。
5.地面互相传递或上下传递工具、构件、螺栓、垫圈等,一律禁止抛掷。
6.上下层同时作业时,上层作业人员应备工具袋,严禁工具及铁件向下抛掷。
7.地面组装中,必须要用木抱杆起吊塔片时,必须有专人指挥,明确分工,各部位应有专人控制绳索。各处锚桩应经指挥人检查认可后方准使用。
8.料运到现场后应进行分段对料,并摆放整齐,不得在成堆的角钢中强拉硬拽。
9.分片组装时带铁应能自由活动,螺帽应出扣;自由端朝上时,应绑扎牢固。
10.起吊构件的下方不得有人逗留。
〔四〕外拉线抱杆分解组塔安全措施
1.磨绳在绞磨卷筒上的缠绕圈数不得少于6圈。
2塔片吊离地面时应暂停牵引,检查各受力部位有无异常。
3.起吊钢绳与被吊构件的绑扎位置应合计到起吊及就位的方便。
4.起吊绳、承托绳及其它与塔材连接处均应垫麻袋和绑扎圆木。
5.起吊构件或提升抱杆时除由一人专职指挥外,必须有一名助手(兼现场安全员)协助看侧面,以防构件挂住塔身。连接主材时,塔上操作人员应站在安全位置,然后再操作。
6.起吊过程中,指挥员应在起吊方向的侧面,监视被吊塔片与塔身间的距离,一般应控制在0.2~0.5m范围内,严防塔片挂住塔身。
7.在升抱杆和起吊过程中,任何人不得登塔作业。
8.提升抱杆前应将已组塔段的斜材、辅材全部装齐,并拧紧螺栓。
9.提升抱杆的腰绳应固定在已组塔段身上。提升抱杆时,严禁以人力控制拉线系统或腰绳。
10.提升抱杆时,抱杆腰绳操作人员应站在抱杆侧面。
11.要有专人监视抱杆临时拉线及锚桩。抱杆临时拉线应先大被扣然后用绳卡固定,固按时绳卡压板应在钢丝绳主要受力的一边,不得正反交叉设置;绳卡间距不得小于90mm,数量不得少于3个。
12.在确保被吊塔片能顺利就位的前提下,应将抱杆沉入已组塔段的深度可能扩大—点,最小不得小于3m。
13.起吊构件时,腰绳不得受力。
14.单面塔片已吊装完毕,并就位,接头螺栓安装齐全后,方准登塔解起吊绳。
15.用压拉线的办法调整抱杆倾角时,务必慢慢加力,不得冲击。同时,应检查拉线连接处及锚桩变化状况。
16.主材和侧面大斜材未全部连接之前,不得到被吊构件上作业。
17.在起吊过程中,严禁将手脚伸进被吊构件的空隙内或被吊构件上作业。
18.使用开门式滑车时应将门扣锁好。
六、文明施工及环境保护要求
1.进入施工现场的人员应服装整齐、衣着统一,并佩带上岗证。
2. 施工车辆不得随意开拓道路、碾压植被和庄稼。
3. 施工人员不得随意砍伐树木。
4. 施工车辆经过村庄时应减速慢性,并不得鸣汽笛。
5. 铁塔组立时应依据塔高尽量缩小作业范围,减少对庄稼和植被的破坏。
6. 铁塔组立时应划分出明确的作业范围,并设安全警戒线。作业完毕后,施工现场应清理干净,不得有任何施工残留物。并应掩埋地锚坑、平整现场、恢复原地貌、恢复基础四周回填土形状。
