资源描述

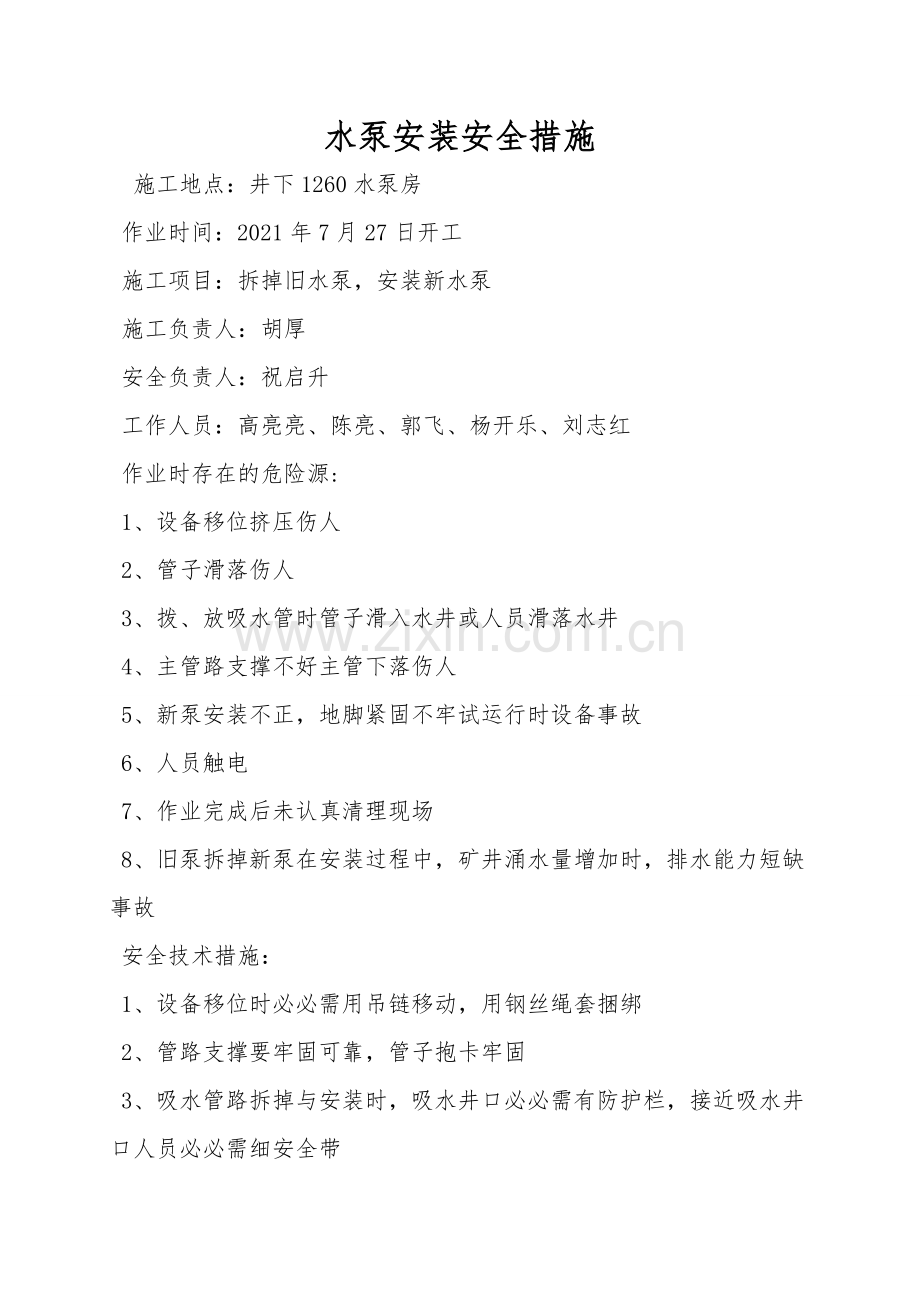

水泵安装安全措施
施工地点:井下1260水泵房
作业时间:2021年7月27日开工
施工项目:拆掉旧水泵,安装新水泵
施工负责人:胡厚
安全负责人:祝启升
工作人员:高亮亮、陈亮、郭飞、杨开乐、刘志红
作业时存在的危险源:
1、设备移位挤压伤人
2、管子滑落伤人
3、拨、放吸水管时管子滑入水井或人员滑落水井
4、主管路支撑不好主管下落伤人
5、新泵安装不正,地脚紧固不牢试运行时设备事故
6、人员触电
7、作业完成后未认真清理现场
8、旧泵拆掉新泵在安装过程中,矿井涌水量增加时,排水能力短缺事故
安全技术措施:
1、设备移位时必必需用吊链移动,用钢丝绳套捆绑
2、管路支撑要牢固可靠,管子抱卡牢固
3、吸水管路拆掉与安装时,吸水井口必必需有防护栏,接近吸水井口人员必必需细安全带

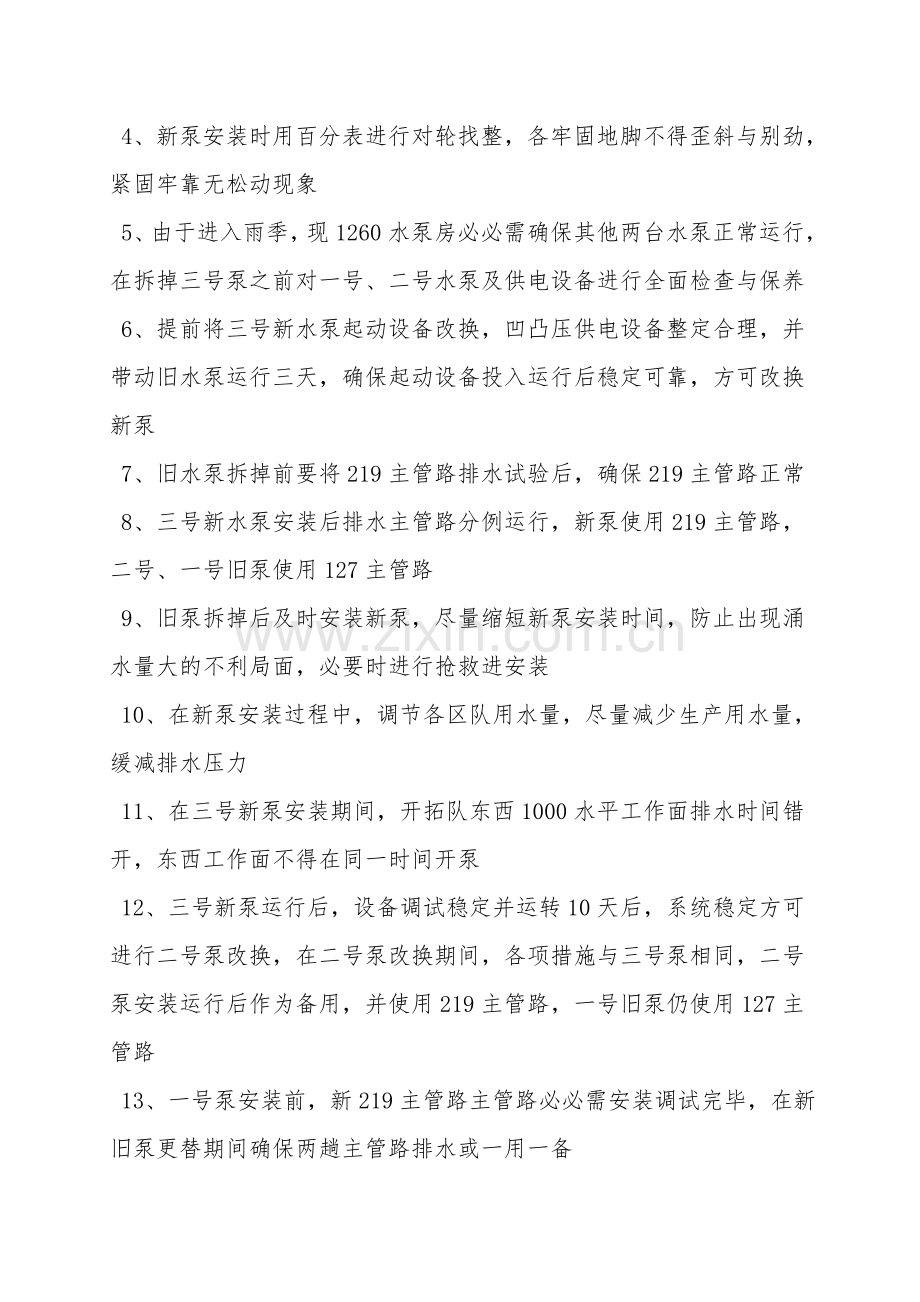

4、新泵安装时用百分表进行对轮找整,各牢固地脚不得歪斜与别劲,紧固牢靠无松动现象
5、由于进入雨季,现1260水泵房必必需确保其他两台水泵正常运行,在拆掉三号泵之前对一号、二号水泵及供电设备进行全面检查与保养
6、提前将三号新水泵起动设备改换,凹凸压供电设备整定合理,并带动旧水泵运行三天,确保起动设备投入运行后稳定可靠,方可改换新泵
7、旧水泵拆掉前要将219主管路排水试验后,确保219主管路正常
8、三号新水泵安装后排水主管路分例运行,新泵使用219主管路,二号、一号旧泵使用127主管路
9、旧泵拆掉后及时安装新泵,尽量缩短新泵安装时间,防止出现涌水量大的不利局面,必要时进行抢救进安装
10、在新泵安装过程中,调节各区队用水量,尽量减少生产用水量,缓减排水压力
11、在三号新泵安装期间,开拓队东西1000水平工作面排水时间错开,东西工作面不得在同一时间开泵
12、三号新泵运行后,设备调试稳定并运转10天后,系统稳定方可进行二号泵改换,在二号泵改换期间,各项措施与三号泵相同,二号泵安装运行后作为备用,并使用219主管路,一号旧泵仍使用127主管路
13、一号泵安装前,新219主管路主管路必必需安装调试完毕,在新旧泵更替期间确保两趟主管路排水或一用一备
展开阅读全文
