收藏 分销(赏)

医院改造工程各阶段施工部署方案.docx

上传人:精**** 文档编号:10160265 上传时间:2025-04-24 格式:DOCX 页数:3 大小:15.23KB
下载 相关 举报

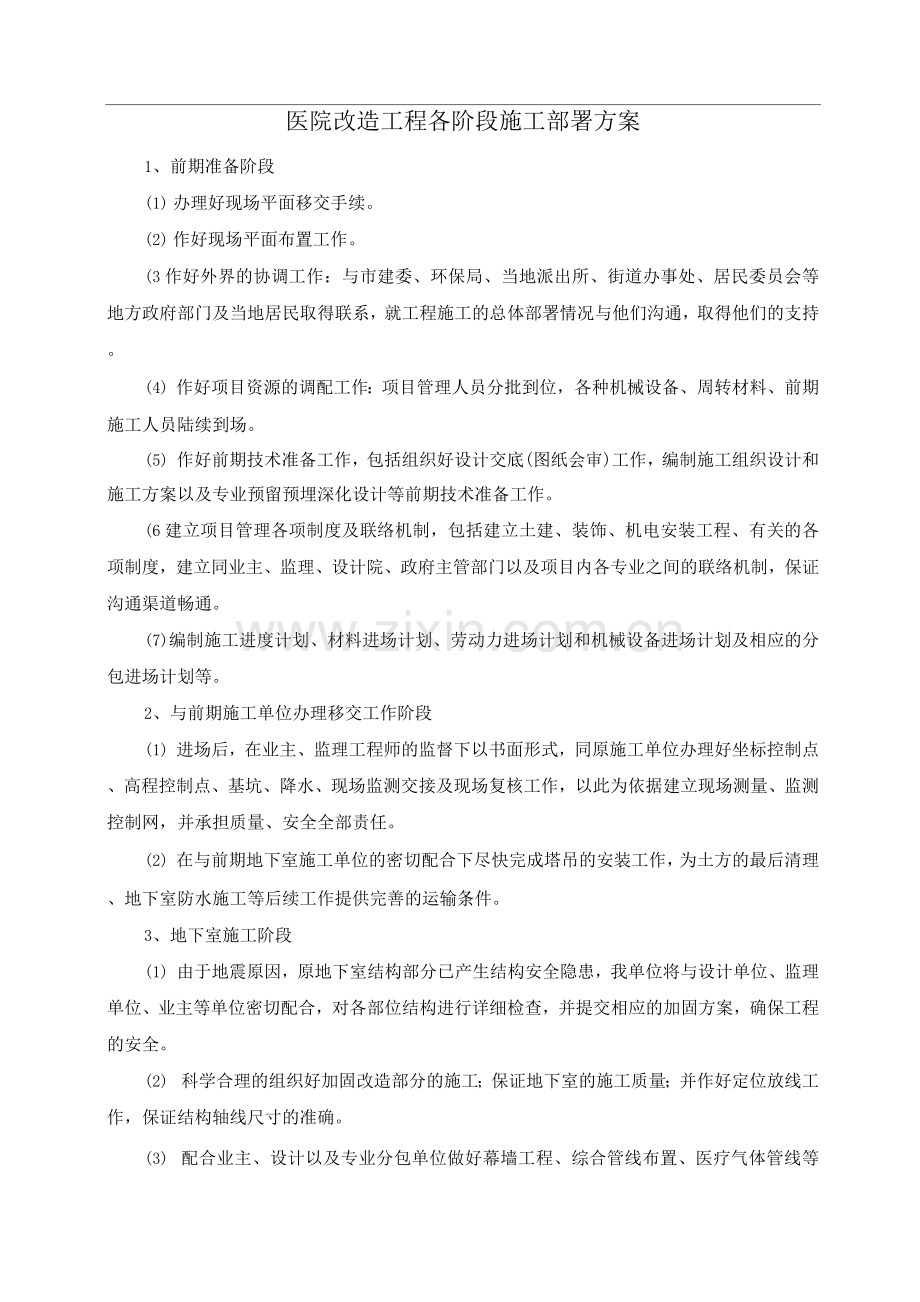

医院改造工程各阶段施工部署方案.docx_第1页
第1页 / 共3页
医院改造工程各阶段施工部署方案.docx_第2页
第2页 / 共3页
点击查看更多>>
资源描述
医院改造工程各阶段施工部署方案 1、前期准备阶段 (1) 办理好现场平面移交手续。 (2) 作好现场平面布置工作。 (3作好外界的协调工作:与市建委、环保局、当地派出所、街道办事处、居民委员会等地方政府部门及当地居民取得联系,就工程施工的总体部署情况与他们沟通,取得他们的支持。 (4) 作好项目资源的调配工作:项目管理人员分批到位,各种机械设备、周转材料、前期施工人员陆续到场。 (5) 作好前期技术准备工作,包括组织好设计交底(图纸会审)工作,编制施工组织设计和施工方案以及专业预留预埋深化设计等前期技术准备工作。 (6建立项目管理各项制度及联络机制,包括建立土建、装饰、机电安装工程、有关的各项制度,建立同业主、监理、设计院、政府主管部门以及项目内各专业之间的联络机制,保证沟通渠道畅通。 (7)编制施工进度计划、材料进场计划、劳动力进场计划和机械设备进场计划及相应的分包进场计划等。 2、与前期施工单位办理移交工作阶段 (1) 进场后,在业主、监理工程师的监督下以书面形式,同原施工单位办理好坐标控制点、高程控制点、基坑、降水、现场监测交接及现场复核工作,以此为依据建立现场测量、监测控制网,并承担质量、安全全部责任。 (2) 在与前期地下室施工单位的密切配合下尽快完成塔吊的安装工作,为土方的最后清理、地下室防水施工等后续工作提供完善的运输条件。 3、地下室施工阶段 (1) 由于地震原因,原地下室结构部分已产生结构安全隐患,我单位将与设计单位、监理单位、业主等单位密切配合,对各部位结构进行详细检查,并提交相应的加固方案,确保工程的安全。 (2) 科学合理的组织好加固改造部分的施工;保证地下室的施工质量;并作好定位放线工作,保证结构轴线尺寸的准确。 (3) 配合业主、设计以及专业分包单位做好幕墙工程、综合管线布置、医疗气体管线等深化设计内容,确保主体结构施工顺利进行,同时尽量避免相关预留预埋工程的二次施工处理给结构带来不安全因素。 (4机电系统预埋预留和防雷接地随结构施工进行,预埋一定要根据深化设计图纸进行,并编制防雷、接地作业指导书,强化核对检查制度,防止漏埋、错埋,进行大型设备基础的预埋。 4、主体结构施工阶段 (1确保流水施工良性循环:材料按计划分批进场,保证材料供应;加强机械设备的运行管理、维修保养,确保机械设备良好运行;合理调配劳动力,按照劳动力曲线进行动态管理,确保劳动力充足。 (2机电安装部要积极配合土建施工,及时穿插,保证位置准确,不漏埋,避免出现剔凿现象。 (3) 本工程采用外脚手架全封闭施工,主体结构施工完后,利用外脚手架进行外墙的装饰施工。 (4) 机电安装部要积极配合土建施工,及时穿插,保证位置准确,不漏埋,避免出现剔凿现象,机电安装工程和初装修施工在主体结构验收后及时插入。 在本阶段要对机电安装阶段的图纸进行深化设计,保证施工时一次成优,避免施工过程中的返工现象。从而确保工期及工程质量目标的实现。 (5) 在本阶段要对机电安装阶段的图纸进行深化设计,保证施工时一次成优,避免施工过程中的返工现象。从而确保工期及工程质量目标的实现。 (6) 在主体结构施工完成后,根据沉降观测记录的分析结果,及时进行沉降后浇带的封闭。 5、机电安装施工阶段 (1地下室结构验收以后,组织机电各专业进行地下室管线安装,从地下室往上逐层展开;以机电安装工程施工为先导,砌体、抹灰、屋面等土建施工适时插入,为安装创造工作面,以便安装专业按照“先下后上,先主管后支管,先预制后安装”的原则,实行平面分区、立体交叉作业的流水式施工方法。 按系统工作原理精心组织、协调各专业各工序,利用空间争取时间,全面展开各项安装工程施工任务,并为装修及其它的专业分包提前插入创造工作面。 (2)随着围护墙完成消防、强弱电管、消防箱体、配电箱等的预埋预留;土建尽早完 善弱电间、强电间初装修工序,便于桥架施工、组织医疗气体管线及医疗设备安装。 (3编制材料、设备考察、进场计划,根据总体工期计划,明确各类设备、材料进场时间。特别是那些业主已指定供应方式供应的设备,如电梯、医疗设备、医疗器材,由于订货的周期相对较长,所以安装开始必须明确进场时间。 (4) 根据事先编制好的设备进场计划组织设备进场,根据吊装就位方案实施设备的吊装就位。 (5) 组织机电安装各专业按照计划进行各自的设备安装,各专业协调穿插施工,因施工专业较多,本阶段注意文明施工,实行专业间的“工作面移交制度”。 (6) 各种试验工作以及单机、单系统测试:各专业管路、线路敷设完成、设备安装完成,进行各自系统内的单机试运转工作,对子系统独立进行试调,为系统调试作准备。 6、装饰施工阶段 (1)装饰施工阶段在工艺流程上,按照先外后内的基本原则。 (2在外墙封闭前,室内主要完成基层处理以及装饰材料、装饰节点的确认及初装修工作;在完成外墙封闭后,及时插入装饰样板间的施工,通过样板间确定装饰做法,为大面积展开创造条件。 (3) 在装饰样板确定之后,立即开展大面积装饰施工。 (4) 在装饰工程施工中,要与机电安装工程积极协调配合,特别是作好吊顶工程中的吊顶内的各种管线、灯具、喷淋头、风、烟感等与吊顶面板的协调施工;卫生间中的卫生洁具、给排水管与土建防水及装饰面的协调施工。 (5本工程室内精装饰施工按楼层分为四个施工段,依次向下组织流水施工,以装饰施工为主线,其它专业施工按进度要求配合。 (6) 设有净化空调的楼层,必须在室内墙地面装饰全部施工完成后封闭楼层,然后进行净化空调安装,最后进行该楼层吊顶板安装。 (7本阶段的重点是在完成自行承包的装修装饰工程的同时,重点协调和配合指定分包范围内的二次装修,加强成品保护工作,尤其做好医疗设备、管线安装的协调管理,使各分包单位在总包单位的统一协调、配合下顺利完成二次装修工作。 7、综合调试、竣工收尾阶段 本阶段加紧整个工程的配套收尾,清洁卫生和成品保护,配合指定分包单位作好安装及设备调试工作,配合室外工程施工,加紧各项交工技术资料的整理,确保工程的一次验收成功。四方验收后配合业主布置办公家具。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
