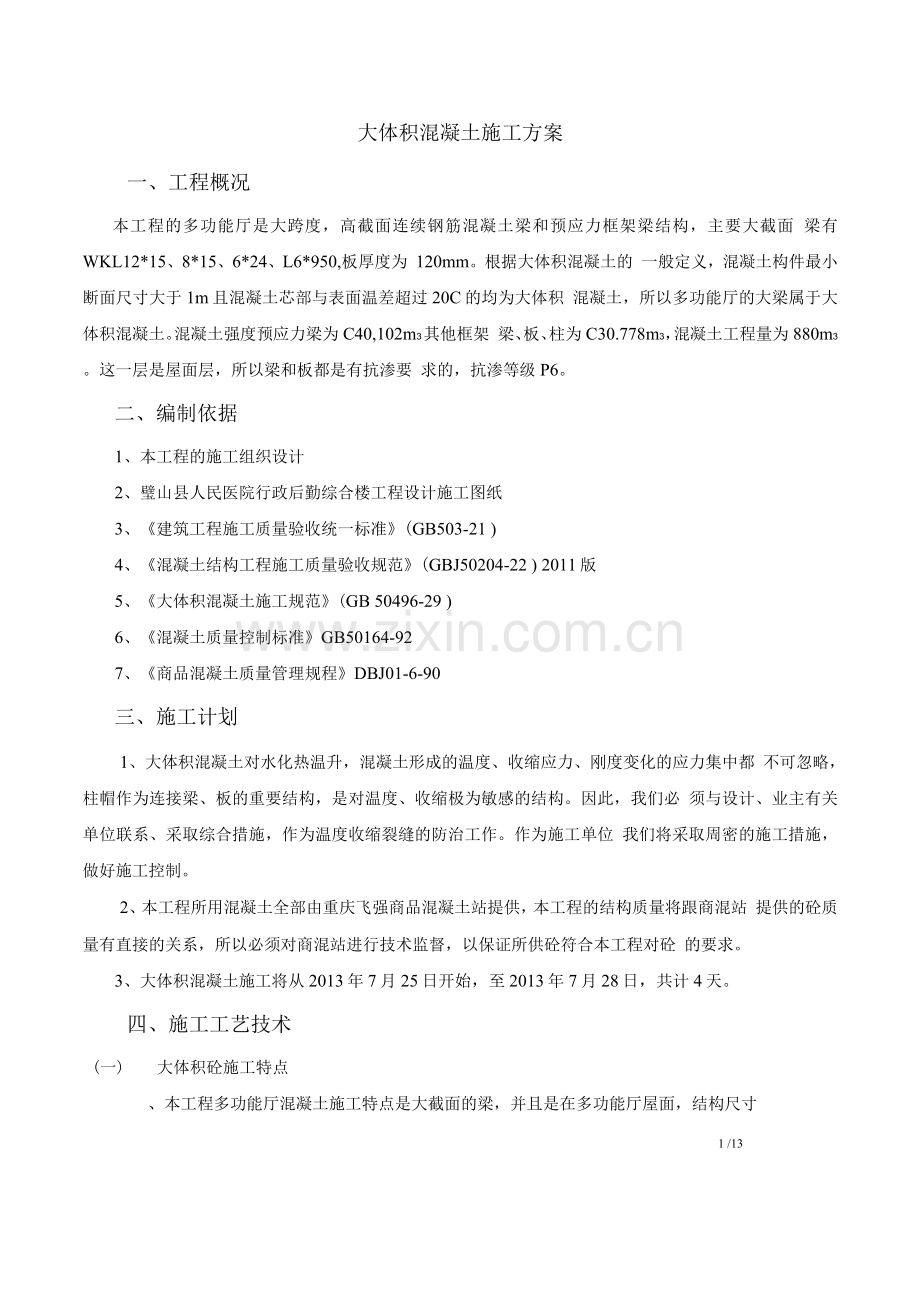

大体积混凝土施工方案
一、工程概况
本工程的多功能厅是大跨度,高截面连续钢筋混凝土梁和预应力框架梁结构,主要大截面 梁有 WKL12*15、8*15、6*24、L6*950,板厚度为 120mm。根据大体积混凝土的 一般定义,混凝土构件最小断面尺寸大于1m且混凝土芯部与表面温差超过20C的均为大体积 混凝土,所以多功能厅的大梁属于大体积混凝土。混凝土强度预应力梁为C40,102m3其他框架 梁、板、柱为C30.778m3,混凝土工程量为880m3。这一层是屋面层,所以梁和板都是有抗渗要 求的,抗渗等级P6。
二、编制依据
1、本工程的施工组织设计
2、璧山县人民医院行政后勤综合楼工程设计施工图纸
3、《建筑工程施工质量验收统一标准》(GB503-21 )
4、《混凝土结构工程施工质量验收规范》(GBJ50204-22 ) 2011版
5、《大体积混凝土施工规范》(GB 50496-29 )
6、《混凝土质量控制标准》GB50164-92
7、《商品混凝土质量管理规程》DBJ01-6-90
三、施工计划
1、大体积混凝土对水化热温升,混凝土形成的温度、收缩应力、刚度变化的应力集中都 不可忽略,柱帽作为连接梁、板的重要结构,是对温度、收缩极为敏感的结构。因此,我们必 须与设计、业主有关单位联系、采取综合措施,作为温度收缩裂缝的防治工作。作为施工单位 我们将采取周密的施工措施,做好施工控制。
2、本工程所用混凝土全部由重庆飞强商品混凝土站提供,本工程的结构质量将跟商混站 提供的砼质量有直接的关系,所以必须对商混站进行技术监督,以保证所供砼符合本工程对砼 的要求。
3、大体积混凝土施工将从2013年7月25日开始,至2013年7月28日,共计4天。
四、施工工艺技术
(一) 大体积砼施工特点
、本工程多功能厅混凝土施工特点是大截面的梁,并且是在多功能厅屋面,结构尺寸
1 /13
体积较大,属大体积混凝土,配筋较密,质量及防水要求高。梁的截面尺寸为:
WKL1 2 0 0* 1 58 0 0* 1 5 0.0 6 0 0* 24 0.0 L6 * 9 5O0
、本工程大体积砼用于多功能厅,施工环境比较干燥,使用功能必须需要防水。因此, 除了需要满足强度外,还必须具有良好的耐久性和抗渗性、还要求具有抗冲击或抗震动及 耐侵蚀性等性能。本工程采用的混凝土强度等级为:8 x 15的预应力梁设计强度是 C40P6抗渗混凝土,其他梁和板的混凝土强度等级是C30抗渗等级为P6。
、大体积砼强度等级比较高,单位水泥用量较大,水化热和收缩容易造成结构的开裂; 需通过优化配合比进行混凝土开裂的预控。
、大体积砼由于其水泥水化热不容易很快散失,蓄热于内部,使温度升高较大,容易 产生由温度引起的裂缝。因此对温度进行控制,是大体积砼施工最突出的问题。必须处理 或解决由于水泥产生的水化热所引起的砼体积变化,以便最大限度地减少砼裂缝。
针对以上大体积砼的特点,本工程砼采用商品混凝土,因质量及防水要求高,砼需要 经过严格的配合比申请及外加剂、掺和料的检验。砼抗渗等级为P6,强度为C40和C30两 种。防水大体积砼的配合比应符合下列规定:
① 水泥进场时应对水泥的品种、强度等级、包装或散装仓号、出厂日期进行检查,并对 其强度、安定性、凝结时间、水化热等性能指标及其他必要的性能指标进行复检。
② 宜采用低热的硅酸盐水泥或矿渣水泥配制砼,大体积的混凝土施工所用水泥其3d的水 化热不大于240KJ/kg, 7d的水化热不大于270KJ/kg。水泥的硅酸钙含量比超过8%,水 泥在搅拌站的入机温度不应大于6C。并掺入适量的粉煤灰(一般不大于15 %),水 泥最小用量为3kg/m3;
③ 混凝土的配合比应采用60d或90d的强度指标,作为混凝土配合比的设计依据;砼坍 落度不宜小于160,拌合用水量不大于175kg/m3;粉煤灰掺和量超过胶凝材料入泵前坍 落度每小时损失值不应大于30mm,坍落度总损失值不应大于60mm。
④ 采用FS型防水外加剂,外加剂供应方应提供详细的实验数据,实验数据必须符合国家 规范对外加剂的要求。供应方还应提供详细的施工方案和施工要求,确保外加剂的正 确使用;
⑤ 缓凝时间宜为6〜8h;
⑥ 为降低水泥水化热,减少水泥用量,采用混凝土 60d后期强度配合比。
(二)、工艺原理
大体积砼施工是通过对砼温度和应力的计算(主要包括拌合温度、出罐温度、浇筑温 度、绝热温度、内部实际最高温度、表面温度及温度应力计算),确定控制温度的措施, 并对砼搅拌、运输、入模、浇筑等全过程及配合比、外加剂的优选,在确保砼具有良好 的和易性和温度变化的情况下,采用科学管理方法,严密组织施工,采取相应技术措施 妥善处理温度差值,合理解决温度应力并控制好裂缝的开展。以满足结构物浇筑的需要。
(三)、工艺流程
优化砼配合比T施工准备T清理筏板钢筋网内垃圾(钢筋加工安装完毕)T商品砼 运输T砼分层浇筑T砼振捣T砼养护、测温T根据测温结果调整保温麻袋层。
五、大体积砼施工设备
(一)、机具准备
1、砼泵车两台,混凝土输送泵管配套。
2、①50振动棒6根,配套电机,备用电机一台(其中2根备用);
3、电动磨光机二台;
4、防雨彩条布9 ;
5、温度计20支。
6、塔吊两台
(二)、商品混凝土搅拌站选择
通过综合考虑结合业主方的要求,选择生产运输能力、社会信誉和技术实力等各 方面良好的混凝土厂家一重庆飞强商品混凝土公司,以保证混凝土的连续浇筑。
(三)、劳动力组织
1、根据本工程大体积砼数量和设计的要求,合理地组织施工现场劳动力。由于浇筑 时间长,易造成人员及设备的极度疲劳,所以在混凝土浇筑前应做好劳动力的组织、策划 以及机具检修等保证工作。
2、多功能厅柱、梁、板混凝土分两班人轮流浇筑,每班工作10小时,每班人机具安 排如下:4根振捣棒,一台平板振捣器,相应的电源箱,电源插座,铁锹,木抹子等。每 根振捣棒2人,扶泵管2人,泵车后台1人,前台协调1人,后台协调1人;共13人, 两班人员交接班时必须明确交待已振捣的混凝土区域,以防因换人而出现漏振。
(四)、施工准备
1、材料准备
本工程多功能厅柱、梁、板混凝土设计强度等级为C30抗渗等级为P6砼,预应力梁混
凝土设计强度为C40。
2、混凝土输送泵的布置
由于多功能厅的支架高度较高,泵管直接从多功能厅穿楼板进入混凝土浇筑面,这样 泵管加固必须依赖于模板支架,对支架有较大影响,所以只能沿目前的泵管线路分别经过裙楼 和主楼到多功能厅的10.01m和10.16m的位置上面用“井”字架固定,设置旋转管件,就是常 常说的“磨儿”送至浇筑面。
3、作业条件
① 多功能厅柱、梁、板钢筋施工完毕,并办理隐蔽验收手续。施工前,清理模板上的 垃圾、木屑、积水和钢筋上的油污等杂物;修补嵌填模板缝隙,加固好模板支撑,以防 漏浆。
② 对钢筋模板进行验收,办理隐检、预检手续;并在钢筋上抄测好混凝土浇筑标高控 制线。检查保护层厚度,核实预埋件,水、电管线、盒、槽、预埋洞的位置、数量及 固定情况。
③ 安排组织好劳动力,水电到位备齐振捣设备,并做好其它准备工作,使施工处于有 序状态。
④ 搭设必要的进人脚手人行道和浇筑脚手平台,跳板等,并经检查合格。
⑤ 砼配合比通知单由商品砼公司提前提交我项目部并经监理公司审核,质量符合有关 标准要求,掌握坍落度数据,坍落度筒及试模应准备就绪,并要求商品混凝土站备足 运输车辆和混凝土数量,满足混凝土连续浇灌的需要。要求对每车混凝土进行预控工 作和做好其它进场检查,并测量卸料时的坍落度,做好详细的施工记录。
⑥ 砼泵站应备有足够功率和稳定电压的电源,有可能停电时,还应配备发电设备。泵 车已试运转正常,振捣器已准备就绪,塔吊运转正常发电设备。泵车已试运转正常, 振捣器已准备就绪,塔吊运转正常。
⑦ 工地相关负责人已对各班组进行全面施工技术交底。
六、大体积砼操作工艺和施工要求
(一)操作工艺和施工要求
1、浇筑前应将杂物清除干净,对模板应浇水润湿。
2、砼配合比和坍落度值由商品砼公司提供,坍落度在现场测试,并且每一工作班不应 少于二次,以浇筑点实测值为准,并做好记录,及时反馈。严禁在现场随意加水以增大坍 落度。
3、浇筑连续进行尽量不留施工缝,混凝土浇筑时的接茬时间不得超过混凝土的初凝时 间。
4、振捣点可采用“交错式”,每次移动距离为4mm。振捣时不得振捣模板,且尽量避 免碰撞钢筋、预埋件等,上层振捣时伸入下层50mm。
5、浇筑时按测量的标高线拉白线控制标高,用刮杠找平后用木抹子抹平,在混凝土初凝 前进行第二遍抹平。
6、采用1台砼泵车泵送,应预先规定浇筑区域和浇筑顺序。并应分工明确、互相配合、
统一指挥,为避免出现温度收缩裂缝和减轻浇灌强度,混凝土浇筑采取分段分层进行。根 据整体性要求,结构大小,钢筋疏密,砼供应等具体情况,本工程的柱、梁采用水平分层, 连续浇筑,分层浇捣,循序渐进”的方法实施,此方法既可方便振捣,又可利用混凝土层 面散热,对降低大体积混凝土的温升有利。在浇筑过程中为防止混凝土的自然流淌太大及 混凝土供应迟缓而形成冷缝,混凝土掺加缓凝剂,使混凝土的初凝时间达到5〜8小时;混 凝土的坍落度控制在18 ±2 ,水平分层厚度控制在3〜4 ,不宜过厚,保
证混凝土在初凝之前被上层混凝土覆盖,振捣手顺混凝土流淌方向赶振。浇筑混凝土时先 浇筑柱,然后浇筑梁,浇筑梁先浇梁底标高较低的,依次进行浇筑,防止产生砼离析,应 使出料尽量靠近操作面(离操作面不大于2m)。
7、砼施工及不同等级砼的施工措施
① 混凝土浇筑采用分层分段的方法,大梁按照3〜4mm分层,用卷尺量控制每一层 厚度。由于多功能厅存在两种等级的混凝土,因为C40的混凝土是在预应力梁,其他梁和 板是C30,部分梁底比预应力梁底标高要低,所以采取先浇筑梁底标高较低的梁,浇筑到C40 等级的位置再浇筑C40。不同等级的混凝土采用网格不大于5mm的钢丝网隔档,用①14 的钢筋做支撑,这一道工序必须在绑扎钢筋时候同时安装。
② 在浇筑时,振捣棒移动间距应小于50cm,每一振点的延续时间以表面出现浮浆和不 再沉落为度。同时振捣器应插人下层混凝土 5cm,注意整个振捣作业中,不要振模振筋, 不得碰撞各种埋件、铁件等。并且在20〜30min左右进行复振,增加砼的密实度和均匀性。 为确保砼的密实性,振动棒的操作应做到“快插慢拔”,不漏振,不过振。当砼浇筑到最后 板面,应用平板振动器压振一遍,并用长刮尺按标高刮平,用铁抹子拍压,木抹子搓平。
③ 砼浇筑后,初凝前应按标高用长刮杆刮平,砼终凝前应用人工多次抹压,以便减少 砼表面收缩龟裂。
④ 浇筑前,按简易测温法,布设预埋钢管测温点,对温度变化进行监控,发现温度 变化超标,及时养护。
⑤ 砼振捣完毕并刮平后应在终凝前收平拉毛后一小时左右采用塑料膜密封覆盖,防止 砼脱水龟裂,有效地控制砼内部和表面的温差,以及砼表面和大气的温差,将内外温差控 制在25C以内,且保持不少于一周湿润养护,防止砼因温差应力而产生的裂缝。人工降温 或者保温的时间以砼内部和表面温差以及表面和大气的温差远小于25C为准。一般砼浇筑 完毕,第二〜三天为升温的高峰,其后逐渐降温,保温材料的拆除一般为15d以后,但仍 应以测温结果和同条件养护试块试压结果为准。降温速度不宜过快,以防降温差应力产生 裂缝。
⑧ 模板拆除前必须有混凝土强度报告,强度达到规定要求后方可拆模。
⑨ 底模拆除时的混凝土强度要求
构件类型
构件跨度(m)
达到设计的混凝土立方体抗压强度 标准值的百分率(%)
板
<2
>50
>2, <8
>75
>8
>1
梁、拱、壳
<8
>75
>8
>1
悬臂构件
_
>1
⑨混凝土浇筑时,应及时填写施工记录,做好试验试块。试块的留置原则:
标准养护强度试块按每2m3混凝土做一组,抗渗试块按每5m3混凝土做一组,上述试 块留置数量为按施工图纸计算所得,现场试块实际留置数量按实际浇筑混凝土量计算。
⑩ 在施工中,要组织木工、钢筋工及时配合混凝土的浇筑以便对出现的问题及时进行 修正。混凝土浇筑时,如发现钢筋偏位、模板移动等情况,应立即停止浇筑,及时报告, 待处理后再进行浇筑,禁止隐瞒施工。
(二) 混凝土内部最高温升的理论计算
根据精确度要求,在混凝土内部最高温升值计算中只考虑单位胶凝材料用量和混凝土 入模温度两个主要因素,而忽略其他次要因素。根据所掌握的混凝土配合比,计算的大体 积混凝土水化热所产生内部内最高温升值、各龄期的温升、非标准状态下混凝土任意龄期 (d)的收缩变形值、各龄期混凝土的收缩当量温差、各龄期的混凝土的弹性模量,继而算出 各龄期混凝土的温度应力值,将其与相同龄期的混凝土的抗拉强度相比,如果ft/6 t
6 /13
>1.15,则混凝土不会出现裂缝,如不符合,则应采取相应的保温保湿措施,以确保大体 积混凝土的质量安全。混凝土浇筑后,根据实测温度值和绘制的温度升降曲线,分别计算 各降温阶段产生的混凝土温度收缩拉应力,其累计总拉应力值应不超过同龄期混凝土的抗 拉强度,则表示所采取的各技术措施能有效地控制预防裂缝的出现,不致于引起基础出现 贯穿裂缝,如超过该阶段的混凝土抗拉强度,则应采取加强保温保湿,使混凝土缓慢降温
_ m Q
T =—e (公式一)
和收缩,提高该龄期混凝土的抗拉强度、弹性模量和发挥徐变特性等,以控制裂缝的出现。
(公式二)
m Q
m ax(t)
式中:Tmax混凝土最大水化热绝热温升值(°C);
T(t) ——龄期t的混凝土水化热绝热温升值
mc每平方米混凝土的水泥用量(kg/m3),为356kg/m3
Q——每千克水泥的水化热量,使用中低水化热的42.5矿渣硅酸盐水泥,其28天水化 热为 334KJ/kg
c ——混凝土的比热容,在0.84〜1.05kJ/kg • C之间,一般取0.96kJ/kg - C;
P——混凝土的质量密度,取24 kg/m3;
t ——混凝土的龄期(d);
m——与水泥品种比表面、浇捣时温度有关的经验系数,一般取0.2〜0.4,本例取0.3;
e——常数,为 2.718。
sy(t)= 8 0y ( 1-e-0.01t ) M1M2M3 Mn (公式三)
式中:
8 y(t)非标准状态下混凝土任意龄期(d)的收缩变形值;
8 0y——标准状态下的最终收缩值(即极限收缩值),取3.24x10-4;
e——常数,为 2.718;
t混凝土浇筑后至计算时的天数(d);
M1、M2、M3M10——考虑各种非标准条件的修正系数
E(t)=Ec(1-e-0.09t)
8 1 =-
y(t)-(公式四)
x=_E a △ T — 5(t)l-u(公式t五)
T S
cosh
i t i t
(公式六)
(三)混凝土的测温工作
砼浇筑后,采用薄膜覆盖蓄热保水养护,在终凝前收平拉毛后一小时左右覆盖一层塑 料薄膜,薄膜搭接15cm,上盖一层麻布。在养护时,观察薄膜表面水珠,若水珠过少,或 砼表面出现白板时,应浇热水进行补水养护,水温为60C左右为宜。
在大体积混凝土施工和养护过程中,由于混凝土体内外温差产生的拉压应力、温度应 力会造成混凝土的表面裂缝和贯穿裂缝,形成隐患,所以在底板混凝土施工和浇筑完2周 内必须对其进行养护和内外温差的监测;本工程筏板施工正处于冬春交换之际,夜间温度 偏低,混凝土表面散热很快,如监测、养护不及时就会造成严重后果。本基础工程将在浇 筑完成后一段时间内连续跟踪混凝土内部和表面及大气温度,全程掌握混凝土温度变化情 况,及时采取必要的防护措施,严格控制裂缝的产生,确保底板砼的质量。
1、监测点位的布置如图(取有代表性的大梁设置)
— 50 〜60 ——► J 50 〜60 —►
O O
灌水高度
O
O
2、测温设备
监测设备采用工业用温度计,温度计经厂家严格标定,量程为0〜1C;
3、温度监测频率和报表
为了全面反应砼在温度场的变化情况,测温度的位置必须具有代表性,按浇筑高度断面, 应包括大梁底面、中心和表面三种情况,在体积较大的大梁上面3mm处设一测点,在离上 表面8mm〜10mm处(中心)设一测点,在离顶表面3 处(底部)设一测点。测温记 录要求:
设置专用测温记录本,由项目部一名质检员专门负责测温工作的记录及归档。采用水银 温度计进行测量。
第1天〜第2天每2h测温一次;
第3天〜第6天每4h测温一次;
记录砼温度的同时记录好内外温度。砼表面与内部温度差不能超过25C。及时将测温结 果反馈到项目部,实行信息化施工,以便调整砼养护时间及次数。
监测报表每周交建设方、监理一份;如温度差超标,则及时将测温结果和应对预案补送 一份给建设方和监理。
(四)混凝土养护
关于大体积混凝土的质量,浇筑后的养护是关键,为保证混凝土的浇筑质量,控制温 度裂缝,采取如下养护措施:
1、随混凝土的浇筑顺序,在混凝土表面初步收光(先用大刮杠刮平,然后用木抹子抹 平)后,即混凝土处于硬化阶段时覆盖塑料薄膜为密封层,防止混凝土水分过散发,并使 表面处于湿润。塑料薄膜的覆盖要及时(分块进行,边抹平边覆盖),使薄膜紧贴混凝土 表面,遇有钢筋头周围再覆盖一层塑料布,将混凝土盖严,以减少水分的损失,起到保湿 的作用。在混凝土初凝时间的1 /2〜2/3范围内掀开塑料薄膜,对可能产生的微裂缝予以搓 压处理(即进行二次压光)。抹平后继续覆盖塑料布,并在塑料布上覆盖草帘,这样避免 阳光直接照射。
2、混凝土保湿采用一层塑料薄膜,必要时采用麻袋或者草帘保持湿润防止水分的蒸发, 以保持混凝土表面的湿润。
3、两块塑料薄膜间须搭接,以防止之间出现空隙,搭接宽度不得小于15cm。
4、若出现混凝土表面水干的现象(混凝土表面干燥失水),应掀开塑料薄膜,在混凝 土表面洒水湿润,必要时采用麻袋或者草帘综合养护,混凝土养生时间不得少于14d。
5、加强混凝土测温工作,必须按要求定时测温。升温阶段(2〜3天)应2h测一次, 若有异常,须及时报告负责工长。同时,每天早上应将测温记录提交技术部进行审核。
6、大体积混凝土的养护,其主要作用是为了保湿,尽可能控制混凝土的内外温差,防 止大体积混凝土出现贯穿性裂缝。为便于施工和提高养护效率,采用1层塑料薄膜麻或者
草帘袋的复合养护方法。
(五)成品保护
1、混凝土强度达到1.2Mpa以后,方允许操作人员在上行走,安装模板及支架,但不 得有冲击性操作。
2、浇筑混凝土过程中,应安排专人看筋,防止钢筋在浇筑过程中移位。
3、加强养护和测温工作,保证大体积混凝土质量,控制混凝土结构表面裂缝宽度不大 于0.2mm,并不得贯通(详见相关规范)。
七、施工安全保证措施
(一)防止混凝土产生裂缝的措施
本工程地下结构为桩筏基础,为防止大体积混凝土产生裂缝,必须采取温控措施,有 效地控制混凝土内外温差,使混凝土内部温度与表面温度之差不大于25C,混凝土表面温 度与大气温度之差不大于25C,具体施工措施如下:
1、优选混凝土的施工方法
混凝土采用自然流淌分层浇筑方法,在上层混凝土浇筑前,使其尽可能多的热量散发, 降低混凝土的温升值,缩小混凝土内外温差及温度应力。
2、严控混凝土的坍落度
严格控制混凝土的坍落度,进行混凝土的二次振捣,减少混凝土的收缩值,增加混凝 土的密实度,提高混凝土的抗裂性能。
3、严控混凝土的入模温度
因多功能厅的混凝土在夏季浇筑,为有效降低混凝土的入模温度,混凝土搅拌站须将 砂石骨料堆放在封闭料场内,降低骨料温度,采用地下水或冷水作为混凝土拌和用水,降 低水温度。必要时候采用加冰块进行搅拌。
4、泌水处理
及时排除混凝土在振捣过程中产生的泌水,消除泌水对混凝土粘结能力的影响,提高 混凝土密实度、抗裂性能。
5、混凝土表面处理
混凝土初凝前,首先要用刮杠刮平,并用木抹子反复抹压表面,使上部骨料均匀下沉, 不受钢筋和较大骨料的限制,以提高表面密实度,减少塑性收缩变形。初凝后至终凝前再 用铁抹子二次抹压。这样能较好地控制混凝土表面龟裂,减少混凝土表面水分的散发,以 促进养护。
6、加强混凝土的养护
在混凝土浇筑以后及时养护,以保证水泥水化热有充足的水分,以利于混凝土强度的 增长。大面积采用塑料薄膜覆盖,减少水分蒸发,上铺保湿的麻袋或者草帘,起到减小温 差效果。
(二)设置质量管理机构
为确保工程质量,从组织上予保证,成立以项目经理为首,有专职质检人员等参加的 质量管理网络。以本工程的质量管理体系组织结构为管理机构。
(三)保证人员素质
人员素质的保证是工程质量最根本的保证。选派从事过类似规模工程的现场施工管理 人员及操作工人,并在施工前进行培训和对其进行详细的技术交底。
(四)明确责任,实行奖罚制
质量管理方法采用分级管理,责任到人。为促进对工程质量的管理,对管理人员及操 作工人实行奖罚制。
(五)确保工程质量的技术管理措施
1、各级技术、工程管理人员必须熟悉图纸,了解设计意图,掌握施工及验收规范、规 程。
2、编制施工方案要经审批后实施。
3、技术交底关:施工前,由项目总工组织项目相关施工管理人员和外协主要管理人员 进行方案交底,操作前,由工长组织对相关操作工人分别进行详细技术交底。
4、责任关:质量分级管理,责任明确。
5、自检关:严格执行“三检制”,确保道道工序受控是保证工程质量的重要方法。
6、材料关:严格控制好混凝土的初凝时间、坍落度及有无离析现象。
7、季节性施工措施关:做好大体积混凝土雨季(夏季)施工养护保温措施,确保工程 质量。
8、成品保护关:抓好成品的保护,重点是抓好职工教育和成品的防护设施。
9、资料关:保证技术资料及时、真实、正确。
(六)安全管理措施
1、泵车操作工必须是经培训合格的有证人员,严禁无证操作。
2、泵管的质量应符合要求,对已经磨损严重及局部穿孔现象的泵管不准使用,以防爆
管伤人。
3、泵管架设的支架要牢固,转弯处必须设置井字式固定架。泵管转弯宜缓,接头密封
要严。
4、泵车料斗内的混凝土保持一定的高度,防止吸入空气造成堵管或管中气锤声和造成
管尾甩伤人的现象。
5、泵车安全阀必须完好,泵送时先试送,注意观察泵的液压表和各部位工作正常后加 大行程。在混凝土坍落度较小和开始起动时使用短行程。检修时必须卸压后进行。
6、当发生堵管现象时,立即将泵机反转把混凝土退回料斗,然后正转小行程泵送,如 仍然堵管,则必须经拆管排堵处理后开车,不得强行加压泵送,以防发生炸管等事故。
7、混凝土浇筑结束前用压力水压泵时,泵管前面严禁站人。
8、在浇筑过程中,要搭好跳板,不得直接在钢筋上踩踏、行走;夜间施工要有足够的 照明设备。
9、混凝土振捣器使用前必须经电工检验确认合格后方可使用。开关箱内必须设漏电保 护器,插座插头应完好无损。电源线不得破皮漏电;操作者必须穿绝缘鞋,戴绝缘手套。
10、混凝土养护时,预留孔洞必须按规定设围栏,并设安全标志。
11、草袋等养护材料使用完毕后,必须及时清理并存放到指定地点,码放整齐。
12、电缆不得直接拖在钢筋或搭在钢筋上,必须专门支架固定。
13、施工前,工长必须对操作工人进行详细安全技术交底。
八、应急措施
1、施工过程中突然遇上较大阵雨影响施工的应急措施:在确定浇筑混凝土前,查看天 气预报,同时做好其他准备。在支架上面距离结构物2m高度,设置简易支撑架,短方向设 置坡度,将事先准备好的防雨布盖上,这样就可以继续浇筑。
2、施工过程中防止停电的措施:在确定浇筑混凝土前,同供电部门密切联系,了解停 电情况,选择在不停电的时间,同时准备一台30〜50KW的发动机。
3、预防塔吊出现故障的措施:在确定浇筑混凝土前,安排专业人员对塔吊进行全面检 查,发现有可能出现故障的零件进行更换,容易出现的零件购置预备,确保正常运行。
4、混凝土供应措施:提前召开协调会,与搅拌站沟通配合,双方落实专人负责,并保 持通信正常,设备运行正常,同时准备预报设备,随时补充。运输车辆按照要求配置,同 时要有临时补充车辆。
5、施工机械设备预防发生故障措施:准备两台配套设备作为预备,设备出现故障立即
更换,同时增加预备设备。
6、人员安排:实行两班制,管理人员和操作工人都实行两班制,领导轮流值班制。
7、后勤保障:在施工期间,保证茶水的供应,防暑降温的药品供应等。
8、其他应急措施:响应本工程的《安全施工应急预案》。
