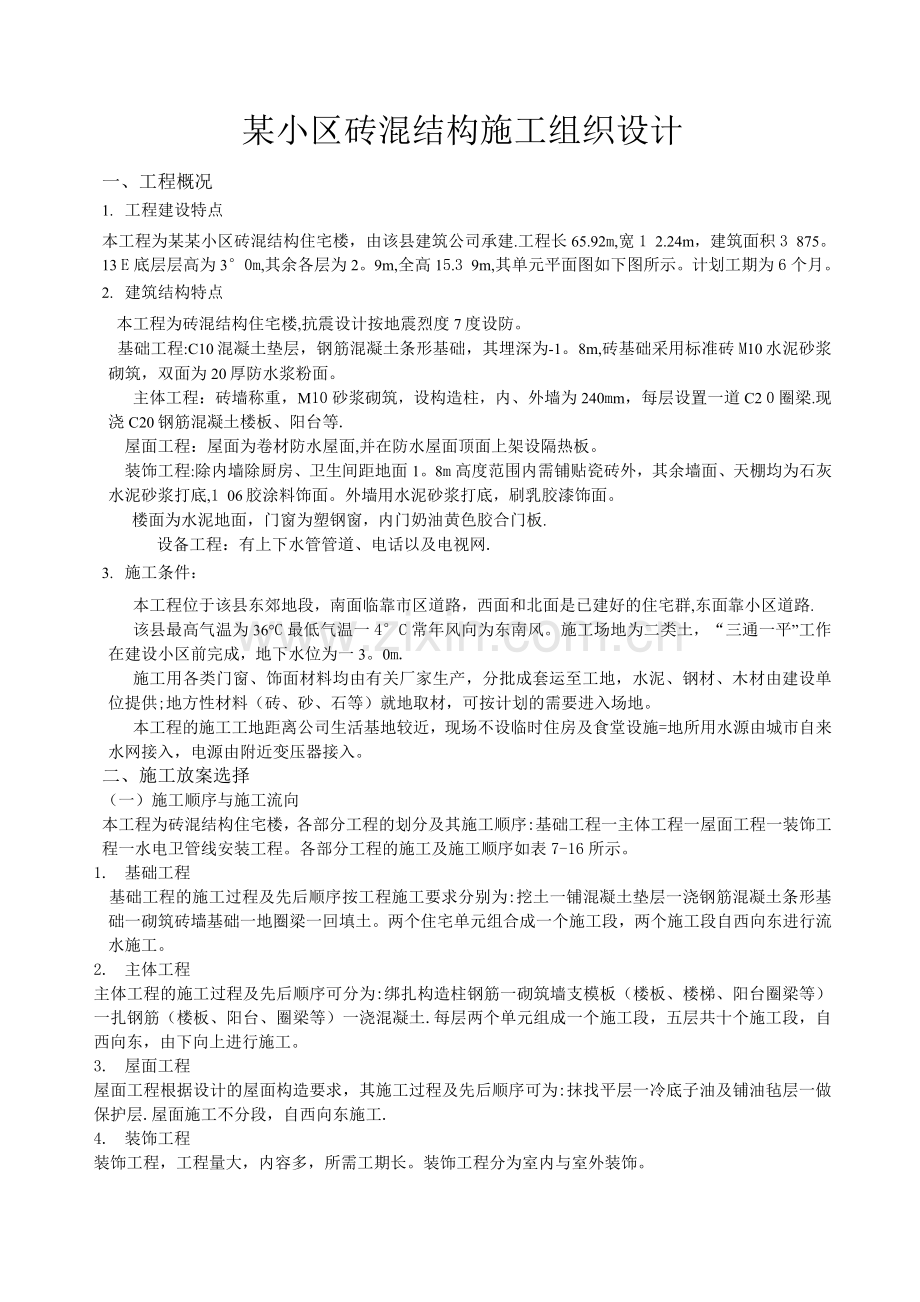

某小区砖混结构施工组织设计
一、工程概况
1. 工程建设特点
本工程为某某小区砖混结构住宅楼,由该县建筑公司承建.工程长65.92m,宽1 2.24m,建筑面积3 875。13 E底层层高为3°0m,其余各层为2。9m,全高15.3 9m,其单元平面图如下图所示。计划工期为6个月。
2. 建筑结构特点
本工程为砖混结构住宅楼,抗震设计按地震烈度7度设防。
基础工程:C10混凝土垫层,钢筋混凝土条形基础,其埋深为-1。8m,砖基础采用标准砖M10水泥砂浆砌筑,双面为20厚防水浆粉面。
主体工程:砖墙称重,M10砂浆砌筑,设构造柱,内、外墙为240mm,每层设置一道C2 0圈梁.现浇C20钢筋混凝土楼板、阳台等.
屋面工程:屋面为卷材防水屋面,并在防水屋面顶面上架设隔热板。
装饰工程:除内墙除厨房、卫生间距地面1。8m高度范围内需铺贴瓷砖外,其余墙面、天棚均为石灰水泥砂浆打底,1 06胶涂料饰面。外墙用水泥砂浆打底,刷乳胶漆饰面。
楼面为水泥地面,门窗为塑钢窗,内门奶油黄色胶合门板.
设备工程:有上下水管管道、电话以及电视网.
3. 施工条件:
本工程位于该县东郊地段,南面临靠市区道路,西面和北面是已建好的住宅群,东面靠小区道路.
该县最高气温为36°C最低气温一4°C常年风向为东南风。施工场地为二类土,“三通一平”工作在建设小区前完成,地下水位为一3。0m.
施工用各类门窗、饰面材料均由有关厂家生产,分批成套运至工地,水泥、钢材、木材由建设单位提供;地方性材料(砖、砂、石等)就地取材,可按计划的需要进入场地。
本工程的施工工地距离公司生活基地较近,现场不设临时住房及食堂设施=地所用水源由城市自来水网接入,电源由附近变压器接入。
二、施工放案选择
(一)施工顺序与施工流向
本工程为砖混结构住宅楼,各部分工程的划分及其施工顺序:基础工程一主体工程一屋面工程一装饰工程一水电卫管线安装工程。各部分工程的施工及施工顺序如表7-16所示。
1. 基础工程
基础工程的施工过程及先后顺序按工程施工要求分别为:挖土一铺混凝土垫层一浇钢筋混凝土条形基础一砌筑砖墙基础一地圈梁一回填土。两个住宅单元组合成一个施工段,两个施工段自西向东进行流水施工。
2. 主体工程
主体工程的施工过程及先后顺序可分为:绑扎构造柱钢筋一砌筑墙支模板(楼板、楼梯、阳台圈梁等)一扎钢筋(楼板、阳台、圈梁等)一浇混凝土.每层两个单元组成一个施工段,五层共十个施工段,自西向东,由下向上进行施工。
3. 屋面工程
屋面工程根据设计的屋面构造要求,其施工过程及先后顺序可为:抹找平层一冷底子油及铺油毡层一做保护层.屋面施工不分段,自西向东施工.
4. 装饰工程
装饰工程,工程量大,内容多,所需工期长。装饰工程分为室内与室外装饰。
室内装饰的施工过程几先后顺序可分为:门窗框的安装f室内抹灰一楼地面及厨房、卫生间饰绵一安装门窗、玻璃及油漆一踢脚线及散水等.每层为一个施工段自上而下进行施工;室外装饰在室内抹灰工程施工完毕后进行。其施工流向是至上而下进行的,先进行水泥砂浆打底,后刷乳胶漆,并拆除脚手架、安装落水管等°IIWWVI\f|\
(二) 施工方法及施工机械选择
1. 基础工程
由于施工现场为二类土,挖土深度为1。8m,为加快施工速度选用Go 4m3型反铲挖掘机挖土,并采用人工修理所挖基坑的方法施工,待验坑合格后,才能进行后续工作。基础工程中的钢筋混凝土条形基础,两侧用组合钢模板支设,部分基坑采用木模进行支护并用钢管在模板在两侧上下各固定一根,采用8号镀锌铁丝每隔8Gcm和一根钢管绞紧,防止胀模现象发生。
2. 主体工程
本工程的主要工程为砖砌墙和现浇钢筋混凝土楼板工程。砌墙采用“三一”砌筑法砌筑进行。施工时,每层分为两个砌筑层进行。
(1) 钢筋工程在现浇钢筋混凝土工程中进行钢筋工程施工时,采用集中下料,现场绑扎的方式进行。施工中采用III、级钢筋.钢筋进场应有厂家提供的合格证,并经试验合格后才能使用:钢筋接头全部采用焊接接头,I级钢筋应采用对焊方式进行焊接。(2 )模板工程 使用定型组合钢模板,尺寸不合处可用木模板,预留孔道处采用木模板施工.
(3) 混凝土工程 使用35 0 L的混凝土搅拌机进行现场搅拌,用插入式振动棒进行振捣。浇筑混凝土应要求做到以下几点:第一,在支模板、轧钢筋、预埋件和预留孔洞完毕后应进行检查验收,合格后才能进行浇筑:第二,混凝土的搅拌时间应控制在115 min,同时进料前按配合比提前标出每次搅拌的材料用量;第三,为保证混凝土不产生离析,混凝土从高处下落时,自由冲落高度应小于2m:第四,混凝土尽量一次性浇筑完成毕,不留施工缝。
为使主体工程顺利进行,选用QT1-6型轨道塔式起重机(起重重量为3t,最大起重高度为26m,最大回转半径为2Gm)作为运送材料及配件的主导垂直运送机械.外墙采用双排钢管扣件脚手架,内墙选用平台活动式脚手架.脚手架施工可以与砌筑工程同时进行,待外墙饰面后拆除。
3屋面工程
本工程为卷材防水屋面工程,在基层上进行水泥砂浆找平时,要做成Go 3 %的流水坡,采用条粘法沿屋脊走向,从上向下铺贴油毡。
(三) 技术组织措施
1. 质量保证体系措施
(1) 施工前要认真严格的做好技术交底,熟悉施工内容,明确施工任务.
(2) 严格遵守国家规定及验收规范的有关规定发现问题,弄清情况,妥善处理后才能进行工作。
(3) 严格执行各种原材料的质量检验制度,对混凝土、砂浆、沥青胶要严格执行试配制度,各种构件、半成品构件应取得合格证后才能使用。
(4) 土方开挖前要对各种放线、测量工作认真进行复查校核,严格防止轴线偏移、尺寸错误,避免雨季进行土方施工.
(5) 做好各分部工程、隐蔽工程的验收工程的验收工作,对于基础工程和主体工程的钢筋工程,在绑扎好钢筋后,应立即进行验收,并在取得合格手续后才能进行混凝土的浇筑工作.(1。钢筋加工报验;2。钢筋加工验收记录;3钢筋安装报
验;4。钢筋验收记录;5隐蔽检查记录报验;6。隐蔽检查验收记录;7.安装报验;8。模板安装验收记录;9。混凝土浇灌令报验申请10 .砼浇灌令;
11模板拆除工程报验;12模板拆除工程检验记录;13现浇结构外观及偏差报验;14现浇结构外观及偏差验收记录;15。混凝土施工报验;16.混凝土施工验收记录)
(6) 砌墙砌筑工作要严格按照规范要求进行,楼层的标高要由设计指定的水准点进行控制,砌筑时还应架设皮数杆,期间距20〜30m,在砖墙交叉及转角处每十皮砖设2少6拉结筋,其长度不小于1m.
(7) 屋面工程找平层要有一定的流水坡,铺油毡要先从檐及转角处开始。油毡搭接长度要符合规范要求。
(8) 装饰工程所用石灰必须进行“陈伏”、“淋化”处理,油漆涂料等质量必须合格。
2. 保证施安全措施
(1) 严格执行安全操作规程,经常进行安全宣传教育工作,配置专职检查人员负责日常安全检查.
(2) 脚手架、平台等的搭设必须符合要求,严禁高空抛物,二层以上设置应安全网,屋顶高空作业要设安全栏杆,系好安全带。
(3) 各种施工机械、电气设备应有专人管理,非电工人员不得动用电气设备,塔式起重机轨道基础要稳固可靠,架立后应试车后工作。
(4) 工作人员进入场地后必须戴好安全帽,不允许在塔吊下停留.
(5) 砖、石、构件、半成品构件堆放要稳固,保证施工安全。
(6) 夜间施工现场地应增加照明,加强管理,并做好雨季的防排水、防雪等工作,做好冬期施工工作。
3. 降温工程成本措施
(1) 加强施工现场管理,合理地组织各种材料、构件进场,并按施工要求进行堆放,以避免二次搬运而产生增加费用和引起材料破损。
(2) 所挖土方,就近堆放,不外运。
(3) 建立称量制度
(4) 钢筋在使用前应进行张拉,尽量使用钢筋余料下料,节约钢筋。竖向钢筋采用对焊方式进行。
(5) 混凝土搅拌做到“一机两用”,砌墙时,制作混凝土搅和物。
(6) 加强质量管理,合理第安排劳力和组织施工。
(7) 增加节支,减少管理费开支。
4. 现场文明施工
(1) 各种材料、构件应按设计规定位置堆放,保证道路畅通。
(2) 及时建筑垃圾,做好现场内外环境卫生及防止噪音污染等工作。
(3) 夜间施工不超过22点(混凝土浇筑工作除外)
(4) 设置围墙与标牌,加强场地管理。
三、施工进度计划编制
施工进度计划的编制详见图
四、各种资源需求量计划表
表1各部分工程施工顺序
分布工程
施工段施工流方向
分项工程施工顺序
基础工程
挖土一铺垫层
主体工程
\
屋面工程
找平层一铺油毡一做保护层
室内工程
室外工程
表2主要材料需求量计划表
序号
名称
规格
实物量
供应时间
备注
单位
数量
1
水泥
4。25 级
3.25 级
t
62 4。23
2
砂
中砂
t
19 1 1o0 1
黄砂
t
149。 20
3
碎石
(5 〜40)m
t
2325.32
4
钢材
I级
kg
6 53 75
II级
kg
2 7 0 15
5
标准砖
m
千块
38049
6
KP I砖
24 0 mm*11 5 mm*9 0
mm
千块
3 40o 508
7
石灰膏
钙质
M3
49 o 77
8
沥青
30#
kg
4 12 .70
9
石油沥青油毡
E
2452o 5 8
10
玻璃
3 mm
E
114.6 8 4
2.劳动力需求量计划表
劳动力需求量计划见表3所示
表3劳动力需求量计划表
序号
工种
总劳动量
(工日)
每月所需工日数
三月份
四月份
五月份
六月份
七月份
八月份
1
瓦工
3 0 68
64
43 2
432
406
1 01 8
726
2
混凝
土工
39 3
10 5
12 8
1 28
32
3
钢筋工
50 6
56
86
1 8 0
84
4
木工
613
153
112
112
96
116
24
5
电焊工
130
26
52
52
6
管工
3 32
1 0 4
104
1
24
7
普工
670
1 50
104
104
104
104
1 04
8
吊车工
414
24
78
78
78
78
3施工机械需求量计划表
施工机械需求量计划表见表4所示
表4施工机械需求量计划表
序号
机械名称
规格型号
需求量
货源
使用起止日期
备注
单位
数量
1
塔式起重机
QT—6
台
1
2
混凝土搅拌机
3 50L
台
2
3
反铲挖掘机
0。4
台
1
4
插入式振
动棒
台
1 0
5
钢筋切断机
40型
台
1
6
对焊机
10 0 UN
台
1
7
电焊机
5 型
台
2
4。施工平面图的设计
施工平面图布置如图7—-2 1所示
