收藏 分销(赏)

网架施工专项方案.doc

上传人:鼓*** 文档编号:10142865 上传时间:2025-04-23 格式:DOC 页数:19 大小:236.54KB
下载 相关 举报
网架施工专项方案.doc_第1页
第1页 / 共19页
网架施工专项方案.doc_第2页
第2页 / 共19页
点击查看更多>>
资源描述

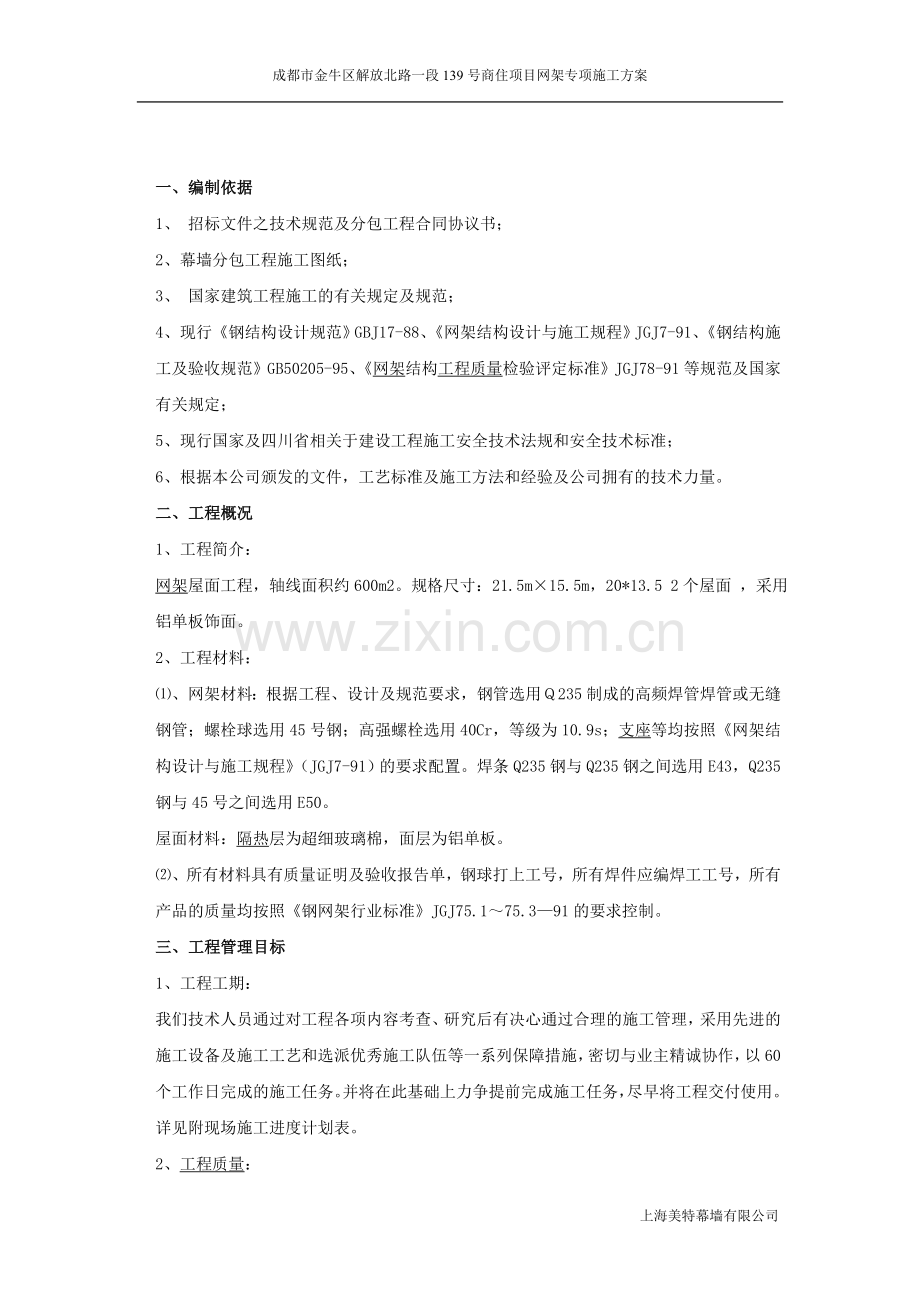

成都市金牛区解放北路一段139号商住项目网架专项施工方案 一、编制依据 1、 招标文件之技术规范及分包工程合同协议书; 2、幕墙分包工程施工图纸; 3、 国家建筑工程施工的有关规定及规范; 4、现行《钢结构设计规范》GBJ17-88、《网架结构设计与施工规程》JGJ7-91、《钢结构施工及验收规范》GB50205-95、《网架结构工程质量检验评定标准》JGJ78-91等规范及国家有关规定; 5、现行国家及四川省相关于建设工程施工安全技术法规和安全技术标准; 6、根据本公司颁发的文件,工艺标准及施工方法和经验及公司拥有的技术力量。 二、工程概况 1、工程简介: 网架屋面工程,轴线面积约600m2。规格尺寸:21.5m×15.5m,20*13.5 2个屋面 ,采用铝单板饰面。 2、工程材料: ⑴、网架材料:根据工程、设计及规范要求,钢管选用Q235制成的高频焊管焊管或无缝钢管;螺栓球选用45号钢;高强螺栓选用40Cr,等级为10.9s;支座等均按照《网架结构设计与施工规程》(JGJ7-91)的要求配置。焊条Q235钢与Q235钢之间选用E43,Q235钢与45号之间选用E50。 屋面材料:隔热层为超细玻璃棉,面层为铝单板。 ⑵、所有材料具有质量证明及验收报告单,钢球打上工号,所有焊件应编焊工工号,所有产品的质量均按照《钢网架行业标准》JGJ75.1~75.3—91的要求控制。 三、工程管理目标 1、工程工期: 我们技术人员通过对工程各项内容考查、研究后有决心通过合理的施工管理,采用先进的施工设备及施工工艺和选派优秀施工队伍等一系列保障措施,密切与业主精诚协作,以60个工作日完成的施工任务。并将在此基础上力争提前完成施工任务,尽早将工程交付使用。详见附现场施工进度计划表。 2、工程质量: 质量是企业的生命,我们一贯坚持质量第一的原则。在该工程的施工管理目标上,我们将通过严格的管理措施,严把工程质量关,在严格自检、自查的基础上虚心听取业主、质监等单位的意见,接受他们对各项施工的质量监督,确保工程质量达到优良。 3、工程安全: 本工程公司将严格执行国家有关安全操作规程,杜绝一切伤亡事故的发生,把安全意识落实到每个职工头脑中,确保工程达到安全文明标准工地。 四、施工部署 1、施工人力安排: 本工程施工包括了网架和屋面二大部分,为确保工程按期保质的完成,公司由总工程师倪宗英高级工程师担任工程总指挥,并分制作和安装两块对工程施工力量进行安排。详下页施工组织体系图。 ⑴、厂区车间制作力量部署: 本工程网架制作质量要求高,工期紧,为保证工程按期保质完成,公司选派副总工程师瞿银春担任本工程的制作负责人,全权负责本工程的网架制作任务,配备材料供应、图纸审查、翻样、下料、切割、焊接等职能班组,负责制作准备、技术衔接、质量监控等方  施工组织体系图 面全过程管理,并接受业主、质监、设计等的监督。 ⑵、现场安装力量部署: a、现场管理人员安排: 现场安装是确保本工程质量的重要方面,因此公司选派冯治峰担任现场安装负责人,同时由李星违担任工程技术负责人、并选派陈胜富为工程施工员,李如彬助理工程师为工程质安负责人,郭烦梅为资料员等工程技术人员及其他相关人员组成现场施工管理班组人员。见现场管理人员配备计划表。 现场管理人员配备计划表 序号 姓名 性别 职务、职称 主要职责 1 冯治峰 男 现场负责人全权负责工程项目施工 2 李星违 男 工程技术负责人 3 陈胜富 男 工程施工负责人 4 李如彬 男 工程质安负责人、助理工程师 主管工程质量、安全 5 郭烦梅 男 资料员、技术员 主管工程资料 6 李明华 男 网架安装班组长 主管网架安装 b、劳动力配备: 为了保质保量地完成任务,我们将从公司内部选派以李明华为主的网架安装班组,雷勇为主的屋面板安装班组,以上二支施工班组工作作风扎实,技术过硬,并有丰富施工经验。各施工班组由现场施工项目部按施工进度要求实行流水作业,统一协调,保证工序的顺利搭接,并随时调配力量,以避免误工。现场劳动力配备计划见下页表。 现场劳动力配备计划表 序号 名称 人数安排 到场时间 1 测量人员 3 2 网架安装班组 6 3 电焊工 5 4 油  漆 4 5 屋面、墙面安装班组 6 2、施工机械配备: 施工机具设备表 序号 机具名称 型号 单位 数量 1 电焊机 BX1-330 台5 2 手拉葫芦 1T 台 3 3 手拉葫芦 3T 台 2 4 千斤顶 10T 只 4 5 活扳手 把 8 6 管子钳 把 6 7 油  刷 把 10 8 钢卷尺 把 8 9 水准仪 DSZ3 台 1 五、施工现场准备 1、施工现场完成三通一平工作。 2、施工用水及用电: 施工用水从甲方留置的水源用2寸镀锌钢管引入工地,并单独安装好水表,以便施工时使用。 施工用电从甲方已设电源引入,并设总配电箱及分配箱,以满足施工需要。 3、施工临时设施: 在工程开工前搭设临时设施,具体搭设同业主协商后再定。 4、施工材料堆放: 在现场施工阶段,堆放按施工平面布置图进行,每阶段都必须严格按照施工现场平面图(与业主、土建单位协商后确定)布置,材料等不准任意堆放。 5、网架构件及屋面板的加工在公司内进行,时间比现场安装提前半个月左右。 六、网架构件的工厂加工制作 ㈠、制作前准备工作 1、钢材采购、检验、储备: 经过工程施工管理人员及公司有关部门参与的情况下进行内部图纸会审,并由翻样工作人员经过翻样后列出各类钢材的材料用量表,并做好材料规格、钢号的归纳,交工程部采购员进行材料采购。 材料进厂后,会同业主、质监、设计按设计图纸和国家规范对材料按下列方法进行检验: ⑴、钢材质量证明书。质量证明书应符合设计的要求,并按国家现行有关标准的规定进行抽样检验,不符合国家标准和设计文件的均不得采用。 ⑵、钢材表面锈蚀等应符合现行国家标准《涂装前钢材表面锈蚀等级和除锈等级》规定。 ⑶、连接材料(焊条、焊丝、焊剂)、高强度螺栓、普通螺栓以及涂料(底漆和面漆)等均应具有出厂质量证明书,并符合设计要求和国家现行有关标准的规定。 合格的钢材按品种、牌号、规格分类堆放,做好标识。钢材的堆放应成形、成方、成垛,便于点数和取用;最底层垫上道木,防止进水锈蚀。 焊接材料(焊条、焊丝、焊剂)应按牌号和批号分别存放在干燥的储藏仓库。焊条和焊剂在使用之前按出厂证明书上的规定进行烘焙和烘干;焊丝应清除铁锈、油污以及其它污物。 材料凭领料单发放,发料时应核对材料的品种、规格、牌号是否与领料单一致,并要求质检人员在领料现场签证认可。 2、会审图纸、节点构造细化: 经图纸会审后,由技术部负责出好本工程的各节点详图,进行节点构造细化。对其中一些需经设计签认的节点详图,交由设计院认定,然后由翻样工作人员进行。 材料翻样后,经技术部确认完成本工程的翻样工作。 3、制定网架构件加工生产工艺及质量标准: 根据《钢结构工程施工及验收规范》(GB50205-95)、《网架结构设计与施工规程》JGJ7-91、《网架结构工程质量检验评定标准》JGJ78-91等等国家规范及公司质量体系文件DW/QS309-1网架制作安装工艺规程编制本工程网架构件加工生产工艺及质量标准。 ㈡、网架构件加工制作流程 1、螺栓球球节点加工: ⑴、螺栓球加工工艺流程如下: 防腐处理。®打加工工号、打球号®加工螺孔及平面®加工定位螺纹孔®正火处理®锻造毛坯®下料 球坯用压力加工的钢锭锻造的黑皮锻件经正火处理,球坯圆度允许偏差本工种为2.5mm。锻造球坯采用胎模锻。 丝锥攻螺纹过程加工,螺纹孔经抗拉强度检验合格后方能安装使用,螺栓球标记打在基准孔平面上。®倒角®钻螺纹底孔®螺纹孔及平面加工应按铣平面 加工螺纹孔及平面设备:使用加工中心机床或采用车、钻、镗、铣床配以专用工装,所用的专用工装,其转角误差不得大于10'。 螺纹孔及平面采用一次装夹加工,采用分工序加工时,必须有可靠的技术措施。 铣削平面:设计图规定的削平面数值不作测量用,而保证球中心至球平面距离尺寸精度。 ⑵、杆件的加工工艺流程如下: 防腐处理®防腐前处理®检验®焊接®与锥头或封板组装点焊®下料、坡口加工®检验材质、规格、表面质量®采购钢管 钢管下料、倒坡口使用管件下料机一次完成,下料时应预留焊接收缩量,以减少网架拼装时的误差。 机械加工。锥头、封板及其连接焊缝以及锥头的任何截面必须与相配的钢管材质一致,其焊缝宽度可根据钢管壁厚取2-5mm。封板厚度按实际受力大小计算决定,且不小于钢管外径的1/5。锥头底板厚度也不小于锥头底部外径的1/5。®正火处理®胎膜锻造毛坯®杆件端部的锥头或封板加工按下列工艺过程进行:成品钢材下料 钢管与封板或锥头成杆件时,钢管两端对接焊缝质量等级选择相应焊接材料进行施焊,并采取保证对焊接全熔透的焊接工艺。杆件组装点焊时按图纸规定取配对的钢管、锥头或封板以及高强度螺栓在胎具上组装、点焊。采用二氧化碳气体保护焊,并应符合成品杆件成品尺寸极限偏差和形位公差(如下表)。 项次 项目 允许偏差(mm) 抽取样本数量 检查方法 1 杆件成品长度 ±1.0 5% 钢卷尺(经钢卷尺检定架[仪]鉴定) 2 杆件轴线平直度 L/1000,且不大于5 5% 平台、塞尺 3 锥头、封板端面与钢管轴线和垂直度 0.5%r 5% 芯轴、V型块百分表 1.0 5%¿4 锥头封板孔同轴度 芯轴、V型块百分表 ⑶、套筒的加工工艺流程如下: 防腐前处理®机械加工®正火处理®胎模锻造毛胚®成品钢材下料 套筒外形尺寸应符合扳手开口系列,端部要保持平整,内孔径可比螺栓直径大1mm。套筒端部到开槽距离应使该处有效截面抗剪力不低于螺钉抗剪力,且不应小于1.5倍开槽的宽度。螺钉采用高强度钢材,其直径可取螺栓直径的0.16-0.18倍,不小于3mm。螺钉直径可采用6-8mm。 ⑷、高强度螺栓由具备生产许可证的专业制造厂家生产供应,在使用前检查质量检验报告书,并进行抽样检查和试验合格后方可使用。 2、支座制作: 按翻样图纸切割好底板、肋板,肋板与底板、肋板与肋板、肋板与球的组装焊接为T字形接头、十字接头贴角焊缝。焊接工艺应符合国家标准《气焊、手工电弧焊及气体保护焊焊缝坡口的基本形式与尺寸》(GB985-88)和行业标准《建筑钢构焊接规程》(JGJ81-91)的规定。 3、支托制作: 按翻样图切割支托各部件的材料,支托组装焊接为T字型双面贴角焊缝。钢管两端面直线切削加工,其平行度误差不大于0.05。 ㈢、成品保护 1、堆放构件时要整齐放置,防止变形。球、高强度螺栓等要放在干净的地方,防止粘染油污.防止损坏螺扣。 2、防止运输过程中网架受力不均而变形。 ㈣、网架焊接 1、材料: ⑴、电焊条:按照设计及规范要求选用焊条,焊条须具有出厂合格证明。如须改动焊条型号,必须征得设计部门同意。严禁使用过期药皮脱落、焊芯生锈的焊条。焊接前将焊条进行烘焙处理。 ⑵、作业条件: a、审阅施工图纸,拟定焊接工艺。 b、准备好所需施焊工具,焊接电流。 c、在网架车间施焊区施焊。 d、焊工经过考试,并取得合格证后才可上岗,如停焊超过半年以上时,则重新考核后才准上岗。 e、施焊前焊工复查组装质量和焊缝区的处理情况,如不符合要求,修整合格后方能施焊。 2、操作工艺: ⑴、焊条使用前,必须按照质量证明书的规定进行烘焙,低氢型焊条经过烘焙后,应放在保温箱内随用随取。 ⑵、首次采用的钢种和焊接材料,必须进行焊接工艺性能和物理性能试验,符合要求后才采用。 ⑶、多层焊接应连续施焊,其中每一层焊道焊完后应及时清理,如发现有影响焊接质量的缺陷,必须清除后再焊。 ⑷、要求焊成凹面的贴角焊缝,可采用船位焊接使焊缝金属与母材间平缓过渡。 ⑸、焊缝出现裂纹时,焊工不得擅自处理,须申报焊接技术负责人查清原因,订出修补措施后才可处理。 ⑹、严禁在焊缝区以外的母材上打火引弧。在坡口内起弧的局部面积应熔焊一次,不得留下弧坑。 ⑺、重要焊缝接头,要在焊件两端配置起弧和收弧板,其材质和坡口型式应与焊件相同。焊接完毕用气割切除并修磨平整,不得用锤击落。 ⑻、要求等强度的对接和丁字接头焊缝,除按设计要求开坡口外,为了确保焊缝质量,焊接前采用碳弧气刨刨焊根,并清理根部氧化物后才进行焊接。 ⑼、为了减少焊接变形与应力和公司常采取如下措施: a、焊接时尽量使焊缝能自由变形,钢构件的焊接要从中间向四周对称进行。 b、收缩量大的焊缝先焊接。 c、对称布置的焊缝由成双数焊工同时焊接。 d、长焊缝焊接可采用分中逐步退焊法或间跳焊接。 e、采用反变形法,在焊接前,预先将焊件在变形相反的方向加以弯曲或倾斜,以抵消焊后产生的变形,从而获得正常形状的构件。 f、采用刚性固定法:用夹具夹紧被焊零件能显著减少焊件的残余变形及翅曲。 g、锤击法:锤击焊缝及其周围区域,可以减少收缩应力及变形。 ㈤、小单元试拼装 各零件在生产一定数量后,在拼装模具上进行小单元拼装,拼装时应严格控制各部分尺寸。其偏差应符合下列规定: 2.0mm,上下弦节点中心距允许偏差2mm。±1.5mm,上弦对角线允许偏差±1、对锥体单元、上弦长度、锥体高度允许偏差 2、对其他型式的单元,节点中心距允许偏差为2.0mm。 3、拼装后尺寸允许偏差应符合国家标准《钢结构工程施工及验收规范》GBJ50205-95的有关规定。 ㈥、包装、运输和存放 1、包装在涂层干燥后进行;包装保护构件涂层不受损伤,保证构件、零件不变形、不损坏、不散失;包装要符合公司质量体系文件的有关规定。 2、螺纹涂防锈剂并包裹,传力铣平面和铰轴孔的内壁涂抹防锈剂,铰轴和铰轴孔采取保护措施。 3、包装箱上标注构件、零件的名称、编号、重量、重心和吊点位置等,并填写包装清单。 4、根据网架的安装顺序,网架构件分单元成套供应,现场堆放场地能满足现场安装顺序的需要。 5、运输网架构件时,根据网架构件的长度、重量选用合适的车辆;网架构件在运输车辆上的支点、两端伸出的长度及绑扎方法均须保证网架构件不产生变形、不损伤涂层。 6、网架构件存放场地应平整坚实,无积水。构件按种类、型号、安装顺序分区存放;底层垫枕应有足够的支承面,并防止支点下沉。相同型号的网架构件叠放时,各层网架构件的支点应在同一垂直线上,并防止网架构件被压坏和变形。 7、网架构件运至施工现场按构件明细表,核对进场构件的数量,查验出厂合格证及有关资料。 七、网架安装 ㈠、安装前准备工作 1、安装前对网架支座轴线与标高进行验线检查,网架轴线、标高位置必须符合设计要求和有关标准规定。 2、安装前对支座混凝土强度进行检查,混凝土强度必须符合设计要求和国家现行有关标准的规定后才能安装。 3、搭设满堂红脚手架,放线布置好各支点位置与标高。并设计布置好临时支点,临时支点的位置、数量经过验算确定。 4、临时支点选用千斤顶逐步调整网架高度。 ㈡、安装工艺流程 1、本工程的施工,根据现场条件采用高空散装法进行安装,把网架零部件垂直运输至安装平台分散堆放,后根据安装图编号分别对号安装。为确保网架的安装轴线正确,我们研究后决定先安装对应支承点连接一榀网架,等支座位置校正后再由一边向另一边安装以减少积累误差。 2、具体安装步骤: ⑴、下弦杆与下弦球的组装: 根据安装球的编号先固定下弦球,找准中心连接下弦杆与另一头水准测量对角尺寸正确后进行点焊。  ⑵、腹杆的组装: 安装腹杆时必须校正上弦杆和下弦杆的位置,后进行焊接。 腹杆与上弦球的组合就成为向下四角锥,腹杆与上弦球连接的高强螺栓全部拧紧,腹杆下面连接下弦球进行点焊,主要是为上弦杆的安装起调整作用。 ⑶、上弦杆的组装: 四根上弦杆组合即成向上四锥体系,上弦杆安装顺序由内向外,根据已装好的腹杆锥体排列,高强螺栓先后拧紧(包括松动的腹杆)。 整一榀装好后,再按以上方法依次安装第二榀,直至安装完毕。整个安装过程中,必须随时检查螺栓的拧紧、焊接质量、支承点轴线的偏差、网架安装时产生的挠度,如碰到问题须及时调整解决。 3、网架现场施工安装顺序示意图(见下页)。 八、网架结构防腐涂装 ㈠、施工准备 1、根据设计图纸要求,选用底漆及面漆。 2、准备除锈机械,涂刷工具。 3、涂装前网架结构、构件已检查验收,并符合设计要求。  4、防腐涂装作业在公司油漆厂区进行,油漆厂区具有防火和通风措施,可防止发生火灾和人员中毒事故。 ㈡、工艺流程: 面漆涂装®底漆涂装®基面清理 网架现场施工安装顺序示意图 ㈢、涂装施工 1、基面清理: ⑴、网架结构工程在涂装前先检查网架构件制作、安装是否验收合格。涂刷前将需涂装部位的铁锈、焊缝药皮、焊接飞溅物、油污、尘土等杂物清理干净。 。这是一种非常彻底的除锈,并保证了下道油漆工序的牢固、可靠。½⑵、为保证涂装质量,在螺栓球、杆件制成成品后采用全方位自动喷丸除锈机进行喷丸除锈。该除锈方法是利用压缩空气的压力,连续不断地用钢丸冲击网架构件的表面,构件表面轧制氧化皮、锈和附着物残留在钢材表面的痕迹已是点状或条状的轻微污痕,露出均匀一致的金属光泽。这种方法效率高,除锈彻底,除锈标准达到国家《涂装钢材表面锈蚀等级和除锈等级》规定等级Sa2 2、底漆涂装: ⑴、调合防锈漆,控制油漆的粘度、稠度、稀度、兑制时充分的搅拌,使油漆色泽、粘度均匀一致。 ⑵、刷第一层底漆时涂刷方向应该一致,接搓整齐。 ⑶、刷漆时采用勤沾、短刷的原则,防止刷子带漆太多而流坠。 ⑷、待第一遍干燥后,再刷第二遍,第二遍涂刷方向与第一遍涂刷方向垂直,这样会使漆膜厚度均匀一致。 ⑸、涂刷完毕后在构件上按原编号标注;重大构件还需要标明重量、重心位置和定位标号。 3、面漆涂装: ⑴、面漆涂装需待现场安装结束后才进行。同样在涂装面漆前需对网架构件表面,尘土等杂物进行处理。 ⑵、面漆调制选择颜色一致的面漆,总制的稀料合适,面漆使用前要充分搅拌,保持色泽均匀。其工作粘度、稠度应保证涂装时不流坠,不显刷纹。 ⑶、面漆在涂装过程中应不断搅和,涂刷方法和方向与底漆涂装相同。 ㈣、涂层检查与验收 1、表面涂装施工时和施工后,应对涂装过的工件进行保护,防止飞扬尘土和其他杂物。 2、涂装后处理检查,应该是涂层颜色一致,色泽鲜明,光亮,不起皱皮,不起疙瘩。 3、涂装漆膜厚度的测定,用触点式漆膜测厚仪测定漆膜厚度,漆膜测厚仪一般测定3点厚度,取其平均值。 ㈤、成品保护 1、网架构件涂装后加以临时围护隔离,防止踏踩,损伤涂层。 2、网架构件涂装后,在4小时之内遇有大风或下雨时,则加以覆盖,防止粘染尘土和水气,影响涂层的附着力。 3、涂装后的构件需要运输时,要注意防止磕碰,防止在地面拖拉,防止涂层损坏。 4、涂装后的网架构件勿接触酸类液体,防止咬伤涂层。 ㈥、应注意的质量问题 C时,选用相应的低温涂层材料施涂。°C之间为宜,当天气温度低于5°38~1、涂层作业气温应在5 C时,停止涂层作业。经处理后再进行涂层作业。°2、当气温高于40 3、当空气湿度大于85%,或构件表面有结露时,不进行涂层作业 ,或经处理后再进行涂层作业。 4、网架结构制作前,对构件隐蔽部位,结构夹层难以除锈的部位,提前除锈,提前涂刷。 九、屋面施工 9. 1 施工流程 测量放线→结构及预埋件检查→连接件的安装→竖向钢龙骨安装→横向钢龙骨安装→防火棉安装→铝板安装→打胶 9. 2铝板幕墙安装施工 1、测量放线: ² 首先与总包方确定好基准轴线和水准点。再用经伟仪放出控制线以及拐角控制线。 ² 将土建提供的基准中心线、水平线进行复测,无误后放钢线,定出幕墙安装基准线。为保证不受其它因素影响,放完线后,用水平仪检测,调准。(详细参见测量放线) 2、结构及预埋件检查 根据测量放线结果检查结构是否符合幕墙的安装精度要求,并将测量数据汇总分析,如超出允许偏差范围则应通知总包单位进行处理,直至达到要求。检查埋设的预埋件是否符合设计要求,若偏差较大的设计做出修正方案。 3、连接件的安装 ² 首先由测量放样人员将连接件的分格线及标高线全部弹在结构上,作为安装连接件的基准线。 ² 依据放线组所弹中心线、分格线安装钢连接件,要求钢连接件高低、左右控制在2—3mm之内。 ² 据放线组所布置的钢丝线 ,结合施工图进行安装。先通过点焊将角码连接在埋件上,检查安装位置,符合设计要求然后进行满焊。 4、钢龙骨的安装 ² 钢龙骨在安装之前进行材料报验,首先对钢龙骨进行直线度检查,检查的方法采用拉通线法,若不符合要求,经矫正后再上墙。 ² 钢龙骨安装顺序是从下向上,骨架安装时进行全面检查,随时调整,减少误差。由于全部采用栓接方式,螺栓全部加平垫、弹垫以防松。 ² 整个墙面竖龙骨的安装尺寸误差要在外控制线尺寸范围内消化,误差数不得向外伸延。各竖龙骨安装依据靠近轴线处控制钢丝线为基准,进行分格安装。 ² 竖向龙骨安装完毕,检查分格情况,符合规范要求后进行横向龙骨的安装。待安装完成后,经自检合格后填写隐蔽单,报监理验收,验收合格后焊缝涂刷两道防锈漆,然后进行下道工序施工。 6、保温层安装 ² 龙骨安装完毕后进行保温层安装。 ² 保温岩棉安装时,应拼缝密实,不留间隙,上下应错缝搭接。 7、铝板的安装施工 ² 钢龙骨安装完毕后,对整个铝板进行安装,在龙骨上重新弹设铝板安装中心定位线,所弹墨线几何尺寸应符合要求,墨线必须清晰。 ² 依据编号图的位置,进行铝板的安装,安装铝板要拉横向、竖向控制线,因为整个钢架难免有些不平整,铝板支承点处需进行调整垫平。 ² 铝板在搬运、吊装过程中应竖直搬运,不宜将铝板饰面平台搬运。这样可避免铝板的挠曲变形。 ² 铝板安装过程中,依据设计规定的铆钉的数量进行安装,不得有少装现象,安装过程中不但要考虑平整度,而且要考虑分格缝的大小及各项指标,控制在误差范围内。且按铝板保护膜上箭头方向进行安装,防止铝板折光产生误差。 8、铝板的打胶 ² 铝板安装完毕后,清理板缝,打底漆防止密封胶与铝板接不牢,然后进行泡沫条的填塞工作,泡沫条填塞深浅度要一致,不得出现高低不平现象。 ² 泡沫条填塞后,进行美纹纸的粘贴,美纹纸的粘贴应横平竖直,不得有扭曲现象。 ² 打胶过程中,注胶应连续饱满,刮胶应均匀平滑,不得有跳刀现象。 9、铝板幕墙幕墙安装允许偏差 竖缝及墙面垂直度允许偏差10mm 幕墙平面度允许偏差2.5mm 竖缝直线度允许偏差2.5mm 横缝直线度允许偏差2.5mm 拼缝宽度(与设计值比)2mm 两相邻面板之间接缝高低差1mm ²  十、创优达标措施之一 工程质量保证措施 本网架屋面工程质量的好坏,直接反映出施工企业的管理和施工水平。我公司是一个ISO9002质量体系认证单位,公司的质量方针是制造优质的产品、安装优良的工程、提供满意的服务。公司的质量目标:a、钢结构、网架结构的彩钢板材的合格率100%;b、钢结构、网架结构的合格率100%;c、钢结构、网架结构的优良率2000年达到40%。根据公司的质量方针和质量目标,为实现本工程的质量目标,我们拟定质量保证措施如下:  1、选派杭州大地网架制造有限公司有丰富实践经验的项目经理、施工员及有关管理人员,为确保工程质量,采取强化质量管理体系,实行工序控制,落实质量责任制,每条线每个岗位具体落实到人,出了问题有章可寻、有据可查,并从管理人员一直到具体操作人员与经济挂钩进行管理。实施开展分项工程质量管理小组创优活动。 2、我们选派的施工队伍是杭州大地网架制造有限公司一支技术力量较强的创优队伍,经历年来的施工管理,不但施工经验丰富、施工认真,而且与业主、总包单位等配合较好,在社会上有一定的信誉,他们承建过的影响较大工程有:钱江杯优质工程-省内目前最大体育馆网架工程-温州体育馆网架工程、拉丁美洲多米尼克国15000m2体育馆网架工程及多项类似工程。在施工期间和竣工后,都受到业主、总包单位、质监部门、监理部门的好评。 3、认真仔细地学习和阅读施工图纸,及时提出不明之处,遇工程变更或其他技术措施,均以施工联系单和签证手续为依据,施工前认真做好各项技术交底工作,严格按国家颁行的《钢结构施工及验收规范》(GB50205-95)和其他有关规定施工和验收,并随时接受业主、监理单位和质量监督部门对本工程的质量监督和指导。 4、严格执行材料验收和计量管理制度,把好原材料质量关,全部材料由专职材料员采购,进场时由施工员、质量员、材料员共同验收,确认质量合格和现货质量,对需要复测的材料,及时做好复测工作,合格后方可使用,对外加工的构件或半成品,进场时应签收验货,详细核对其品种、数量、规格、质量要求,做到不合格的产品不进场。 5、测量定位仪器、计量工具齐全、正确可靠。随时检查轴线、标高及网架安装时产生的挠度,如有问题及时加以解决。 6、把好施工质量关。在工程施工过程中严格按规定、规范施工,认真做好各道工序的检查、验收关,对各工种的交接工作严格把关,做到环环扣紧,并实行奖罚措施。出了质量问题,无论是管理上的或是施工上的,均必须严肃处理,必须做到“四不放过”:一、问题产生原因不明不放过;二、问题产生的责任者不明不放过;三、对问题没有整改措施不放过;四、对问题产生的责任者处理不明不放过。 7、加强工程技术资料的管理工作,设立专职技术资料员,按照“准确、真实、及时、完整”要求,及时进行整理和归档,使技术资料能正确反映工程的实际质量。 8、实行优质优奖。我们内部对工程质量达到优良等级实行奖励,创出优质工程另行重奖。 9、我们一贯视质量为企业的生命,近年来,在社会上建立了良好的企业信誉,多次受到业主及上级主管部门的通报表扬。本工程如由我们施工,我们将坚持“质量第一、用户至上”的宗旨,坚持“达标、创优、务实、求精”的精神,做到精心施工,优良服务,使业主感到满意和放心。 10、附屋面系统安装工程质量预控:  十、创优达标措施之二 确保施工工期措施 根据本企业特点及劳动力机具的投放情况,力争提前完成施工任务,尽快交付使用。为加快施工进度,按期完成施工任务,在确保工程质量和安全生产的前提下,特制订如下措施: 1、本工程施工范围较广,有一定的施工难度,我们将根据工程的实际情况,精心编制分部分项进度计划,组织流水施工,确保工期如期竣工。 2、适当延长工作时间。我们强调职工吃、住均在工地,所以一般每天工作时间均控制在10小时左右,适当结合夜间施工(根据工程实际情况),力争工程提前竣工。 3、在工程施工过程中,加强各工种的统一协调和密切配合工作,尤其是网架安装,更需统一指挥,分工明确,使工程如期竣工。 4、根据工程施工进度,有计划地安排各种原材料,半成品及机械设备的进场时间,避免以某种材料脱节而延续工期。 5、以计划工期为依据,及时检查工程进度情况,一旦发现未达到计划要求,立即分析原因,查出问题,并制订可靠的追赶措施,确保计划按时完成。 6、完善成品保护措施。各工种之间互相做好成品保护工作,不得将安装好的工程随意损坏,安装人员在配件搬运、安装过程中不得将已完成的工作破坏,相互之间做好成品保护,减少修理与重复劳动,保证工作顺利进行,达到缩短工期与提前竣工的目的。 7、落实内部责任制。根据各工种操作的特点及计划工期的目标,落实内部责任制,制订奖罚条例,做到奖罚分明,月月兑现。 8、做好工程收尾工作,平时注意做好施工现场落手清工作,在网架安装时,及时清理机具设备和各种周转材料,做到工完场清。  十、创优达标措施之三 确保安全生产措施 “安全为了生产、生产必须安全”,安全生产保证措施是工地职工生命安全的有效保障,为使本工程在施工过程中,杜绝事故的发生,我们将严格遵照国家建设部《建设工程施工现场管理规定》及有关建设工程施工安全技术法规和安全技术标准,对本工程制订以下安全生产保证措施: 1、把我们制订的一套安全生产责任制在工地广泛宣传和贯彻,做到使每个工人心中有数,建立好工地安全生产资料,设立专职安全员,对班前安全技术交底持之以恒,把安全生产和经济效益挂钩,对安全违章作业人员严格处罚。 2、建立三级安全教育制度,加强安全生产管理和监督,对安全生产检查工作做到定期与不定期相结合,做到有计划、有步骤、有重点。检查后作好书面记录。履行签字手续,提出限期整改措施,做到动作迅速,处理严肃。 3、建立健全安全生产责任制,责任落实到人。施工现场设立安全生产宣传牌和禁令标志,提高施工现场的安全生产气氛,切实搞好安全生产宣传活动,坚决做到“不伤害自己,不伤害他人,不被他人伤害”。 4、对各种特殊工种,坚持做到持证上岗,所有施工机械均做到定机、定人,无证人员严禁上岗操作。 5、进入施工现场,所有人员必须戴好安全帽,系好帽带。 6、各种机械均应接地或接零保护装置,传动部位设置防护罩,施工机械实行“一机一闸一保护”。配电箱安装正确、牢固,上门加锁,有防雨措施,闸刀内熔丝按用量配制,不得用金属丝代替保险丝。夜间施工,必须配备足够的照明设备,小太阳采用三蕊橡胶绝缘的软电线。 总之,该工程将列为我们安全生产创优目标,严格执行国家部颁标准配置各种安全措施,一切按安全规定要求执行,做到安全生产无事故。  十、创优达标措施之四 文明生产、工地卫生保证措施 为切实有效的抓好施工现场的文明卫生,我们特制订如下保证措施: 1、必须根据本工程场地的实际情况,合理布置,设施设备按与建设单位、总包单位协商后的布置要求堆放、设置。 2、施工道路畅通、平坦、整洁、不积水,场地不乱堆乱放,建筑物四周设置排水沟,建筑垃圾必须集中堆放,及时处理。 3、做好施工时落手清工作,保持施工环境整洁。 4、落实卫生专职人员和清洁人员,落实门前责任制,把生活卫生纳入工地总体规划。 5、建立食堂卫生制度,食堂要有密封措施,食堂卫生要符合《食品卫生法》要求,食堂四周保持排水畅通、清洁、整齐,有消毒、灭蝇、防尘措施,严禁交叉污染。 6、工地应保证茶水的供应,严禁食用生水,现场落实消灭蚊蝇孳生承包措施,搞好工地卫生工作。 7、加强工地卫生管理工作,保障职工的身体健康,维护施工现场的整洁卫生,工地卫生必须纳入总规划,落实卫生专职管理人员。 8、施工现场文明生产做到:     场地平整,道路畅通;        给水排水,畅通无阻;     现场环境,安全卫生;        材料构件,堆放整齐;     机具整洁,接地接零;        危险物品,隔离贮存;     谁做谁清,及时干净;        工完料清,窗明地净。 总之,该工程将列为我公司安全生产创优目标,严格执行国家部颁标准配置各种安全措施,一切按安全规定要求执行,做到安全生产无事故。  十、创优达标措施之五 施工现场消防保卫措施 本工程施工范围不大,但为确保工地安全防火消防工作的顺利进行,特制订如下制度: 1、彻实搞好工地安全防火工作,建立安全防火责任制、明火动用审批制度及义务消防队,配备足够的消防器材。 2、施工现场成立安全防火领导小组及消防队,制定工程消防保卫方案、制度,定期研究消防保卫工作中的问题,认真执行各项保卫安全管理制度。 3、建立健全工地的明火审批制度,动用明火作业必须按规定申请动火证,氧气、乙炔气集中设置专人管理,使用时要登记。 4、现场要有消防灭火系统,配备足够有效的消防器材,规划现场消防平面布置,各主要通道不得堆物,保证道路畅通循环。 5、义务消防队要建立消防责任制,定期进行检查,督促火险隐患,要开展消防宣传活动,普及消防常识,同时加强战术技术训练。  十、创优达标措施之六 降低工程成本措施 降低工程成本,我们施工管理工作重点之一,为了使该工程在施工过程中,有效降低成本,特制订如下措施: 1、组织人员编制施工组织设计,(包括总体项目、单体工程及分部分项),优化施工方案,降低成本,经常督促执行技术节约措施,减少不必要的浪费。 2、加强职工思想教育,号召发扬以节约光荣、浪费可耻的优良传统,组织开展我为集体节约一只钉活动,共同为集体争效益。 3、加强材料管理,做到小材小用、大材大用,在施工过程中,开展技术革新活动,在保证工程质量、安全的条件下,创经济效益。 4、严格执行月结成本制度,及时反馈成本信息,发现不良问题,及时采取有效措施。 5、加强机械管理,严格执行机械保养制度,严禁机械带病及超负荷运转,防止机械损坏。 6、健全机械工具保管、使用责任制,机械及工具实行专管专用,责任到人,遗失或损坏折价赔偿的保管使用制度。 7、加强班组落手清管理制度,做到工完料尽,物尽其用。 上海美特幕墙有限公司
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
