收藏 分销(赏)

机巷配电硐室施工措施.doc

上传人:丰**** 文档编号:10141195 上传时间:2025-04-23 格式:DOC 页数:3 大小:13.04KB
下载 相关 举报
机巷配电硐室施工措施.doc_第1页
第1页 / 共3页
机巷配电硐室施工措施.doc_第2页
第2页 / 共3页
点击查看更多>>
资源描述

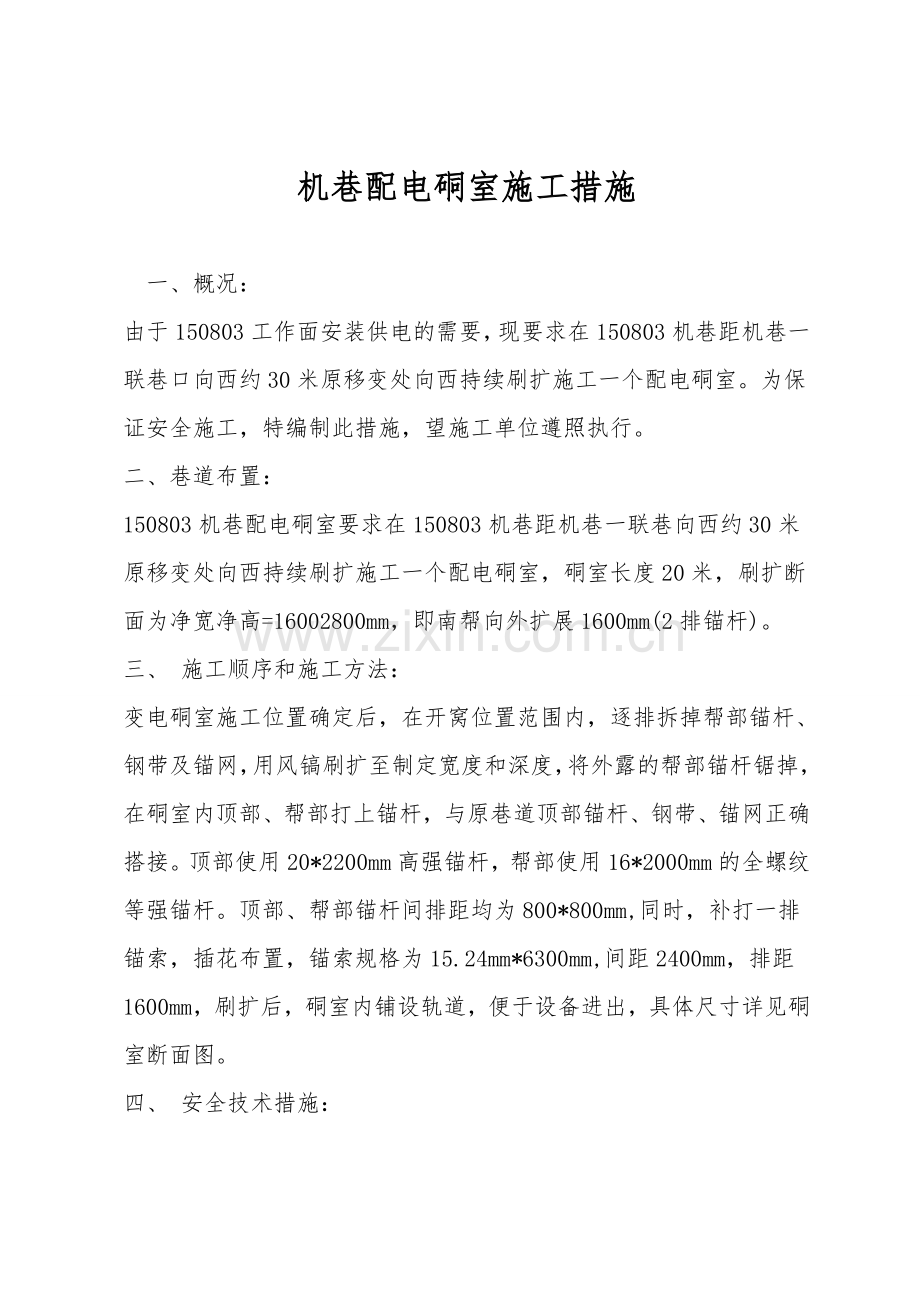

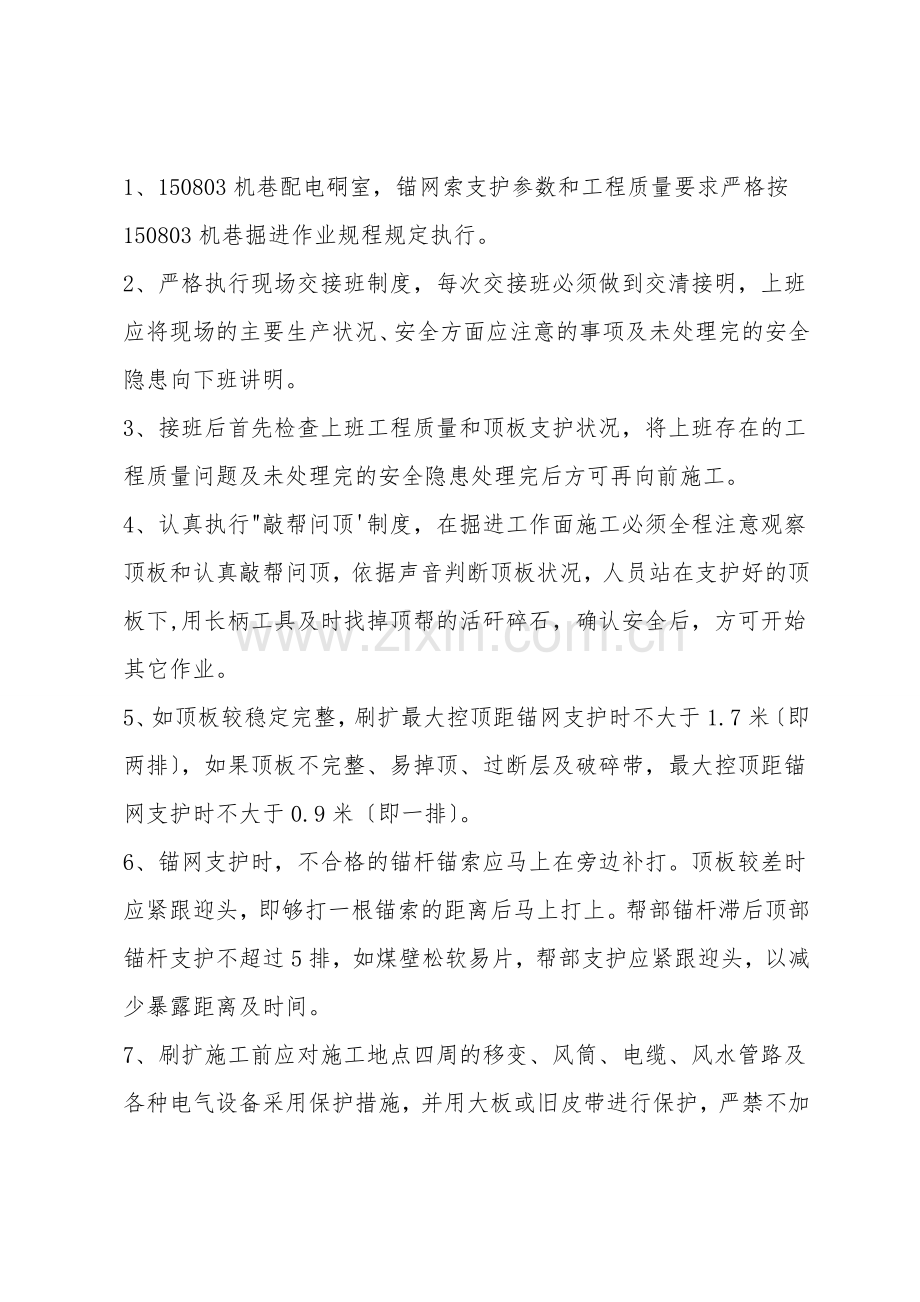

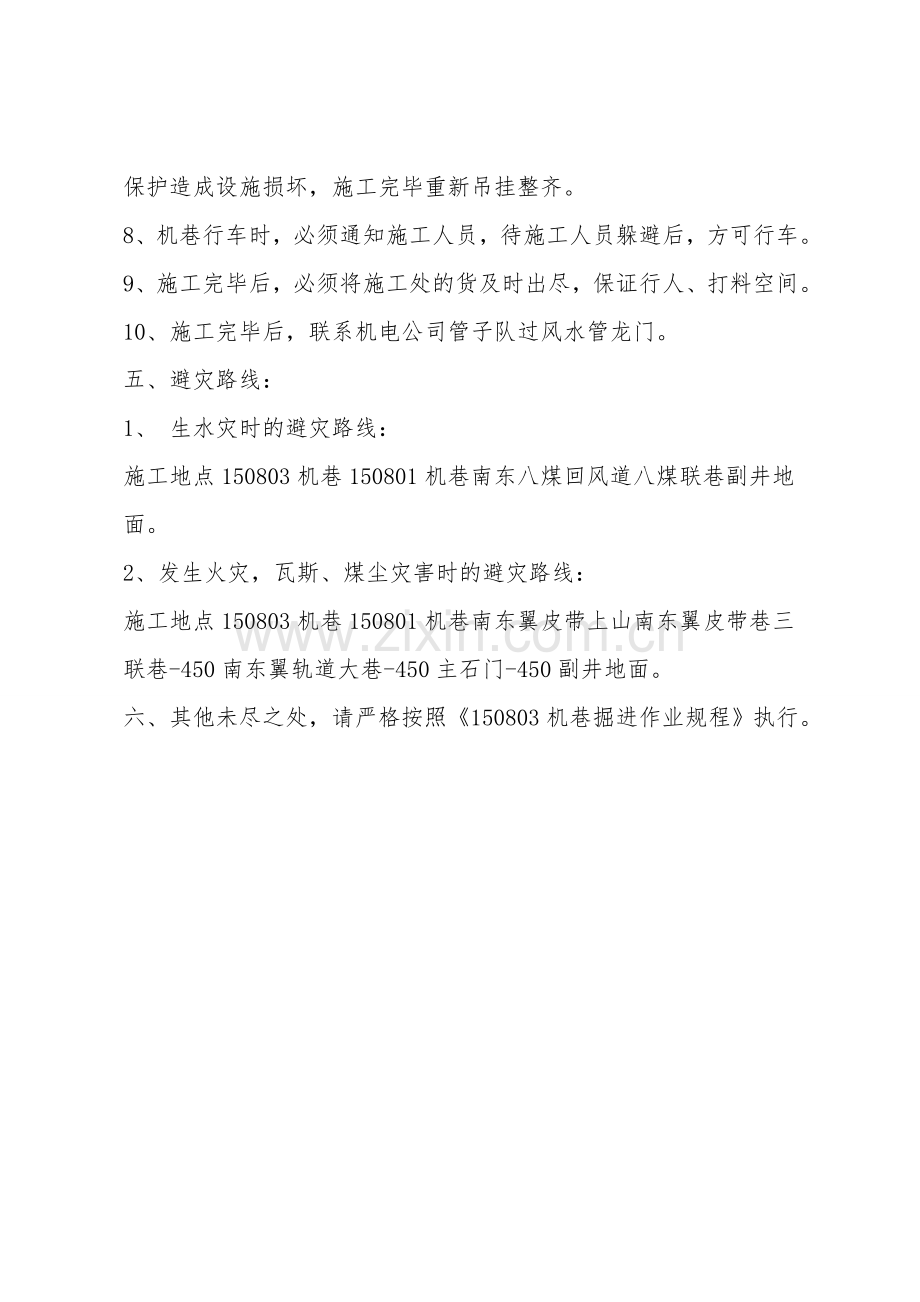

机巷配电硐室施工措施 一、概况: 由于150803工作面安装供电的需要,现要求在150803机巷距机巷一联巷口向西约30米原移变处向西持续刷扩施工一个配电硐室。为保证安全施工,特编制此措施,望施工单位遵照执行。 二、巷道布置: 150803机巷配电硐室要求在150803机巷距机巷一联巷向西约30米原移变处向西持续刷扩施工一个配电硐室,硐室长度20米,刷扩断面为净宽净高=16002800mm,即南帮向外扩展1600mm(2排锚杆)。 三、 施工顺序和施工方法: 变电硐室施工位置确定后,在开窝位置范围内,逐排拆掉帮部锚杆、钢带及锚网,用风镐刷扩至制定宽度和深度,将外露的帮部锚杆锯掉,在硐室内顶部、帮部打上锚杆,与原巷道顶部锚杆、钢带、锚网正确搭接。顶部使用20*2200mm高强锚杆,帮部使用16*2000mm的全螺纹等强锚杆。顶部、帮部锚杆间排距均为800*800mm,同时,补打一排锚索,插花布置,锚索规格为15.24mm*6300mm,间距2400mm,排距1600mm,刷扩后,硐室内铺设轨道,便于设备进出,具体尺寸详见硐室断面图。 四、 安全技术措施: 1、150803机巷配电硐室,锚网索支护参数和工程质量要求严格按150803机巷掘进作业规程规定执行。 2、严格执行现场交接班制度,每次交接班必须做到交清接明,上班应将现场的主要生产状况、安全方面应注意的事项及未处理完的安全隐患向下班讲明。 3、接班后首先检查上班工程质量和顶板支护状况,将上班存在的工程质量问题及未处理完的安全隐患处理完后方可再向前施工。 4、认真执行"敲帮问顶'制度,在掘进工作面施工必须全程注意观察顶板和认真敲帮问顶,依据声音判断顶板状况,人员站在支护好的顶板下,用长柄工具及时找掉顶帮的活矸碎石,确认安全后,方可开始其它作业。 5、如顶板较稳定完整,刷扩最大控顶距锚网支护时不大于1.7米〔即两排〕,如果顶板不完整、易掉顶、过断层及破碎带,最大控顶距锚网支护时不大于0.9米〔即一排〕。 6、锚网支护时,不合格的锚杆锚索应马上在旁边补打。顶板较差时应紧跟迎头,即够打一根锚索的距离后马上打上。帮部锚杆滞后顶部锚杆支护不超过5排,如煤壁松软易片,帮部支护应紧跟迎头,以减少暴露距离及时间。 7、刷扩施工前应对施工地点四周的移变、风筒、电缆、风水管路及各种电气设备采用保护措施,并用大板或旧皮带进行保护,严禁不加保护造成设施损坏,施工完毕重新吊挂整齐。 8、机巷行车时,必须通知施工人员,待施工人员躲避后,方可行车。 9、施工完毕后,必须将施工处的货及时出尽,保证行人、打料空间。 10、施工完毕后,联系机电公司管子队过风水管龙门。 五、避灾路线: 1、 生水灾时的避灾路线: 施工地点150803机巷150801机巷南东八煤回风道八煤联巷副井地面。 2、发生火灾,瓦斯、煤尘灾害时的避灾路线: 施工地点150803机巷150801机巷南东翼皮带上山南东翼皮带巷三联巷-450南东翼轨道大巷-450主石门-450副井地面。 六、其他未尽之处,请严格按照《150803机巷掘进作业规程》执行。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
