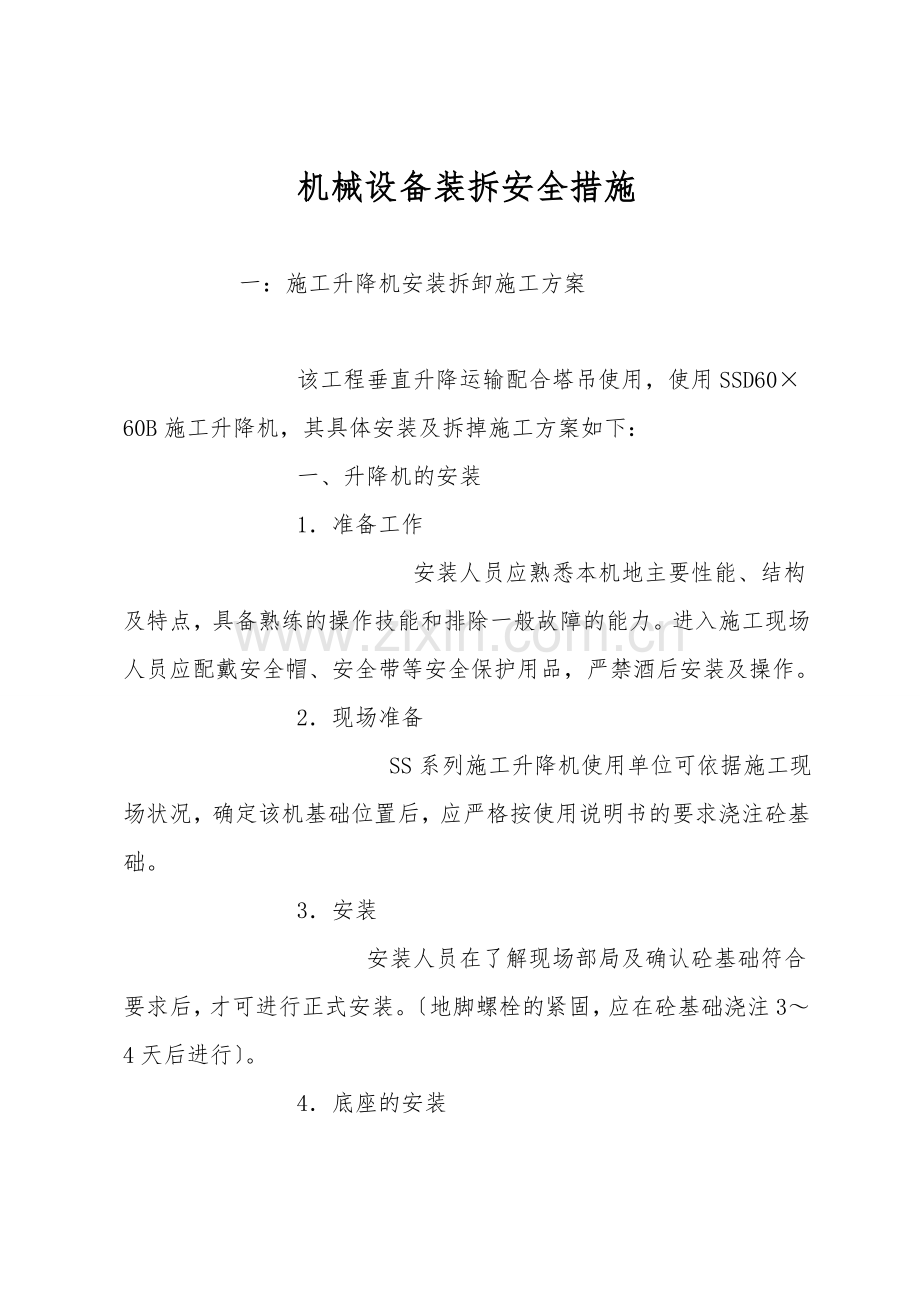

机械设备装拆安全措施
一:施工升降机安装拆卸施工方案
该工程垂直升降运输配合塔吊使用,使用SSD60×60B施工升降机,其具体安装及拆掉施工方案如下:
一、升降机的安装
1.准备工作
安装人员应熟悉本机地主要性能、结构及特点,具备熟练的操作技能和排除一般故障的能力。进入施工现场人员应配戴安全帽、安全带等安全保护用品,严禁酒后安装及操作。
2.现场准备
SS系列施工升降机使用单位可依据施工现场状况,确定该机基础位置后,应严格按使用说明书的要求浇注砼基础。
3.安装
安装人员在了解现场部局及确认砼基础符合要求后,才可进行正式安装。〔地脚螺栓的紧固,应在砼基础浇注3~4天后进行〕。
4.底座的安装

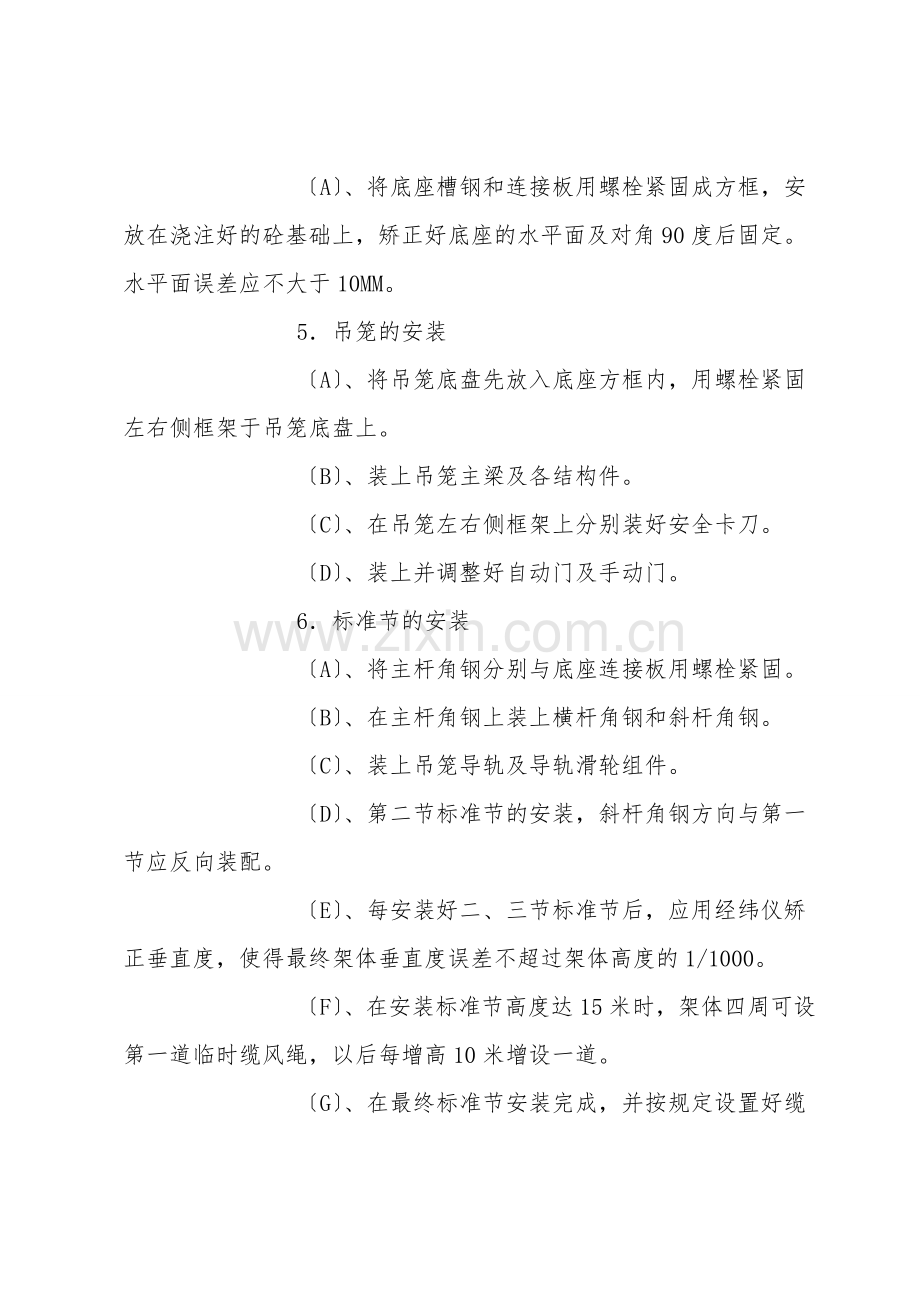

〔A〕、将底座槽钢和连接板用螺栓紧固成方框,安放在浇注好的砼基础上,矫正好底座的水平面及对角90度后固定。水平面误差应不大于10MM。
5.吊笼的安装
〔A〕、将吊笼底盘先放入底座方框内,用螺栓紧固左右侧框架于吊笼底盘上。
〔B〕、装上吊笼主梁及各结构件。
〔C〕、在吊笼左右侧框架上分别装好安全卡刀。
〔D〕、装上并调整好自动门及手动门。
6.标准节的安装
〔A〕、将主杆角钢分别与底座连接板用螺栓紧固。
〔B〕、在主杆角钢上装上横杆角钢和斜杆角钢。
〔C〕、装上吊笼导轨及导轨滑轮组件。
〔D〕、第二节标准节的安装,斜杆角钢方向与第一节应反向装配。
〔E〕、每安装好二、三节标准节后,应用经纬仪矫正垂直度,使得最终架体垂直度误差不超过架体高度的1/1000。
〔F〕、在安装标准节高度达15米时,架体四周可设第一道临时缆风绳,以后每增高10米增设一道。
〔G〕、在最终标准节安装完成,并按规定设置好缆风绳后,可将临时缆风绳拆掉。
7.对重架〔笼〕的安装
〔A〕、在升降机的侧面放好对重架〔笼〕及导轮并固定好,在标准节横杆角钢上装好对重架〔笼〕导轨〔该导轨随后可同标准节一起安装〕。
8.顶架吊梁的安装
〔A〕、先将顶架吊梁槽钢安装固定在标准节顶部。
〔B〕、再将滑轮组件安装固定在吊梁槽钢上。
9.驱动机构的安装
〔A〕、SS系列施工升降机使用JK1A卷扬机驱动。在底座上安装固定好卷扬机。
〔B〕、将主钢丝绳缠绕在卷扬机的卷筒三圈后,引至顶架吊梁滑轮分别垂下,将该钢丝绳的一头和吊笼扣环用钢丝绳锁扣按规定方法锁紧,另一头与重架吊环以同样方法锁紧。
〔C〕、将付钢丝绳一头按规定方法紧固在的吊笼主梁上,另一头穿过顶架吊梁滑轮,与对重架吊环以同样方法锁紧。
〔D〕、在顶架上安装滑轮护架。
10.电气设备及线路的安装
〔A〕、依据现场状况,在适当位置安装好电气控制箱。
〔B〕、在架体上按规定位置装好上、下限位开关及碰块。
〔C〕、按要求接好各条线路〔不同意随意牵拉电线〕。
11.电气设备及线路的安装
〔A〕、分别装好卷扬防护罩及对重架〔笼〕四周防护栏。
12.调试
〔A〕、在确认各项安装工作完成并合格后,接通电源,对升降机箱进行空载试验。
〔B〕、调整上、下限位开关位置,进行载荷试验。
〔C〕、检查所有安全防护装置,包括停层装置是否安全可靠。给各导轨涂抹润滑脂。
二、检验与验收
升降机在安装调试完成后,有安装单位与使用单位的有关人员,按规定要求进行验收。在双方人员签名验收后,升降机方可交付使用。
三、升降机的拆卸
升降机的拆卸顺序与安装顺序相反,先装的后拆,后装的先拆。其所有技术要求和安全要求与安装一样
二:施工升降机安装拆卸施工方案
1、塔吊选型及位置确定
依据施工现场场地条件及四周环境状况,该工程采纳一台QTZ40型塔式起重机,塔高50m,臂长47m。
塔基中心位于G-F轴。塔吊立于此位置可以满足塔臂的就位与拆掉有足够的空间。 ×6.25m,砼标号C30。
主体结构底板施工前先立塔吊。塔吊进场时从施工现场北门进入,塔臂南北向入置,利用一台50t吊车吊运塔臂进行装塔。为保证塔臂能自由回转 ,第一次立塔高度为塔吊承台以上30m,高出原金太阳宾馆最高点6m以上;塔吊吊物时有足够的安全距离,塔吊与结构设置两次附着装置。第一次位于距塔基上表面16m处,与结构5层外围框架柱附着,第二次位于距塔基上表面40m处,与结构10层外围框架柱附着,结构施工时按要求进行预埋,塔吊最高顶升高度为50m。
2、塔吊安装要求
〔1〕基础采纳支脚固定式,浇筑前预埋四个主脚钢〔详见下列图〕,其标高相对误差控制在2mm之内。
〔2〕主脚钢底板与马凳,马凳腿与底层钢筋之间焊接牢固。
〔3〕做两组防雷接地,接地电阻不大于4Ω。提供80kW的塔机专用电源。防轩接地做法:用1m2的钢板立埋与基础旁边,用镀锌扁铁与塔基基础节连接。
〔4〕混凝土承台上砌井,井内净空3米×3米,井顶面高距承台顶面1.5m。井壁为370厚砖墙 ,用水泥砂浆砌筑。井内设优良的排水措施。
〔5〕混凝土浇筑前对钢筋和主脚钢安装尺寸进行隐检,确认合格后进行下道工序。
〔6〕固定支脚安装时必须保证鱼尾板的安装尺寸150mm。其它尺寸由固定框〔模具〕尺寸决定。
3、注意事项
〔1〕塔机安装按说明书进行,必须符合安全要求,禁止违章作业。
〔2〕塔机使用前必须经检查验收。
〔3〕塔机司机必须遵守“十不吊〞要求。
〔4〕塔机吊物时要避免吊物从居民楼楼顶越过。
〔5〕立塔、顶升时必须设安全区,并有专人指挥。
〔6〕任何状况下禁止对塔机进行油漆作业。
〔7〕风速超过60km/h,禁止吊物、顶升。
〔8〕需要列换或排放塔机上的油料时必须在无风条件下进行,并将油料放到容器内回收。
〔9〕禁止将各种废弃物丢掉在工地。
