主变压器、电抗器安装工程施工作业风险控制专项措施.doc

上传人:丰**** 文档编号:10134188 上传时间:2025-04-22 格式:DOC 页数:3 大小:12.54KB
下载 相关 举报
主变压器、电抗器安装工程施工作业风险控制专项措施.doc_第1页
第1页 / 共3页
主变压器、电抗器安装工程施工作业风险控制专项措施.doc_第2页
第2页 / 共3页
点击查看更多>>
资源描述

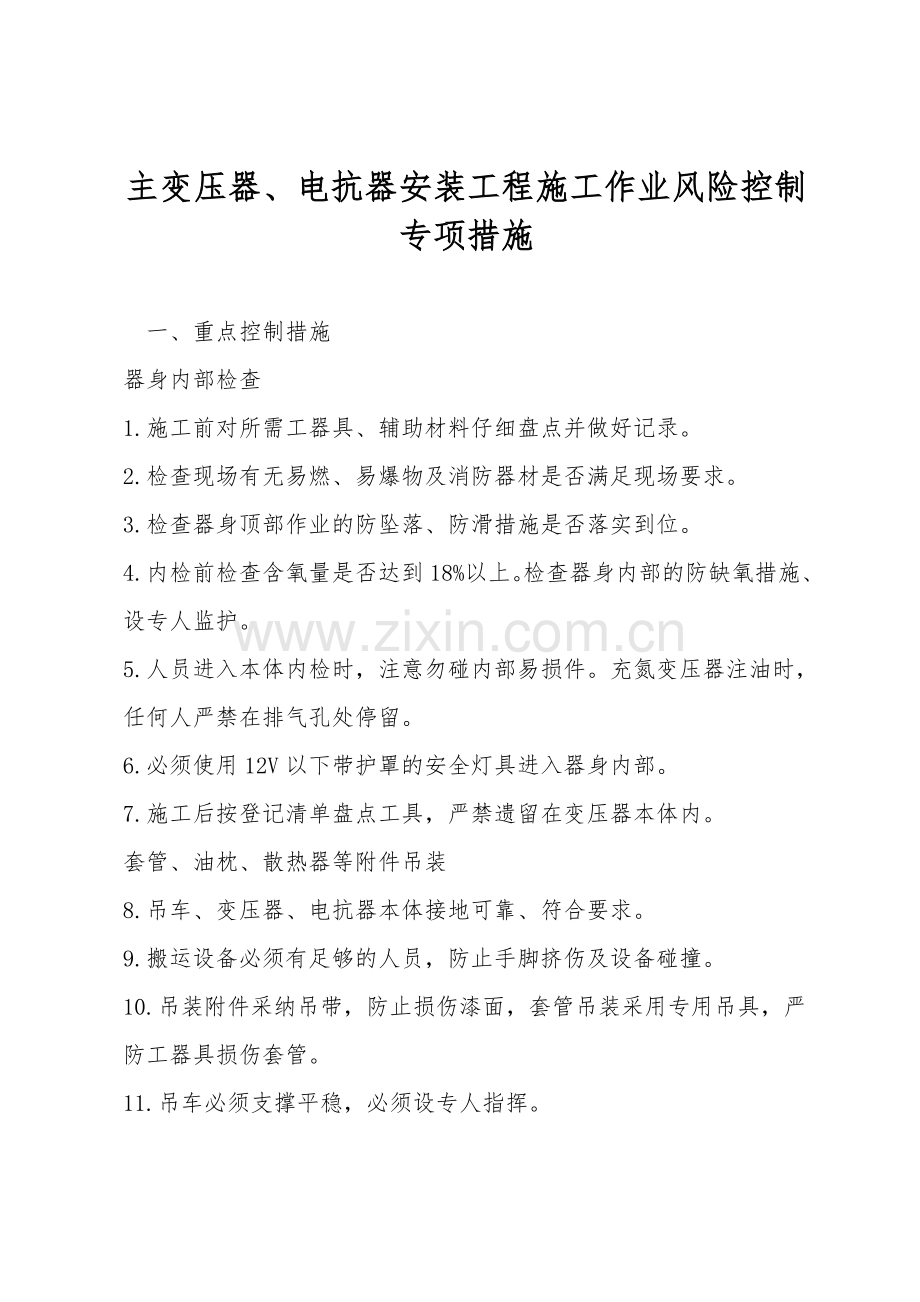

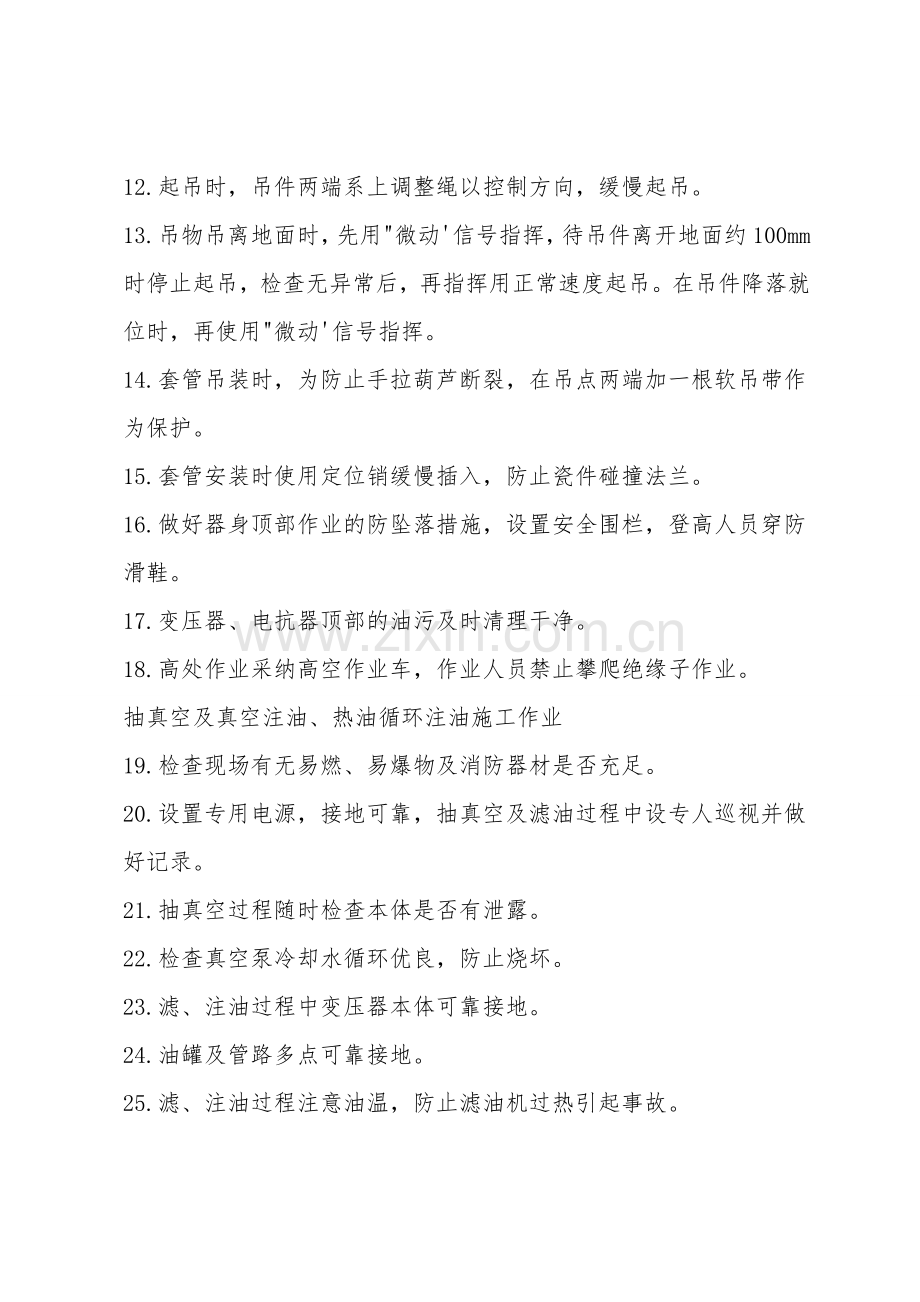

主变压器、电抗器安装工程施工作业风险控制专项措施 一、重点控制措施 器身内部检查 1.施工前对所需工器具、辅助材料仔细盘点并做好记录。 2.检查现场有无易燃、易爆物及消防器材是否满足现场要求。 3.检查器身顶部作业的防坠落、防滑措施是否落实到位。 4.内检前检查含氧量是否达到18%以上。检查器身内部的防缺氧措施、设专人监护。 5.人员进入本体内检时,注意勿碰内部易损件。充氮变压器注油时,任何人严禁在排气孔处停留。 6.必须使用12V以下带护罩的安全灯具进入器身内部。 7.施工后按登记清单盘点工具,严禁遗留在变压器本体内。 套管、油枕、散热器等附件吊装 8.吊车、变压器、电抗器本体接地可靠、符合要求。 9.搬运设备必须有足够的人员,防止手脚挤伤及设备碰撞。 10.吊装附件采纳吊带,防止损伤漆面,套管吊装采用专用吊具,严防工器具损伤套管。 11.吊车必须支撑平稳,必须设专人指挥。 12.起吊时,吊件两端系上调整绳以控制方向,缓慢起吊。 13.吊物吊离地面时,先用"微动'信号指挥,待吊件离开地面约100mm时停止起吊,检查无异常后,再指挥用正常速度起吊。在吊件降落就位时,再使用"微动'信号指挥。 14.套管吊装时,为防止手拉葫芦断裂,在吊点两端加一根软吊带作为保护。 15.套管安装时使用定位销缓慢插入,防止瓷件碰撞法兰。 16.做好器身顶部作业的防坠落措施,设置安全围栏,登高人员穿防滑鞋。 17.变压器、电抗器顶部的油污及时清理干净。 18.高处作业采纳高空作业车,作业人员禁止攀爬绝缘子作业。 抽真空及真空注油、热油循环注油施工作业 19.检查现场有无易燃、易爆物及消防器材是否充足。 20.设置专用电源,接地可靠,抽真空及滤油过程中设专人巡视并做好记录。 21.抽真空过程随时检查本体是否有泄露。 22.检查真空泵冷却水循环优良,防止烧坏。 23.滤、注油过程中变压器本体可靠接地。 24.油罐及管路多点可靠接地。 25.滤、注油过程注意油温,防止滤油机过热引起事故。 26.残油集中回收,不得污染环境与设备基础。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
