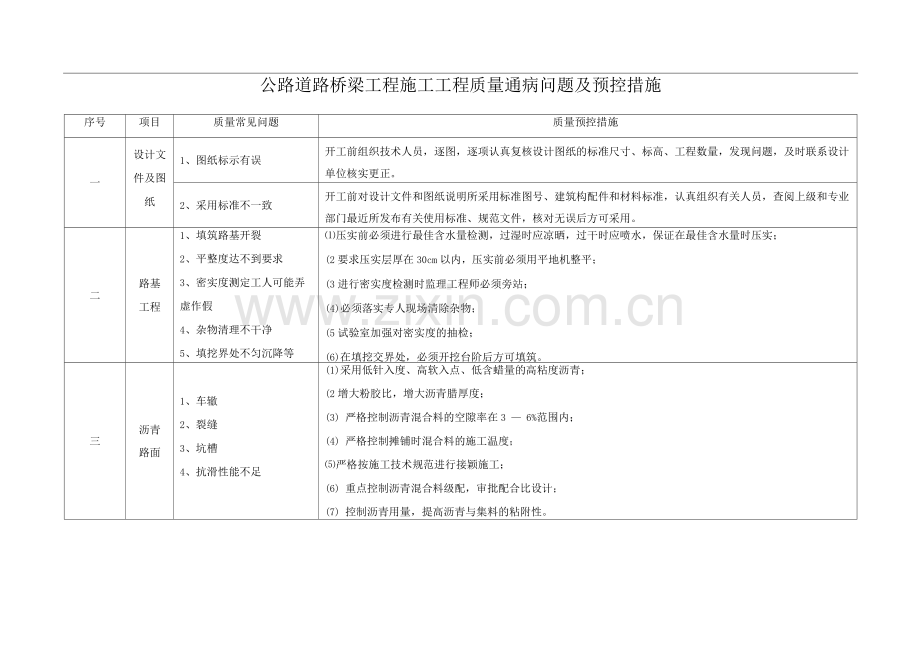

公路道路桥梁工程施工工程质量通病问题及预控措施 序号 项目 质量常见问题 质量预控措施 一 设计文 件及图 纸 1、图纸标示有误 开工前组织技术人员,逐图,逐项认真复核设计图纸的标准尺寸、标高、工程数量,发现问题,及时联系设计单位核实更正。 2、采用标准不一致 开工前对设计文件和图纸说明所采用标准图号、建筑构配件和材料标准,认真组织有关人员,查阅上级和专业部门最近所发布有关使用标准、规范文件,核对无误后方可采用。 二 路基 工程 1、填筑路基开裂 2、平整度达不到要求 3、密实度测定工人可能弄 虚作假 4、杂物清理不干净 5、填挖界处不匀沉降等 ⑴压实前必须进行最佳含水量检测,过湿时应凉晒,过干时应喷水,保证在最佳含水量时压实; (2要求压实层厚在30cm以内,压实前必须用平地机整平; (3进行密实度检测时监理工程师必须旁站; (4)必须落实专人现场清除杂物; (5试验室加强对密实度的抽检; (6)在填挖交界处,必须开挖台阶后方可填筑。 三 沥青 路面 1、车辙 2、裂缝 3、坑槽 4、抗滑性能不足 (1)采用低针入度、高软入点、低含蜡量的高粘度沥青; (2增大粉胶比,增大沥青腊厚度; (3) 严格控制沥青混合料的空隙率在3 — 6%范围内; (4) 严格控制摊铺时混合料的施工温度; ⑸严格按施工技术规范进行接颖施工; (6) 重点控制沥青混合料级配,审批配合比设计; (7) 控制沥青用量,提高沥青与集料的粘附性。 序号 项目 质量常见问题 质量预控措施 四 桥梁 定位 1、控制桩橛有误 (1)派专人负责交接桩,交接桩记录清楚,双方签认; (2桥梁定位前认真逐个检查中线、水平控制桩橛是否有异常松动现象; (3将桥位处中线,水平控制桩与桥两端相关中线,水平控制桩贯通复测一次,确认无误后方可测放桥位; (4桥梁墩台定位后纵、横向护桩,及时用砂浆封包稳固,表面刻明墩台号和方向标记。 2、墩台定位有误 (1) 选派专业测量组进行墩台定位测放,且实行定期复测责任制; (2) 严格检查基础、墩台分部工程施工之前的现场测放中线、水平桩位和测量记录。墩、台帽石灌注前,要 求施工单位进行相邻跨距复测。关键部位台基底、帽石的中线、水平,监理进行复测确认; (3) 测量人员对桥位各类控制桩橛定期(或不定期)进行检查、维修、复核; (4) 使用精密测量仪器施测,仪器要定期(或不定期)检验校准; (5) 选择较好天气和较合适钟点进行桥梁定位测放; (6) 检查测量资料复核签认情况,建立测量资料保管制度。 五 基础 工程 1、钻孔桩承载力不足 1) 桩孔钻完毕,严格检查孔径是否符合设计要求; 2) 钻孔桩至设计孔底标高时,现场实测验收。对柱桩,必须控制桩身嵌入硬岩深度符合符设计要求,否 则须变更; 3) 钻孔桩严格控制清孔后孔底垫层厚度符合规定,水下混凝土灌注前应射水(风)3-5min翻动沉碴。 4) 严格控制桩身混凝土施工工艺符合规定,确保混凝土强度合格。执行技术员旁站施工。 序号 项目 质量常见问题 质量预控措施 帽、台 帽、台 顶) 2、混凝土及钢筋混凝土强度不足 (1检验进场原材料钢材、水泥砂、石的质量符合设计标准; (2) 控制施工配合比,砂、石必须过磅; (3) 查验所用钢筋规格、数量、骨架绑扎,焊接和保护层是否符合设计要求和有关规程; (4) 混凝土拌制、输送、摊铺、振捣等工艺操作符合技规要求。混凝土工作缝应设连结钢筋,且应凿毛清扫 干净; (5) 混凝土灌注完毕在12小时内浇水养护; (6) 当室外日平均气温连续五天稳定低于50C时,应按混凝土冬季施工规定办理。 3、预埋件、预留孔洞遗漏 或安装不标准 (1) 指定负责全桥各类预埋件、预留空洞的技术负责人; (2) 全桥各类预进埋件,预留空洞设置应列表绘图,经监理复核签认后,准于施工; (3) 安设预埋件位置,预留空洞设置就绪后,经监理检查无误签认后,方可灌注混凝土; (4) 安设预埋件位置,外模不得遮掩,如必须嵌入模板内,在该处要有明确标示,以便检查; (5) 混凝土灌注过程中,技术人员对预埋件重新进行检查校正。 4、混凝土外观欠美观 ⑴同一桥要求施工单位采用同一类水泥、砂、石; (2) 地面以上模板采用足够强度和刚度的钢、木板制作。内侧必须平整光滑,且涂刷脱模剂; (3) 立模必须稳固牢靠,内设钢拉杆,外箍木背杆,立模完毕自检合格后仍须监理复检签认; (4) 墩台身分节数宜尽量减少,接缝平整且用胶泥或薄膜封闭; (5) 灌注振捣宜自四周向中心扩展,操作应严格按捣固器作用半径和深度功能控制,防止过振; (6) 混凝土灌注完毕,及时养生、养护用水应与拌合用水相同; (7) 控制拆模时间、对不承重侧模,应在其强度能保证表面棱角不受损时方可拆除,一般在强度达到2.5MPa以上,亦可根据环境条件用混凝土试块测定拆模天数。 序号 项目 质量常见问题 质量预控措施 七 板梁 预制 1、钢筋绑扎不符合规定 钢筋绑扎应注意事项: (1) 上、下层的定位钢筋下端必须与最下面的钢筋焊接联牢。 (2) 钢筋与管道相碰时,只能移动,不得切断钢筋。 (3诺安放下限位置、下锚带、斜拉带等部件位置影响下一步操作必须割断钢筋时,应待该工序完成后,将割断的钢筋联结好再补孔。 2、管道安装质量不符合要求 (1) 纵向预应力管道多数都有平弯和竖弯曲线,所有管道定位要准确牢固,接头处不得有毛刺、卷边、折角等现象,接要封严,不得漏浆。浇筑混凝土时,管道可内衬硬塑料管芯(混凝土浇筑完成拔出),这对防止管道变形、漏浆有较好的效果。混凝土浇筑后及时通孔、清孔,发现阻塞及时处理。 (2) 竖向预应力管道下端要封严,防止漏浆,上端应封闭,防止水和杂物进入管道。压浆管内可穿园钢芯(混凝土浇筑完成后拔出)以保证管道通畅、并须吹孔,发现阻孔应及时处理。 (3) 横向预应力管道若采用扁平波纹管,安装时一定要防止出现水平和竖直弯曲,严禁人踏和挤压,轧花头锚端管道要封严,避免漏浆,混凝土浇筑后应及时吹孔。 3、混凝土浇筑质量不好 混凝土浇筑检查要点: (1检查钢筋、管道、预埋件位置; (2检查已浇筑混凝土接面的凿毛湿润情况。 (3)浇筑时随时检查锚垫板的固定情况; (4检查压浆管是否通畅牢固; ⑸严密监视模板变位情况,发现问题及时处理; (6) 检查浇筑对称进度; (7) 严格执行混凝土养护措施。 序号 项目 质量常见问题 质量预控措施 4、预应力张拉前准备工作 欠充分 预应力张拉前应作好如下准备工作: (1选配的人员须进行岗位培训、定岗,并进行考核; (2)对锚具及力筋束进行严格的检验; ⑶张拉设备及仪表应有标准计量单位的标定测试签证; (4)各种工作曲线和用表要齐全; (5检查安全设施; ⑹张拉试验台座必须满足各种测试要求。 5、预应力张拉工艺不符合 设计和规范 预应力张拉工艺要点如下,应认真参照执行: ⑴张拉要保持平稳,分级施加预应力,一般按20%、40%、60%、80%、1% (或105%)五级张拉,并按级记录油表数值和伸长量。张拉至最后一级时持荷5min,计算总伸长量。 (2各种管道在张拉前应测管道摩阻力,绘出P7曲线以校核控制张拉力和确定初始张拉力。 (3) 混凝土抗压强度必须达到设计锚固强度后方能张拉。 (4) 两端张拉时,要求两端同步施加预应力和控制伸长量。当两端伸长量相差较大时,应查找原因,纠正后再张拉。 6、张拉出现滑丝 当张拉束中有一根或多根钢丝产生滑移时,若能满足设计要求可采用单根或整束超张拉(不超过规范允许值),否则须退出全部夹片全部重新张拉。若钢绞线刻痕较大时,应换束。 7、夹片破碎或滑移 张拉后发现夹片破碎或滑移时,应在换夹片后再进行张拉。张拉后的回缩量大于设计规定值时,重新张拉。 序号 项目 质量常见问题 质量预控措施 8、实际延伸量与理论计算延伸值相差超过规范要求时 查找原因,并按如下步骤检查: (1胶验张拉设备; (2) 测定预应力钢绞线的弹性模量; (3) 松张后再进行张拉; (4力筋加润滑剂以减少摩阻损失;管道内可涂刷水溶性油剂,但在灌浆前须清洗干净。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
