运输敷设电缆安全技术措施.docx

上传人:丰**** 文档编号:10125546 上传时间:2025-04-22 格式:DOCX 页数:3 大小:12.32KB
下载 相关 举报
运输敷设电缆安全技术措施.docx_第1页
第1页 / 共3页
运输敷设电缆安全技术措施.docx_第2页
第2页 / 共3页
点击查看更多>>
资源描述

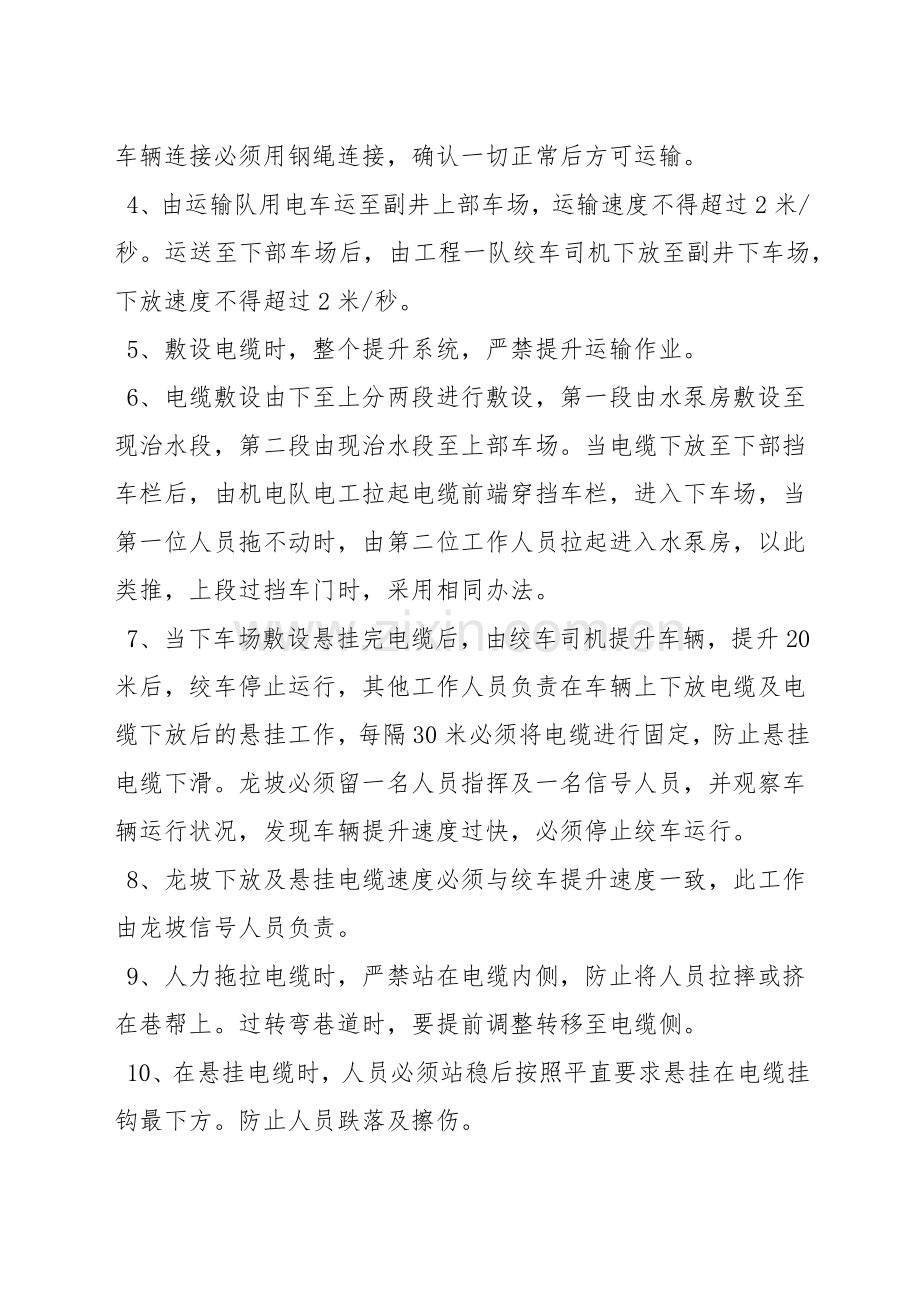

运输敷设电缆安全技术措施 因水泵安装供电必须要,为确保在敷设过程及运输安全,特制定本措施: 一、施工时间: 年x月xx日 至 年x月xx日 二、施工负责人:机电科 安全负责人:安监科 三、施工人员:机电队及采煤队借调人员、工程一队绞车司机、信把工 四、敷设路线:水泵房至中央变电所 五、安全技术措施: 1、运送动力线缆前,由施工负责人负责组织运送人员学习落实该安全技术措施,并做好签名,负责人应到现场交待措施内容。 2、施工前将电缆放置在专用材料车,装车时电缆必须绕8字形,防止扭结。车辆前方及两侧必须有挡板,装载高度不得超过车辆的挡板,电缆必须用园丝固定牢固,防止电缆干滑。 2、装车时电缆架由专人统一号令,采用可控制转速措施,转动速度不得超过10r/min,人员站立必须站在电缆的两侧,严禁站在电缆的对面,在转动电缆时,人员不得站在线盘上进行转动。 3、动力线缆车辆必须单独运押运负责人必须检查车辆的完好状况和材料的绑扎是否牢固、可靠,重心是否稳定,在龙坡运输时车辆连接必须用钢绳连接,确认一切正常后方可运输。 4、由运输队用电车运至副井上部车场,运输速度不得超过2米/秒。运送至下部车场后,由工程一队绞车司机下放至副井下车场,下放速度不得超过2米/秒。 5、敷设电缆时,整个提升系统,严禁提升运输作业。 6、电缆敷设由下至上分两段进行敷设,第一段由水泵房敷设至现治水段,第二段由现治水段至上部车场。当电缆下放至下部挡车栏后,由机电队电工拉起电缆前端穿挡车栏,进入下车场,当第一位人员拖不动时,由第二位工作人员拉起进入水泵房,以此类推,上段过挡车门时,采用相同办法。 7、当下车场敷设悬挂完电缆后,由绞车司机提升车辆,提升20米后,绞车停止运行,其他工作人员负责在车辆上下放电缆及电缆下放后的悬挂工作,每隔30米必须将电缆进行固定,防止悬挂电缆下滑。龙坡必须留一名人员指挥及一名信号人员,并观察车辆运行状况,发现车辆提升速度过快,必须停止绞车运行。 8、龙坡下放及悬挂电缆速度必须与绞车提升速度一致,此工作由龙坡信号人员负责。 9、人力拖拉电缆时,严禁站在电缆内侧,防止将人员拉摔或挤在巷帮上。过转弯巷道时,要提前调整转移至电缆侧。 10、在悬挂电缆时,人员必须站稳后按照平直要求悬挂在电缆挂钩最下方。防止人员跌落及擦伤。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
