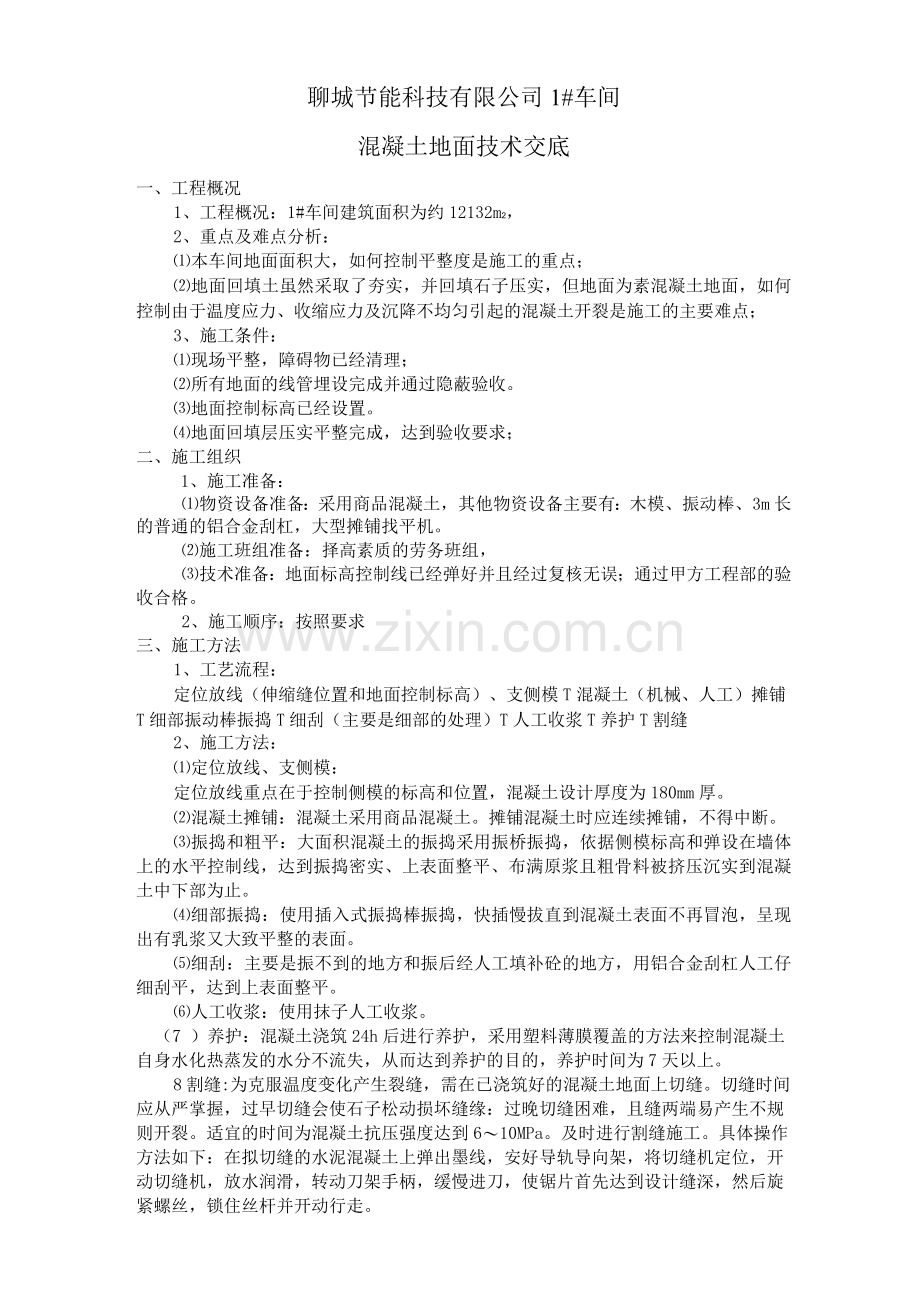

1、聊城节能科技有限公司1#车间混凝土地面技术交底一、工程概况1、工程概况:1#车间建筑面积为约12132m2,2、重点及难点分析:本车间地面面积大,如何控制平整度是施工的重点;地面回填土虽然采取了夯实,并回填石子压实,但地面为素混凝土地面,如何控制由于温度应力、收缩应力及沉降不均匀引起的混凝土开裂是施工的主要难点;3、施工条件:现场平整,障碍物已经清理;所有地面的线管埋设完成并通过隐蔽验收。地面控制标高已经设置。地面回填层压实平整完成,达到验收要求;二、施工组织1、施工准备:物资设备准备:采用商品混凝土,其他物资设备主要有:木模、振动棒、3m长的普通的铝合金刮杠,大型摊铺找平机。施工班组准备:择
2、高素质的劳务班组,技术准备:地面标高控制线已经弹好并且经过复核无误;通过甲方工程部的验收合格。2、施工顺序:按照要求三、施工方法1、工艺流程:定位放线(伸缩缝位置和地面控制标高)、支侧模T混凝土(机械、人工)摊铺T细部振动棒振捣T细刮(主要是细部的处理)T人工收浆T养护T割缝2、施工方法:定位放线、支侧模:定位放线重点在于控制侧模的标高和位置,混凝土设计厚度为180mm厚。混凝土摊铺:混凝土采用商品混凝土。摊铺混凝土时应连续摊铺,不得中断。振捣和粗平:大面积混凝土的振捣采用振桥振捣,依据侧模标高和弹设在墙体上的水平控制线,达到振捣密实、上表面整平、布满原浆且粗骨料被挤压沉实到混凝土中下部为止。

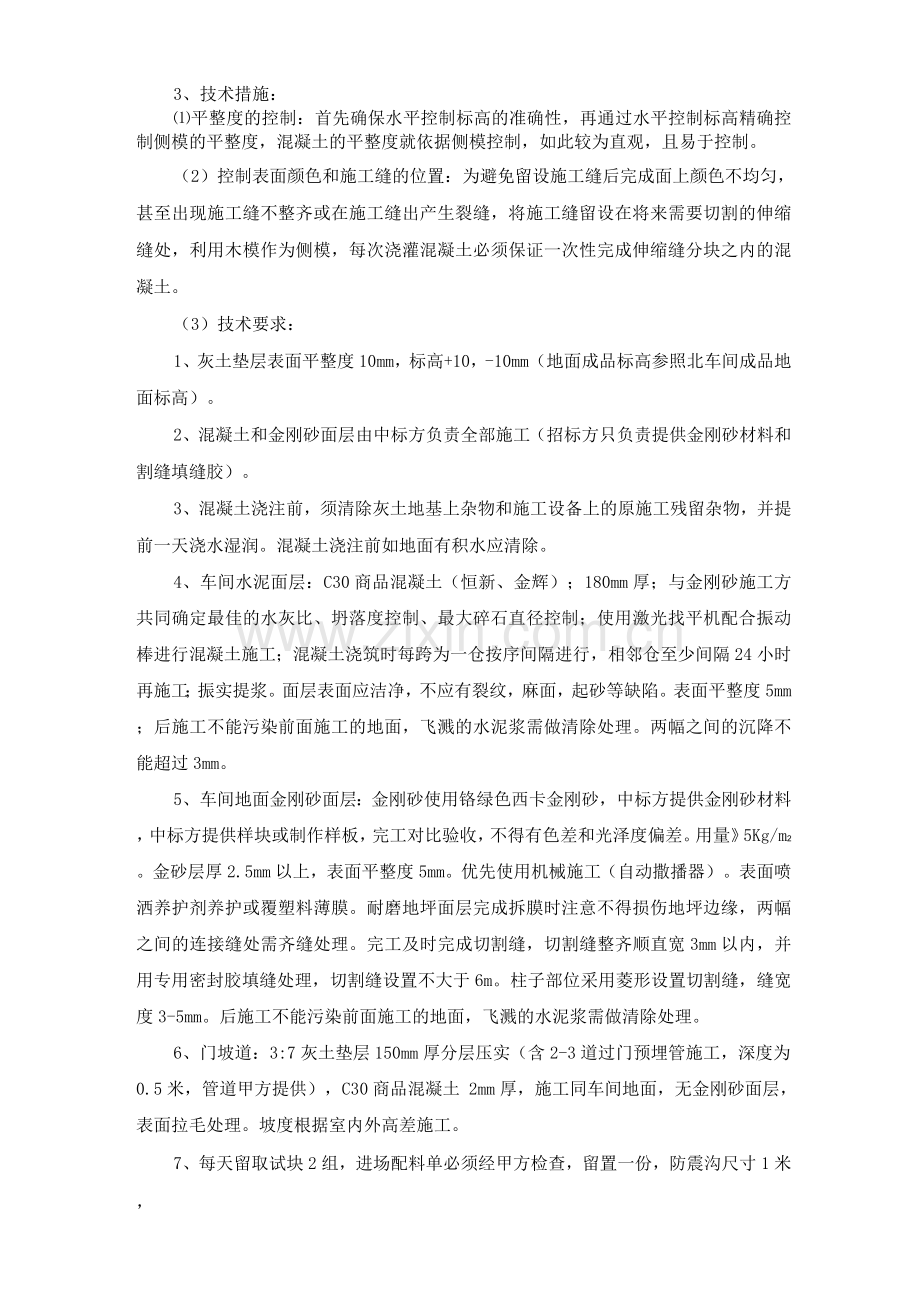

3、细部振捣:使用插入式振捣棒振捣,快插慢拔直到混凝土表面不再冒泡,呈现出有乳浆又大致平整的表面。细刮:主要是振不到的地方和振后经人工填补砼的地方,用铝合金刮杠人工仔细刮平,达到上表面整平。人工收浆:使用抹子人工收浆。(7 )养护:混凝土浇筑24h后进行养护,采用塑料薄膜覆盖的方法来控制混凝土自身水化热蒸发的水分不流失,从而达到养护的目的,养护时间为7天以上。8割缝:为克服温度变化产生裂缝,需在已浇筑好的混凝土地面上切缝。切缝时间应从严掌握,过早切缝会使石子松动损坏缝缘:过晚切缝困难,且缝两端易产生不规则开裂。适宜的时间为混凝土抗压强度达到610MPa。及时进行割缝施工。具体操作方法如下:在拟切缝
4、的水泥混凝土上弹出墨线,安好导轨导向架,将切缝机定位,开动切缝机,放水润滑,转动刀架手柄,缓慢进刀,使锯片首先达到设计缝深,然后旋紧螺丝,锁住丝杆并开动行走。3、技术措施:平整度的控制:首先确保水平控制标高的准确性,再通过水平控制标高精确控制侧模的平整度,混凝土的平整度就依据侧模控制,如此较为直观,且易于控制。(2)控制表面颜色和施工缝的位置:为避免留设施工缝后完成面上颜色不均匀,甚至出现施工缝不整齐或在施工缝出产生裂缝,将施工缝留设在将来需要切割的伸缩缝处,利用木模作为侧模,每次浇灌混凝土必须保证一次性完成伸缩缝分块之内的混凝土。(3)技术要求:1、灰土垫层表面平整度10mm,标高+10,-
5、10mm(地面成品标高参照北车间成品地面标高)。2、混凝土和金刚砂面层由中标方负责全部施工(招标方只负责提供金刚砂材料和割缝填缝胶)。3、混凝土浇注前,须清除灰土地基上杂物和施工设备上的原施工残留杂物,并提前一天浇水湿润。混凝土浇注前如地面有积水应清除。4、车间水泥面层:C30商品混凝土(恒新、金辉);180mm厚;与金刚砂施工方共同确定最佳的水灰比、坍落度控制、最大碎石直径控制;使用激光找平机配合振动棒进行混凝土施工;混凝土浇筑时每跨为一仓按序间隔进行,相邻仓至少间隔24小时再施工;振实提浆。面层表面应洁净,不应有裂纹,麻面,起砂等缺陷。表面平整度5mm;后施工不能污染前面施工的地面,飞溅的
6、水泥浆需做清除处理。两幅之间的沉降不能超过3mm。5、车间地面金刚砂面层:金刚砂使用铬绿色西卡金刚砂,中标方提供金刚砂材料,中标方提供样块或制作样板,完工对比验收,不得有色差和光泽度偏差。用量5Kg/m2。金砂层厚2.5mm以上,表面平整度5mm。优先使用机械施工(自动撒播器)。表面喷洒养护剂养护或覆塑料薄膜。耐磨地坪面层完成拆膜时注意不得损伤地坪边缘,两幅之间的连接缝处需齐缝处理。完工及时完成切割缝,切割缝整齐顺直宽3mm以内,并用专用密封胶填缝处理,切割缝设置不大于6m。柱子部位采用菱形设置切割缝,缝宽度3-5mm。后施工不能污染前面施工的地面,飞溅的水泥浆需做清除处理。6、门坡道:3:7

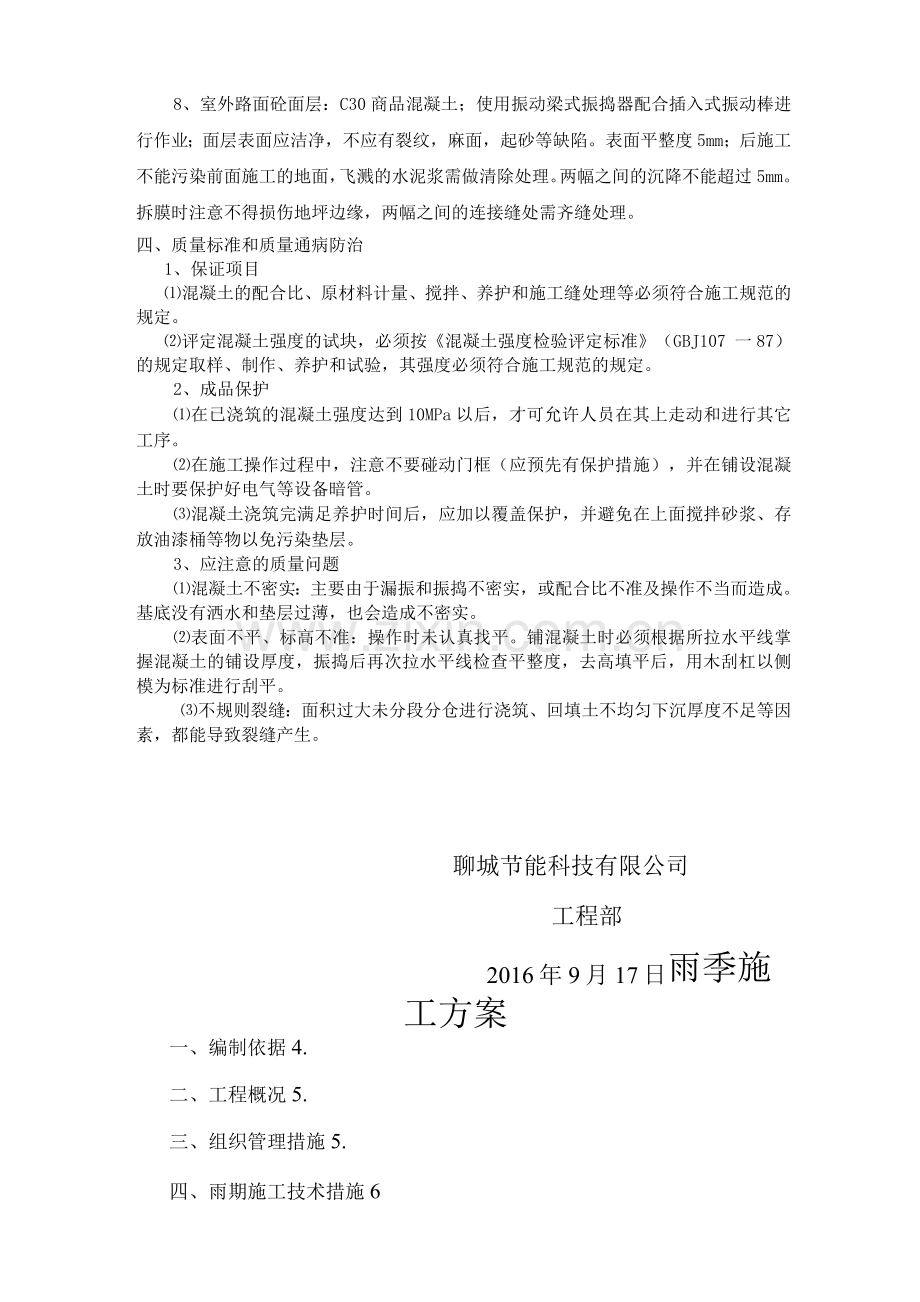

7、灰土垫层150mm厚分层压实(含2-3道过门预埋管施工,深度为0.5米,管道甲方提供),C30商品混凝土 2mm厚,施工同车间地面,无金刚砂面层,表面拉毛处理。坡度根据室内外高差施工。7、每天留取试块2组,进场配料单必须经甲方检查,留置一份,防震沟尺寸1米,8、室外路面砼面层:C30商品混凝土;使用振动梁式振捣器配合插入式振动棒进行作业;面层表面应洁净,不应有裂纹,麻面,起砂等缺陷。表面平整度5mm;后施工不能污染前面施工的地面,飞溅的水泥浆需做清除处理。两幅之间的沉降不能超过5mm。拆膜时注意不得损伤地坪边缘,两幅之间的连接缝处需齐缝处理。四、质量标准和质量通病防治1、保证项目混凝土的配合比
8、原材料计量、搅拌、养护和施工缝处理等必须符合施工规范的规定。评定混凝土强度的试块,必须按混凝土强度检验评定标准(GBJ107 一87)的规定取样、制作、养护和试验,其强度必须符合施工规范的规定。2、成品保护在已浇筑的混凝土强度达到10MPa以后,才可允许人员在其上走动和进行其它工序。在施工操作过程中,注意不要碰动门框(应预先有保护措施),并在铺设混凝土时要保护好电气等设备暗管。混凝土浇筑完满足养护时间后,应加以覆盖保护,并避免在上面搅拌砂浆、存放油漆桶等物以免污染垫层。3、应注意的质量问题混凝土不密实:主要由于漏振和振捣不密实,或配合比不准及操作不当而造成。基底没有洒水和垫层过薄,也会造成不
9、密实。表面不平、标高不准:操作时未认真找平。铺混凝土时必须根据所拉水平线掌握混凝土的铺设厚度,振捣后再次拉水平线检查平整度,去高填平后,用木刮杠以侧模为标准进行刮平。不规则裂缝:面积过大未分段分仓进行浇筑、回填土不均匀下沉厚度不足等因素,都能导致裂缝产生。聊城节能科技有限公司工程部2016年9月17日工方案雨季施一、编制依据4.二、工程概况5.三、组织管理措施5.四、雨期施工技术措施6五、质量要求LQ六、雨季施工措施1L1、招标文件、工程量清单、施工图纸、地勘资料等相关文件2、国家和行业现行施工验收规范、规程、标准以及省、市关于建筑施工管理的有关规定。二、工程概况临沂经济技术开发区临沂经济技术
10、开发区临工路(信邦生物科技-沃尔沃路)路面改造工程,全长4.8公里,宽29米,双向六车道,本标段为老路改造,改造方案先挖补,最后统一后罩面4cm(AC-13)厚改性沥青混凝土。三、组织管理措施1、本项目部成立了以项目经理为组长、项目副经理、技术负责人及项目部主要管理人员为组员的领导小组:组长:殷学明副组长:石绍柱成员:张文韬、张登涛、周宗艳、李桂华等2、合理安排施工顺序:本工程沥青摊铺适缝雨季施工,所以在按排生产任务时,要考虑到雨季施工的不利因素,合理安排,做好各工作面的排水工作(尤其是路面的排水工作),抓紧时间抢工期争取沥青工程提前完成。3、及时收集天气预报信息,并结合公司工程管理处,提供的
11、中长期及短期天气预报信息,合理安排生产,搞好预防工作。4、雨季施工主要是解决雨水的排除问题,施工现场必须做临时排水的规划,要充分组织计划好阻止场外水流入施工现场和将场内水及时排出。5、现场准备雨季施工前整理施工现场,清理施工现场的排水沟,保证排畅通。检查排水设施。确保排水设备完好。以保证暴雨后,能在短时间排出积水。四、雨期施工技术措施1、温度控制措施沥青混合料的温度是沥青路面强度形成的一个重要的内在因素,合理有效地控制沥青混合料的温度是沥青路面施工工艺关键点之一。(1)、拌和温度控制拌和温度取决于矿料(集料进入烘干筒后一般称之为矿料,因含有天然集料和加工集料,但矿粉不参与加热)烘干温度和沥青加
12、热温度,而拌和温度又决定着沥青混合料后继的出厂温度、运输温度、摊铺温度及碾压温度等,因此控制沥青混合料的拌和温度显得十分重要。在雨季,集料的开采、加工、运输、堆放等环节均会受到雨水不同程度的侵入,加上某些环节防雨水措施不当,矿料在进入烘干筒时含水量变化会很大,影响着矿料的加热温度,而加热温度在烘干筒里主要取决于加热时间的长短。间歇式拌和楼一般从烘料、拌和到出料一个循环时间约需40-55S,其中拌和时间占循环时间的50%-55% ,其余45%-50%的时间用于烘料,在保证足够的拌和时间前提下,实际操作中延长烘料时间等于延长了一个循环时间,因此控制拌和时间在30S左右,烘料时间视集料干湿程度一般控
13、制在30S左右,这样一个循环时间保证在60S左右。但是延长烘料、拌料一个循环时间的同时增加了一个循环内的上料时间,导致个别或全部热料仓出现溢仓现象,鉴于这种情况,应当在确保各个冷料斗按目标配合比出料的前提下,微调控制室内冷料斗出料总流量表,适当降低拌和楼的生产率。实践证明集料的平均含水量每升高1%,沥青混合料的生产率约降低10% 。(2)、运输温度控制影响运输温度的因素有:空气温度与湿度、风速、车厢隔温程度、车厢尺寸、运距、车速、覆盖程度、交通延误等。挑选额定吨位大于20T的自卸汽车(俗称“后八轮”)组成沥青混合料专运车队,施工前对全体驾驶员进行岗前培训,加强对车辆的维护,避免运料途中车辆抛锚
14、而延长运输时间;每辆汽车配备覆盖蓬布,出厂时由专人负责覆盖缚牢,以免途中蓬布被风掀起;及时修复施工便道,减少不必要的交通阻塞,缩短运输时间。本项目拌和场靠近施工主线(吉安南互通旁),交通便捷,交通延误小,因此拌和楼场地选址靠近施工主线值得提倡。(3)、摊铺温度控制根据拌和楼的生产能力,合理安排运料车的运输能力,保证摊铺机在合理的预定摊铺速度内均匀、连续不间断地摊铺前提下,在摊铺机前方确保至少3-5辆运料车等候卸料,决不能因待料使摊铺机停顿;等候卸料时,运料车不能过早地揭开蓬布;加大摊铺机熨平板振实力度,避免混合料因摊铺松散而迅速散热,温度骤降。(4)、碾压温度控制碾压是沥青路面施工的最后一道工
15、序,也是最重要的工序之一。在雨季非晴朗天气,气温不高,湿度较大,碾压温度应比规范要求高10 C左右,即初压温度不低于120 C,终压温度不低于80 C;确保碾压长度为30-50m ;初压采用钢轮压路机,钢轮预先升温,碾压过程中如有粘轮现象,尽量使用铁锹刮掉或钢帚扫掉,尽量不用湿拖把蘸水润滑,必要时配制有机油和水(1: 4)混合液涂擦钢轮。2、接缝控制措施(1)、横缝每天施工结束时,摊铺机熨平板慢慢抬起,使离现场,用机械和人工将端部混合料铲齐后再碾压,然后用3米直尺检查平整度,将端部平整度不好,厚度不够的部分垂直刨除预留立茬横接,以便第二天摊铺作业。继续施工时,摊铺前先用检测工具检查平整度和压实
16、厚度不合格的部位仍继续切割清除。相邻两层及上下层的横向接缝均应错位1米以上,为加强新旧混合料的粘结,应在摊铺前在端部涂刷粘层沥青。摊铺机就位后,由测量人员给出虚铺高度,用木板垫起熨平板,开始摊铺时挂微震,速度放慢,待摊铺一切正常后,可按设定的摊铺速度摊铺。碾压横缝一般先横压、后纵压,在施工中常采用纵向碾压后再横向碾压或是斜向“八字”压法,有一定效果。(2)、纵缝半幅施工或与旧沥青路面连接的纵缝,不能采用热接缝时,宜加设挡板或采用切刀切齐。铺另半幅前必须将缝边缘清扫干净,并刷粘层沥青。摊铺时应重叠在以摊铺层上5-10cm,摊铺后用人工将摊铺在前半幅的混合料铲走。碾压时先在以压实的路面上行驶,碾压
17、新铺层5-10cm,然后再逐渐移动跨过纵缝,将纵缝碾压紧密,上下层的纵缝应错开10cm以上。表层的纵缝应顺直,且位于车道的划线位置3 现场控制措施加强施工现场的控制,为雨季期间沥青路面由半成品转向成品提供了有利的操作平台。(1)、雨季施工条件雨季施工避开雨水、低温、大风等不利施工天气,现场作业面干燥无污染即可施工。(2)、粘层的施工粘层位于各沥青油面层之间,要求作业面干燥无污染。粘层油一般采用快裂乳化剂与沥青掺水配制而成,浓度比较稀薄。晴天施工注意清除污染物,雨天过后施工还应确保作业面不潮湿。(3)、沥青砼面层的施工下面层施工在透层、封层施工后的24h内进行,避免透层、封层受突降雨水淋湿,造成
18、施工延误,而上面层在粘层油洒布后应该紧跟施工。雨季沥青路面的施工受季节气候影响体现在施工不能连续,施工接头缝多。接头缝是否平顺直接影响到沥青路面的平整度,其施工方法为:根据天色辨断雨水即将来临,摊铺机提前停止作业,将熨平板稍稍抬起后驶离现场,人工将端部混合料铲齐后再碾压;等待下次施工前,用切缝机切成竖直缝,清除端部斜坡下部分,将切缝泥浆杂物擦拭干净后涂刷一道粘层沥青;摊铺机将熨平板全部落在前铺的面层上,下垫均匀分布的三块木板,其厚度为松铺厚度与压实厚度之差,熨平板前端与切缝对齐,熨平板充分预热,于螺旋布料机下布满混合料后,摊铺机慢慢起步;用钢轮压路机在平接缝位置横向碾压密实后,再进行纵向正常碾
19、压。4试验与检测试验与检测结果能够客观地反映生产、施工状态,为施工工艺参数的及时调整提供了可靠依据。(1)、生产配合比试验试验室做沥青混合料目标配合比试验的集料样品均取为干燥状态,而实际进入冷料斗的集料含水量却不尽相同,因此关键在于控制日产量的生产配合比。规范要求每生产20T沥青混合料做一组抽提试验,实际上应该确保每台拌和楼在正常日产量下每天上、下午各取热料样品做一组抽提试验,及时验证生产配合比,为拌和楼的热矿料流量设定提供依据。(2)、集料含水量检测雨季天气变化无常,集料特别是细集料的含水量往往每日各不相同,即使同一种集料在不同堆放层面含水量也往往不相同,因此必须选取有代表性的集料样品进行含
20、水量检测,为拌和楼烘料时间的设定提供依据。(3)温度检测前面介绍的沥青混合料的温度种类繁多,设计专门表格予以记录检测数据。出厂温度选用传感器接触式温度仪,摊铺温度、碾压温度选用红外线温度仪进行检测。五、质量要求1、沥青路面的面层,无论是用何种类型的沥青混合料,都必须严格按照规范”规定的气候分区来选择沥青的标号及混合料类型范围进行矿料级配的配制。2、路面施工时,应尽量做到下面层在不被污染情况下连续施工,若不能连续施工或下承层表面已被污染,在继续施工时应喷洒适量的沥青乳液粘层,并组织好上面层的统一施工。4、经试验确定的标准配合比,在生产施工过程中不能随意改变,若进厂原材料发生变化,并经检测沥青混合
21、料的矿料级配、马歇尔指标有偏差或不符合要求时,应及时调整配合比,必要时重新进行配合比设计5、凡遇到接缝用无锯齿切割的剖面立茬,施工前必须涂抹一层沥青粘结剂。6、日平均气温高于5C时,可进行沥青混凝土路面施工。六、雨季施工措施1、沥青混凝土路面施工过程中,对混合料的温度控制是非常严格的,低温、雨季施工要作好周密的施工准备,制定详细的施工质量保证措施。2、注意气象预报,加强工地现场与沥青拌和厂的联系。3、现场应尽量缩短施工路段,各工序要紧凑衔接。4、汽车和工地应备有防雨设施,并做好基层及路肩的排水措施;5、下雨、基层或多层式面层的下层潮湿时,均不得摊铺沥青混合料。对未经压实即遭雨淋的沥青混合料,应全部清除,更换新料。6、施工人员每天应关注第二天的天气预报,尤其是雨季。雨天禁止施工作业。施工中如突然遇雨,要立即通知拌和厂,停止供料,同时现场加紧碾压,尤其是初压,尽量减少雨水的渗入。7、机械设备要作好检修和保养,尤其是在施工前机械操作人员对自己设备的油、水、电及易损部件的检查工作。
