施工升降机安装安全要求.doc

上传人:精**** 文档编号:10124491 上传时间:2025-04-22 格式:DOC 页数:7 大小:17.54KB 下载积分:6 金币
下载 相关 举报
施工升降机安装安全要求.doc_第1页
第1页 / 共7页
施工升降机安装安全要求.doc_第2页
第2页 / 共7页

点击查看更多>>
资源描述

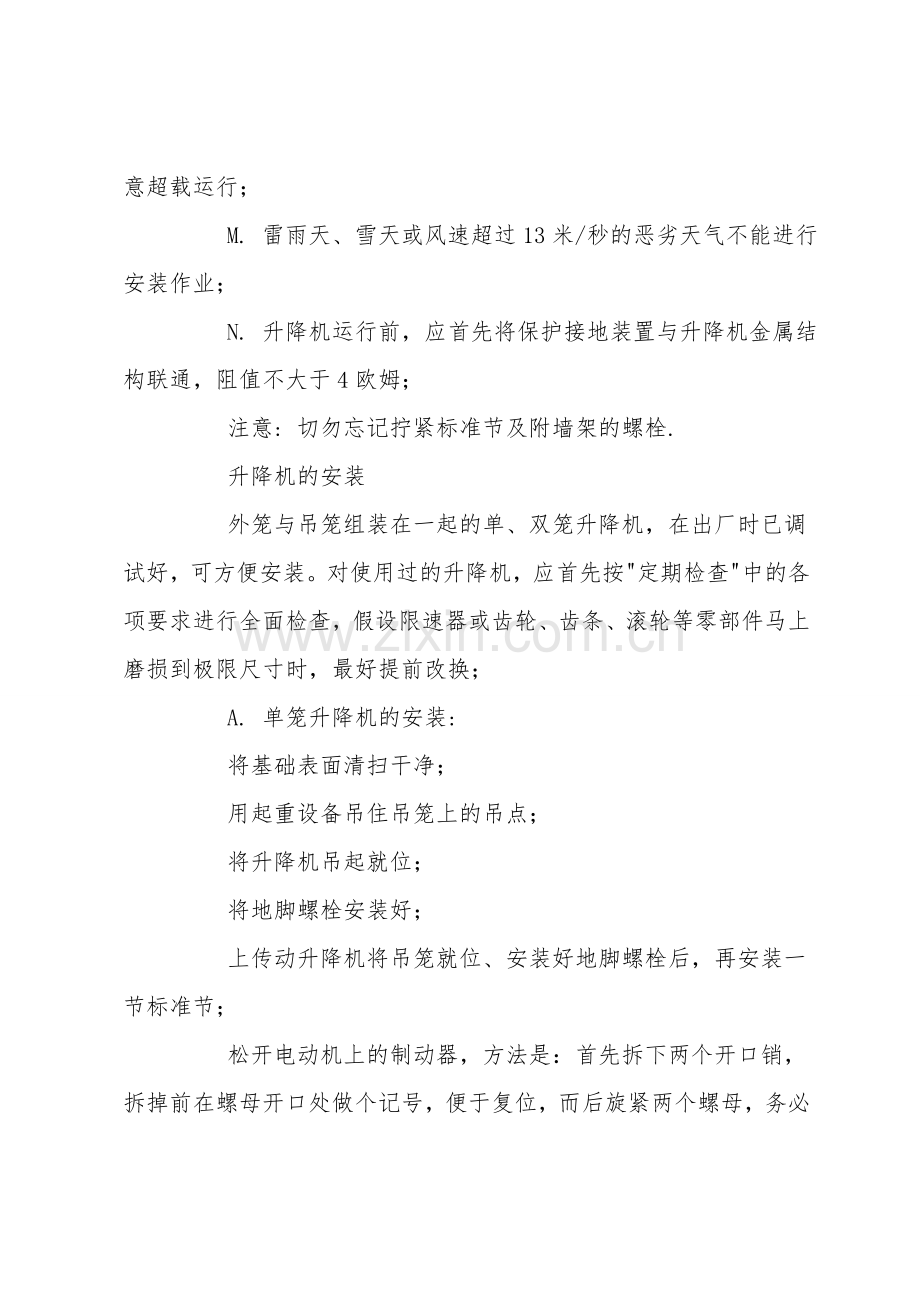

施工升降机安装安全要求   A. 安装场地应清洁干净,并用标志杆围起来,禁止非工作人员入内;     B. 防止安装地点上方掉落物体,必要时应加安全网;     C. 安装过程中,必须有专人负责,统一指挥;     D. 升降机运行时,人员的头、手不能露出安全栏以外;     E. 如果有人在导轨架上或附墙架上工作时,绝对不同意开动升降机,当吊笼升起时严禁进入外笼内;     F. 吊笼上所有零部件要放置平稳,不得露出安全栏外;     G. 利用吊杆进行安装时,不同意超载,吊杆只可用来安装或拆卸升降机零部件,不得用于其它起重用途;     H. 吊杆上有悬挂物时,不得开动吊笼;     I. 安装作业人员按空中作业的安全要求,必须戴安全帽穿防滑,系安全带等,不要穿过于宽松的衣服,应穿工作服,以免被卷入运动部件中,发生安全事故;     J. 操纵升降机必须把操纵盒拿到吊笼顶部,不同意在吊笼内操作;     K. 吊笼启动前,应进行全面检查,消除所有不安全隐患;     L. 安装运行时,必须按升降机额定安装载重量装载,不同意超载运行;     M. 雷雨天、雪天或风速超过13米/秒的恶劣天气不能进行安装作业;     N. 升降机运行前,应首先将保护接地装置与升降机金属结构联通,阻值不大于4欧姆;     注意: 切勿忘记拧紧标准节及附墙架的螺栓.     升降机的安装     外笼与吊笼组装在一起的单、双笼升降机,在出厂时已调试好,可方便安装。对使用过的升降机,应首先按"定期检查"中的各项要求进行全面检查,假设限速器或齿轮、齿条、滚轮等零部件马上磨损到极限尺寸时,最好提前改换;     A. 单笼升降机的安装:     将基础表面清扫干净;     用起重设备吊住吊笼上的吊点;     将升降机吊起就位;     将地脚螺栓安装好;     上传动升降机将吊笼就位、安装好地脚螺栓后,再安装一节标准节;     松开电动机上的制动器,方法是:首先拆下两个开口销,拆掉前在螺母开口处做个记号,便于复位,而后旋紧两个螺母,务必使两个螺母平行下旋直至制动器松开可随意拨动制动盘为止;     用起吊设备吊起传动小车;     从标准节上方使传动小车就位;     将传动小车与吊笼的连接耳板对好后,穿入销轴,并固定;     将制动器复位;     用水平仪或线坠测量导轨架的垂直度,保证导轨架的各个立管在相邻方向上的垂直度小1/1500; * 在地脚螺栓处底盘和基础间垫入不同厚度的调整钢板,用以调整导轨架的垂直度;     当导轨架调整到垂直时,用350N*M的力矩压紧四个地脚螺栓;     用同样的方法调整外笼门框的垂直度,使外笼门框的垂直度在两个相近方向上不得大于1/1000; * 安装好吊笼顶上的护身栏杆;     调整门锁;     B. 双笼升降机的安装:     用上述安装单笼的方法先安装好升降机的左半部分;     将外笼右半部分用螺栓连接起来;     调整外笼门框的垂直度并压紧地脚螺栓;     松开吊笼内电动机上的制动器(方法同前);     用起吊设备吊起外笼;     从标准节上方将吊笼就位;     将制动器复原;     注意: 将制动器上的螺栓旋至原位,并装上开口销.   C. 安装完毕的调整:     检查所有用于运输的垫木或螺栓等是否全部除掉;     齿轮与齿条的啮合间隙应保证在0.2--0.3MM;     导轮与齿条背面的间隙应为0.5MM;     各个滚轮与标准节立管的间隙为0.5MM;     所有门开关应灵活;     安装缓冲弹簧;     D. 吊杆的安装:     注意: 安装前应加入润滑脂.     将吊杆安入吊笼顶部的安装孔内,即可使用;     E. 导轨架的安装:     将标准节两端管子接头处及齿条销子处擦拭干净,并加少量润滑脂;     打开一扇护身栏,将吊杆上的吊钩放下,并钩住标准节吊具;     用标准节吊具钩住一节标准节,带锥套的一端朝下;     摇动手摇卷扬机,将标准节吊至吊笼顶部,并放稳;     关上护身栏,启动升降机,当吊笼升至接近导轨架顶部时,应点动行驶,直至吊笼顶部距导轨架顶部大约300MM左右时停止;     用吊杆吊起标准节,对准标准节下面立管和齿条上的锁孔放下吊钩,用螺栓紧固;     松开吊钩,将吊杆转回,用300N*M的拧紧力矩紧固全部螺栓;     按上述方法将标准节依次相连直至达到所需高度为止,随着导轨架的不断增高,应同时安装附墙杆,并检查导轨架安装垂直度。其垂直度偏差要符合说明书中的和国家规定的标准;     假设利用现场的起重设备如塔吊安装导轨架,可先将4--7个标准节在地面上连成一组,再吊上轨道架;     注意: 如标准节上有对重滑道,应保证接缝处的错位差不大于0.8MM.     F. 三种型号的附着架安装:     注意: 附墙架最大水平倾角不大于8度.     G. 对重的安装:     对重最好在吊笼和外笼安装完毕后未加高标准节前吊装就位;     在基础的对重位置上,安装好缓冲弹簧;     用起重装置,将对重放入对重滑道内;     检查对重导向轮与滑道的间隙:0.5MM,保证每个轮转动灵活;     H. 天轮和钢丝绳的安装:     当导轨架安装到要求的高度后,带对重的升降机要将天轮安装好,并用钢丝绳悬挂好对重;     将天轮、绳轮钢丝绳及钢丝绳架吊到吊笼顶部,     并备好绳卡、螺栓等;     将钢丝绳架固定在吊笼上;     将吊笼升至距导轨架顶端0.5米处,以吊杆将天轮安装到导轨架顶部,用M24螺栓固定;     注意: 应保证吊笼在达到最大的提升高度时对重离地面大于550MM.     I. 安装绳轮;     将钢丝绳穿过绳轮和天轮放至地面的对重上。并用绳卡将钢丝绳固定于对重上;     注意: 从吊笼顶上下放钢丝绳时,要合计钢丝绳的重量,     防止脱手造成事故.     同样的方式将钢丝绳的另一端用绳卡固定在绳轮上;     J. 电缆保护架的安装:     用起重工具将电缆卷悬挂于电缆筒上方;     放出约2.5米的电缆,以便把电缆接到电源箱上;     从电缆筒底部拉出电缆至电源箱,暂不要连接;     将电缆一圈一圈顺时针放入电缆筒中,尽量使每圈一样大,其直径略小于电缆筒直径;     将电缆固定在电缆托架上,将电缆插头插入插座;     将电缆接至电源箱上,启动升降机检查电缆是否缠绕;     在导轨架加高的过程中要同时安装电缆保护架;     调整电缆保护架以及电缆托架的位置,保证电缆在电缆保护架"U"形中心
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
