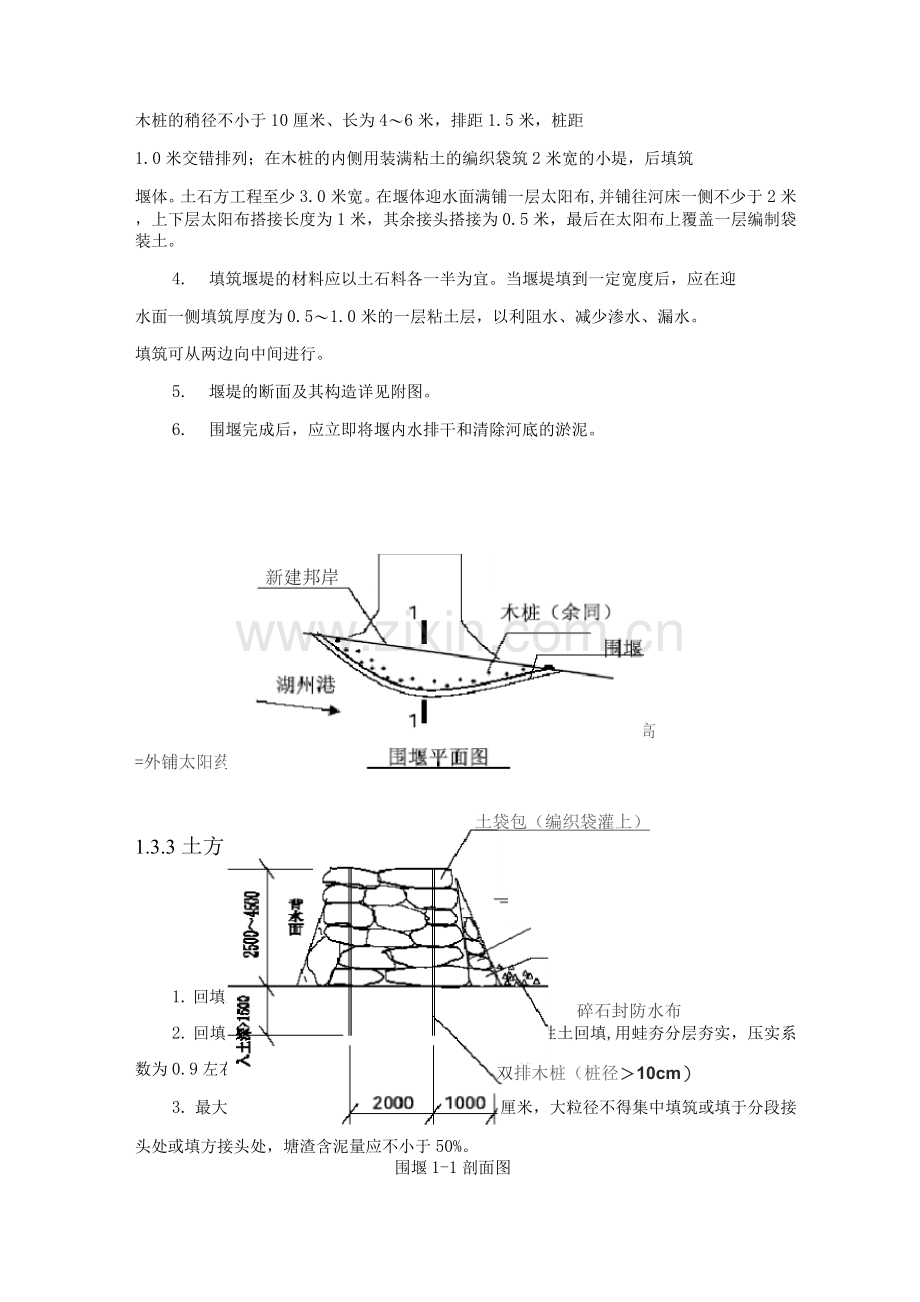

1. 土石方围堰工程施工 1.1. 施工作业安排 根据工程特点,施工前必须进行土石方围堰施工。排水后清淤进行土方回填,并压实整平。 1. 技术准备工作:施工前,组织项目经理进行现场勘察,了解场地环境、地质及水下情况,以便制订专项施工方案。 2. 人员、机械落实:进场前向设备部租用施工专用机械,组织劳动力有序进场。 1.2. 施工顺序 工艺流程:现场勘察T清除废弃建筑物T围堰施工T排水、清淤、码头土方开挖T分层回填压实T挡土墙(邦岸)施工T拆除围堰。 1.3. 主要项目施工方法 施工测量 1. 测设前根据图纸和业主提供的测设基准资料和测量标志点,平面控制测设采用TDJ2e经纬纬仪控制,标高控制采用DS3水准仪控制。 2. 测设根据原有导线点,并满足通视要求,当不能满足施工要求时进行导试点加密处理,并形成闭合导线;测量精度控制:角度闭合差为±16 N (N为测点数),坐标相对闭合差为士 1/1. 3. 水准测量,根据已知水准点采取每50M设立一临时水准点,采用往返闭合法测设,根据场地平整图标高进行标高控制。 施工围堰 围堰工程的主要作用是截流、挡水,为建造二沉池、调节池工程创造施工条件。严防涌水,避免堰堤坍塌是围堰成败的关键,为此,特作如下要求: 1. 堰堤及其位置符合设计规定,严格按照设计要求实施,以利排、降水,堰堤的加固详附图。 2. 围堰的施工流程:打木桩T用编织袋装土垒堰堤T填筑堰体T铺迎水面太阳布T往太阳布上铺一层编织袋装土。 3. 为保证围堰的质量和稳定性、有效抵抗河水的压力,堰堤应筑成向迎水面 拱的弧形,拱起高度为河宽的10%,并不小于2米,在堰堤背水一侧边坡中打两排木桩加固。木桩的稍径不小于10厘米、长为4〜6米,排距1.5米,桩距 1.0米交错排列;在木桩的内侧用装满粘土的编织袋筑2米宽的小堤,后填筑 堰体。土石方工程至少3.0米宽。在堰体迎水面满铺一层太阳布,并铺往河床一侧不少于2米,上下层太阳布搭接长度为1米,其余接头搭接为0.5米,最后在太阳布上覆盖一层编制袋装土。 4. 填筑堰堤的材料应以土石料各一半为宜。当堰堤填到一定宽度后,应在迎 水面一侧填筑厚度为0.5〜1.0米的一层粘土层,以利阻水、减少渗水、漏水。 填筑可从两边向中间进行。 5. 堰堤的断面及其构造详见附图。 6. 围堰完成后,应立即将堰内水排干和清除河底的淤泥。 新建邦岸 碎石封防水布 双排木桩(桩径>10cm) 围堰1-1剖面图 土袋包(编织袋灌上) 河道水面标高 =外铺太阳药二道防水外堆土袋包一道 1.3.3 土方回填控制 1. 回填土前根据实际情况采用排水疏干,清除淤泥。 2. 回填土原则上采用生化池土方挖出来的矿渣或粘性土回填,用蛙夯分层夯实,压实系数为0.9左右。 3. 最大粒径:碎石或块石最大粒径不大于20厘米,大粒径不得集中填筑或填于分段接头处或填方接头处,塘渣含泥量应不小于50%。 4. 分层接缝处理:每层接缝处做成阶梯形,碾迹深达0.50米,上下层接缝应错开不小于1.0米。 5. 机械填方应保证边缘部位压实质量,宽填0.20米,边坡整平拍实,并用蛙式打夯机夯打密实。 6. 预留沉降量:不超过填方总高度的3%。 7. 池塘边坡要求:做成阶梯形,宽高比1:1.5,台阶高可取3毫米,宽可取450毫米。 8. 根据设计要求,本工程填料为矿渣,要求分层回填、碾压密实,且塘渣块石粒径不大于20厘米,有机物含量不大于8%,含泥量不小于50%,不得回填掺有耕表土、淤泥、淤泥质土和建筑垃圾。 9. 压实填土质量检验,可根据需要采取分层进行抽样检验,每9平方米设一个检验点,检验其干密度和含水量。 10. 在夯实过程中,如有弹簧土现象,应及时翻开晾干或挖除换土处理。 挡土墙施工 1. 开挖基槽 根据施工图纸挖土基底标高,采取人工结合机械开挖,留出工作面,自然放坡施工,土方开挖堆土位于业主指定地点。土方开挖时,根据土质情况,采取相应的临时支撑进行防护。挖土时按基槽(坑)宽度加工作面进行开挖,四周做好3宽排水沟、集水井,配4台①1泥浆泵排水,挖土过程中应注意地下水位变化,及土层的稳定性。挖至基底后,应进行标高找平,修理边坡。土方挖后应及时进行验槽,合格后进行铺块石基础并灌M5水泥砂浆。 2. 块石挡土墙砌筑 2.1. 材料要求 2.1.1. 块石应质地坚实、强度一般不低于MU20,岩种应符合设计要求,无风化、裂缝;块石中部厚度不应小于20CM,块石上的污垢、水锈使用前应用水冲洗干净。 2.1.2. 水泥采用普通硅酸盐水泥或矿渣硅酸盐水泥,应用出厂合格证或试验报告。 2.1.3. 黄砂采用中砂,并用5MM筛孔过筛;砂的含泥量不应超过5%,不得含有草根等杂物。 2.2. 主要机具设备 砂浆搅拌机、筛砂机、大铲、瓦刀、手锤、大锤、托线板、线坠、角尺、水平尺、皮数杆、泥桶、筛子、勾缝条、手推胶轮车、磅称等。 2.3. 作业条件 2.3.1. 基底土方施工完成,并验收,办完隐检手续。根据施工图纸,做好测量放线工作,设置水准基准点和立好皮数杆。 2.3.2. 块石按需求数量堆放于砌筑部位附近。 2.3.3. 选择好施工机械,尽量减轻人工搬运的笨重体力劳动,以提高工效。 2.3.4. 砌筑(灌缝)砂浆应根据设计要求和现场实际材料情况,由试验室通过试验确定配合比。 2.4. 施工操作方法 2.4.1. 块石砌筑应根据挡土墙中心线及墙身放坡系数挂线分皮卧砌。砌筑方法采用铺浆法,砂浆必须饱满,叠砌面的粘灰面积(即砂浆饱满度)应大于80%。用较大的平块石,先砌转角处、交接处,再向中间砌筑。对不能同时砌筑面又必须留置的临时间断处,应砌成踏步槎。砌前应先试摆,使块石大小搭配,大面平放朝下,外露表面平齐,斜朝内,逐块卧砌坐浆,使砂浆饱满。石块间较大的空隙先填塞砂浆,后用碎石嵌实。严禁先填塞小石块后灌砂浆的做法。灰缝宽度一般控制在20-30MM左右,铺会厚度40-50MM。 2.4.2. 砌筑时,石块上下皮应互相错缝,内外交错搭砌,避免出现重缝、干缝、通缝、空隙和孔洞,同时应注意合理摆放石块,严禁砌成“铲石”、“双面石”、“过桥石”、“刀石”等错误砌法,避免挡土墙承重后发生错位、劈裂、外鼓等现象。 2.4.3. 如砌筑时块石的形状和大小不一,难以每皮砌平,亦可采取不分皮砌法,每隔一定高度大体砌平。 2.4.4. 为增强墙身的横向力,每0.7平方米墙面至少应设置一块拉结石,并应均匀分布,相互错开,在同皮内的中距不应大于2米。拉结石长度,因墙身厚度大于40CM,可用两块拉结石内外搭接,搭接长度不应小于15CM,且其中一块长度不应小于腔厚的2/3. 2.4.5 .在转角或两墙交接处应用较大和较规整的块石相互搭砌,并同时砌筑,必要时设置钢筋拉结条。 2.4.6. 块石每天砌筑高度不应超过1.2米,正常气温下,停歇4天后可继续垒砌。每砌3-4皮应大致找平一次,中途停工时,石块缝隙内应填满砂浆,但该层上表面须待继续砌筑时再铺砂浆,砌至墙身高度时,应使用平整的大石块压顶并用砂浆全面找平。 2.4.7. 组砌前应按石料及灰缝平均厚度计算层数,立皮数杆。铺浆厚度20-30MM垂直缝塞满砂浆并插捣至溢出为止。 2.4.8. 勾缝应保持砌合的自然缝采用凸缝,勾缝前应先剔缝,将灰浆刮深20-30MM墙面用水湿润,再用1:1.5 —2.0水泥砂浆勾缝。缝条应均匀一致,深浅相同,十子、丁子形搭接处应平整通顺。 2.4.9. 应避免在已完成的砌体上修凿石块和堆放石块;砌筑时,严禁抛石,冲击已砌好的墙体。 2.4.10. 在夏季高温和冬季低温下施工时,应用草袋或草垫适当覆盖墙体,避免砂浆中水分蒸发过快或受冻破坏。 2.4.11. 砂浆初凝后,不得再移动或碰撞已砌筑的石块。如必须移动,再龇筑时,须将原砂浆清理干净,重新铺浆。 2.5.施工注意事项 2.5.1. 使用石料必须保持清洁,受污染或水锈较重的石块应冲洗干净,以保证砌体的粘结强度。 2.5.2. 砌筑砂浆应严格按材料计量,保证配合比准确;砂浆应搅拌均匀,稠度符合要求。 2.5.3 .砌筑墙身时应拉通线使达到平直通光一致,并经常检查墙体的中心线
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
