1、地下管道安装方案1钢管安装1) 钢管焊接:钢管焊接工艺采用手工电弧焊。按照设计要求,循环水管线(CWS/CWR )中规格为DN5和DN6的管道采用直缝焊接钢管,需进行20%的X射线探伤。2 )焊材选用:焊条选用J427电焊条。电焊条需在温度为350T的烘烤箱中烘烤1小时,然后放置温度为1150度的恒温装置中保存,电焊条表面不得有脱皮或明显的裂痕,电焊条由专人烘烤、发放,烘烤、发放记录齐全。现场必须用保温筒存放焊条。未使用完毕的焊条以及焊条头需回收。3) 焊条应符合以下规定:(1) 焊条的化学成分、机械强度应与母材相同且匹配,兼顾工作条件和工艺性。(2) 焊条质量应符合现行国家标准碳钢焊条、低合
2、金焊条的规定。(3) 焊条应干燥。4) 管节焊接前应先修、清根,管端端面的坡角度、钝边、间隙,应符合下表的规定;不得在对间隙夹焊条或用加热法缩小间隙施焊。管道坡采用V型坡,坡角度60一70,对间隙1.54mm(焊缝的坡形式和尺寸应符合设计文件和焊接作业指导书的规定)。电焊管端修各部尺寸表1.3.1-4)修形式间隙b(mm)钝边p(mm)坡角度a ( )图示壁厚t(mm)a491.5 3.01.0 1.560 70Jr;)10 262.0 4.01.0 2.0605t ib5) 钢管点焊时应符合下列规定(1) 点焊焊条应采用与接焊接相同的焊条。(2) 点焊时应对称施焊,其厚度应与第一层焊接厚度一

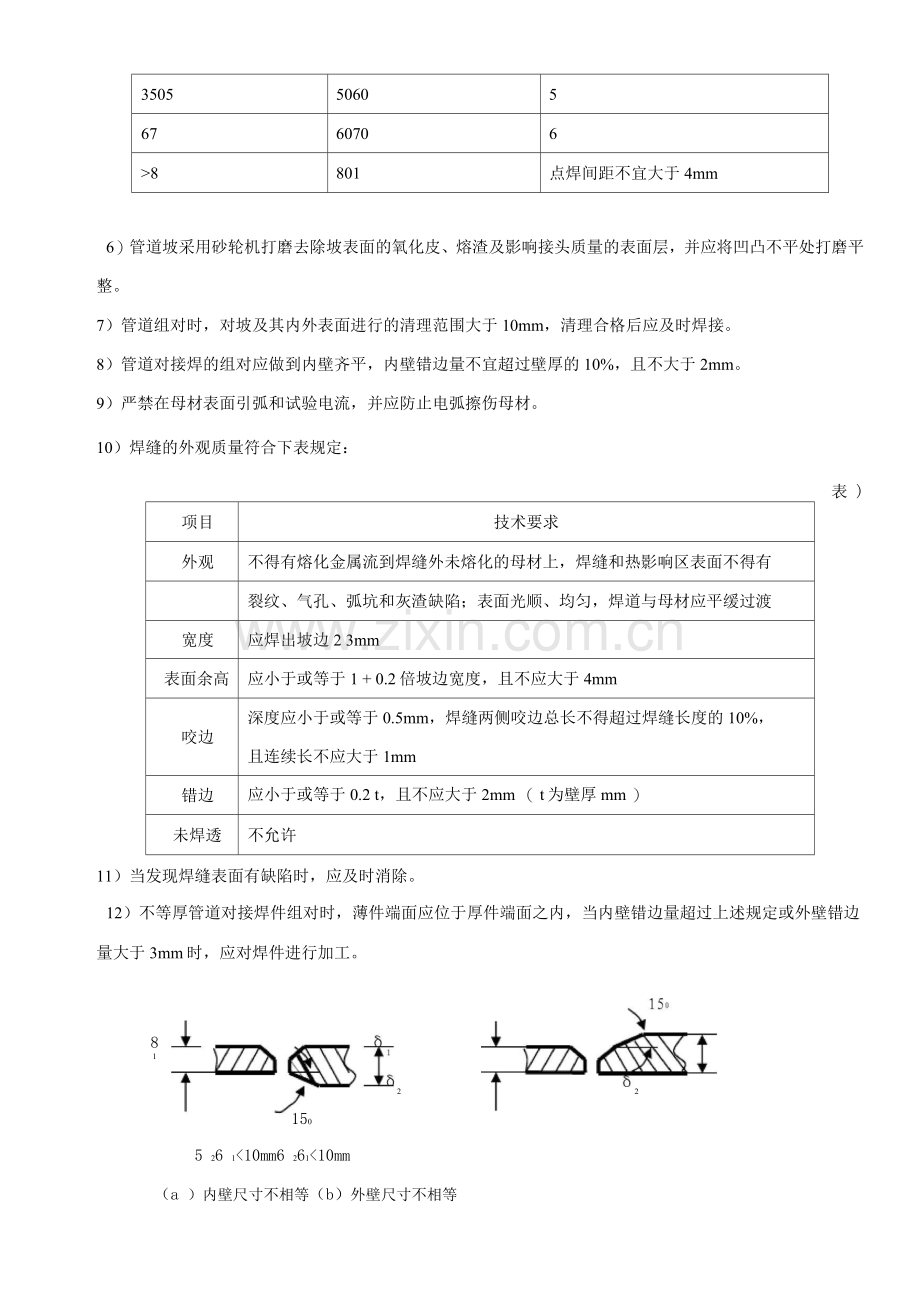

3、致。(3) 钢管的纵向焊缝与螺旋焊缝处不得点焊。(4) 点焊长度与间距应符合下表规定点焊长度与间距管径(mm)点焊长度(mm)环向点焊点(处)35055060567607068801点焊间距不宜大于4mm6)管道坡采用砂轮机打磨去除坡表面的氧化皮、熔渣及影响接头质量的表面层,并应将凹凸不平处打磨平整。7)管道组对时,对坡及其内外表面进行的清理范围大于10mm,清理合格后应及时焊接。8)管道对接焊的组对应做到内壁齐平,内壁错边量不宜超过壁厚的10%,且不大于2mm。9)严禁在母材表面引弧和试验电流,并应防止电弧擦伤母材。10)焊缝的外观质量符合下表规定:表 )项目技术要求外观不得有熔化金属流到焊
4、缝外未熔化的母材上,焊缝和热影响区表面不得有裂纹、气孔、弧坑和灰渣缺陷;表面光顺、均匀,焊道与母材应平缓过渡宽度应焊出坡边2 3mm表面余高应小于或等于1 + 0.2倍坡边宽度,且不应大于4mm咬边深度应小于或等于0.5mm,焊缝两侧咬边总长不得超过焊缝长度的10%,且连续长不应大于1mm错边应小于或等于0.2 t,且不应大于2mm ( t为壁厚mm )未焊透不允许11)当发现焊缝表面有缺陷时,应及时消除。12)不等厚管道对接焊件组对时,薄件端面应位于厚件端面之内,当内壁错边量超过上述规定或外壁错边量大于3mm时,应对焊件进行加工。21508125 26 110mm6 26110mm(a )内
5、壁尺寸不相等(b)外壁尺寸不相等51:Wzbjg匚(c)内外壁尺寸均不相等13)除工艺或检验要求需分次焊接外,每条焊缝宜一次连续焊完,当因故中断焊接时,应根据工艺要求防止产生裂纹的措施,再次焊接前应检查焊层表面,确认无裂纹后,方可按原工艺要求继续施焊。14)管道焊接完毕后应及时将表面溶渣及其两侧飞溅物消除干净。并做好焊接施工记录,贴上焊接标识。2钢筋混凝土排水管安装1)管道安装采用橡胶圈接承插连接,插插入的方向应与水流方向一致,即承朝上。2 )管道基础采用120混凝土带形基础。3)管座分层浇筑时,管座平基混凝土抗压强度应大于5N/mm2,方可进行安管。管节安装前应将管内外清扫干净,安装时应使管
6、节内底高程符合设计规定,调整管节中心及高程时,必须垫稳,两侧设撑杠,不得发生滚动。4)采用混凝土管座基础时,管节中心、高程复验合格后,应及时浇筑管座混凝土。5)混凝土管座的模板,可一次或两次支设,每次支设高度宜略高于混凝土的浇筑高度。6)浇筑混凝土管座,应符合下列规定:(1)清除模板中的尘渣、异物,核实模板尺寸;(2)管座分层浇筑时,应先将管座平基凿毛冲净,并将管座平基与管材相接触的三角部位,用同强度等级的混凝土砂浆填满、捣实后,再浇混凝土;(3)采用垫块法一次浇筑管座时,必须先从一侧灌注混凝土,当对侧的混凝土与灌注一侧混凝土高度相同时,两侧再同时浇筑,并保持两侧混凝土高度一致;浇筑混凝土管座
7、时,应留混凝土抗压强度试块。7)混凝土及钢筋混凝土管沿直线安装时,管间的纵向间隙应下表规定:管间的纵向间隙(mm)管材种类接类型管径纵向间隙钢筋混凝土管平、企77.015承插式甲型563.55.0承插式乙型3155.01.58)预应力、自应力混凝土管及乙型接的钢筋混凝土管安装时,承内工作面、插外工作面应清洗干净;套在插上的圆瑚橡胶圈应平直、无扭曲。安装时,橡胶圈应均匀滚动到位,放松外力后回弹不得大于10mm,就位后应在承、插工作面上。9)预应力、自应力混凝土管不得截断使用。10)当预力、自应力混凝土管道采用金属管件连接时,管件应进行防腐处理。11)当采用水泥砂浆填缝及抹带接时,落入管道内的接材
8、料应清除,填缝后应立即拖平。12)水泥砂浆抹带接施工应符合下列规定:(1)抹带前应将管的外壁凿毛、洗净,因本次管道管径4mm,故应分两层抹成;(2)抹带完成后,应立即用平软材料覆盖,34h后洒水养护。13)水泥砂浆抹带及接填缝时,水泥砂浆配合比应符合设计规定。14)混凝土管接安装质量应符合下列规定:(1)承插式甲型接、套环、企应平直,环向间隙应均匀,填料密实、饱满,表面平整,不得有裂缝现象;(2 )水泥砂浆抹带接应平整,不得有裂缝、空鼓等现象,抹带宽度、厚度的允许偏差应为0+5mm;15)非金属管道基础及安装的允许偏差应符合下表规定:非金属管道基础及安装的允许偏差项目允许偏差无压力管道压力管道
9、垫层中线每侧宽度不小于设计规定高程-10mm管道混凝土管座平基中线每侧宽度Im高程0基础-15mm厚度不小于设计规定管座肩宽+10mm-5mm肩宽 20mm搞压强度不小于设计规定蜂窝麻面面积两井间每侧1.0%土弧、砂或砂砾厚度不小于设计规定支承角侧边高程不小于设计规定管道安装(mm)轴线位置1530管道内底高程DC10+ 1020D10+ 15+ 30刚性接相邻管节内底错DC1033D1055注:D为管道内径(mm )3高密度聚乙烯缠绕增强管安装(B型结构壁管)1)管道连接方式采用承插式电熔连接。2)连接前,应先清除承插工作面的污垢,检查电热网焊线是否完好,并确认插应插入承的深度。通电前先用锁
10、紧扣带在承外扣紧,然后根据不同型号的管道设定电流及通电时间。接通电源期间,不得移动管道或在连接件上施加任何外力,通电时要特别注意连接电缆线不能受力,以防短路。通电完成后,适当收紧扣带,并保持一定的冷却时间。在自然冷却期间,不得移动管道。3)管道安装时插插入的方向应与水流方向一致,即承朝上。4)管道基础采用素土夯实,再铺设250mm厚砂垫层。4球墨铸铁管安装1)施工前,对管材、橡胶圈进行一次外观检查,发现有问题的不能用于该现场。2)清理管、胶圈:将承内的所有杂物消除干净,并将胶圈的粘着物擦干净,把胶圈变成“梅花形”或“&”形装入承槽内,将整个胶圈按压一遍,必要时用橡皮锤砸实,确保胶圈各个部分不翘
11、不扭,均匀的卡在槽内。3)在槽外表面和胶圈上涂抹洗洁精,将插水平放入承内且插压在承内的胶圈上,接好钢丝绳和倒链拉紧倒链,直到拉入承全部到位,承与插之间应留2mm左右的间隙,并保证承四周外沿至胶圈的距离一致。4)用钢板尺伸入承插间隙中检查胶圈位置是否正确到位。5聚乙烯双壁波纹管安装1)聚乙烯双壁波纹管安装采用承插橡胶圈接,橡胶圈外观上不应有气孔、裂缝、皱皮和大飞边等缺陷,不得有凹凸不平现象。橡胶圈不能长期受日光照射,距热源的距离不小于1.0m。橡胶圈不允许同油类、苯等溶解橡胶的溶剂和对胶有害的酸、碱、盐以及二氧化碳等物质接触;某些金属,如铜和锰对橡胶圈有害,应采取措施将他们隔开,橡胶圈在运输过程
12、中避免日晒雨淋,存放时也不能长期受挤压,以免变形。2)管道连接前,应先检查橡胶圈是否配套完好,确认橡胶圈安放位置及插应插入承的深度并做好记号。3)接作业时,应先将承插内外的工作面用棉砂清理干净,不得有泥土等杂物,并在承内工作面涂上润滑剂,然后立即将插端的中心对准承的中心轴线就位。承应逆水流方向,插应顺水流方向敷设。4)插插入承时,可在管端设置木档板,用橇棒将管材沿轴线徐徐插入承内;或用缆绳系住管材,用手拉葫芦等工具将管子徐徐拉入承内。5)管道基础采用素土夯实,再铺设250mm厚砂垫层。6)施工要点和注意事项(1)安管时,管和橡胶圈应清洗干净,套在插上的橡胶圈应平直、无扭曲,安装后的胶圈应均匀滚动到位。(2)安装接时,顶、拉速度应缓慢,随时检查胶圈滚入是否均匀,如不均匀,可用錾子调整均匀后,再继续顶、拉,使胶圈均匀进入承内。(3)安装后的管身底部应与基础均匀接触,防止产生应力集中现象。(4)软吊带与管子接触处,应垫以木板、橡胶板等柔性材料,以保护管子不受软吊带损坏。
