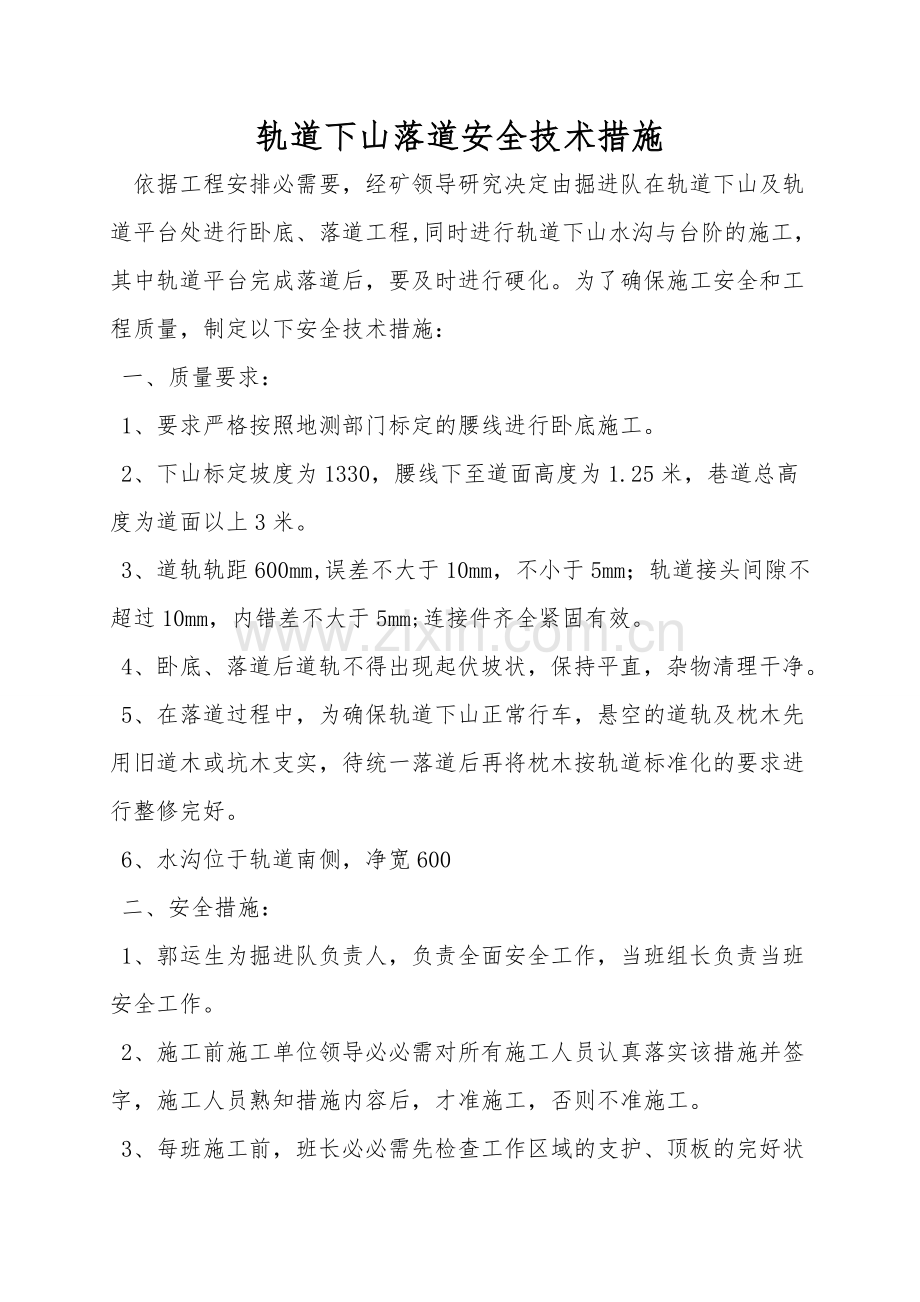

轨道下山落道安全技术措施
依据工程安排必需要,经矿领导研究决定由掘进队在轨道下山及轨道平台处进行卧底、落道工程,同时进行轨道下山水沟与台阶的施工,其中轨道平台完成落道后,要及时进行硬化。为了确保施工安全和工程质量,制定以下安全技术措施:
一、质量要求:
1、要求严格按照地测部门标定的腰线进行卧底施工。
2、下山标定坡度为1330,腰线下至道面高度为1.25米,巷道总高度为道面以上3米。
3、道轨轨距600mm,误差不大于10mm,不小于5mm;轨道接头间隙不超过10mm,内错差不大于5mm;连接件齐全紧固有效。
4、卧底、落道后道轨不得出现起伏坡状,保持平直,杂物清理干净。
5、在落道过程中,为确保轨道下山正常行车,悬空的道轨及枕木先用旧道木或坑木支实,待统一落道后再将枕木按轨道标准化的要求进行整修完好。
6、水沟位于轨道南侧,净宽600
二、安全措施:
1、郭运生为掘进队负责人,负责全面安全工作,当班组长负责当班安全工作。
2、施工前施工单位领导必必需对所有施工人员认真落实该措施并签字,施工人员熟知措施内容后,才准施工,否则不准施工。

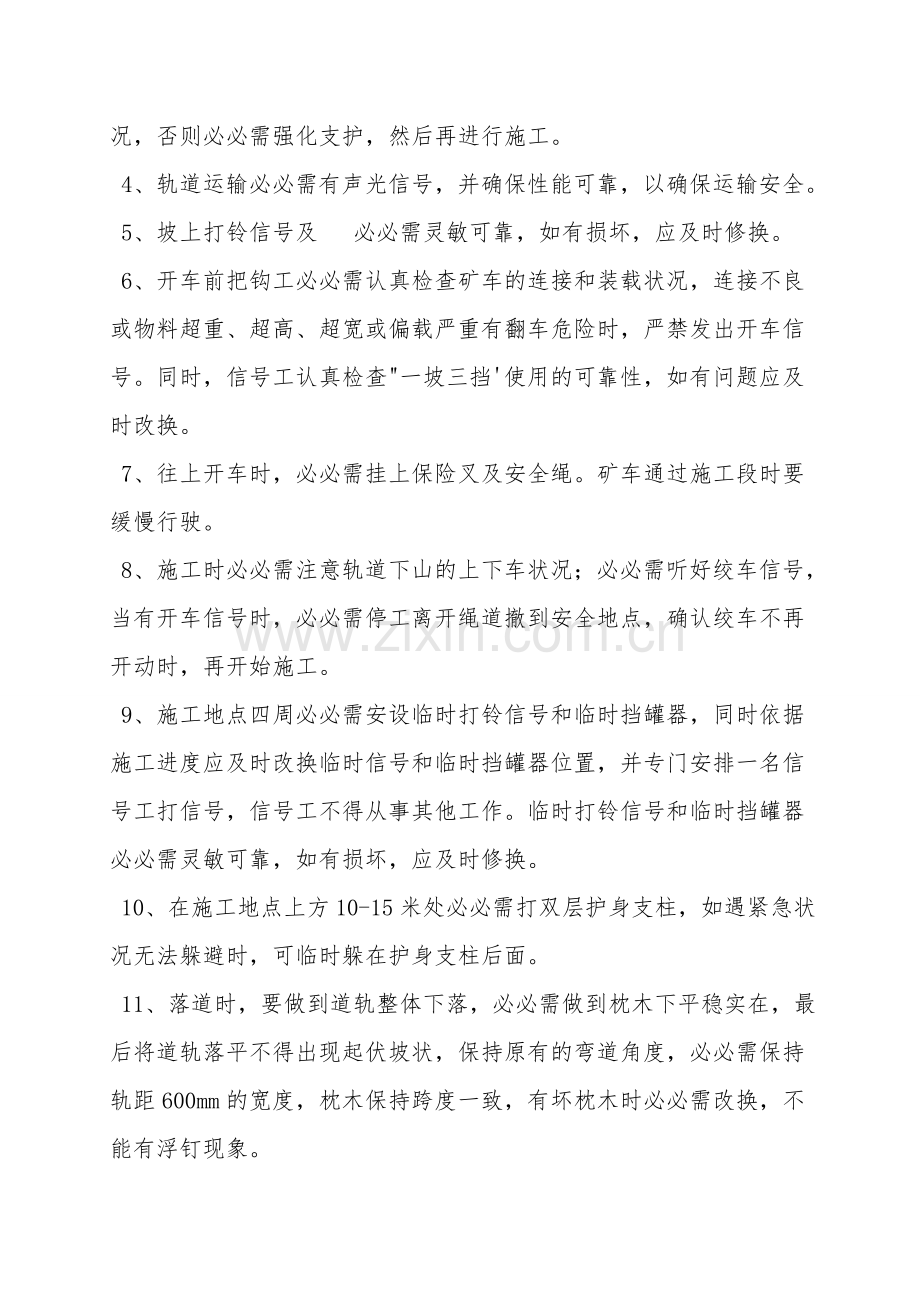

3、每班施工前,班长必必需先检查工作区域的支护、顶板的完好状况,否则必必需强化支护,然后再进行施工。
4、轨道运输必必需有声光信号,并确保性能可靠,以确保运输安全。
5、坡上打铃信号及 必必需灵敏可靠,如有损坏,应及时修换。
6、开车前把钩工必必需认真检查矿车的连接和装载状况,连接不良或物料超重、超高、超宽或偏载严重有翻车危险时,严禁发出开车信号。同时,信号工认真检查"一坡三挡'使用的可靠性,如有问题应及时改换。
7、往上开车时,必必需挂上保险叉及安全绳。矿车通过施工段时要缓慢行驶。
8、施工时必必需注意轨道下山的上下车状况;必必需听好绞车信号,当有开车信号时,必必需停工离开绳道撤到安全地点,确认绞车不再开动时,再开始施工。
9、施工地点四周必必需安设临时打铃信号和临时挡罐器,同时依据施工进度应及时改换临时信号和临时挡罐器位置,并专门安排一名信号工打信号,信号工不得从事其他工作。临时打铃信号和临时挡罐器必必需灵敏可靠,如有损坏,应及时修换。
10、在施工地点上方10-15米处必必需打双层护身支柱,如遇紧急状况无法躲避时,可临时躲在护身支柱后面。
11、落道时,要做到道轨整体下落,必必需做到枕木下平稳实在,最后将道轨落平不得出现起伏坡状,保持原有的弯道角度,必必需保持轨距600mm的宽度,枕木保持跨度一致,有坏枕木时必必需改换,不能有浮钉现象。
12、卧底、落道产生的煤、矸等杂物,装车后运到井底车场运走。
13、装卸车时必必需将车打好点杆,防止装卸车时发生跑车现象。
14、轨道坡道心里的杂物要及时清理,防止掉道。如果坡上掉道后,应马上打定铃,打好点杆后,再进行处理。
15、轨道下山施工和使用绞车必必需严格执行"开车不行人 行人不开车'运输制度,必必需要有专人发信号。规定为:"一停、二开、三回、四撑、五慢回'。每次开车时运行绳道内严禁有人。每次开车都要检查绳与车的连接状况并且使用好保险绳,否则严禁开车。
16、每班开工前班长、电工必必需认真检查绞车、钢丝绳的完好状况,假设发现不安全隐患必必需及时处理,否则不能开车。
17、每班电工要维护好绞车和开关,确保机电设备正常运转。
18、绞车司机、把勾工和信号工必必需持证上岗,严格按照操作规程进行操作,精力要集中,听清信号,手不离操作按钮或手把。
19、用锨、镐时要当心,防止碰伤过往行人。
20、在施工时应注意保护风、水管路及电缆,如有损坏,应及时修换。
21、通防科每班设专职瓦检员检查施工地点有害气体变化状况,如瓦斯超过0.5%,二氧化碳超过1%时必必需撤人,处理好后再进入工作地点施工。
22、施工现场班组长必必需随身携带便携式瓦检仪,以便随时掌握瓦斯变化状况。
23、施工过程中安检员必必需对施工地点重点监督检查,确保施工安全。
24、其它未尽事宜仍按《煤矿安全规程》及有关规定执行。
安阳永安贺驼煤矿
二〇一〇年十二月五日
