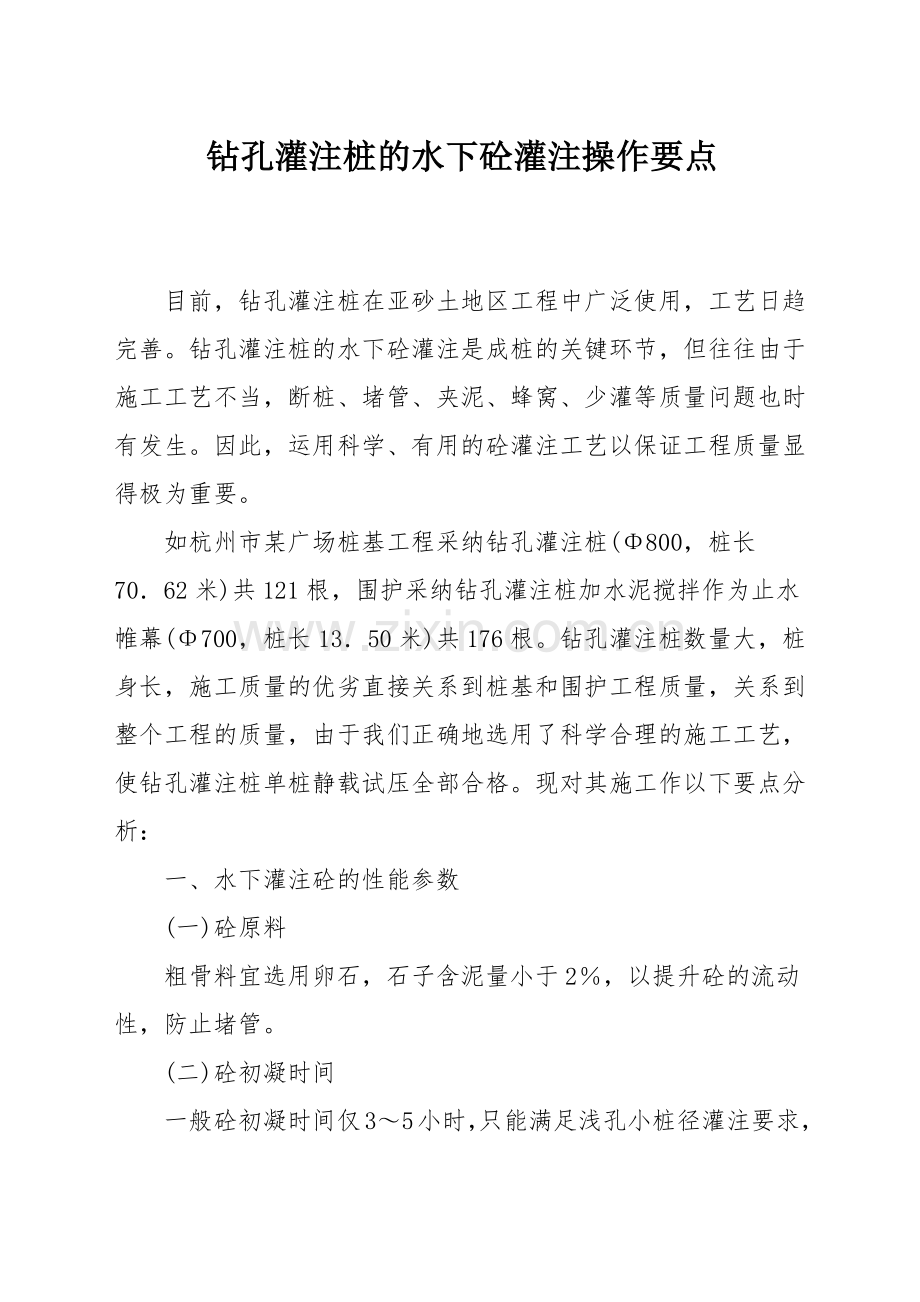

1、钻孔灌注桩的水下砼灌注操作要点 目前,钻孔灌注桩在亚砂土地区工程中广泛使用,工艺日趋完善。钻孔灌注桩的水下砼灌注是成桩的关键环节,但往往由于施工工艺不当,断桩、堵管、夹泥、蜂窝、少灌等质量问题也时有发生。因此,运用科学、有用的砼灌注工艺以保证工程质量显得极为重要。 如杭州市某广场桩基工程采纳钻孔灌注桩(800,桩长7062米)共121根,围护采纳钻孔灌注桩加水泥搅拌作为止水帷幕(700,桩长1350米)共176根。钻孔灌注桩数量大,桩身长,施工质量的优劣直接关系到桩基和围护工程质量,关系到整个工程的质量,由于我们正确地选用了科学合理的施工工艺,使钻孔灌注桩单桩静载试压全部合格。现对其施工作以下

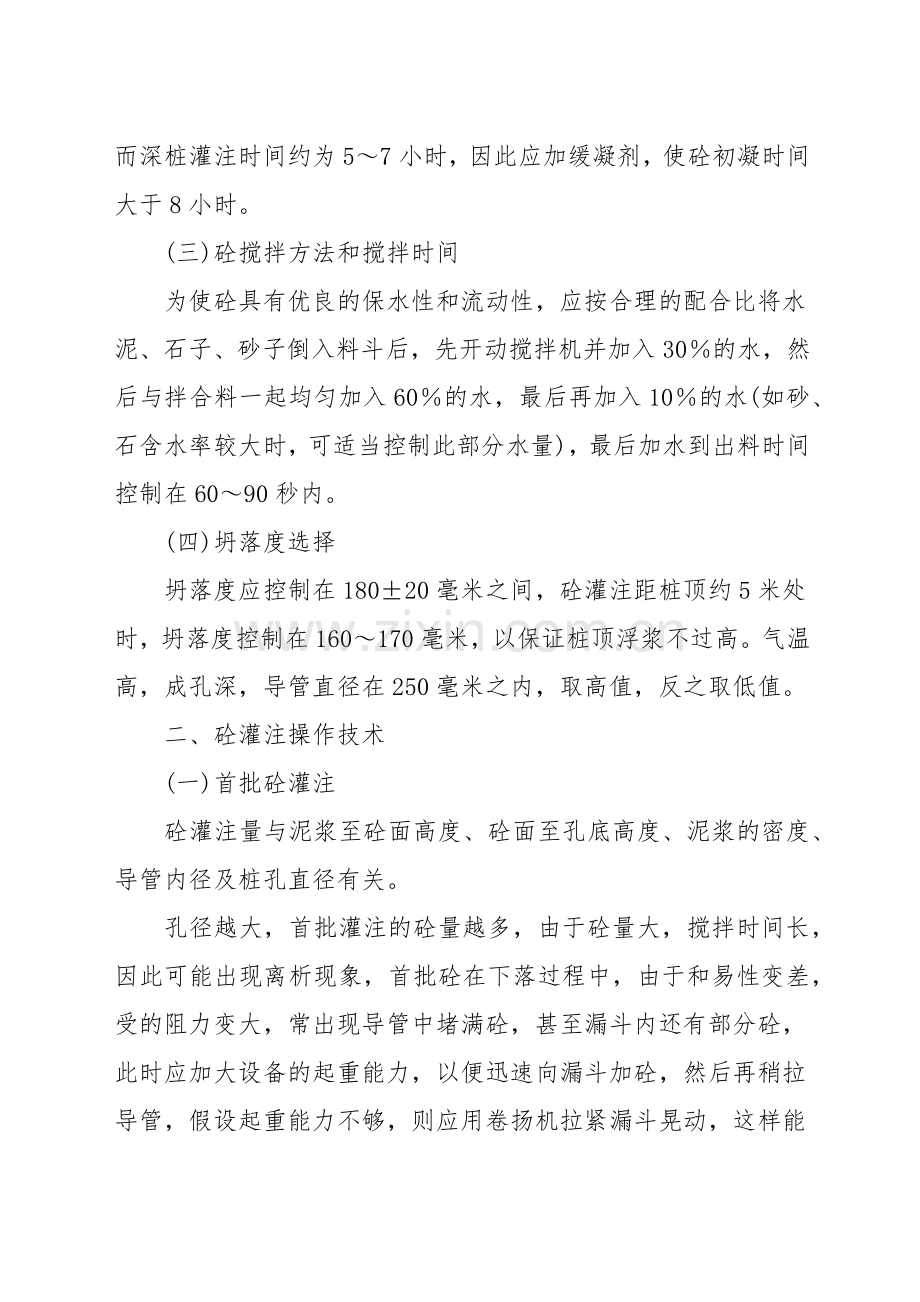

2、要点分析:一、水下灌注砼的性能参数(一)砼原料粗骨料宜选用卵石,石子含泥量小于2,以提升砼的流动性,防止堵管。(二)砼初凝时间一般砼初凝时间仅35小时,只能满足浅孔小桩径灌注要求,而深桩灌注时间约为57小时,因此应加缓凝剂,使砼初凝时间大于8小时。(三)砼搅拌方法和搅拌时间为使砼具有优良的保水性和流动性,应按合理的配合比将水泥、石子、砂子倒入料斗后,先开动搅拌机并加入30的水,然后与拌合料一起均匀加入60的水,最后再加入10的水(如砂、石含水率较大时,可适当控制此部分水量),最后加水到出料时间控制在6090秒内。(四)坍落度选择坍落度应控制在18020毫米之间,砼灌注距桩顶约5米处时,坍落度控
3、制在160170毫米,以保证桩顶浮浆不过高。气温高,成孔深,导管直径在250毫米之内,取高值,反之取低值。二、砼灌注操作技术(一)首批砼灌注砼灌注量与泥浆至砼面高度、砼面至孔底高度、泥浆的密度、导管内径及桩孔直径有关。孔径越大,首批灌注的砼量越多,由于砼量大,搅拌时间长,因此可能出现离析现象,首批砼在下落过程中,由于和易性变差,受的阻力变大,常出现导管中堵满砼,甚至漏斗内还有部分砼,此时应加大设备的起重能力,以便迅速向漏斗加砼,然后再稍拉导管,假设起重能力不够,则应用卷扬机拉紧漏斗晃动,这样能使砼顺利下滑至孔底,下灌后,持续向漏斗加入砼,进行后续灌注。(二)后续砼灌注后续砼灌注中,当出现非连续

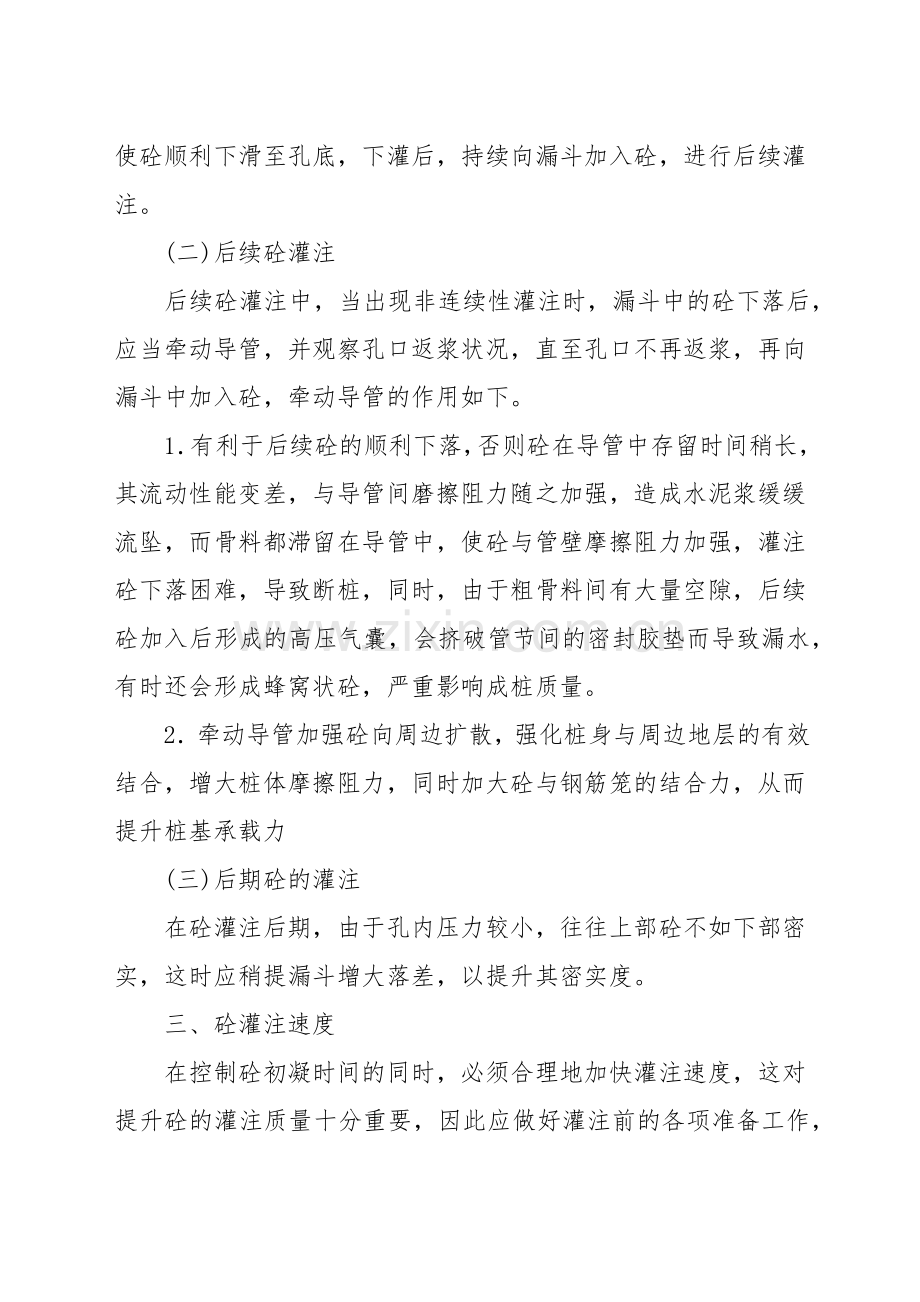

4、性灌注时,漏斗中的砼下落后,应当牵动导管,并观察孔口返浆状况,直至孔口不再返浆,再向漏斗中加入砼,牵动导管的作用如下。1有利于后续砼的顺利下落,否则砼在导管中存留时间稍长,其流动性能变差,与导管间磨擦阻力随之加强,造成水泥浆缓缓流坠,而骨料都滞留在导管中,使砼与管壁摩擦阻力加强,灌注砼下落困难,导致断桩,同时,由于粗骨料间有大量空隙,后续砼加入后形成的高压气囊,会挤破管节间的密封胶垫而导致漏水,有时还会形成蜂窝状砼,严重影响成桩质量。2牵动导管加强砼向周边扩散,强化桩身与周边地层的有效结合,增大桩体摩擦阻力,同时加大砼与钢筋笼的结合力,从而提升桩基承载力(三)后期砼的灌注在砼灌注后期,由于孔内压力较小,往往上部砼不如下部密实,这时应稍提漏斗增大落差,以提升其密实度。三、砼灌注速度在控制砼初凝时间的同时,必须合理地加快灌注速度,这对提升砼的灌注质量十分重要,因此应做好灌注前的各项准备工作,以及灌注过程中各道工序的密切配合工作。
