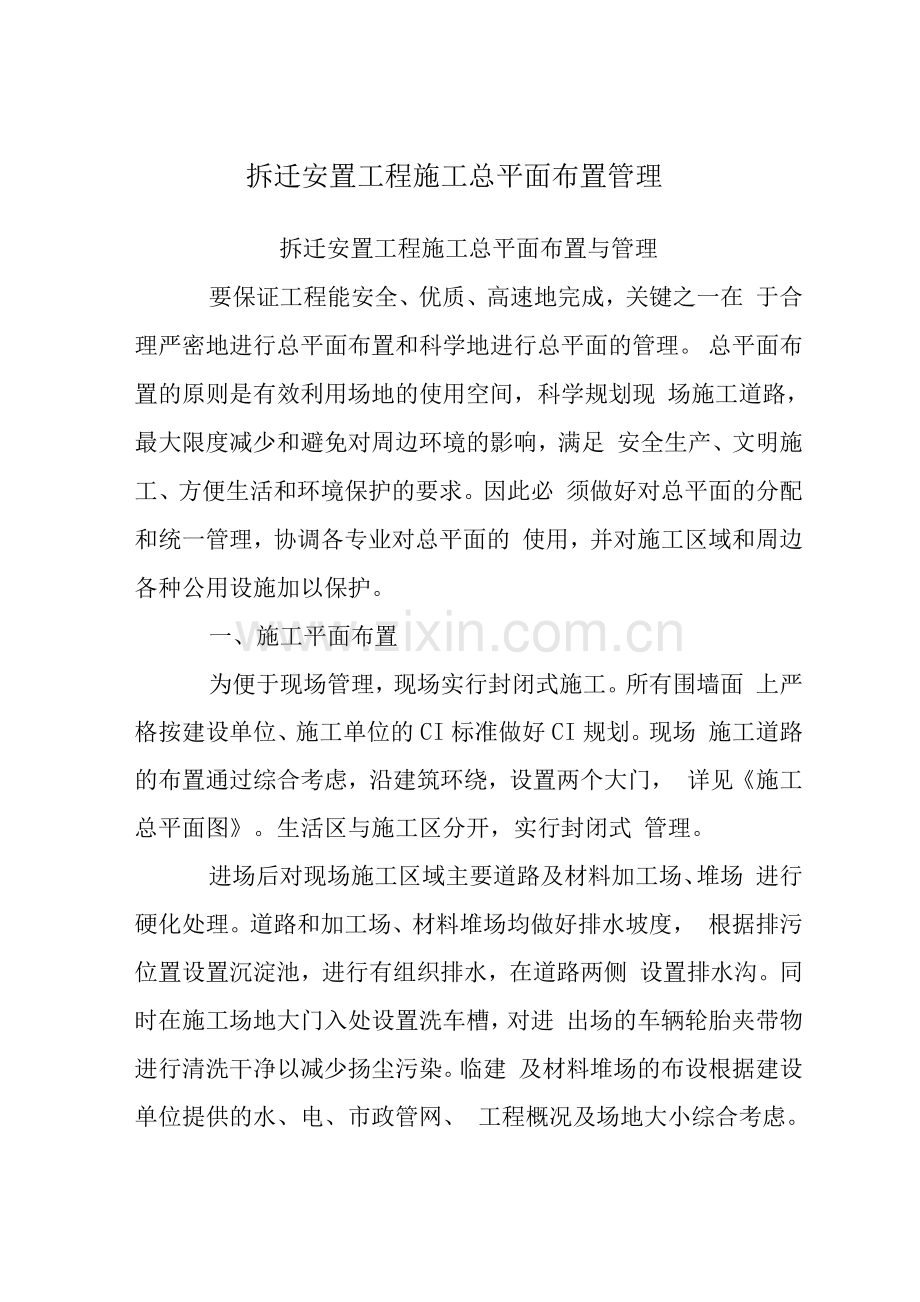

拆迁安置工程施工总平面布置管理
拆迁安置工程施工总平面布置与管理
要保证工程能安全、优质、高速地完成,关键之一在 于合理严密地进行总平面布置和科学地进行总平面的管理。 总平面布置的原则是有效利用场地的使用空间,科学规划现 场施工道路,最大限度减少和避免对周边环境的影响,满足 安全生产、文明施工、方便生活和环境保护的要求。因此必 须做好对总平面的分配和统一管理,协调各专业对总平面的 使用,并对施工区域和周边各种公用设施加以保护。
一、施工平面布置
为便于现场管理,现场实行封闭式施工。所有围墙面 上严格按建设单位、施工单位的CI标准做好CI规划。现场 施工道路的布置通过综合考虑,沿建筑环绕,设置两个大门, 详见《施工总平面图》。生活区与施工区分开,实行封闭式 管理。

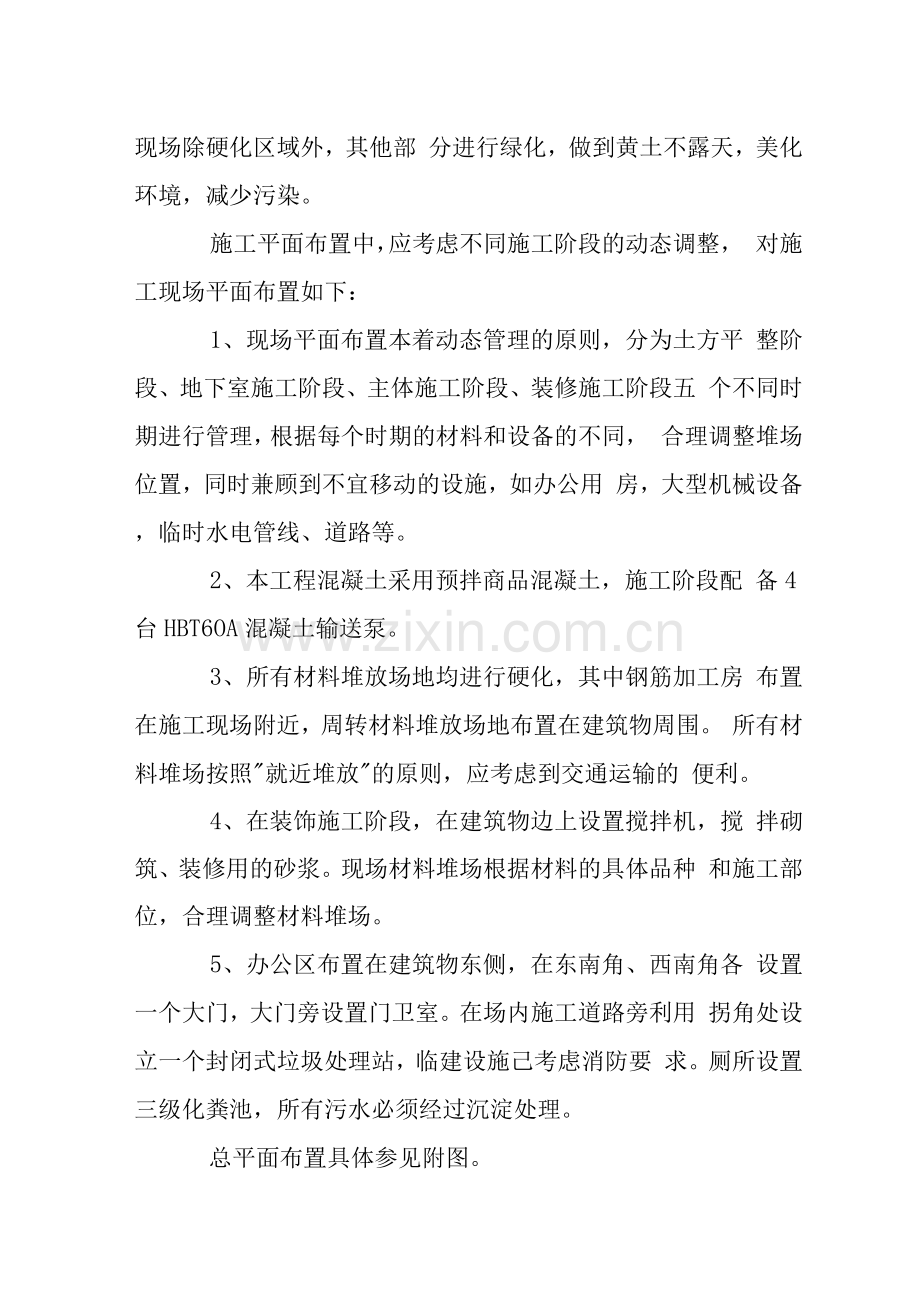

进场后对现场施工区域主要道路及材料加工场、堆场 进行硬化处理。道路和加工场、材料堆场均做好排水坡度, 根据排污位置设置沉淀池,进行有组织排水,在道路两侧 设置排水沟。同时在施工场地大门入处设置洗车槽,对进 出场的车辆轮胎夹带物进行清洗干净以减少扬尘污染。临建 及材料堆场的布设根据建设单位提供的水、电、市政管网、 工程概况及场地大小综合考虑。现场除硬化区域外,其他部 分进行绿化,做到黄土不露天,美化环境,减少污染。
施工平面布置中,应考虑不同施工阶段的动态调整, 对施工现场平面布置如下:
1、现场平面布置本着动态管理的原则,分为土方平 整阶段、地下室施工阶段、主体施工阶段、装修施工阶段五 个不同时期进行管理,根据每个时期的材料和设备的不同, 合理调整堆场位置,同时兼顾到不宜移动的设施,如办公用 房,大型机械设备,临时水电管线、道路等。
2、本工程混凝土采用预拌商品混凝土,施工阶段配 备4台HBT6OA混凝土输送泵。
3、所有材料堆放场地均进行硬化,其中钢筋加工房 布置在施工现场附近,周转材料堆放场地布置在建筑物周围。 所有材料堆场按照"就近堆放"的原则,应考虑到交通运输的 便利。
4、在装饰施工阶段,在建筑物边上设置搅拌机,搅 拌砌筑、装修用的砂浆。现场材料堆场根据材料的具体品种 和施工部位,合理调整材料堆场。
5、办公区布置在建筑物东侧,在东南角、西南角各 设置一个大门,大门旁设置门卫室。在场内施工道路旁利用 拐角处设立一个封闭式垃圾处理站,临建设施己考虑消防要 求。厕所设置三级化粪池,所有污水必须经过沉淀处理。
总平面布置具体参见附图。
二、现场临电、临水计算
(一)、临时用水
本工程现场临时用水包括给水和排水两套系统。给水 系统又包括生产、生活和消防用水。排水系统包括现场排水 系统和生活排水系统。
1、给水系统:
从业主指定的水接用水管至生活区和各施工用水点, 并按有关要求安装和安装水表。管道布置及管道选型需以施 工用水量计算为依据,合理进行选择。
现场临时供水量及管径计算:
1 )、工程用水量q1采用公式q1=K1 E QlNlK2/(8 X 36) 计算,取用水量最大的底板混凝土浇注阶段进行计算。
K1-未预计的施工用水系数,取1.05;
Q1-每班完成工程量,按每班浇筑450m3混凝土;
N1-施工用水定额,混凝土采用预拌混凝土,仅考虑 混凝土自然养护,耗水量取3L;
K2-现场施工用水不均衡系数,取1.5。
工程用水量 q1=1.05 X 450 X 3 X 1.5/(8 X 36)=7.38/s。
2) 、施工机械用水量q2=K1EQ2N2K3/8X36计算:
K1-未预计施工用水系数,取1.05;
Q2-同一种机械台数,取主要用水机械,对焊机1台;
N2-施工机械台班用水定额,对焊机取3L;
K3-施工机械用水不均衡系数,取1.05;
施工机械用水量 q2=1.05 X 3 X 4 X 1.05/(8 X 36)=0.046L/s
3) 、现场生活用水量q3采用公式q3=P1N3K4/ (tX8 X36)计算:
P1-施工现场高峰昼夜人数,取10人;
N3-施工现场生活用水定额,耗水量20L/人;
K4-施工现场生活用水不均衡系数,取1.3;
t-每天工作班数,取每天工作两班;
现场生活用水量q3=10 X 20 X 1.3/(2 X 8 X 36)=0.46L/s。
4) 、消防用水量q3计算,本工程勺5取10L/s。
5) 、施工现场总用水量Q计算,因q1+q2+q3Vq5
故 Q=q5=10L/s
d= (4Q/nv10) 1/2
d-配水管直径(m);
v-管网中水流速度(m/s),取1.6m/s;
d=(4X10/n X1.6X10) 1/2=0.089m,选取管径为 1mm。
由供水接驳点至施工现场给水主管管径取DN110,供 水分管管径取DN90或DN75。
2、排水系统:
施工现场的各类排水必经过处理,达标后排入城市排 水管网。沿临时设施、建筑四周及施工道路设置排水明沟, 并做好排水坡度,生活污水和施工污水经过沉淀处理后排入 市政管线。排水沟要定期派人清掏,保持畅通,防止雨季高 水位时发生雨水倒灌。生产、生活用水经过沉淀,厕所的排 污经过三级化粪处理。施工现场出入设洗车槽,外运车辆 进行清洗,减少车辆带尘。
详见附图:施工用水平面布置图
(二)、临时用电
1、现场用电计算:
根据生产施工需要,本工程在施工过程中准备使用: 各类施工机械83台用电功率为797.55KW,电焊机、碰焊机 17台,用电容量为631.6KVA,生产照明及生活区照明用电 为95KW。其中用于生产照明为45KW。
(1)工地机械设备投入使用量较多,根据有关规范 规定,计算机械设备用电量时、电动机的需要系数Kx选择 0.5,即电机用电系数K=0.5,电动机功率因数COS 6=0.75, 同期使用系数Kp=0.7。
(2)工地电动机用电量计算式
根据式:P动二K1*NP/COS6
工地电动机合计功率为797.55KW
即:P 动=0.5*797.55/0.75=531
.7KW
(3) 碰焊机、电焊机共17台,用电容量合计为631.6KVA, 根据台数规定所需系数取K2=0.5
即
(4) 室内照明及生活用电为50KW,所需系数K3取 0.8
即 K3* E P=0.8*50=40KW
(5) 室外施工生产照明用电量为45KW,所需系数K4 取1。
即:K4*EP=1*45=45KW
(6) 总用电量计算,根据式:
P 总二 1.05〜1.10(K1*EP1/COS6+K2*EP2+K3*EP3+ K4*EP4)
即 :P 总 =1.05*
(0.5*797.55/0.75+0.5*631.6+0.8*50+1*45)
=1.05*932.5
=979.1KW.
(7) 工地施工生产由于各施工作业点同时施工,投 入的机械设备较多,电动机启动功率使用高峰期长,所以同 期使用系数Kp取0.7
工地电机总用电功率为979.1KW,同期使用系数二0.7
即 P 总二979.1KW*0.7=685.37KW
工地总用电量为685.37KW。故现场配备两台4变压 器,能满足施工用电量的要求。
2、用电布线情况:
1)、从业主提供电接线路至施工现场,并设置配电房, 供电电缆采用埋地敷设。
2)、遵循生产生活用电分路的原则。由总配电室引三 相五线至各用电点。
3)、现场系统按"三级配电三级保护"的原则进行配置。
4)、现场施工用电按《施工现场临时用电安全技术规 范》(JGJ 46-2021)执行。
现场临时用电主要干线布置详见附图:施工用电平面 布置图。
三、总平面管理
本工程施工工期紧,施工质量要求特别高,各专业施 工队伍多,现场内施工人员复杂,要保证完成施工任务,不 仅要合理置施工总平面,而且要有科学严密的管理措施:
1、施工平面管理由项目经理负责,各施工班组进场 前应将本班组所需的材料堆场、库房、临时办公室需用面积 报总包单位项目经理部,根据现场实际情况划分各施工班组 的材料堆场、库房、临时办公室。未经同意,任何施工班组
不得随意占领其它施工班组区域,如确需调整扩大材料堆放 场地区域,必须以书面形式报项目部。由项目部进行协调。
2、现场运输道路和加工场、材料堆场按不同要求作 好硬化处理,设置好排水坡度,做好排水沟并保持畅通。
3、现场入处设门卫室,挂出入制度、场容管理条 例、"五牌一图"等图牌。所有出入人员凭出入证,无关人员 禁止入内,警卫全天候值班,特别加强夜间巡逻,防止偷盗 现场材料,维持良好工作秩序和劳动纪律等行为。
4、凡进出入现场的设备、材料需出示有关部门所签 发的出入证,门卫进行登记后方可进出,所有设备、材料必 须按平面布置图指定的位置堆放整齐,不得任意堆放或改动。
5、施工现场的水准点,轴线控制点,埋地线缆,架 空电线应有醒目标志,所有材料堆场也必须作好标识,并加 以保护。
6、现场施工垃圾集中堆放在垃圾池内,专人管理、 统一搬运,并及时运出场外。另外考虑现场空地比较零散, 每20米设置1个垃圾筒。
7、各个场区均安排固定的施工管理人员和相关的专 业施工队伍负责人负责该区的材料堆放和文明施工。
