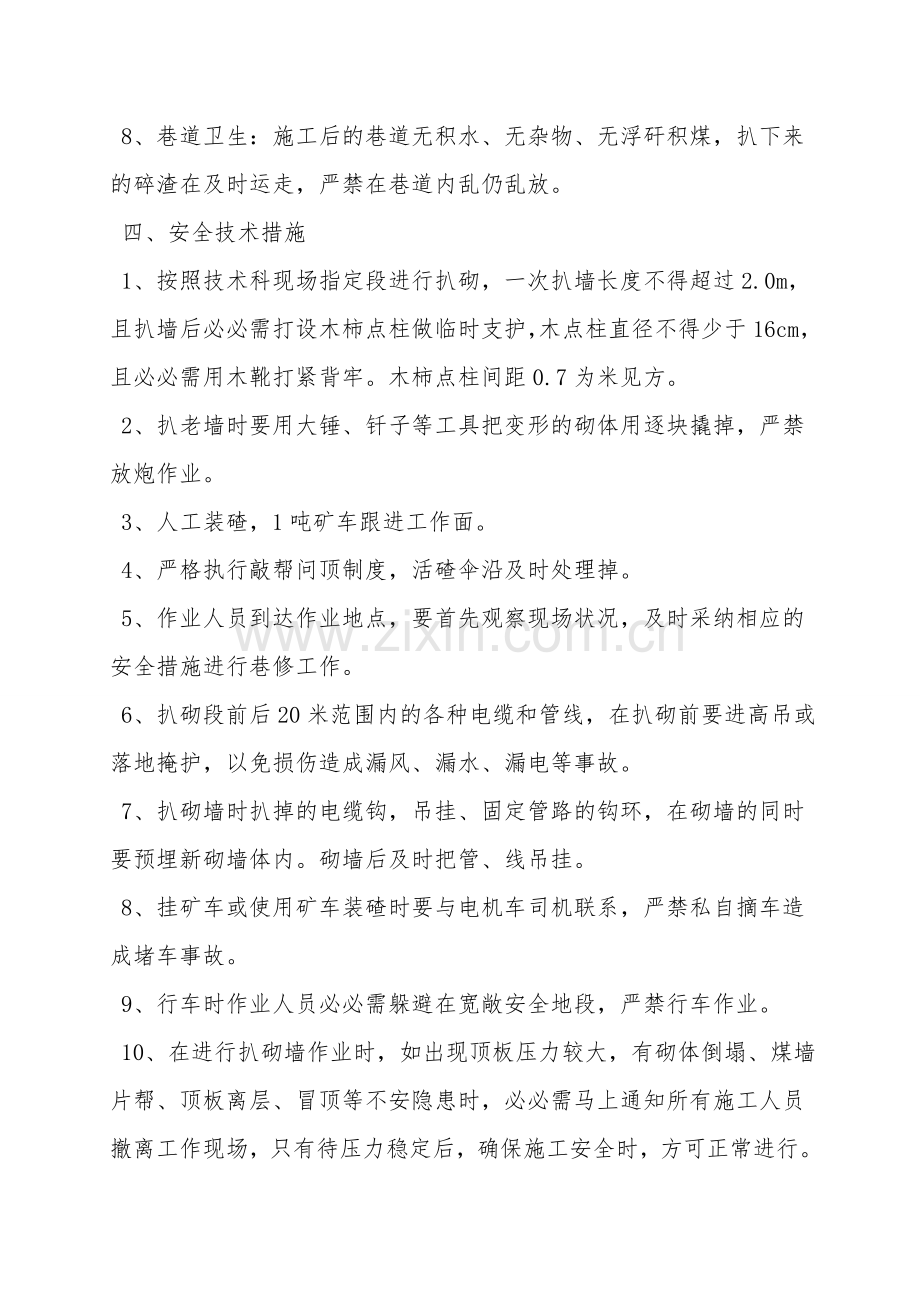

东轨道上山扒砌墙安全技术措施 由于-20石门口下帮墙体局部变形严重,影响水沟施工及正常的运输必需要。现决定对该地点进行扩砌,为确保安全施工,特编制此安全技术措施: 一、施工方法 扩砌时,采纳由外向里的顺序逐段进行,严禁分段打节作业,严禁空顶作业。 二、规格尺寸 扩砌后的巷道净宽2.2m(距下帮道轨500mm),砌墙厚0.6m,墙体基础深度(巷道底板下)0.4m。 三、工程质量标准及要求 1、严格按照技术部门指定位置进行扒砌作业,严禁私自开口进行扒砌。 2、砌体厚度:砌体厚度不小于制定值15mm。 3、基础深度:基础做到实底,其深度不小制定值10mm。 4、壁后充填:壁后充填饱满密实,无空帮、空顶现象,严禁用井下煤及矸石充填. 5、砌体灰缝:在砌体表面1m2范围内,重缝、干缝、瞎缝的总数不超过1处。 6、砌体表面平整度:砌体表面上下、水平各成一条线,无不平现象。 7、水泥沙浆配比〔质量比〕:干灰比 水泥:沙=1:2.5; 干灰:水=1:0.6井下现场搅拌均匀后使用,严禁使用浑浊的煤水搅拌水泥。 8、巷道卫生:施工后的巷道无积水、无杂物、无浮矸积煤,扒下来的碎渣在及时运走,严禁在巷道内乱仍乱放。 四、安全技术措施 1、按照技术科现场指定段进行扒砌,一次扒墙长度不得超过2.0m,且扒墙后必必需打设木柿点柱做临时支护,木点柱直径不得少于16cm,且必必需用木靴打紧背牢。木柿点柱间距0.7为米见方。 2、扒老墙时要用大锤、钎子等工具把变形的砌体用逐块撬掉,严禁放炮作业。 3、人工装碴,1吨矿车跟进工作面。 4、严格执行敲帮问顶制度,活碴伞沿及时处理掉。 5、作业人员到达作业地点,要首先观察现场状况,及时采纳相应的安全措施进行巷修工作。 6、扒砌段前后20米范围内的各种电缆和管线,在扒砌前要进高吊或落地掩护,以免损伤造成漏风、漏水、漏电等事故。 7、扒砌墙时扒掉的电缆钩,吊挂、固定管路的钩环,在砌墙的同时要预埋新砌墙体内。砌墙后及时把管、线吊挂。 8、挂矿车或使用矿车装碴时要与电机车司机联系,严禁私自摘车造成堵车事故。 9、行车时作业人员必必需躲避在宽敞安全地段,严禁行车作业。 10、在进行扒砌墙作业时,如出现顶板压力较大,有砌体倒塌、煤墙片帮、顶板离层、冒顶等不安隐患时,必必需马上通知所有施工人员撤离工作现场,只有待压力稳定后,确保施工安全时,方可正常进行。 11、扒老墙时,扒下来的大块料石在巷道内宽敞地段码放整齐以备砌墙使用,已破碎的小块料石全部装车运走。 12、扒老墙时,必必需由上向下逐层扒,严禁放炮崩倒老墙。 13、为防止老墙自动倒塌,在扒老墙之前,应在巷道内东西帮墙之间打设撑木顶住墙体,防止墙体翻倒。 14、严禁过往行人任意通过施工地点,必必需经作业人员同意后,方准通过。 15、扒砌时,必必需对距施工地点较近的水泥棚架打设托棚进行加固,严防扒砌作业时造成棚架冒顶。 16、作业人员必必需学习本措施,否则不得上岗作业。 17、其它仍执行《煤矿安全规程》中的有关规定。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 环境建筑 > 铁路地铁

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
