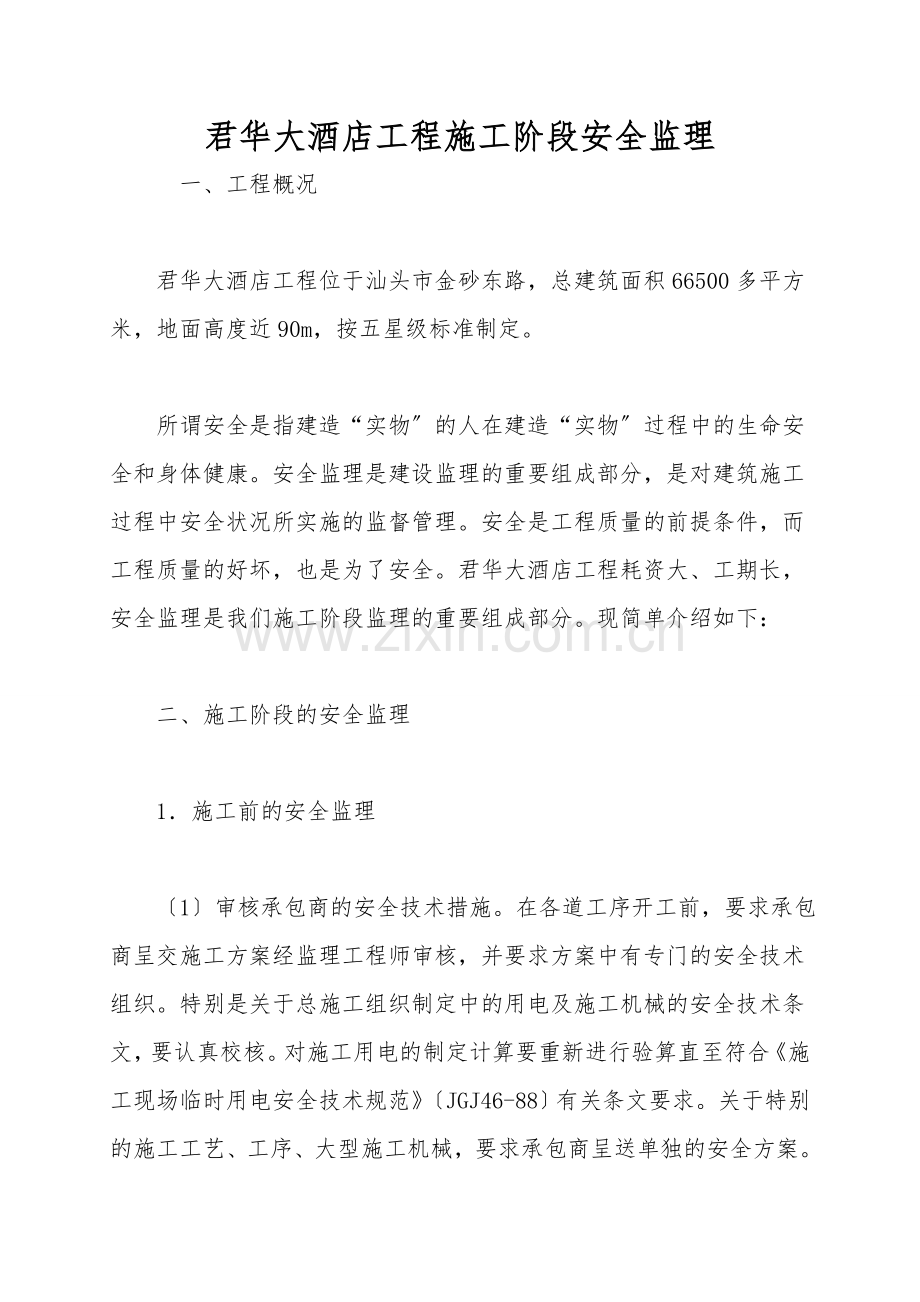

君华大酒店工程施工阶段安全监理
一、工程概况
君华大酒店工程位于汕头市金砂东路,总建筑面积66500多平方米,地面高度近90m,按五星级标准制定。
所谓安全是指建造“实物〞的人在建造“实物〞过程中的生命安全和身体健康。安全监理是建设监理的重要组成部分,是对建筑施工过程中安全状况所实施的监督管理。安全是工程质量的前提条件,而工程质量的好坏,也是为了安全。君华大酒店工程耗资大、工期长,安全监理是我们施工阶段监理的重要组成部分。现简单介绍如下:
二、施工阶段的安全监理
1.施工前的安全监理

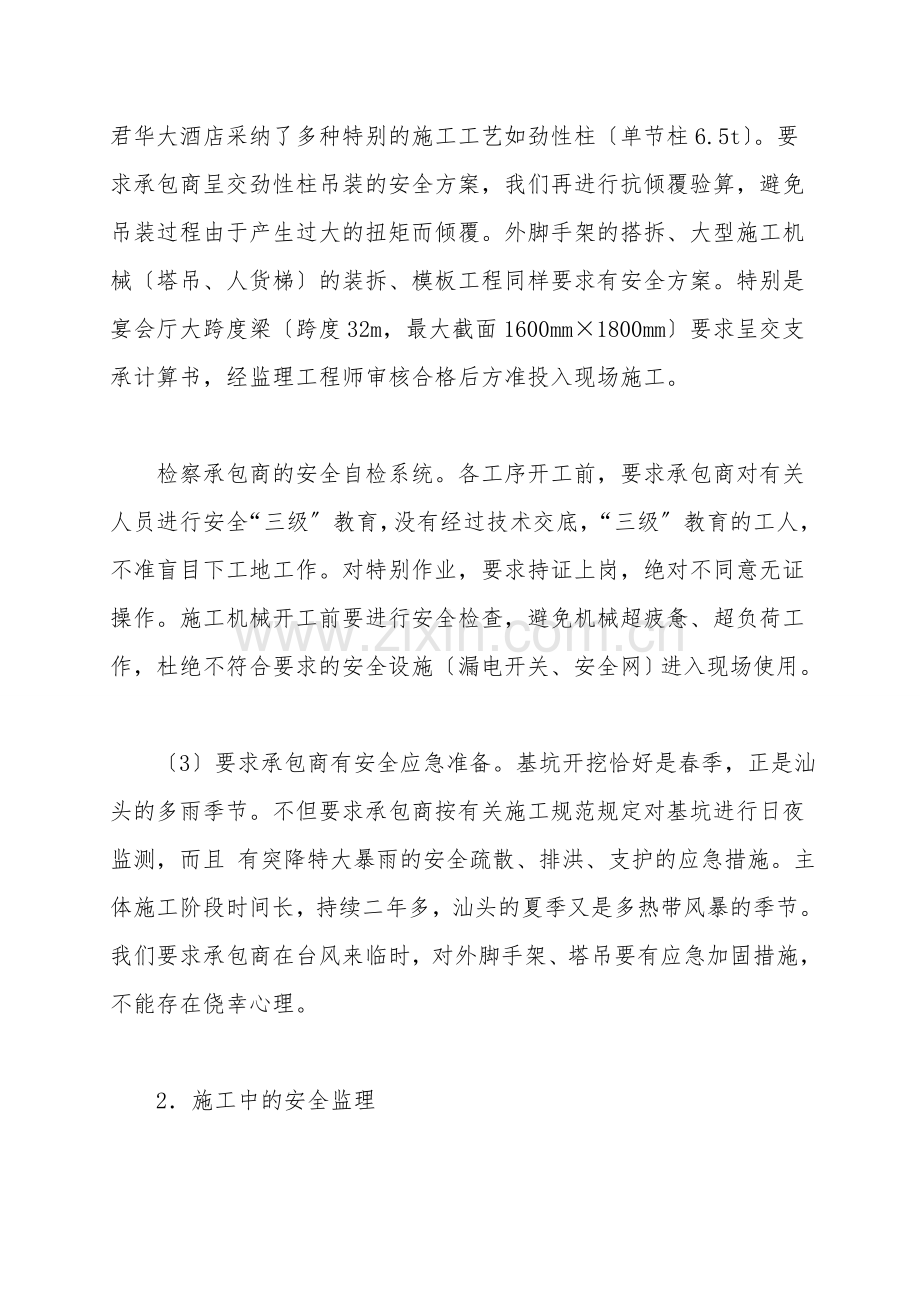

〔1〕审核承包商的安全技术措施。在各道工序开工前,要求承包商呈交施工方案经监理工程师审核,并要求方案中有专门的安全技术组织。特别是关于总施工组织制定中的用电及施工机械的安全技术条文,要认真校核。对施工用电的制定计算要重新进行验算直至符合《施工现场临时用电安全技术规范》〔JGJ46-88〕有关条文要求。关于特别的施工工艺、工序、大型施工机械,要求承包商呈送单独的安全方案。君华大酒店采纳了多种特别的施工工艺如劲性柱〔单节柱6.5t〕。要求承包商呈交劲性柱吊装的安全方案,我们再进行抗倾覆验算,避免吊装过程由于产生过大的扭矩而倾覆。外脚手架的搭拆、大型施工机械〔塔吊、人货梯〕的装拆、模板工程同样要求有安全方案。特别是宴会厅大跨度梁〔跨度32m,最大截面1600mm×1800mm〕要求呈交支承计算书,经监理工程师审核合格后方准投入现场施工。
检察承包商的安全自检系统。各工序开工前,要求承包商对有关人员进行安全“三级〞教育,没有经过技术交底,“三级〞教育的工人,不准盲目下工地工作。对特别作业,要求持证上岗,绝对不同意无证操作。施工机械开工前要进行安全检查,避免机械超疲惫、超负荷工作,杜绝不符合要求的安全设施〔漏电开关、安全网〕进入现场使用。
〔3〕要求承包商有安全应急准备。基坑开挖恰好是春季,正是汕头的多雨季节。不但要求承包商按有关施工规范规定对基坑进行日夜监测,而且 有突降特大暴雨的安全疏散、排洪、支护的应急措施。主体施工阶段时间长,持续二年多,汕头的夏季又是多热带风暴的季节。我们要求承包商在台风来临时,对外脚手架、塔吊要有应急加固措施,不能存在侥幸心理。
2.施工中的安全监理
〔1〕强化安全检查,召开举行安全会议。在主体施工阶段,我们除了日常的跟踪监控外,每周二上午都组织由业主驻地工程师、监理、工地安全员及各工种主要负责人参加的安全检查。对工地存在的安全隐患、不符合文明施工的行为当场指出,要求有关负责人限时整改完毕。特别是洞口、临边等较危险的地方要有可靠的围护及显然的安全标识;高处作业一定按有关规定执行,避免坠落事故发生。同时在每周二下午召开安全会议,通报工地现场安全检查状况,书面落实整改措施。装饰阶段则为一月一次的安全检查和安全会议。整个施工阶段共召开安全会议180多次。
〔2〕特别工种施工中,要求承包商划出危险施工区域。君华大酒店工程很多工序的施工危险性较大,如劲性柱的吊装、焊接,预应力的张拉,钢筋的气压焊、挤压连接,活动隔断的吊装等。在这些工种施工时,我们要求承包商做好安全措施的同时划出危险施工区域,杜绝无关人员进入该区域,这样不但不会危及他人安全,而且便于管理。
〔3〕完成相应的安全资料。我们不仅如实整理好监理安全资料,还要求承包商如实完成相应的安全资料,依据工程的实际进度提供自检报告和报表,做为工程的存档资料。
3.完工后的安全临理
每道工序完成后,要求工人做到人走场清,避免上道工序给下道工序留下不必要的垃圾,妨碍现场安全、文明施工。特别是工程完工验收前,要求承包商对整个工地都进行全面清扫,给业主留下整洁的空间。
三、结语
由于我们全面、得力的安全监控,时时坚持“安全第一,预防为主〞的方针,也由于承包商完善的安全确保体系及认真、热情配合,君华大酒店四年多的施工过程中,没有发生一起安全事故,实现了安全生产。
