某艺术中心工程施工部暑
1、技术上的准备
1.1现场的交接:
本工程基坑支护、降水工程、土方开挖等由业主直接分包给专业单位施工,所以在我项目部进场后,应特别注意:现场红线点、建筑物轴线控制点、水准点的交接与复核,由专人进行负责,交接前应仔细检测总分包双方的测量仪器,测量精度与准确性是否有差异。设计文件、施工日记、技术资料、质保资料等的审核与提交,检查以上三家分包单位的技术资料是否有差错与漏项。
1.2熟悉和审查施工图纸:
1.2. 1拿到图纸后,仔细检查施工图纸是否完整和齐全,施工图纸设计内容是否符合工程施工规范。
各技术人员抓紧熟悉图纸,检查施工图纸及各组成部分间有无矛盾和错误,如建筑图与其相关的结构图在尺寸、标高、说明等方面是否一致等。
通过图纸自审、互审和会审形成图纸会审纪要,掌握拟建工程的特性及应重点注意的问题,给工程的全面施工创造条件。
2、施工现场准备
在工程正式开工前完成施工现场的全场性前期准备工作,施工现场准备工作包括以下一些内容;
2.1交接后,先做好塔吊的布置及安装。
2.2临时设施的建造:施工生活区(利用原来设施)。施工现场区:现场木工、钢筋作业棚、配电房、搅拌机、卷扬机操作棚,水泥仓库等设施的搭建。
2.3临时施工道路的浇筑;临时用水用电管网的布置和敷设。
2.4复核及保护好建设方提供的永久性坐标和高程,按照既定的永久性坐标定好施工现场的测量控制网。
2.5有计划组织机械及材料的进场,堆放于指定地点。
3、生产准备
3.1确定施工用水量:利用周围施工降水。
3.2施工用电组织及准备:主要施工用电量见施工机械准备功率合计,布置见附图。
3.3施工机械准备:
主要机械设备用电量统计表
序
号
设备
名称
型号:
规格
安装功率
(KW)
数
量
单位
合计
功率
备注
1
塔机
QTZ63
40
1
台
40
3
切断机
GQ40-1
4
1
台
4
4
弯曲机
GWJ-40A
3
1
台
3
5
对焊机
UW1-1
1
1
台
1
统一换算到JC=1%时的额定功
6
调直机
GT4-14
4
1
台
4
7
振捣器
HZ-30
1.5
10
台
15
8
木工机械
MLQ342
1.5
2
台
3
统一换算到JC=1%时的额定功
9
电渣焊机
BX3-5-2
50
3
台
150 :
统一换算到JC=1%时的额定功
10
电焊机
BX6-3
BX3-5
10
5
台
50
11
生活用电
20
20
合计
396
4、建筑周转材料及材料准备:周转材料全部在内部材料公司租赁和购买。
所使用的大部分材料均在本地或业主指定的产地购买。所有材料在进料之前,全部制定详细的材料采购计划。做到看样定货、材料进场检验、复验、入库核实、领料出库,使用部位登记等执行一套完整的控制程序,杜绝假冒和伪劣产品进场和使用。
5、劳动力组织计划的准备:按照劳动力配备计划组织施工人员分批进场,并签定劳务协议。按照既定的现场管理组织机构配足管理人员,同时制定各部门下属人员的岗位责任制。对进场的施工人员进行有计划的入场教育。包括公司及项目部管理制度的学习、安全知识教育,基本施工规程的学习等。
6、检验和试验计划
6.1本检验和试验计划根据同甲方签定的承包范围内容制定。为保证该工程满足业主和国家规范规定的检验及试验要求,在过程控制进行规定的检验、试验不合格的材料不能使用、不合格产品不得交付。
6.2进货检验与试验由项目材料负责人和项目实验员配合实施。在未确定其检验、试验合格情况下,不得投放使用。
6.3检验和试验记录应由专人认真填写,妥善保管。对达不到要求的应由管理部门要求整改。具体按《检验与试验控制程序》实施。
6.4入场检验项目

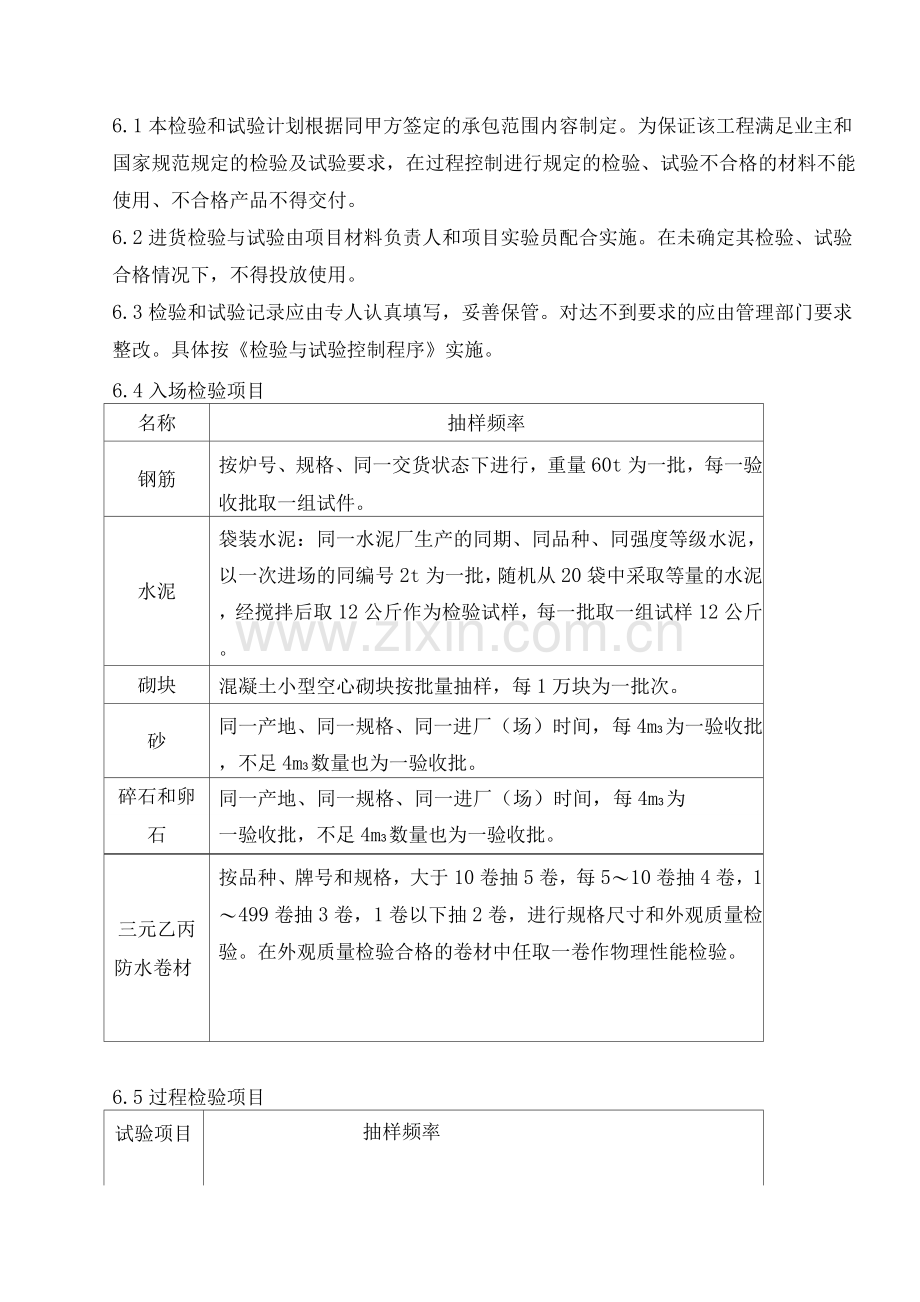

名称
抽样频率
钢筋
按炉号、规格、同一交货状态下进行,重量60t为一批,每一验收批取一组试件。
水泥
袋装水泥:同一水泥厂生产的同期、同品种、同强度等级水泥,以一次进场的同编号2t为一批,随机从20袋中采取等量的水泥,经搅拌后取12公斤作为检验试样,每一批取一组试样12公斤。
砌块
混凝土小型空心砌块按批量抽样,每1万块为一批次。
砂
同一产地、同一规格、同一进厂(场)时间,每4m3为一验收批,不足4m3数量也为一验收批。
碎石和卵
同一产地、同一规格、同一进厂(场)时间,每4m3为
石
一验收批,不足4m3数量也为一验收批。
三元乙丙
防水卷材
按品种、牌号和规格,大于10卷抽5卷,每5〜10卷抽4卷,1〜499卷抽3卷,1卷以下抽2卷,进行规格尺寸和外观质量检验。在外观质量检验合格的卷材中任取一卷作物理性能检验。
6.5过程检验项目
试验项目
抽样频率
闪光对焊
同一台班内,由同一焊工完成的3个同级别、同直径钢筋焊接接头取一组试件,不足3个亦按一组取。
电渣压
力竖焊
每楼层中,以3个同牌号钢筋接头取一组试件,不足3个亦按一组取。
直螺纹连接
同以施工条件下采用同一批材料的同等级、同形式、同规格接头,以5个接头取一组,不足5个亦按一组取。
砂浆试块
施工中取样应在搅拌机出料随即取样制作。一组试样应在同一盘砂浆中取样。每一楼层施工段或250 m3砌体中各种强度等级的砂浆,每台搅拌机至少制作抗压试块一组6块,当砂浆强度等级或配合比变更时,应另做试块。
混凝土试块
取样与试件留置应符合下列规定:每拌制1盘且不超过1m3的同配合比的混凝土,取样不得少于一次;每工作班拌制的同一配合比的混凝土不足1盘时,取样不得少于一次;当一次连续浇注超过10m3时,同一配合比的混凝土每2m3取样不得少于一次;每一楼层、同一配合比的混凝土,取样不得少于一次;每次取样应至少留置一组标准养护试件,同条件养护试件留置组数应根据实际需要确定。梁板拆模必须在同条件养护试件试压结果来判定是否进行拆除。
混凝土抗渗试件
其混凝土试件应在浇注地点随机取样。同一配合比的混凝土,取样不少于一组。
素土回
填
环刀检
测
地下室房心回填土每1 取一个点。室外基槽每20米取一个点。
6.6结构实体钢筋保护层检测
根据GB50204-22规范附录E规定进行结构实体钢筋保护层厚度检验,委托有资质的单位进行检测。
6.7隐蔽验收项目
序号
隐蔽项目
验收内容
验收人员
1
基坑验槽
土质、标高
甲乙双方、监理
设计、质监、地勘
2
地下室底板及外墙防水
材质、搭接宽度、厚度、附加层、铺贴质量等
甲乙双方、监理、质监
3
地下室底板、梁、板、墙、柱钢筋
规格、数量、位置、锚固、接头、插筋、保护层厚度
甲乙双方、监理、质监
4
上部各层梁、板、柱、楼梯钢筋
规格、数量、位置、锚固、接头、插筋、保护层厚度
甲乙双方、监理、质监(抽查)
5
砌体
轴线、灰浆饱满程度、接结筋位置、数量及构造钢筋
甲乙双方、监理、质监(抽查)
6
屋面防水
找平层、有无空鼓、孔洞、翘曲、厚度
甲乙双方、监理、质监
7
预埋件、管件
标高、位置、规格、数量
甲方、乙方、监理
8
建筑预埋、焊接
数量、位置、焊缝长度、是否符合设计要求
甲方、乙方、监理
9
橱卫生间防水
阴阳角处理、找平层、卷
甲方、乙方、监理
材搭接长度、闭水试验、排水坡度
10
地下室结构验收
标高、层高、垂直度、轴线砼强度等
甲方、乙方、监理
11
主体结构验收
总高、层高、垂直度、轴线、砂浆、砼强度等
甲方、乙方、监理
