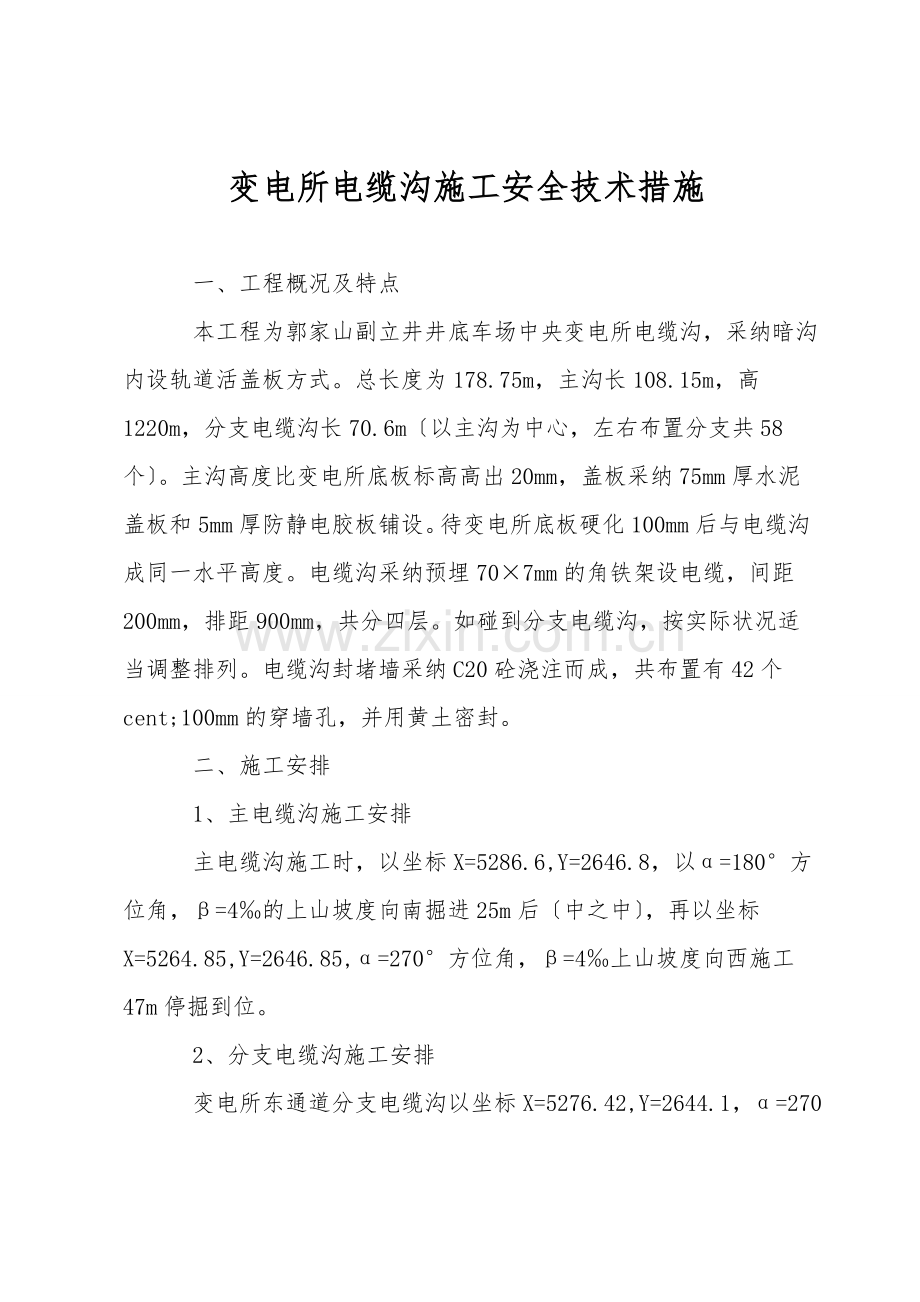

变电所电缆沟施工安全技术措施 一、工程概况及特点   本工程为郭家山副立井井底车场中央变电所电缆沟,采纳暗沟内设轨道活盖板方式。总长度为178.75m,主沟长108.15m,高1220m,分支电缆沟长70.6m〔以主沟为中心,左右布置分支共58个〕。主沟高度比变电所底板标高高出20mm,盖板采纳75mm厚水泥盖板和5mm厚防静电胶板铺设。待变电所底板硬化100mm后与电缆沟成同一水平高度。电缆沟采纳预埋70×7mm的角铁架设电缆,间距200mm,排距900mm,共分四层。如碰到分支电缆沟,按实际状况适当调整排列。电缆沟封堵墙采纳C20砼浇注而成,共布置有42个cent;100mm的穿墙孔,并用黄土密封。   二、施工安排   1、主电缆沟施工安排   主电缆沟施工时,以坐标X=5286.6,Y=2646.8,以α=180°方位角,β=4‰的上山坡度向南掘进25m后〔中之中〕,再以坐标X=5264.85,Y=2646.85,α=270°方位角,β=4‰上山坡度向西施工47m停掘到位。   2、分支电缆沟施工安排   变电所东通道分支电缆沟以坐标X=5276.42,Y=2644.1,α=270°方位角,22°下山坡度施工2.7m,与主沟连通。以此方式依次向南每隔1.6m施工6排分支电缆沟〔中至中〕。   主变电所分支电缆沟施工时,以坐标X=5266.95,Y=2642.7, X=5262.75,Y=2642.7南北对称每隔1.3m施工十二排分支电缆沟,分别以22°下山坡度施工1.7m,与主沟连通;以此方式依次向西施工,与第十二排隔1.75m的位置,开口施工第十三排分支电缆沟;接下来以1m的排距施工第十四、十五排,与第十五排分支电缆沟隔2m施工第十六、十七排分支;此后每隔1m施工8排分支电缆沟。最后一排排距为2m。   3、电缆沟封堵墙施工安排   电缆沟封堵墙共施工两个,第一个由变电所东通道开口施工,其中心坐标为X=5286.5,Y=2546.3,以α=90°方位角,β=4‰的下山坡度向东掘进1.5m〔中之中〕,与主电缆沟连通。第二个由变电所西通道开口施工,其中心坐标为X=5267.35,Y=2599.35,以α=180°方位角,β=4‰的下山坡度向南掘进1.5m〔中之中〕,与主电缆沟连通。   附制定图:郭家山副立井井底车场中央变电所主电缆沟、分支电缆沟及封堵墙施工平面图、剖面图。   三、施工工艺及要求   1、主沟施工时采纳开炮配合风镐支刺方式进行施工,炮眼间距0.4--0.5m,眼深不小于1.3m,每眼装药量不大于0.2Kg,炮泥封满填实。主沟断面毛宽1200mm,净宽800mm,深1200mm。   2、分支电缆沟采纳多打眼、少装药放松动炮配合风镐支刺方式进行施工。主变电所分支电缆沟C-C断面毛宽580mm,净宽280mm,沟底以22°下山坡度与主沟连通,最浅处深度为500mm,长1700mm。变电所东通道分支电缆沟D-D断面毛宽580mm,净宽280mm,沟底以22°下山坡度与主沟连通,最浅处深度为500mm,长2700mm。   3、电缆沟封堵墙采纳开炮配合风镐支刺方式进行施工。E-E断面毛宽1200mm,净宽1000mm,深1300mm,沟底以β=4‰下山坡度与主沟连通。  四、浇注工艺及轨道铺设   1、主沟浇注时沟底用1:3水泥砂浆抹平、压光,沟壁浇注时砼强度为C20,厚度200mm,其配合比〔体积比〕为水泥:砂子:石子=1:2:3.5,即水泥0.309T/m3,砂子0.48m3/m3,石子0.83m3/m3,其中水泥为425#一般硅酸盐水泥,砂子为中砂,石子为粒径20-40mm的碎石;浇注支设模板时依据电缆沟施工中线确定立模板的位置,砼浇注模板规格:长度2.0m,高度为200mm,厚度为30mm,模板采纳优质松木制作,表面平整平滑,各块模板间对齐无缝隙。模板支在实底上,垂直于底板,模板与沟壁部分采纳立木、木撑杆固定并且立木间要支设牢靠的斜撑,连接处模板内侧与沟壁之间,分上、中、下用木撑杆撑紧,木撑杆均匀布置,保证砼浇注宽度符合要求。浇注前,模板及沟壁用清水润湿,再进行浇注,浇一层捣固一层,依次浇注至制定高度。另外浇注时沟壁左右对称预埋500mm长的角铁外露300mm,角铁之间留有200mm的距离;自沟底向上175mm开始预埋第一层,共铺设四层,其余三层间距均为200mm,排距900mm,如碰到分支电缆沟,按实际状况适当调整排列。角铁铺设平面向上,外侧面向东方向。   主沟轨道铺设待浇注砼体养护七天拆模完毕后,在砼体顶部南北向铺设1200mm×55mm的槽钢,排距1000mm。槽钢两端至边沿300mm处,各焊有四根46mm长,93.66mm宽,cent;10mm个的圆钢用于固定钢轨。轨道采纳22kg的钢轨,轨距为600mm。铺设轨道时必须平、直、紧固有效,直线段和曲线加宽后轨距不大于605mm,不小于598mm。钢轨接头处轨面及内侧错差不大于2m,钢轨接头处轨缝补大于5mm。   2、分支电缆沟浇注时,沟底用1:3水泥砂浆抹平、压光,沟壁浇注时砼强度为C20,厚度150mm,电缆架角铁预埋一层580mm长,高度自沟底向上为200mm,排距800mm顺沟底坡度依次铺设,角铁铺设平面向上,外侧面向主沟方向。浇注方法同主沟制定。   3、电缆沟封堵墙长1000mm,宽500mm,高1300mm,共布置有42个cent;100mm的穿墙孔。采纳C20砼浇注而成。浇注时用两块钢板支设依据中线确定立钢板的位置,砼浇注钢板规格:长度1300m,宽度为1000mm,厚度为10mm。布置有42个cent;100mm的孔,边孔至长125mm,底〔顶〕孔至宽100mm。钢板支在实底上,垂直于底板,钢板固定采纳立木、木撑杆依靠主沟沟壁支设,钢板内侧与钢板之间,分上、中、下用木撑杆撑紧,木撑杆均匀布置,保证砼浇注宽度符合要求。浇注前,两钢板对应孔预穿好钢管,再进行浇注,浇一层捣固一层,依次浇注至制定高度。   五、安全技术措施   1、地测大队提前标定施工中、腰线,施工期间随时掌握核实中、腰线及位置状况。   2、人员攉矸渣时,互相之间要拉开距离,互相照顾搭配合理,以防止碰上。   3、每次开炮前必须撤出变电所不小于100米范围内的所有人员,并派专人在变电所西通道口、变电所东通道口、专用回风通道口处设置专人警戒,严禁任何人员进入该区域,且警戒人员需与放炮人员取得联系,确认安全后,才能解除警戒。   4、施工中严格执行“一炮三检〞、“三人联锁〞制度,各岗位工种严格按照《操作规程》要求,按章作业,严禁三违。   5、施工时必须测量挂线,保证浇注,安装角铁、预留盖板位置符合要求。   6、模板表面要清理干净,模板与基层之间的空隙要用砂浆抹实。   7、每班施工结束必须将旧剔块、杂物清理干净并将剔坑杂物清理干净。   8、砼浇注完毕后及时养护,保证砼强度正常增长。   9、爆破作业时,爆破工由专职人员担任,必须持证上岗。严格执行正向装药结构,保持使用水炮泥。每次爆破前后,须对爆破地点前后20米范围洒水降尘。   10、作业期间,必须有专职瓦检员跟班检测作业地点瓦斯浓度,瓦斯浓度超过0.8%严禁放炮作业。   11、其余严格执行《煤矿安全规程》中的有关规定。
