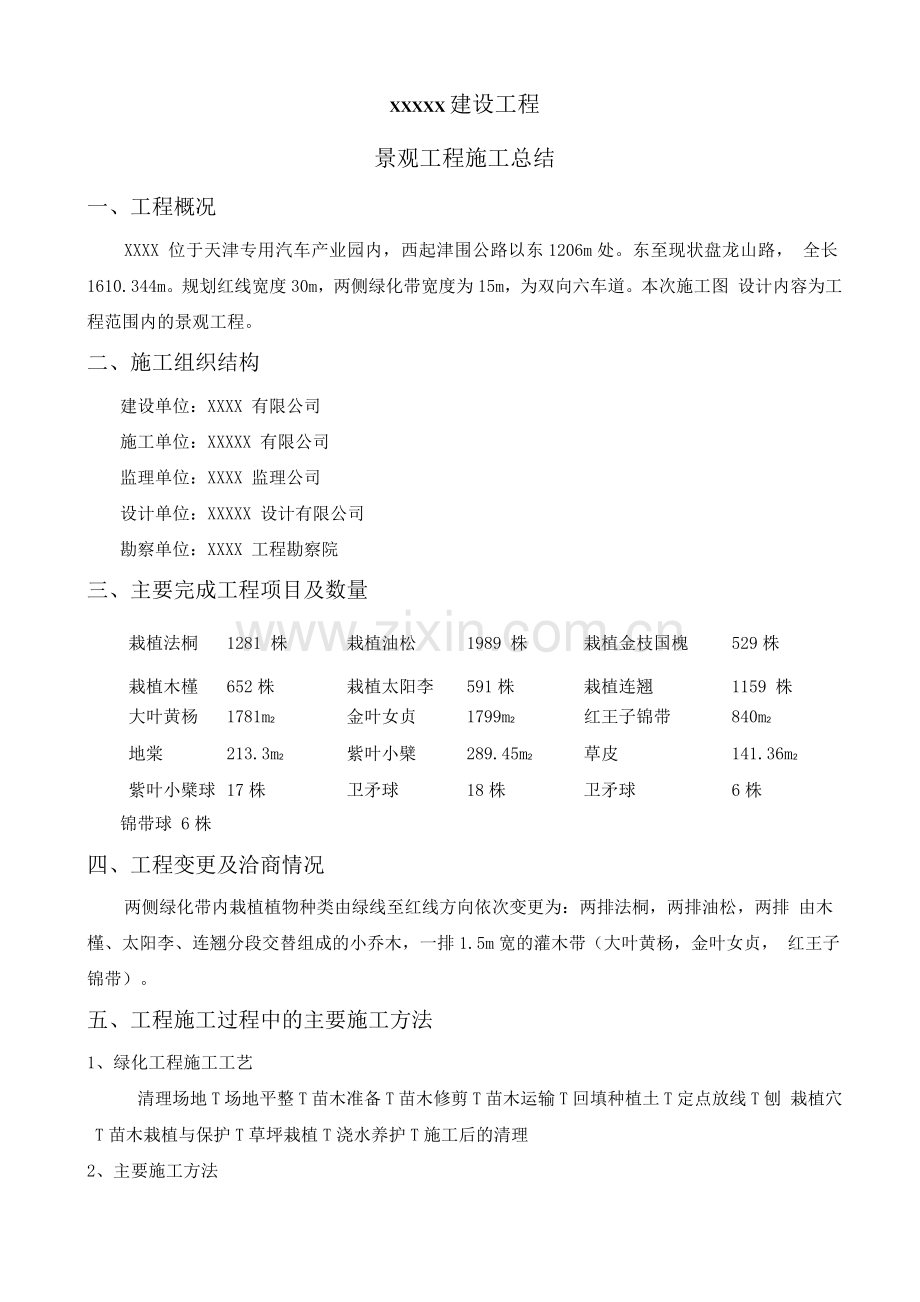

景观工程施工总结
一、工程概况
XXXX 位于天津专用汽车产业园内,西起津围公路以东1206m处。东至现状盘龙山路, 全长1610.344m。规划红线宽度30m,两侧绿化带宽度为15m,为双向六车道。本次施工图 设计内容为工程范围内的景观工程。
二、施工组织结构
建设单位:XXXX 有限公司
施工单位:XXXXX 有限公司
监理单位:XXXX 监理公司
设计单位:XXXXX 设计有限公司
勘察单位:XXXX 工程勘察院
三、主要完成工程项目及数量
栽植法桐
1281 株
栽植油松
1989 株
栽植金枝国槐
529株
栽植木槿
652株
栽植太阳李
591株
栽植连翘
1159 株
大叶黄杨
1781m2
金叶女贞
1799m2
红王子锦带
840m2
地棠
213.3m2
紫叶小檗
289.45m2
草皮
141.36m2
紫叶小檗球
17株
卫矛球
18株
卫矛球
6株
锦带球 6株
四、工程变更及洽商情况
两侧绿化带内栽植植物种类由绿线至红线方向依次变更为:两排法桐,两排油松,两排 由木槿、太阳李、连翘分段交替组成的小乔木,一排1.5m宽的灌木带(大叶黄杨,金叶女贞, 红王子锦带)。

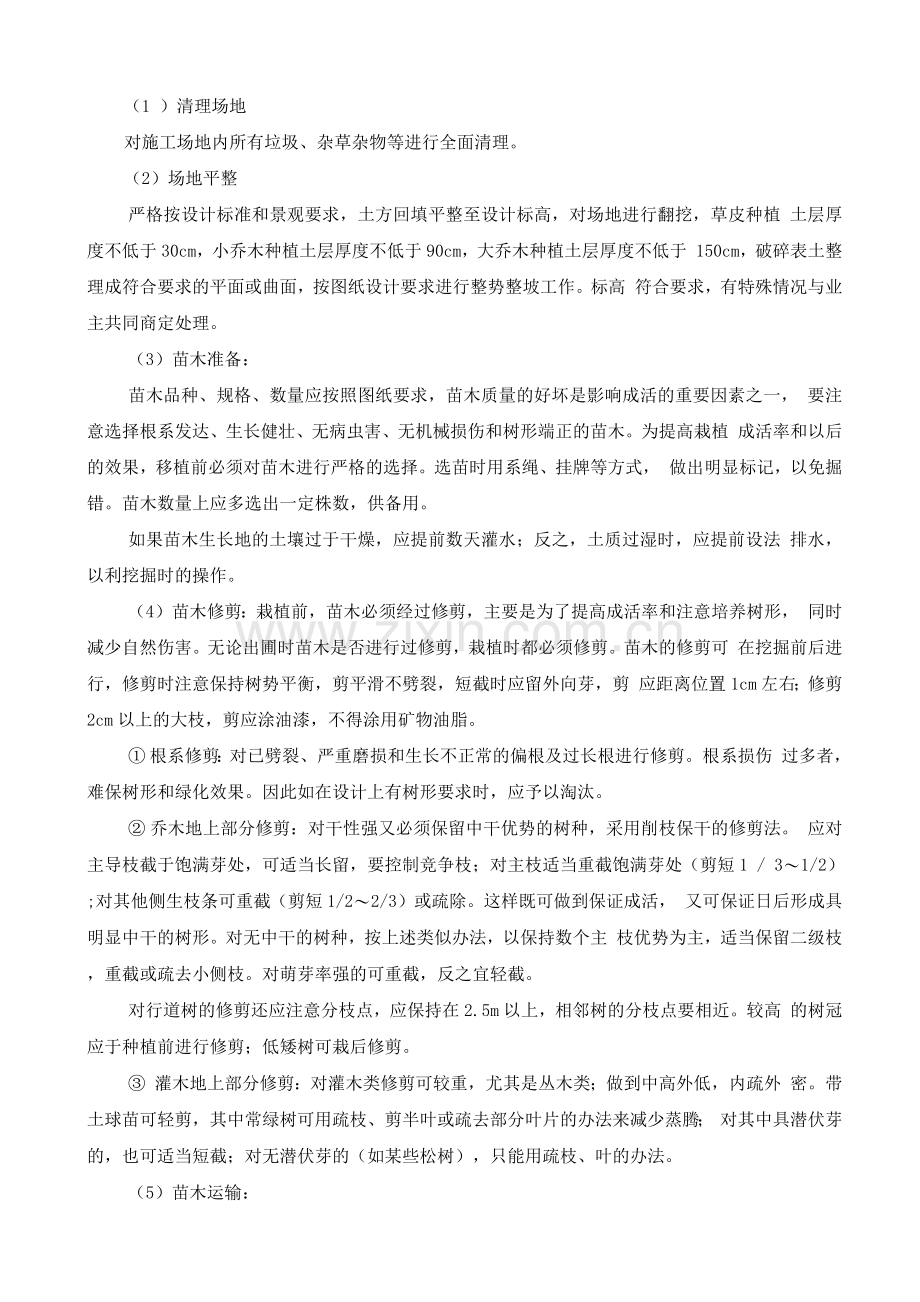

五、工程施工过程中的主要施工方法
1、绿化工程施工工艺
清理场地T场地平整T苗木准备T苗木修剪T苗木运输T回填种植土T定点放线T刨 栽植穴T苗木栽植与保护T草坪栽植T浇水养护T施工后的清理
2、主要施工方法
(1 )清理场地
对施工场地内所有垃圾、杂草杂物等进行全面清理。
(2)场地平整
严格按设计标准和景观要求,土方回填平整至设计标高,对场地进行翻挖,草皮种植 土层厚度不低于30cm,小乔木种植土层厚度不低于90cm,大乔木种植土层厚度不低于 150cm,破碎表土整理成符合要求的平面或曲面,按图纸设计要求进行整势整坡工作。标高 符合要求,有特殊情况与业主共同商定处理。
(3)苗木准备:
苗木品种、规格、数量应按照图纸要求,苗木质量的好坏是影响成活的重要因素之一, 要注意选择根系发达、生长健壮、无病虫害、无机械损伤和树形端正的苗木。为提高栽植 成活率和以后的效果,移植前必须对苗木进行严格的选择。选苗时用系绳、挂牌等方式, 做出明显标记,以免掘错。苗木数量上应多选出一定株数,供备用。
如果苗木生长地的土壤过于干燥,应提前数天灌水;反之,土质过湿时,应提前设法 排水,以利挖掘时的操作。
(4)苗木修剪:栽植前,苗木必须经过修剪,主要是为了提高成活率和注意培养树形, 同时减少自然伤害。无论出圃时苗木是否进行过修剪,栽植时都必须修剪。苗木的修剪可 在挖掘前后进行,修剪时注意保持树势平衡,剪平滑不劈裂,短截时应留外向芽,剪 应距离位置1cm左右;修剪2cm以上的大枝,剪应涂油漆,不得涂用矿物油脂。
① 根系修剪:对已劈裂、严重磨损和生长不正常的偏根及过长根进行修剪。根系损伤 过多者,难保树形和绿化效果。因此如在设计上有树形要求时,应予以淘汰。
② 乔木地上部分修剪:对干性强又必须保留中干优势的树种,采用削枝保干的修剪法。 应对主导枝截于饱满芽处,可适当长留,要控制竞争枝;对主枝适当重截饱满芽处(剪短1 / 3〜1/2);对其他侧生枝条可重截(剪短1/2〜2/3)或疏除。这样既可做到保证成活, 又可保证日后形成具明显中干的树形。对无中干的树种,按上述类似办法,以保持数个主 枝优势为主,适当保留二级枝,重截或疏去小侧枝。对萌芽率强的可重截,反之宜轻截。
对行道树的修剪还应注意分枝点,应保持在2.5m以上,相邻树的分枝点要相近。较高 的树冠应于种植前进行修剪;低矮树可栽后修剪。
③ 灌木地上部分修剪:对灌木类修剪可较重,尤其是丛木类;做到中高外低,内疏外 密。带土球苗可轻剪,其中常绿树可用疏枝、剪半叶或疏去部分叶片的办法来减少蒸腾; 对其中具潜伏芽的,也可适当短截;对无潜伏芽的(如某些松树),只能用疏枝、叶的办法。
(5)苗木运输:
运苗装车前,须仔细核对苗木的种类与品种、规格、质量等。
对掘起苗木质量要求的最低标准,见下表:
苗木
种类
质量要求
落叶 乔木
树干:主干不得过于弯曲,无蛀干害虫。有明显主轴的树种应 有中央领导枝。
树冠:树冠茂密,各方向枝条分布均匀,无严重损伤和害虫等。
根系:有良好须根,大根不得有严重损伤,根际无瘤肿及其它 病害。带土球的苗木,土球必须结实,捆绑的草绳不松脱。
落叶 灌木
灌木有短主干或丛木有主茎3-6个,分布均匀。根际有分枝, 无病虫害,须根良好,土球结实,草绳不松脱。
常绿 树
主干不得过于弯曲,主干上无蛀干害虫。主轴明显的树种必须 有中央领导干。树冠均匀茂密,有新生枝条,不烧膛。土球结实,草 绳不松脱。
装运裸根苗:装运乔木时,应树根朝前,树梢朝后,顺序码放。车后箱板,应铺垫草 袋、蒲包等物,以防碰伤树根、干皮。树梢不得拖地,必要时要用绳子围拢吊起,捆绳子 的地方也要用蒲包垫上,不勒伤树皮。装车不得超高,压得不要太紧。装完后用苫布将树 根盖严、捆好,以防树根失水。
装运带土球苗:2米以下的苗木可以立装,2米以上的苗木必须斜放或平放。土球朝前 树梢朝后,并用木架将树冠架稳。土球直径大于20cm的苗木只装1层,小土球可以码放2-3 层,土之间必须码放紧密,以防摇晃,土球上不准站人或放置重物。
运输途中押运人员要和司机配合好,经常检查苫布是否掀起,短途运输中途不要休息, 长途行车必要时应洒水淋湿树根,休息时应选择荫凉处停车,防止风吹日晒。
卸车时要爱护树木,轻拿轻放。裸根苗要顺序拿放,不准乱抽,带土球苗卸车时,不 得提拉树干,而应双手抱土球轻轻放下。较大的土球卸车时,可用一块结实的长木板,从 车箱上斜放至地上,将土球推倒在木板上,顺势慢慢滑下,决不可滚动土球。
(6)回填种植土:基底须清理整平夯实,整平偏差不超过±20mm。回填种植土须抽样 化验,化验结果须符合设计要求;回填土时考虑土壤的沉降因素,按设计要求预留沉降量。
(7)定点放线:采用坐标点定位法,依据施工图现场方格网,用灰点标识树穴位置。 树穴直径大于60cm时,应标明中心点及树穴界限,同规格树穴的开挖直径一致。
