收藏 分销(赏)

足球场工程施工方案及工艺方法.docx

上传人:人****来 文档编号:10053451 上传时间:2025-04-19 格式:DOCX 页数:5 大小:17.32KB 下载积分:6 金币
下载 相关 举报
足球场工程施工方案及工艺方法.docx_第1页
第1页 / 共5页
足球场工程施工方案及工艺方法.docx_第2页
第2页 / 共5页


点击查看更多>>
资源描述

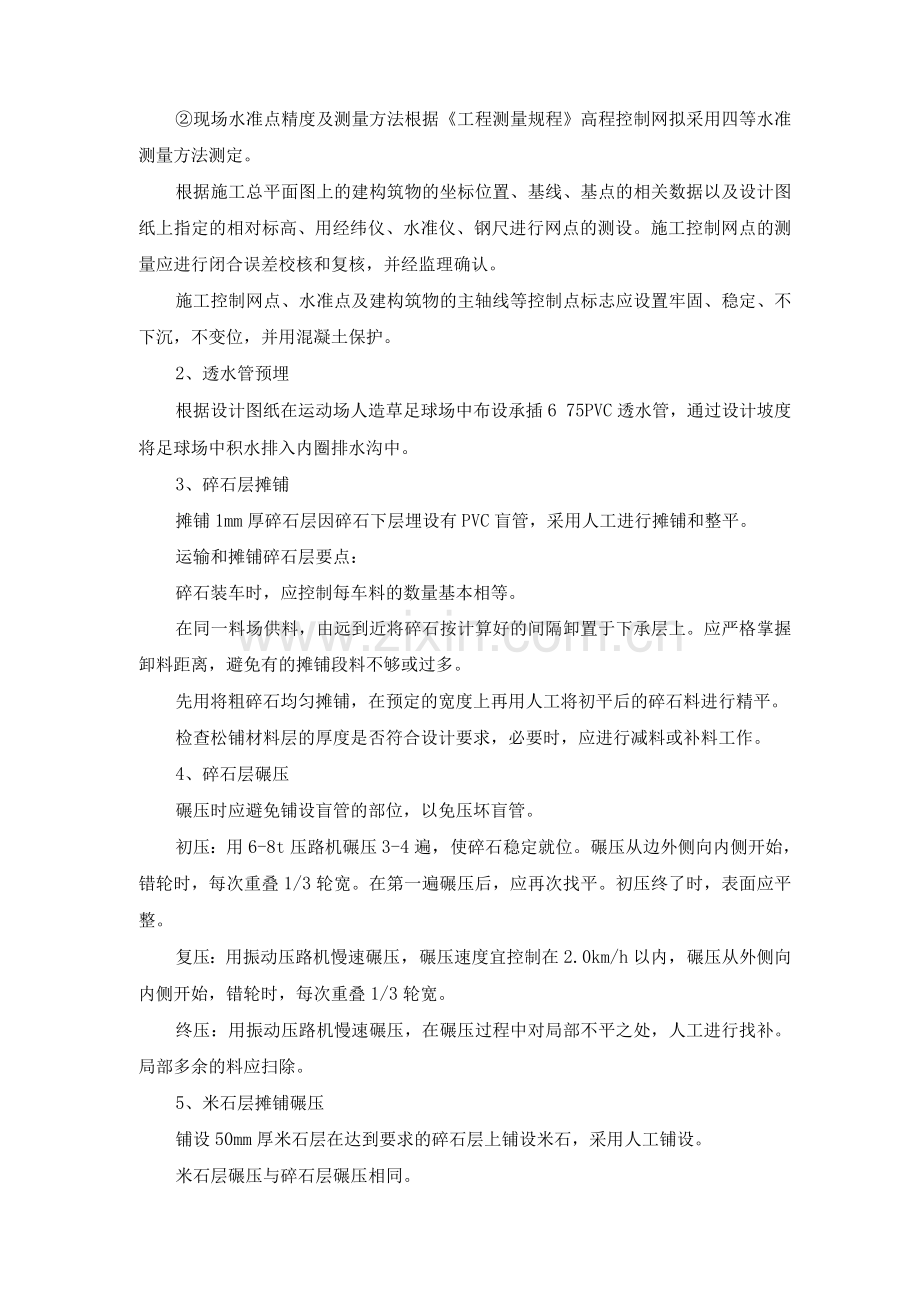

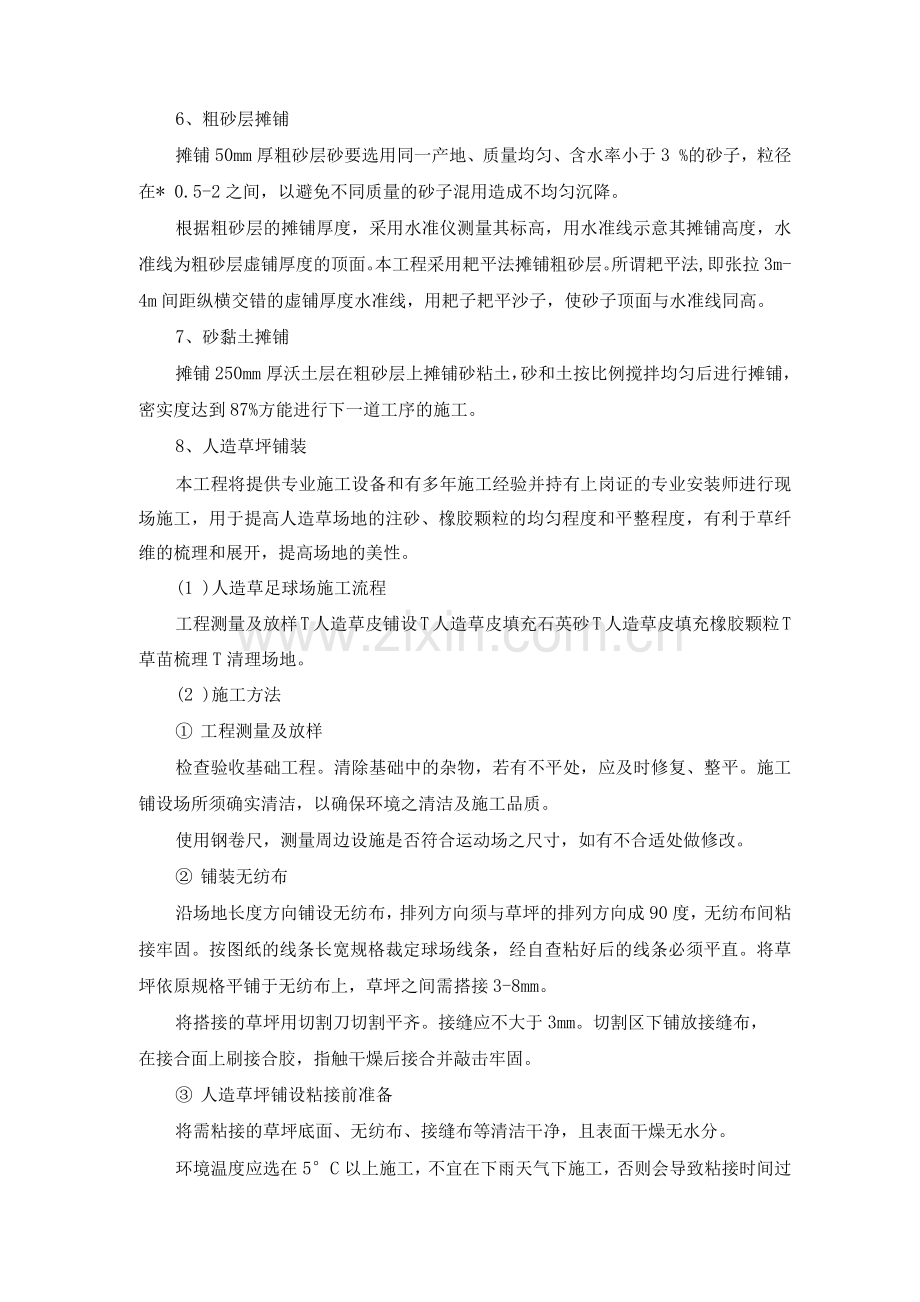

足球场工程施工方案及工艺方法 一、施工工艺流程 测量放线t摊铺1mm厚碎石层t摊铺50mm厚米石层^摊铺50mm厚粗砂层t摊铺250mm厚沃土层t铺装人造草坪。 二、施工方法 1、施工测量放线 (1) 施工测量前准备 ① 校对测量仪器:将本工程应用的经纬仪、水准仪等测量仪器及工具经国家计量单位校核,保证测量工具的准确性。 ② 根据规划勘测部门提供的坐标桩及建筑总平面图进行复测,确保坐标桩的准确性。 (2) 定位和工程测量放线 ① 依据规划勘测部门提供的坐标桩及总平面图施测,进行建筑物定位,复测无误后,申请规划勘测部门验线。 ② 轴线控制网布设:根据建筑物的实际情况,依据《工程测量规程》进行控制网布设。控制桩设置在安全、易保存位置,相邻点间通视良好。 ③ 验线控制轴线网施测后,由施测人员自检,自检合格后由工长复检,再由专职质检员专检验线。 (3) 主要部位施工测量放线 本工程轴线控制桩及极坐标中心控制桩,埋桩深度0.5m,不得在道路或堆放材料的附近埋设。控制网轴线的精度等级及测量方法依据《工程测量规程》执行。 本工程轴线控制网的测角中误差将不超过±12〃,边长相对中误差不大于1/150。为满足控制网的精度要求,采用拓普康TS-7智能型电子全站仪。一测回测角,二测回测边。 测量时,严格按规程中水平角观测和光电测距的技术要求来进行。 (4) 施工高程测量 ①水准点引测:根据建设单位提供的由规划勘测部门设置的水准点引测现场施工用水准点,采用高精度水准仪进行数次往返闭合,敷设现场施工用水准点。 现场水准点布置数量不少于3个,以便于相互校核和满足分段施工的需要。 ②现场水准点精度及测量方法根据《工程测量规程》高程控制网拟采用四等水准测量方法测定。 根据施工总平面图上的建构筑物的坐标位置、基线、基点的相关数据以及设计图纸上指定的相对标高、用经纬仪、水准仪、钢尺进行网点的测设。施工控制网点的测量应进行闭合误差校核和复核,并经监理确认。 施工控制网点、水准点及建构筑物的主轴线等控制点标志应设置牢固、稳定、不下沉,不变位,并用混凝土保护。 2、透水管预埋 根据设计图纸在运动场人造草足球场中布设承插6 75PVC透水管,通过设计坡度将足球场中积水排入内圈排水沟中。 3、碎石层摊铺 摊铺1mm厚碎石层因碎石下层埋设有PVC盲管,采用人工进行摊铺和整平。 运输和摊铺碎石层要点: 碎石装车时,应控制每车料的数量基本相等。 在同一料场供料,由远到近将碎石按计算好的间隔卸置于下承层上。应严格掌握卸料距离,避免有的摊铺段料不够或过多。 先用将粗碎石均匀摊铺,在预定的宽度上再用人工将初平后的碎石料进行精平。 检查松铺材料层的厚度是否符合设计要求,必要时,应进行减料或补料工作。 4、碎石层碾压 碾压时应避免铺设盲管的部位,以免压坏盲管。 初压:用6-8t压路机碾压3-4遍,使碎石稳定就位。碾压从边外侧向内侧开始,错轮时,每次重叠1/3轮宽。在第一遍碾压后,应再次找平。初压终了时,表面应平整。 复压:用振动压路机慢速碾压,碾压速度宜控制在2.0km/h以内,碾压从外侧向内侧开始,错轮时,每次重叠1/3轮宽。 终压:用振动压路机慢速碾压,在碾压过程中对局部不平之处,人工进行找补。局部多余的料应扫除。 5、米石层摊铺碾压 铺设50mm厚米石层在达到要求的碎石层上铺设米石,采用人工铺设。 米石层碾压与碎石层碾压相同。 6、粗砂层摊铺 摊铺50mm厚粗砂层砂要选用同一产地、质量均匀、含水率小于3 %的砂子,粒径在* 0.5-2之间,以避免不同质量的砂子混用造成不均匀沉降。 根据粗砂层的摊铺厚度,采用水准仪测量其标高,用水准线示意其摊铺高度,水准线为粗砂层虚铺厚度的顶面。本工程采用耙平法摊铺粗砂层。所谓耙平法,即张拉3m-4m间距纵横交错的虚铺厚度水准线,用耙子耙平沙子,使砂子顶面与水准线同高。 7、砂黏土摊铺 摊铺250mm厚沃土层在粗砂层上摊铺砂粘土,砂和土按比例搅拌均匀后进行摊铺,密实度达到87%方能进行下一道工序的施工。 8、人造草坪铺装 本工程将提供专业施工设备和有多年施工经验并持有上岗证的专业安装师进行现场施工,用于提高人造草场地的注砂、橡胶颗粒的均匀程度和平整程度,有利于草纤维的梳理和展开,提高场地的美性。 (1 )人造草足球场施工流程 工程测量及放样T人造草皮铺设T人造草皮填充石英砂T人造草皮填充橡胶颗粒T草苗梳理T清理场地。 (2 )施工方法 ① 工程测量及放样 检查验收基础工程。清除基础中的杂物,若有不平处,应及时修复、整平。施工铺设场所须确实清洁,以确保环境之清洁及施工品质。 使用钢卷尺,测量周边设施是否符合运动场之尺寸,如有不合适处做修改。 ② 铺装无纺布 沿场地长度方向铺设无纺布,排列方向须与草坪的排列方向成90度,无纺布间粘接牢固。按图纸的线条长宽规格裁定球场线条,经自查粘好后的线条必须平直。将草坪依原规格平铺于无纺布上,草坪之间需搭接3-8mm。 将搭接的草坪用切割刀切割平齐。接缝应不大于3mm。切割区下铺放接缝布, 在接合面上刷接合胶,指触干燥后接合并敲击牢固。 ③ 人造草坪铺设粘接前准备 将需粘接的草坪底面、无纺布、接缝布等清洁干净,且表面干燥无水分。 环境温度应选在5°C以上施工,不宜在下雨天气下施工,否则会导致粘接时间过长甚至引起不粘现象。 ④ 草坪粘接工艺 机具调试:施工前检查并调试机具,确保机具性能良好。 草坪铺展:将草坪搬入场地沿横向摊开,并依次由纵边的一端向另一端推进,展开草卷按顺序依次铺设整齐。(根据场地图纸等实际情况,确定出具体的铺设方向)。将编织在草坪外沿的白色草线切下,放置一边待用。 裁边:将绿色草坪各接缝处搭接2-3cm,用裁草刀切开,修剪掉草卷不整齐之自然边,使两边的草坪尽可能的搭接紧凑。 涂胶:要求用刷子在其表面涂刷厚薄均匀,不可反复涂胶,否则会出现起泡现象,甚至跌落。底布涂上胶水,严格控制胶水的厚度,注意涂胶速度要适当,涂胶时应分别涂于被粘接的两粘接面上。 粘合:根据当时的温度、湿度、气压等条件的,合理控制晾置时间。一般以涂胶后10-30分钟内,胶浆达到八九成干以手触不粘为宜。粘接时要求一次性对准粘牢。切不可在粘合后来回移动被粘接的物体。 加压:在粘合好后,清除其表面杂物,用专用的橡皮锤从粘接处向两边用力锤实,使其表面充分接触密实,粘接更牢固。 固化:其固化时间一般为三天,检测最终强度一般为五天。因此,在固化期间需密切注意对其维护,避免过于暴晒、水浸和移动,以达到粘接的最佳状态。 场地划线:在草皮基本拼接完毕后,再次拉线定出各功能线、点的准确位置,以裁纸刀切开,抽出切下的草条,将纤维布放入,刮涂胶水,把原先预备好的白色草条放回,胶结压紧。在角球等狭窄区域画弧的难度较大,可将整个角球区域切除,切割成小块后逐块放回拼接起来。 复查:整个场地草坪铺好后,对场地的草坪裁切的碎片进行清洁处理。需按铺设程序对每一道工序进行检查,草坪上摺绉的部分需要以裁纸刀开,拉直对接,切除重叠的部分,然后胶结。草坪完全处理好后,便可开始注砂。 ⑤ 人造草坪填充石英砂 人工草坪应填充石英砂,填充高度应按照草坪的高度而定,采用圆目型石英砂颗粒,砂粒径为0.4〜1.4mm。施工工序:采用注砂机先沿一方向匀速铺设,后再沿此方向梳理一遍,然后再沿垂直方向铺砂并梳理,如此重复3-4次,直至砂粒大面积铺至设计标高后,检查局部有无漏铺并及时补充砂粒。铺设过程中发现其他杂物需立即去除,以确保施工质量。 ⑥ 人造草填充橡胶颗粒 人工草坪应填充橡胶颗粒填充高度应按照草皮的高度而定,采用黑色橡胶颗粒,胶粒径采用0.8〜2.0mm。具体施工工序同铺设石英砂工序相同,重复2-3遍,保证胶粒能均匀铺设至设计标高。 ⑦ 草苗梳理 用草苗梳理机沿场地纵横双向依次梳理,直至将草苗全部梳理出胶粒层。 ⑧ 清理场地 检查整个场地,对局部进行补充砂或胶粒,并清理施工现场杂物。 ⑨ 工程质量检验 草坪铺设整齐、无凹凸不平现象,草坪接缝平直、黏结牢固、不开胶。安装后的人造草苗色泽一致、不褪色、不断丝、长短均匀、无明显接缝、质量优良、经久耐磨、使用寿命长。 石英砂和橡胶粒铺设均匀,平整。场地划线尺寸符合图纸要求,无扭曲现象。质检员及项目经理全程监督施工铺设的每一道工序。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
