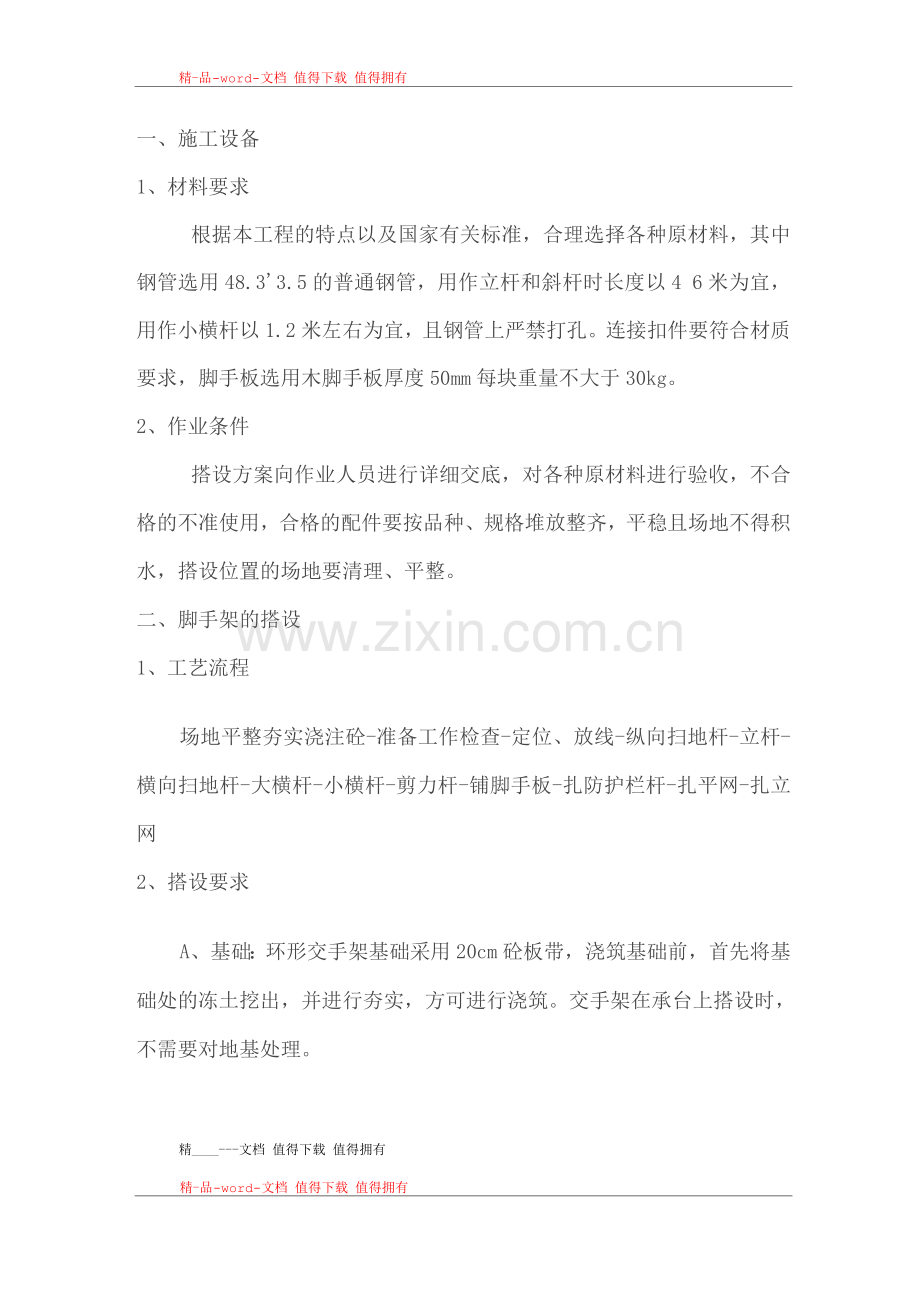

一、施工设备
1、材料要求
根据本工程的特点以及国家有关标准,合理选择各种原材料,其中钢管选用48.3'3.5的普通钢管,用作立杆和斜杆时长度以4 6米为宜,用作小横杆以1.2米左右为宜,且钢管上严禁打孔。连接扣件要符合材质要求,脚手板选用木脚手板厚度50mm每块重量不大于30kg。
2、作业条件
搭设方案向作业人员进行详细交底,对各种原材料进行验收,不合格的不准使用,合格的配件要按品种、规格堆放整齐,平稳且场地不得积水,搭设位置的场地要清理、平整。
二、脚手架的搭设
1、工艺流程
场地平整夯实浇注砼-准备工作检查-定位、放线-纵向扫地杆-立杆-横向扫地杆-大横杆-小横杆-剪力杆-铺脚手板-扎防护栏杆-扎平网-扎立网
2、搭设要求
A、基础:环形交手架基础采用20cm砼板带,浇筑基础前,首先将基础处的冻土挖出,并进行夯实,方可进行浇筑。交手架在承台上搭设时,不需要对地基处理。
精____---文档 值得下载 值得拥有
精-品-word-文档 值得下载 值得拥有

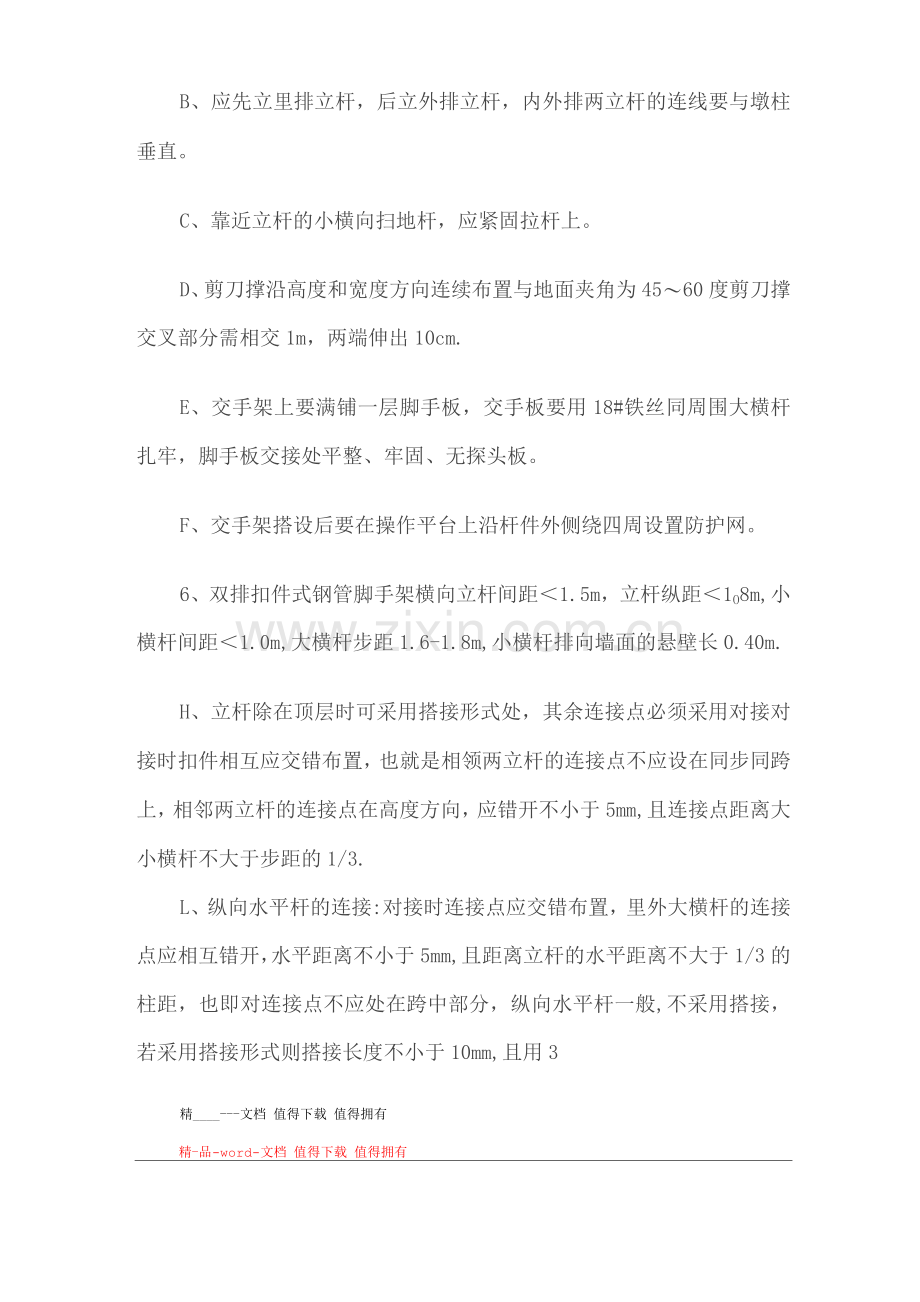

B、应先立里排立杆,后立外排立杆,内外排两立杆的连线要与墩柱垂直。
C、靠近立杆的小横向扫地杆,应紧固拉杆上。
D、剪刀撑沿高度和宽度方向连续布置与地面夹角为45〜60度剪刀撑交叉部分需相交1m,两端伸出10cm.
E、交手架上要满铺一层脚手板,交手板要用18#铁丝同周围大横杆扎牢,脚手板交接处平整、牢固、无探头板。
F、交手架搭设后要在操作平台上沿杆件外侧绕四周设置防护网。
6、双排扣件式钢管脚手架横向立杆间距<1.5m,立杆纵距<1O8m,小横杆间距<1.0m,大横杆步距1.6-1.8m,小横杆排向墙面的悬壁长0.40m.
H、立杆除在顶层时可采用搭接形式处,其余连接点必须采用对接对接时扣件相互应交错布置,也就是相领两立杆的连接点不应设在同步同跨上,相邻两立杆的连接点在高度方向,应错开不小于5mm,且连接点距离大小横杆不大于步距的1/3.
L、纵向水平杆的连接:对接时连接点应交错布置,里外大横杆的连接点应相互错开,水平距离不小于5mm,且距离立杆的水平距离不大于1/3的柱距,也即对连接点不应处在跨中部分,纵向水平杆一般,不采用搭接,若采用搭接形式则搭接长度不小于10mm,且用3
精____---文档 值得下载 值得拥有
精-品-word-文档 值得下载 值得拥有
个扣件等距连接.
M、剪撑的连接:剪刀撑钢管的连接应采用搭接形式搭接长度应不小于10 mm,且用不少于2个扣件紧固当采用对接形式时,应双管并联使用,且双管连接点,不能同时出现在同步同跨内。
三、质量要求
1、立杆垂直度允许偏差不大于架高的1 /2全高垂直度不大于1mm 。
2、大横杆同一排水平偏差不大于总长的1/4且不大于50mm
3、用于连接大横杆的扣件,开应朝架内侧,螺栓要向上。直角扣件开不得朝下,内外立杆连接需要对接扣件,不得采用搭接
4、剪刀撑斜杆两端扣件与立杆节点的距离不大于2mm,中间1-2个连接点。接长采用搭接,搭接长度为1米,采用三只回转扣件锁紧。
5、连接杆应与脚手架成垂直,并尽量拉撑在立杆与大横杆的交接处。
6、脚手架各杆件相交伸出的端头,均应大于10cm以防杆件滑脱。
四、拆除
精____--文档 值得下载 值得拥有
精-品-word-文档 值得下载 值得拥有
1、拆除前应召集有关人员对工程进行全面的检查,确立不需要脚手架时,方可进行拆除。
2、拆除脚手架前,应将脚手架上的遗留材料,杂物等清理干净,按照先装者后拆,后装者先拆的顺序进行。
3、不准分立面拆架或上下两步同时进行拆除.剪刀撑应先拆除中间后,再拆除两头扣件。所有杆件和扣件在拆除时应分离,不准在杆件上附着扣件或两杆连着送到地面.
4、拆下的杆件与另配件运到地面后,应随时整理,检查,按品种,分规格,堆放整齐,妥善保管。
5、拆下脚手架时,要加强对成品保护,每天拆架下班时,不应留下安全隐患。
五、脚手架的验收
交手架搭设要按照技术交底和相关质量要求进行,确保工程质量、安全。脚手架搭设由专业施工队进行搭设,搭设完成后后,必须经过现场安全员检查验收合格后,才能投入使用。发现问题及时加固。验收合格后的脚手架未经批准,任何人不得任意拆除.
六、安全技术措施
1、搭设或拆除脚手架时,必须划出安全区,设警戒标志,并应有专人负责,阻止无关人员靠近。
精____---文档 值得下载 值得拥有
精-品-word-文档 值得下载 值得拥有
2、脚手架搭设人员,必须持证上岗,并经专业培训,不适于不高空作业者,一律不得上脚手架操作。
3、搭设、拆除脚手架人员必须戴安全帽,安全带,使用的工具要放在工具袋内,防止掉落伤人;登高要穿防滑鞋。
4、拆下的零部件严禁从高空抛掷。
5、当遇六级及六级以上大风和雾、雨、雪天气时,应停止脚手架搭设与拆除工作。雨雪后上架作业,应有防滑措施,并应扫除积雪.
6、操作层上的施工荷载应符合设计要求,不得超载。不大于
2KN/m2)
