资源描述

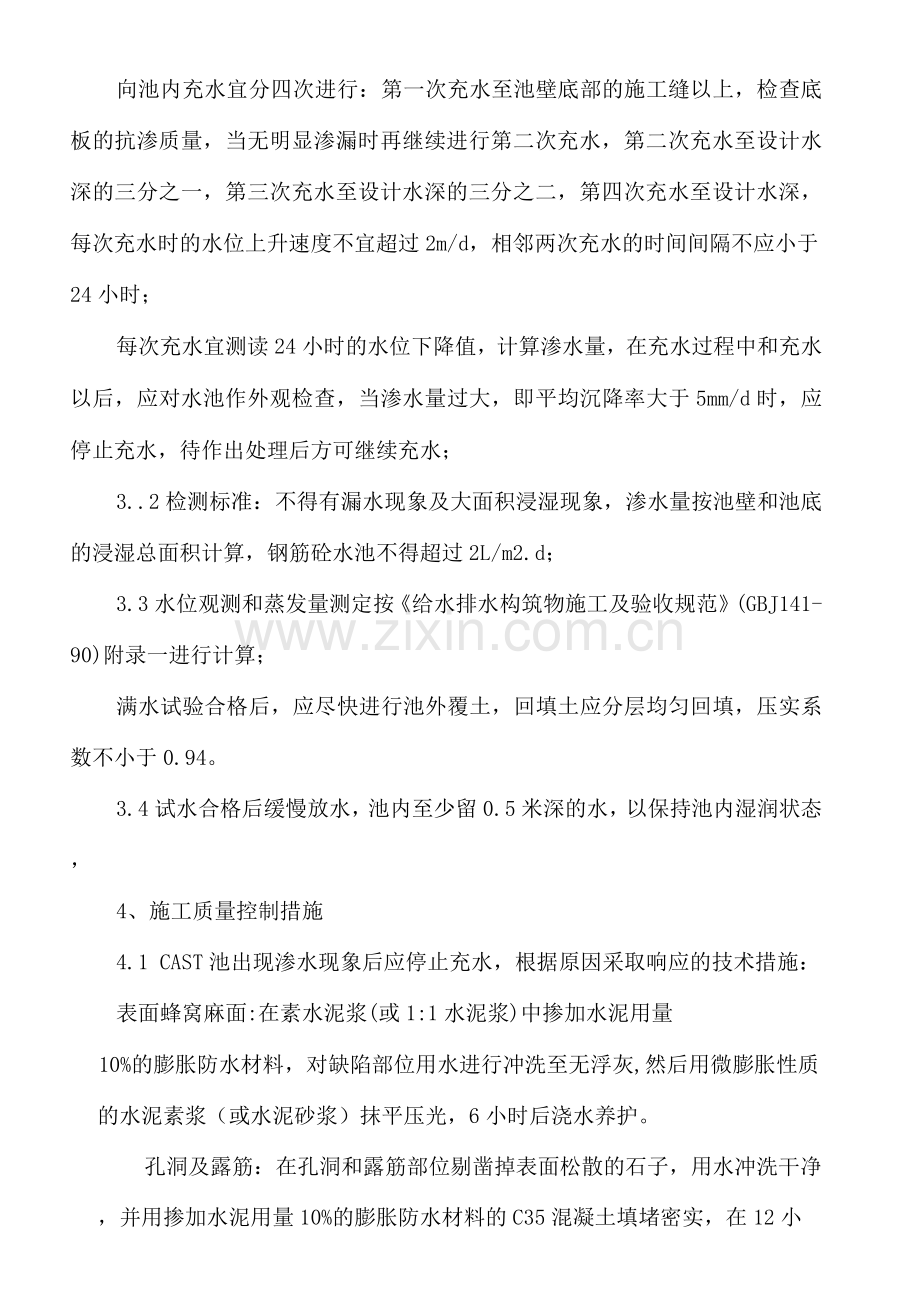

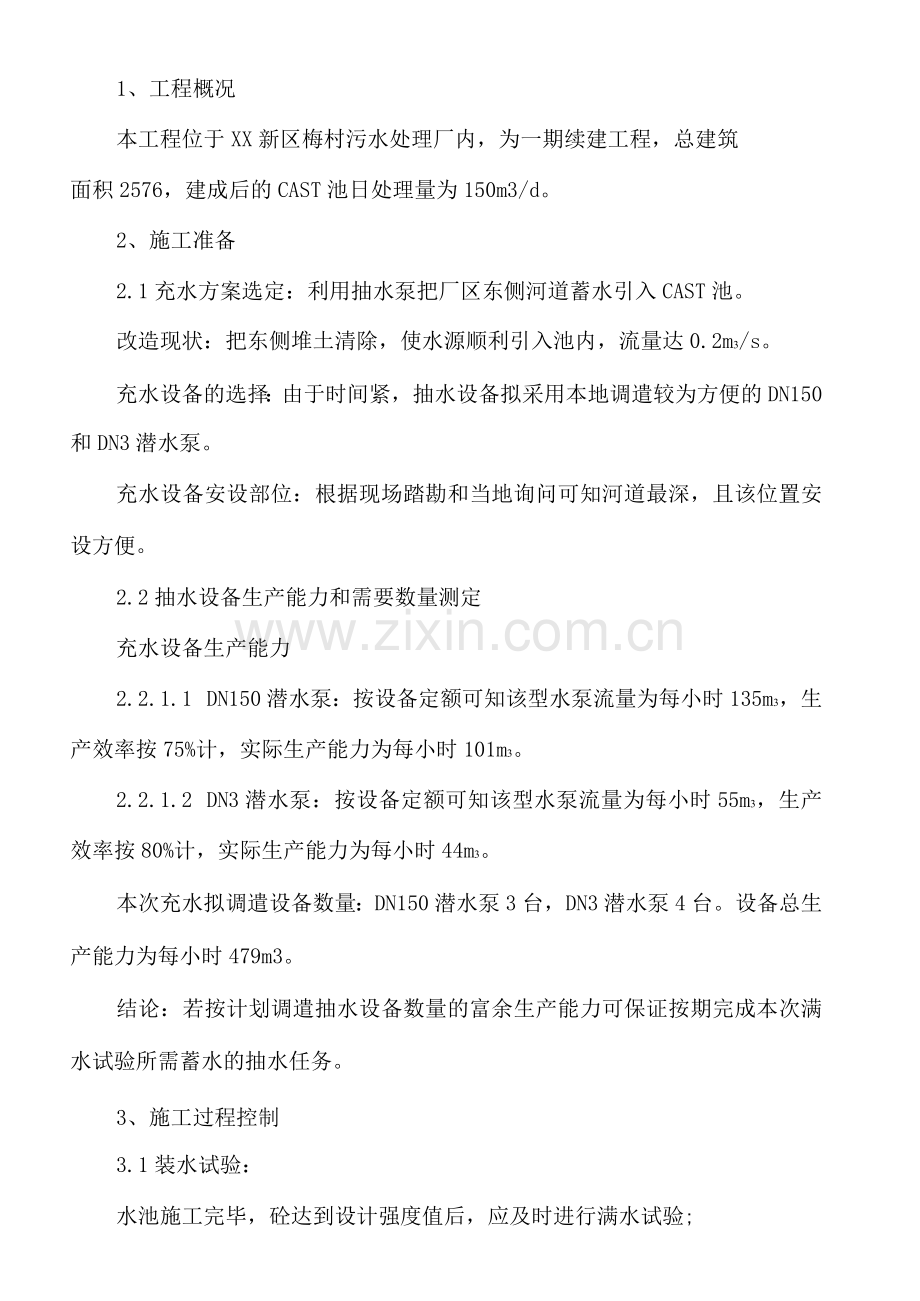

1、工程概况 本工程位于XX新区梅村污水处理厂内,为一期续建工程,总建筑 面积2576,建成后的CAST池日处理量为150m3/d。 2、施工准备 2.1充水方案选定:利用抽水泵把厂区东侧河道蓄水引入CAST池。 改造现状:把东侧堆土清除,使水源顺利引入池内,流量达0.2m3/s。 充水设备的选择:由于时间紧,抽水设备拟采用本地调遣较为方便的DN150和DN3潜水泵。 充水设备安设部位:根据现场踏勘和当地询问可知河道最深,且该位置安设方便。 2.2抽水设备生产能力和需要数量测定 充水设备生产能力 2.2.1.1 DN150潜水泵:按设备定额可知该型水泵流量为每小时135m3,生产效率按75%计,实际生产能力为每小时101m3。 2.2.1.2 DN3潜水泵:按设备定额可知该型水泵流量为每小时55m3,生产效率按80%计,实际生产能力为每小时44m3。 本次充水拟调遣设备数量:DN150潜水泵3台,DN3潜水泵4台。设备总生产能力为每小时479m3。 结论:若按计划调遣抽水设备数量的富余生产能力可保证按期完成本次满水试验所需蓄水的抽水任务。 3、施工过程控制 3.1装水试验: 水池施工完毕,砼达到设计强度值后,应及时进行满水试验; 向池内充水宜分四次进行:第一次充水至池壁底部的施工缝以上,检查底板的抗渗质量,当无明显渗漏时再继续进行第二次充水,第二次充水至设计水深的三分之一,第三次充水至设计水深的三分之二,第四次充水至设计水深,每次充水时的水位上升速度不宜超过2m/d,相邻两次充水的时间间隔不应小于24小时; 每次充水宜测读24小时的水位下降值,计算渗水量,在充水过程中和充水以后,应对水池作外观检查,当渗水量过大,即平均沉降率大于5mm/d时,应停止充水,待作出处理后方可继续充水; 3..2检测标准:不得有漏水现象及大面积浸湿现象,渗水量按池壁和池底的浸湿总面积计算,钢筋砼水池不得超过2L/m2.d; 3.3水位观测和蒸发量测定按《给水排水构筑物施工及验收规范》(GBJ141-90)附录一进行计算; 满水试验合格后,应尽快进行池外覆土,回填土应分层均匀回填,压实系数不小于0.94。 3.4试水合格后缓慢放水,池内至少留0.5米深的水,以保持池内湿润状态, 4、施工质量控制措施 4.1 CAST池出现渗水现象后应停止充水,根据原因采取响应的技术措施: 表面蜂窝麻面:在素水泥浆(或1:1水泥浆)中掺加水泥用量 10%的膨胀防水材料,对缺陷部位用水进行冲洗至无浮灰,然后用微膨胀性质的水泥素浆(或水泥砂浆)抹平压光,6小时后浇水养护。 孔洞及露筋:在孔洞和露筋部位剔凿掉表面松散的石子,用水冲洗干净,并用掺加水泥用量10%的膨胀防水材料的C35混凝土填堵密实,在12小时后浇水养护。 裂缝:若混凝土成型后出现裂缝出现渗水现象,则先浇水浸透,然后按缝隙水浇的痕迹剔凿到缝隙的底部,其剔凿的宽度不小于5mm,并为上宽下窄的沟槽,然后用掺加水泥用量10%的膨胀防水材料1:1水泥砂浆(或C35细石混凝土)填堵密实,在12小时后浇水养护;若裂缝长而深,则应在裂缝表面铺一层钢丝网,网应埋入填充材料表面不小于10mm。 具体作法如下图: 裂缝缺陷处理节点图 4.2配备有经验有责任心、的施工人员,严格按照指定的施工措施严格控制CAST池的充水,并做好跟踪记录工作。 5、资源配置 5.1主要施工机械设备配置 根据施工进度及施工程序安排,满水试验主要机械设备配置见表 5-1。 拟投入本标段土方开挖的主要施工设备表 表5-1 序号 设备名 称 规格、型 号 单位 数量 进场时间 备注 1 潜水泵 DN150 台 3 27 .4 2 潜水泵 DN3 台 4 27 .4 3 照明灯 1KW 台 4 27 .4 5.2劳动力配置 根据施工进度及施工程序安排,满水试验劳动力配置计划见表5-2。 劳动力计划表 表5-2 序号 工种 人 数 备注 1 修理工 2 2 电工 1 3 辅助工 8 4 管理人员 4 4 合计 15 6、安全生产措施 6.1严格按监测数据来指导施工,加强信息化施工管理,确保满水试验过程中安全,认真贯彻“安全第一、预防为主”的方针,坚持“谁施工、谁负责”和“管生产必须管安全”的原则,根据“国务院关于加强企业生产中安全工作的几项规定”,结合我单位实际和本工程特点,组成由项目部主要负责人参加的安全生产管理网,执行安全生产责任制,明确各级人员的责任,抓好本工程的安全生产工作。 6.2满水试验过程中对施工现场实施封闭管理,全天24小时设置管理人员,进入施工现场的管理人员必须佩带工作卡。 6.3固定出入通道、坡道两侧应有护栏,栏杆不得低于操作者胸部。 6.4照明导线用绝缘子固定,严禁用花线或塑料胶质线,导线禁止随地拖拉或绑在脚手架上。照明灯具的金属外壳均接地或接零。单相回路的照明开关箱均装设漏电保护器。。 6.5潜水泵的安全使用及操作,应严格执行使用说明书和其它有关规定。同时应根据使用说明书制定专门操作要点,操作人员必须经专门培训合格后,方可上岗独立操作。 6.6夜间作业人员要保持良好的精神状态,不得饮酒、穿拖鞋和带病工作,杜绝意外事故的发生。 6.7使用潜水泵前应检查电源电压、电源线路是否良好,输电必须安装漏电开关,电源线不得有接头,机械运转要正常,振动机移动时,不能硬拉电线,更不能在钢筋和其它锐利物上拖拉,防止割破拉断电线 而造成触电伤亡事故。 7、施工进度安排 满水试验 4d 27年4月16日〜27年4月20日
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
