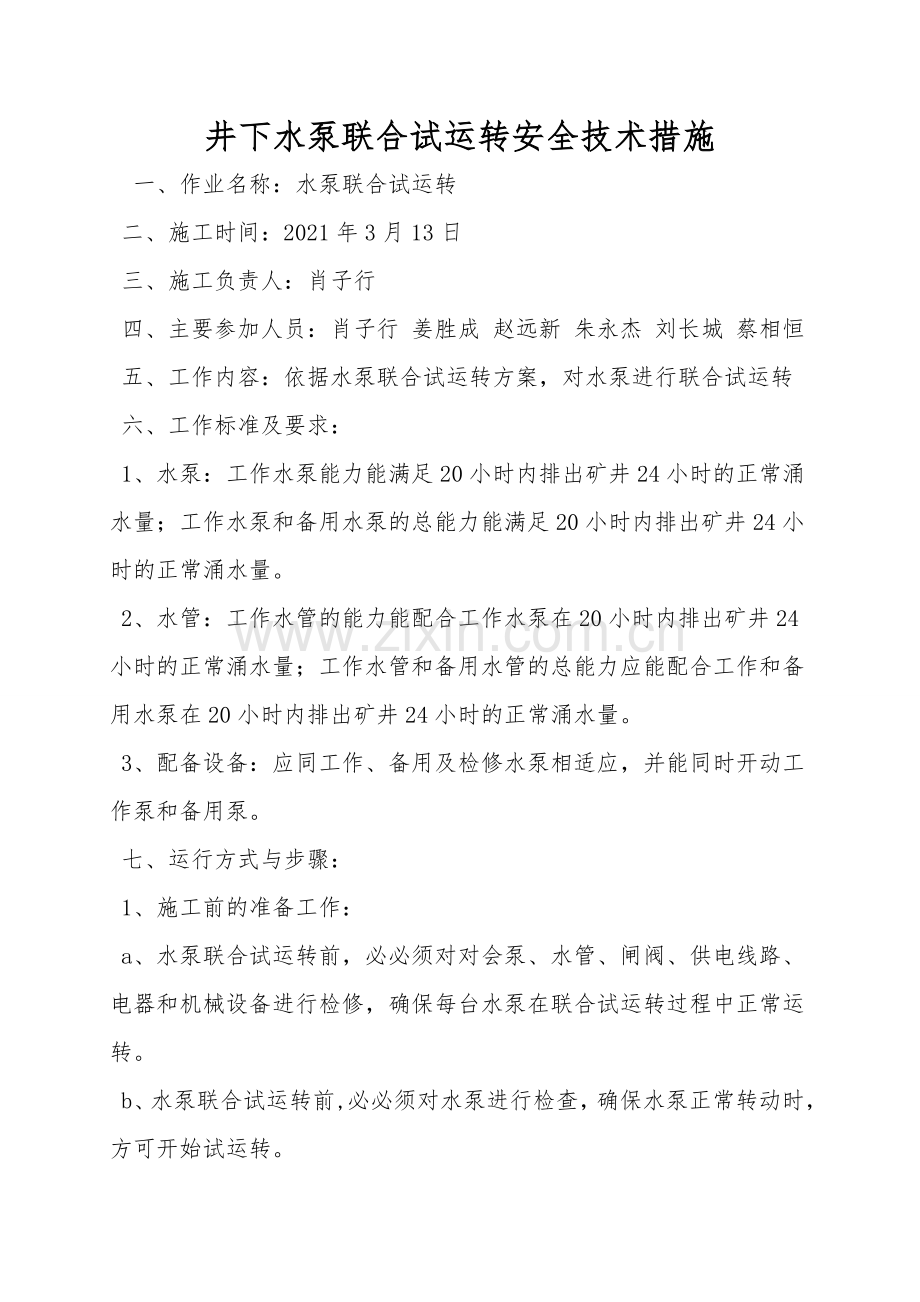

井下水泵联合试运转安全技术措施
一、作业名称:水泵联合试运转
二、施工时间:2021年3月13日
三、施工负责人:肖子行
四、主要参加人员:肖子行 姜胜成 赵远新 朱永杰 刘长城 蔡相恒
五、工作内容:依据水泵联合试运转方案,对水泵进行联合试运转
六、工作标准及要求:
1、水泵:工作水泵能力能满足20小时内排出矿井24小时的正常涌水量;工作水泵和备用水泵的总能力能满足20小时内排出矿井24小时的正常涌水量。
2、水管:工作水管的能力能配合工作水泵在20小时内排出矿井24小时的正常涌水量;工作水管和备用水管的总能力应能配合工作和备用水泵在20小时内排出矿井24小时的正常涌水量。
3、配备设备:应同工作、备用及检修水泵相适应,并能同时开动工作泵和备用泵。
七、运行方式与步骤:
1、施工前的准备工作:
a、水泵联合试运转前,必必须对对会泵、水管、闸阀、供电线路、电器和机械设备进行检修,确保每台水泵在联合试运转过程中正常运转。
b、水泵联合试运转前,必必须对水泵进行检查,确保水泵正常转动时,方可开始试运转。
c、水泵联合试运转前,必必须提前通知水泵房司机保持水仓三分之二的储水量
d、水泵联合试运转前, 必必须安排专人检查地面水沟状况,防止水量增大溢出水沟。
e、水泵联合试运转前,必必须与地面变电站联系。
f、水泵联合试运转前,矿井必必须停止非重要生产负荷,地面绞车,以及井下各主要提升绞车。
g、水泵联合试运转前,要求机电通讯人员检查中央泵房与地面调度室、变电站等通讯状况,保持通讯畅通。
h、水泵联合试运转前,制定水泵联合试运转具体方案。
2、方法与步骤:
a、水泵联合试运转前,必必须和调度室联系,经调度室同意后方可试运转。
b、水泵联合试运转前,施工负责人必必须和主井绞车房以及井下各主要提升绞车取得联系,在联合试运转期间必必须停止生产。
c、施工负责人安排施工人员协助检测中心人员接好试运转测试仪器。
d、试泵前,施工负责人与配电室专职配电工联系,确保井下变电所安全用电。
e、施工负责人下达试运转命令后,水泵司机按照试运转的顺序依次启动水泵。
f、每台或多台水泵同时启动运转正常后,20-40分钟后停止。
g、联合试运转期间,水泵司机要做好测试记录、开泵顺序、开泵时间、电流、电压、停泵时间,运行时间等参数。
h、联合试运转结束后,施工负责人安排施工人员清理好现场。
i、施工负责人仔细检查现场并和各配电室取得联系,确认无问题后,向调度室汇报。
n、施工负责人,联系主绞车房以及井下各主要提升绞车恢复正常工作。
八、安全技术措施:
a、凡参加施工人员必必须熟悉整个施工工序,了解施工步骤,做到心中有数。
b、施工人员在施工前,必必须听取措施落实并签字,凡不参加措施落实的或精神状况不良者,严谨参加施工。
c、凡是参加施工人员必必须听从施工负责人的统一指挥,对个步骤中的注意事项,严格遵照执行。
d、施工负责人对所做的工作程序各安全负责任,要认真组织好施工人员施工。
e、电气操作时,严格执行停电、验电、放电、短接、接地、闭锁、挂牌等规定,无检修负责人许可,严谨任何人恢复送电。
f、变电所必必须有专职的电工,且严谨脱岗、睡岗。
g、施工结束后,要进行试运行,无误后向调度室汇报。
h、实验完毕后清理干净试验现场。
