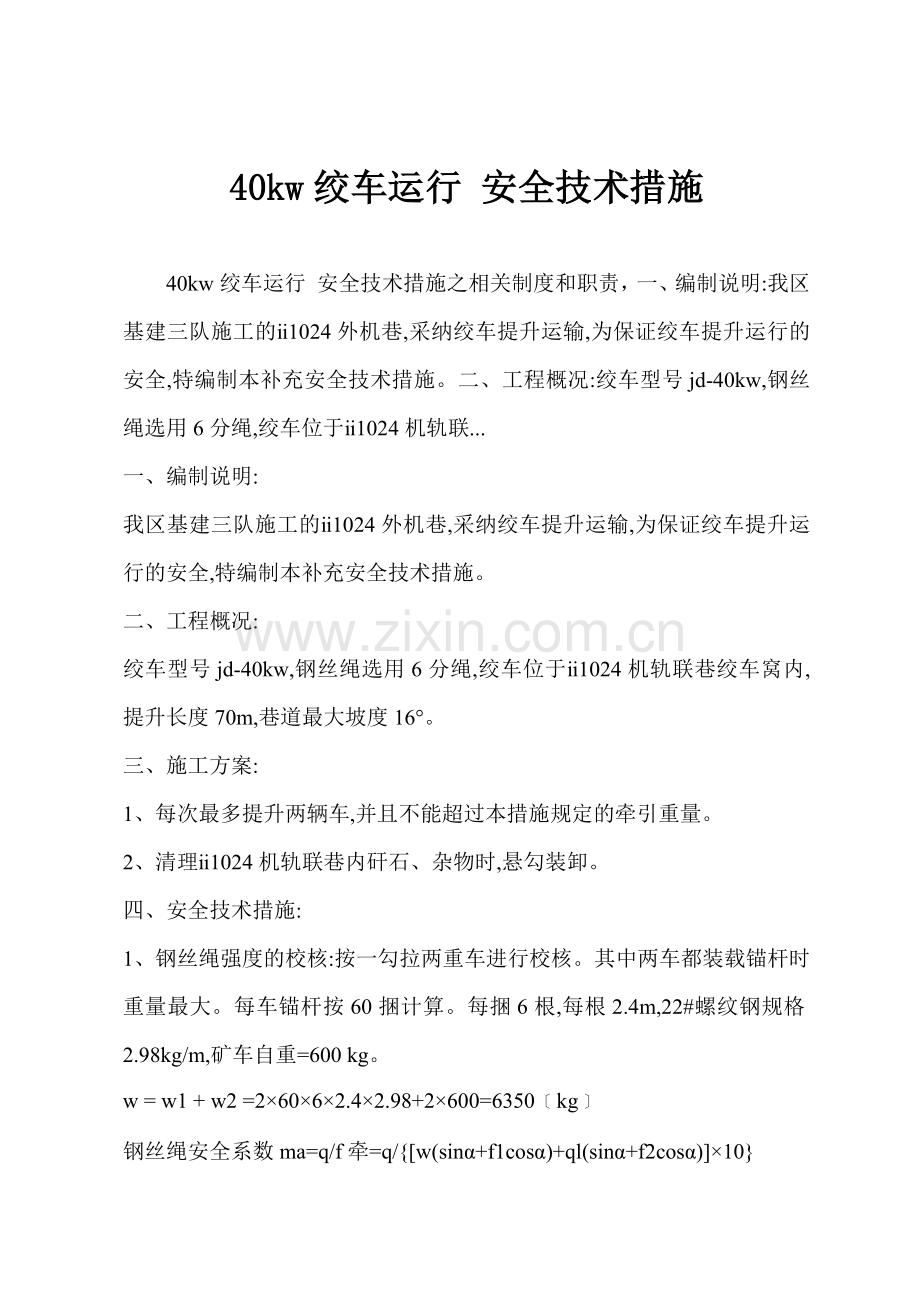

一、编制说明:
我区基建三队施工的ⅱ1024外机巷,采纳绞车提升运输,为保证绞车提升运行的安全,特编制本补充安全技术措施。
二、工程概况:
绞车型号jd-40kw,钢丝绳选用6分绳,绞车位于ⅱ1024机轨联巷绞车窝内, 提升长度70m,巷道最大坡度16°。
三、施工方案:
1、每次最多提升两辆车,并且不能超过本措施规定的牵引重量。
2、清理ⅱ1024机轨联巷内矸石、杂物时,悬勾装卸。
四、安全技术措施:
1、钢丝绳强度的校核:按一勾拉两重车进行校核。其中两车都装载锚杆时重量最大。每车锚杆按60捆计算。每捆6根,每根2.4m,22#螺纹钢规格2.98kg/m,矿车自重=600 kg。
w = w1 + w2 =2×60×6×2.4×2.98+2×600=6350﹝kg﹞
钢丝绳安全系数ma=q/f牵=q/{[w(sinα+f1cosα)+ql(sinα+f2cosα)]×10}

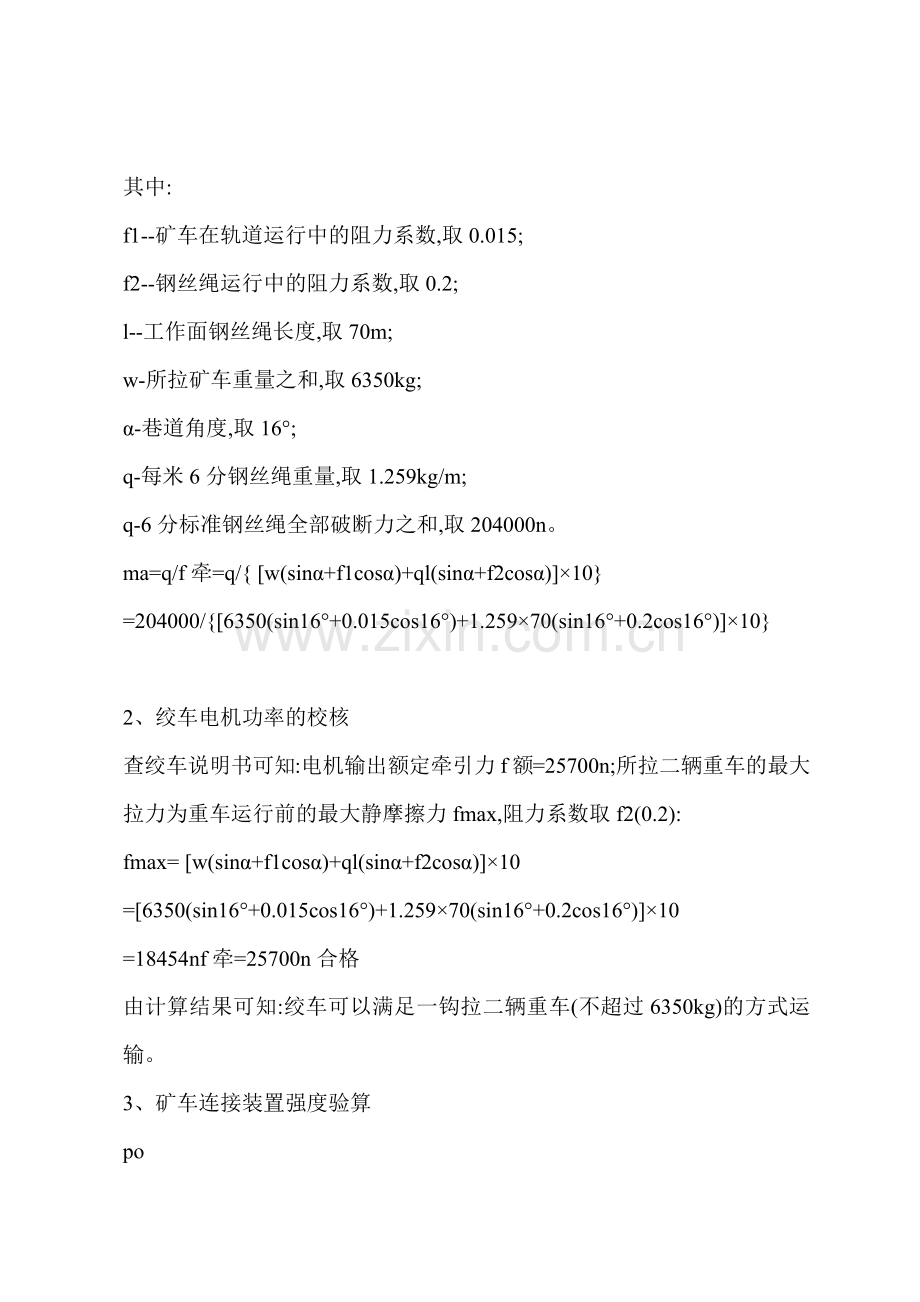

其中:
f1--矿车在轨道运行中的阻力系数,取0.015;
f2--钢丝绳运行中的阻力系数,取0.2;
l--工作面钢丝绳长度,取70m;
w-所拉矿车重量之和,取6350kg;
α-巷道角度,取16°;
q-每米6分钢丝绳重量,取1.259kg/m;
q-6分标准钢丝绳全部破断力之和,取204000n。
ma=q/f牵=q/{ [w(sinα+f1cosα)+ql(sinα+f2cosα)]×10}
=204000/{[6350(sin16°+0.015cos16°)+1.259×70(sin16°+0.2cos16°)]×10}
2、绞车电机功率的校核
查绞车说明书可知:电机输出额定牵引力f额=25700n;所拉二辆重车的最大拉力为重车运行前的最大静摩擦力fmax,阻力系数取f2(0.2):
fmax= [w(sinα+f1cosα)+ql(sinα+f2cosα)]×10
=[6350(sin16°+0.015cos16°)+1.259×70(sin16°+0.2cos16°)]×10
=18454nf牵=25700n合格
由计算结果可知:绞车可以满足一钩拉二辆重车(不超过6350kg)的方式运输。
3、矿车连接装置强度验算
po
zzd=
(g+go) ×(sinβ+f1cosβ)
po--矿车车钩强度,po=6000kg
g--矿车载重量
go--矿车自重,取go=600kg
β--斜巷倾角,取β=16°
zzd--按矿车连接装置强度计算的重车数
6000
zzd=
(5150+1200)×(sin16°+0.015cos16°)
=3.25>3
矿车连接装置按2辆重车计算满足使用要求。
4、斜巷上下口安设正规的阻车器和联动挡(或气动挡),斜巷内按规定安设超速捕车器一道。安全设施处于常闭状态,只有矿车通过方准打开。
5、绞车使用安全技术措施:
⑴ 绞车安装固定,采纳浇灌基础方式。绞车安装后要有留绳,留绳不少于3圈,留绳用2根地锚生根,接头处用3个卡子,卡紧扭矩不小于150n·m。
⑵ 绞车与设备、巷帮的有效间距不少于0.8m,在绞车前方必须设置牢固的过卷装置。
⑶ 钢丝绳在滚筒上的固定不少于2副卡子,且有防松垫圈,滚筒上应留有不少于5圈的母子绳。钢丝绳的长度不得超过绞车的最大容绳量(滚筒边缘的高度高出最外层钢丝绳20mm)。正常使用的钢丝绳一个捻距的断丝数和磨损量不得超过10%,严禁有挤压、窝鼻子的现象。
⑷ 绞车的司机侧应装有不小于5mm的金属挡板。司机操作时应有照明。
⑸ 斜巷运输必须按照规定使用地滚子,要求每15~20m一个,巷道变坡点处增设地滚,并常常检修。地滚上沿离道面不高于30mm。
nextpage_panda>/nextpage_panda>⑹ 绞车要有语言声光报警装置,并具有通话功能。车行报警,车停报警消除,并有“行人不行车、行车不行人〞的醒目标志〞。小绞车信号设施要齐全、灵敏、可靠,不准用晃灯、喊话、敲管子等方式代替信号。
⑺ 钩头采纳3副卡子固定,间距为钢丝绳直径的的7~8倍。
⑻ 各种安全设施齐全,保证灵敏可靠。
⑼ 交接班及使用过程中,由司机对绞车各部件、钢丝绳及钩头进行全面细致的检查,发现问题及时解决,并正规如实的填写小绞车安全确认牌板。
⑽ 严禁放飞车,严禁蹬、坐车或钩头滑行。
⑾ 掉道的车辆复轨时,采纳液压复轨器进行抬起、平移复轨。车的下方严禁站人、行人,绞车大绳应坚持拉紧状态,严禁脱钩复轨,严禁用绞车、手拉葫芦等用具复轨。
⑿ 绞车运行时下口把勾人员要站在安全地点,并且四周不得有其他人员,警戒网、语音信号装置等要正规使用。
⒀ 每次最多提升两辆车,且要采纳专用三环链连接,且总提升重量不能超过本措施规定的牵引重量。
6、悬勾安全措施:
⑴ 悬勾时,司机必须闸紧制动闸,不得离开或松掉闸把,绞车钢丝绳应坚持拉紧状态。
⑵ 斜巷内悬勾装车、卸料时,应在矿车下方设置戗柱或用半圆木(道板)打设十字桩,并用木楔刹紧矿车。打戗柱时,戗柱必须打牢固,下方深入底板不小于100mm。迎头悬勾出货时,可以不打设十字桩,但人员应进入躲避硐室,车皮后方斜巷内严禁有人。
⑶ 悬勾时,严禁摘钩头,人员要站在车辆上方及两侧,且要躲开物料正前方,避免滑落伤人。
⑷ 两人以上装卸时,必须互叫互应,行动一致,做到轻起轻放,不准盲目乱扔,以防物料弹落伤人或砸坏设备。
7、施工过程中必须有副工长以上干部跟班。
8、本措施其他未尽事项按《ⅱ1024掘进工作面作业规程》及股份公司、矿的有关规定执行。
