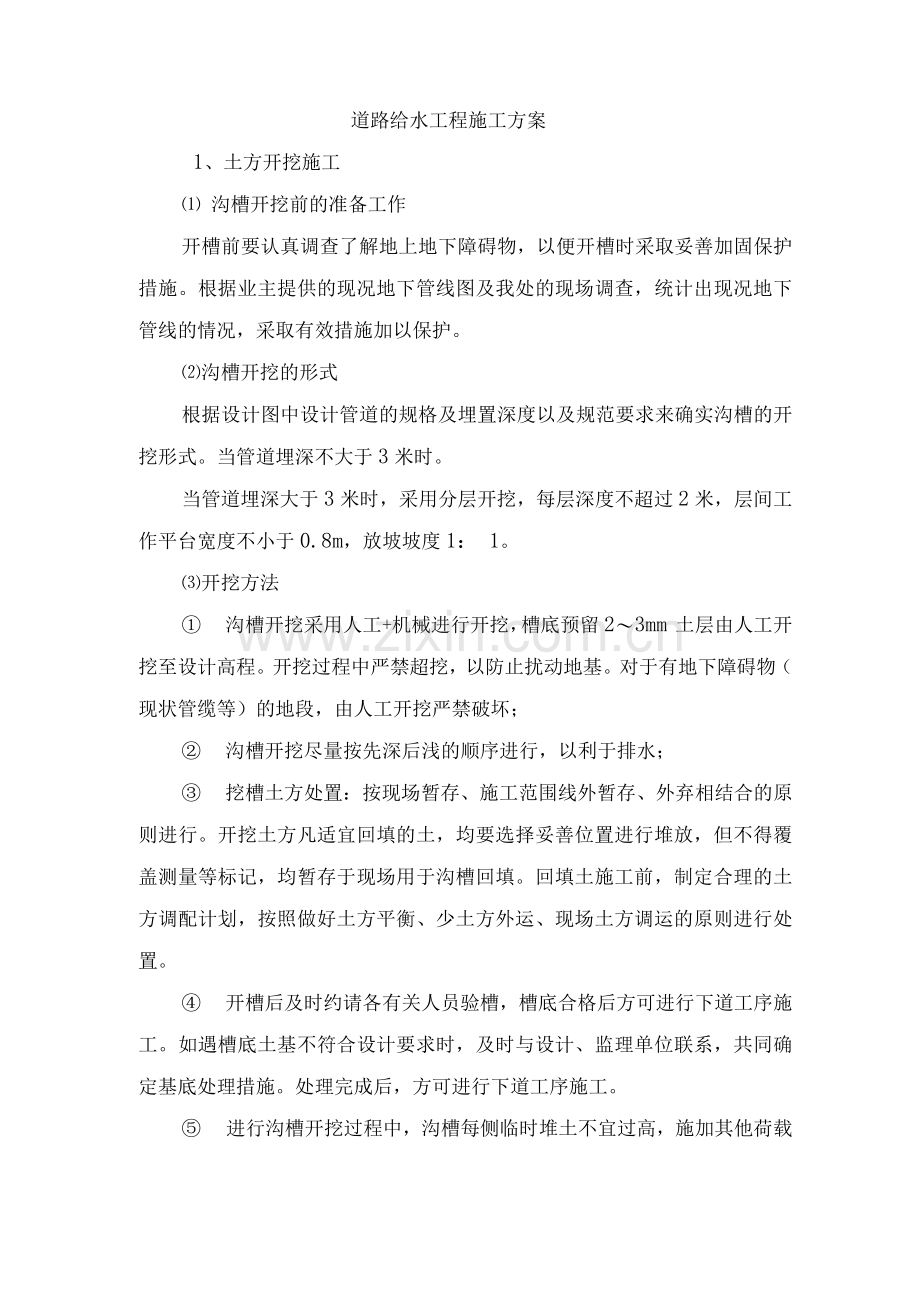

道路给水工程施工方案
1、土方开挖施工
⑴ 沟槽开挖前的准备工作
开槽前要认真调查了解地上地下障碍物,以便开槽时采取妥善加固保护措施。根据业主提供的现况地下管线图及我处的现场调查,统计出现况地下管线的情况,采取有效措施加以保护。
⑵沟槽开挖的形式
根据设计图中设计管道的规格及埋置深度以及规范要求来确实沟槽的开挖形式。当管道埋深不大于3米时。
当管道埋深大于3米时,采用分层开挖,每层深度不超过2米,层间工作平台宽度不小于0.8m,放坡坡度1: 1。
⑶开挖方法
① 沟槽开挖采用人工+机械进行开挖,槽底预留2〜3mm 土层由人工开挖至设计高程。开挖过程中严禁超挖,以防止扰动地基。对于有地下障碍物(现状管缆等)的地段,由人工开挖严禁破坏;
② 沟槽开挖尽量按先深后浅的顺序进行,以利于排水;
③ 挖槽土方处置:按现场暂存、施工范围线外暂存、外弃相结合的原则进行。开挖土方凡适宜回填的土,均要选择妥善位置进行堆放,但不得覆盖测量等标记,均暂存于现场用于沟槽回填。回填土施工前,制定合理的土方调配计划,按照做好土方平衡、少土方外运、现场土方调运的原则进行处置。
④ 开槽后及时约请各有关人员验槽,槽底合格后方可进行下道工序施工。如遇槽底土基不符合设计要求时,及时与设计、监理单位联系,共同确定基底处理措施。处理完成后,方可进行下道工序施工。
⑤ 进行沟槽开挖过程中,沟槽每侧临时堆土不宜过高,施加其他荷载不宜过大,并尽量避开雨天施工,加强施工观测,确保边坡稳定。

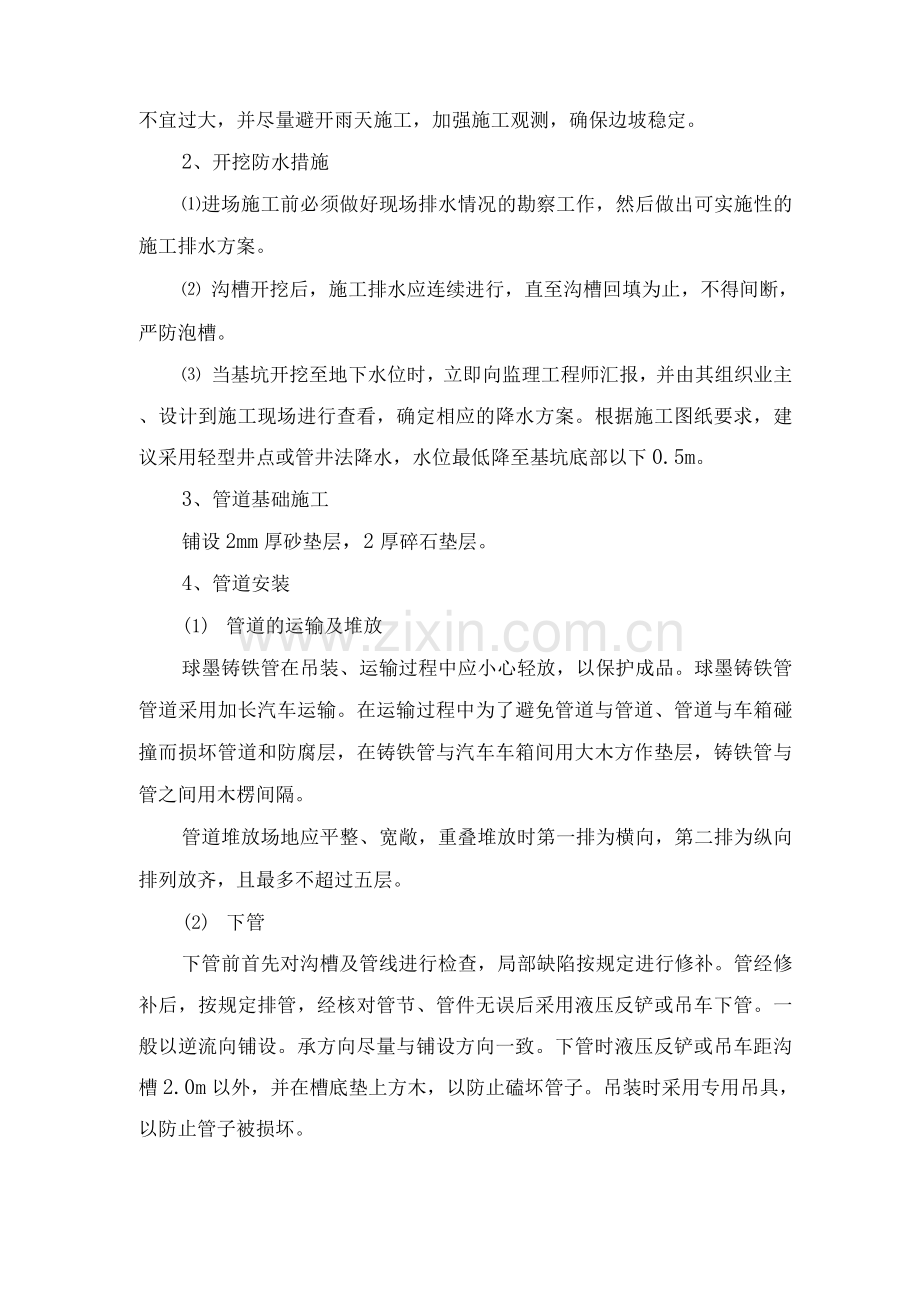

2、开挖防水措施
⑴进场施工前必须做好现场排水情况的勘察工作,然后做出可实施性的施工排水方案。
⑵ 沟槽开挖后,施工排水应连续进行,直至沟槽回填为止,不得间断,严防泡槽。
⑶ 当基坑开挖至地下水位时,立即向监理工程师汇报,并由其组织业主、设计到施工现场进行查看,确定相应的降水方案。根据施工图纸要求,建议采用轻型井点或管井法降水,水位最低降至基坑底部以下0.5m。
3、管道基础施工
铺设2mm厚砂垫层,2厚碎石垫层。
4、管道安装
(1) 管道的运输及堆放
球墨铸铁管在吊装、运输过程中应小心轻放,以保护成品。球墨铸铁管管道采用加长汽车运输。在运输过程中为了避免管道与管道、管道与车箱碰撞而损坏管道和防腐层,在铸铁管与汽车车箱间用大木方作垫层,铸铁管与管之间用木楞间隔。
管道堆放场地应平整、宽敞,重叠堆放时第一排为横向,第二排为纵向排列放齐,且最多不超过五层。
(2) 下管
下管前首先对沟槽及管线进行检查,局部缺陷按规定进行修补。管经修补后,按规定排管,经核对管节、管件无误后采用液压反铲或吊车下管。一般以逆流向铺设。承方向尽量与铺设方向一致。下管时液压反铲或吊车距沟槽2.0m以外,并在槽底垫上方木,以防止磕坏管子。吊装时采用专用吊具,以防止管子被损坏。
(3)球墨铸铁给水管安装
球墨铸铁给水管道安装主要包括下管、清洁承和橡胶圈、上胶圈、清理插外表面及刷润滑剂、接、检查等步骤。其技术要求具体如下:
1)承、插及胶圈表面必须清理干净,无脏物、无毛刺。上胶圈时带手套操作,停止操作时两端用压盖封堵。
2)插端应有一定的锥度。
3)承内胶圈涂抹润滑剂时,应在规定部位涂抹,不得抹在承内,否则将造成插施工失败。
4)转角安装时,先造成直线然后再抹到要求的角度。抹角后,临近插端的白线将有一部分进入承。
5)管件采用等离子切割,切管最小长度原则上要大于1m,且端部应有一定的锥度。
6)接检查时,用抹尺插入承接间隙中,确定胶圈位置。插推入后一条白线应露在外面。每个接应编号以记录检查。
7)胶圈应单独存放。存放时防止重压并与油类物品隔开,远离热源。现场施工时,用帆布遮盖,防止暴晒。
(4)管身初次填土
1)进行水压试验前应进行管身初次填土。管身初次填土高度至管顶以上50cm。
2)沟槽基础120°范围内回填中粗砂;管底基础面至管顶以上0.5米范围回填符合要求的原状土;管顶以上0.5米至地面段,分层回填符合要求的原土。
3)回填土不得用渣土、冻土、淤泥,并分层夯实,每层填土厚度不得大于0.2m。特别注意管子与地面接解的三角部分的夯实质量,其密度要达到95%以上。
4)回填时,先填接处的工作坑,再回填管道两侧,直至管顶。管道两侧回填高差不超过30cm。
5)每层的回填土采用蛙式打夯机夯实,并确保夯夯相连。
6)分段回填压实时,相邻段的接茬应呈阶梯形,且不得漏夯。
⑺回填压实度标准:
沟槽基础120°范围内>95%;沟槽基础〜管顶>95%;
管顶〜管顶以上0.5米,两侧>90%,中间> 83-87%。
5、管道水压试验
本工程给水工程管道试验压力为:管道工作压力0.5Mpa,试验压力为1.0Mpa。
⑴ 进行水压试验应统一指挥,明确分工,对后背、支墩、接、排气阀等都应规定专人负责检查,并明确规定发现问题时的联络信号。
⑵ 管道接完成后,用两根短管及盲板将试压管段两端及三通处封闭,试压管段除接外均填土至管顶以上50cm将夯实。做好后背及闸门、三通等管件加固。由低点进水,高点排气。
试验管段注满水后,在不大于工作压力条件下充分浸泡24小时后再进行水压试验。
⑶预试验阶段
将管道内水压缓缓地升至试验压力并稳压30min,期间如有压力下降可注水补压,但不得高于试验压力;检查管道接、配件等处有
② 管道第二次冲洗应在第一次冲洗后,用有效氯离子含量不低于20mg/L的清洁水浸泡24h后,再用清洁水进行第二次冲洗直至水质检测、管理部门取样化验合格为止。
7、管道二次回填
管道二次回填是指管顶以上0.5米处至地面段的回填。此部分回填采用原土分层回填,压实度按地面或路面要求控制。
此段回填采用机械从管道轴线两侧同时夯实,夯实时,管道两侧同时进行,不得使管道移位或损伤。回填压实应逐层进行,每层回填高度应不大于2mm,以2mm进行控制。夯实拟采用蛙式打夯机,夯实中应确保夯夯相连。
二次回填土压实度按照《给水排水管道工程施工及验收规范》中的相关要求严格执行,压实度须>90%o
8、其他
(1 )附件安装
1)各类管道附件安装前,核对产品规格、型号,检查产品的外观质量,经核对合格后,方可投入使用。
2)阀门安装前,检查阀杆转动是否灵活,清除阀内杂物。阀门安装后,完成管道整体连接,防止阀门产生拉应力。
3)蝶阀内腔和密封面未清除污物前,不得启闭蝶阀。
4)蝶阀密封圈压紧螺栓,对准阀井人孔一侧。
5)蝶阀手动阀杆应垂直向上。
6)在管道直线段安装管件,管件坡度与管道坡度应一致,管件的中心线与连接管道的中心、线在同一直线上。
(2)消火栓安装
1)消火栓要符合设计要求,产品均应有消防部门的制造许可证
及合格证书方可使用。
2)消火栓安装首先要以栓阀位置和标高定出消火栓支管甩位置,经核定消火栓栓距地面高度偏差保证在20mm左右,然后稳固消火栓。找正稳固后再把栓阀安装好,栓方向一致。
3)消火栓安装完毕后,栓上应标出“消火栓”三个大字。
(3)排泥井、阀门井、蝶阀井施工
1)施工要点
① 砌筑各种井室前必须将基础面清洗干净,并定出中心点,划上砌筑位置及标出砌筑高度,便于操作人员掌握。
② 井室砌筑时应挂线校核井内径及圆度,收段高度应事先确定,可按规定每皮砖缩入2cm,即每圈缩入4cm,砌一皮砖必须检查一次,看有无偏差。圆井井身及其收段必须避免上下层砖对缝。
2)质量标准
井底、井面的标高要准确,井身尺寸要符合设计要求。应挂中心线校核井内径及圆度,砖砌井壁必须灰缝饱满、平整,抹灰应平顺密实,不得有空鼓、裂缝等现象。砌砖砂浆强度应满足设计要求。
3)井盖的安装
井室砌筑安装至规定高程后,应及时浇筑或安装井圈,盖好井盖。安装时砖墙顶面应用水冲刷干净,并铺砂浆。按设计高程找平,井安装就位后,井四周用1: 2水泥砂浆嵌牢,井四周围成45°三角。安装井时,核正标高后,井周围用。20细石混凝土圬牢。
4)注意事项
雨天禁止进行井室施工。为防止砌筑完成的井室漂管,必要时可在井室底部预留进水孔,但还土前必须砌堵严实。冬期砌井应有复盖等防寒措施,并应在两端管头加设风档。
井室的周围回填土前应检查下列各项,并应符合要求:井壁的勾缝抹面和防渗层应符合质量要求。井盖的高程应在土 5mm以内。井壁同管道连接处应严密不得漏水。
(4)混凝土支墩
基础开挖后必须经过监理和勘察单位验收,并及时做好地基验槽记录,合格后立即安排测量放样,支模并浇筑垫层砼。
