混凝土工程实体质量控制措施
1. 模板板面应清理干净并涂刷脱模剂
(1) 模板内有杂物、积水、冰雪应清理干净;模板周转使用前应对模 板面上的混凝土清理干净。
(2) 与混凝土接触面需涂刷脱模剂,脱模剂应能有效减小混凝土与模板 间的吸附力,并有一定的成膜强度,脱模剂不应影响混凝土表面的后期装饰
O
2. 模板板面的平整度符合要求
(1) 模板支撑前测量放线,保证标高准确。
(2) 模板支撑檩条要有足够的强度,截面尺寸应一致。
(3) 模板支撑体系应安装牢固。

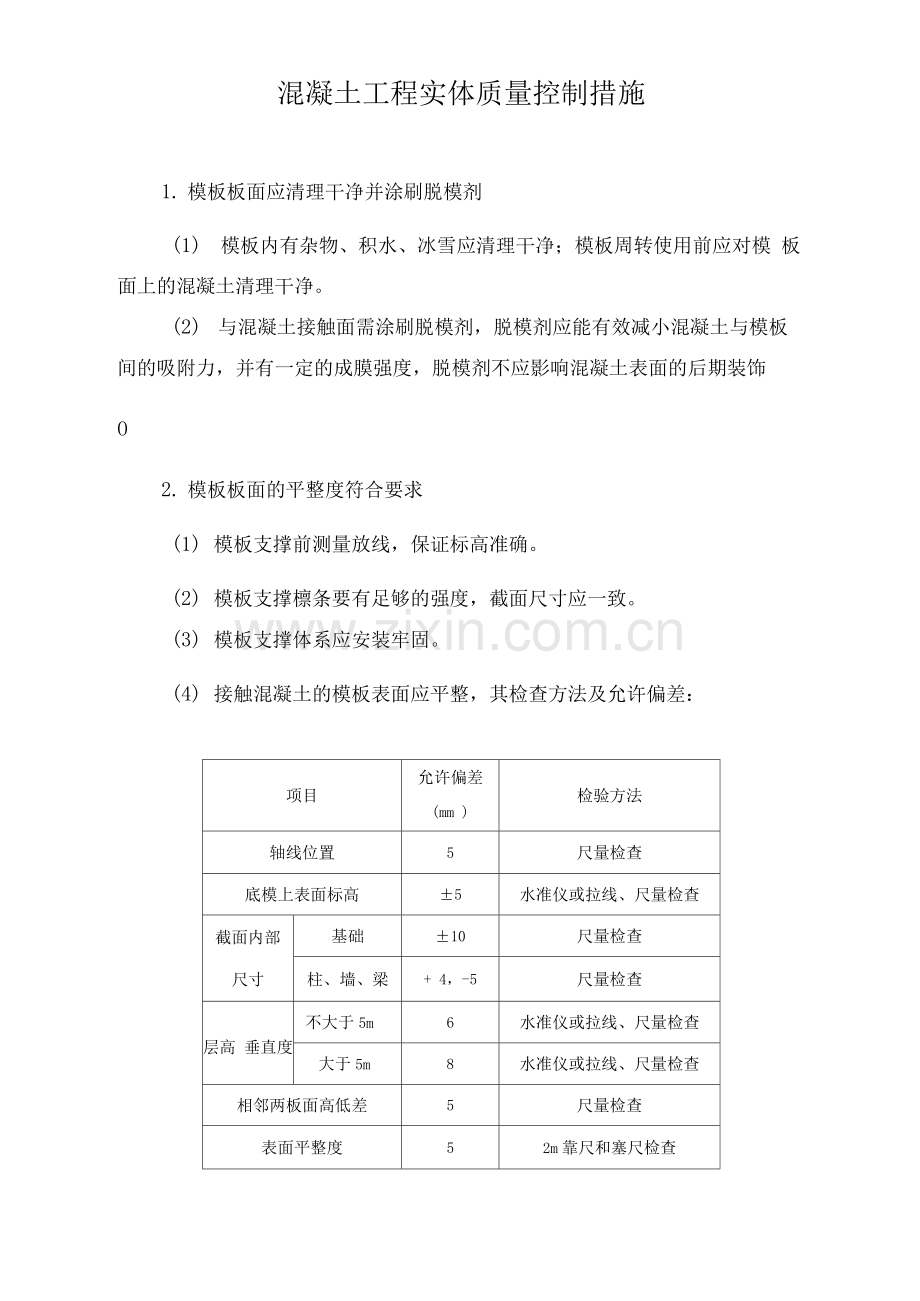

(4) 接触混凝土的模板表面应平整,其检查方法及允许偏差:
项目
允许偏差
(mm )
检验方法
轴线位置
5
尺量检查
底模上表面标高
±5
水准仪或拉线、尺量检查
截面内部
尺寸
基础
±10
尺量检查
柱、墙、梁
+ 4,-5
尺量检查
层高 垂直度
不大于5m
6
水准仪或拉线、尺量检查
大于5m
8
水准仪或拉线、尺量检查
相邻两板面高低差
5
尺量检查
表面平整度
5
2m靠尺和塞尺检查
3. 模板的各连接部位应连接紧密
(1)构件的连接应尽量紧密,以减小支架变形。
(2)模板的接缝必须密合,如有缝隙须塞堵严实,以防跑浆。
4. 竹木模板面不得翘曲、变形、破损
(1)模板及支架用材料的技术指标应符合国家现行有关标准的规定。
(2)胶合模板的胶合层不应脱胶翘角。
(3)模板的规格和尺寸应符合设计要求,必要时对模板的力学性能进行 抽样检查。
5. 框架梁的支模顺序不得影响梁筋绑扎
(1)模板安装应与钢筋安装配合进行,梁柱节点的模板宜在钢筋安装后 安装。
(2)宜按照先支撑梁底模板,再安装梁钢筋,最后安装梁侧模板的施工 顺序施工。
6. 楼板支撑体系的设计应考虑各种工况的受力情况
(1)模板及支撑体系设计应包括下列内容:
① 模板及支撑体系的选型及构造设计;
② 模板及支撑体系上的荷载及其效应计算;
③ 模板及支撑体系的承载力、刚度和稳定性验算;
④ 绘制模板及支撑体系施工图。
(2)混凝土水平构件的底模板及支撑体系、高大模板支撑体系、混凝 土竖向构件和水平构件的侧面模板及支撑体系,宜按相关规定确定最不利 的作用效应组合。承载力验算应采用荷载基本组合,变形验算应采用荷载 标准组合。
(3) 模板支撑体系的高宽比不宜大于3;当高宽比大于3时,应增设
横纵向剪刀撑、斜撑等稳定性措施,并应进行支撑体系的抗倾覆验算。
(4) 对于多层楼板连续支模情况,应计入荷载在多层楼板间传递的效应 ,宜分别验算最不利工况下的支撑体系和楼板结构的承载力。
楼板后浇带的模板支撑体系按规定单独设置
后浇带与主体模板支撑交界处应设双支撑,使后浇带处形成独立的支 撑体系。
8. 严禁在混凝土中加水
(1) 混凝土运输、输送、浇筑过程中严禁加水。
(2) 当混凝土拌合物在运输后出现离析,应进行二次搅拌。
(3) 当坍落度损失后不能满足施工要求时,应加入原水胶比的水泥砂浆 或掺加同品种的减水剂进行搅拌。
9. 严禁将洒落的砼浇筑到混凝土结构中
10. 各部位混凝土强度符合设计和规范要求
混凝土强度等级必须符合设计和规范要求,标养试块和同条件试块应 按下列要求取样和留置:
(1) 对同一配合比混凝土,取样与试件标留置应符合下列要求:
① 每拌制1盘且不超过1m 3时,取样不得少于一次;
② 每工作班拌制不足1盘时,取样不得少于一次;
③ 连续浇筑超过10m 3时,每2m 3取样不得少于一次;
④ 每一楼层取样不得少于一次;
⑤ 每次取样应至少留置一组试件。
(2) 同条件养护试件的取样和留置应符合下列规定:
① 同条件养护试件所对应的结构构件或结构部位,应由施工、监理 等各方共同选定,且同条件养护试件的取样宜均匀分布于工程施工周期 内;
② 同条件养护试件应在混凝土浇筑入模处见证取样;
③ 同条件养护试件应留置在靠近相应结构构件的适当位置,并应采 取相同的养护方法;
④ 同一强度等级的同条件养护试件不宜少于10组,且不应少于3组 。每连续两层楼取样不应少于1组,每20m 3取样不得少于一组。
(3)混凝土试块评定
各强度等级的混凝土均应进行检验评定,评定结果应符合设计和规范 要求。
(4)结构实体抽测
工程主体验收前,应按要求进行实体抽测,抽测结果应符合设计和规 范要求。
11. 墙和板、梁和柱连接部位的混凝土强度符合设计和规范要求
(1)墙、柱混凝土设计强度比梁、板混凝土设计强度高一个等级时, 柱、墙位置梁、板范围内的混凝土经设计单位确认,可采用与梁、板混凝 土设计强度等级相同的混凝土进行浇筑。
(2)墙、柱混凝土设计强度比梁、板混凝土设计强度高两个等级及以 上时,应在交界区域采取分隔措施,分隔位置应在低强度等级的构件中, 且距高强度等级构件边缘不应小于5mm及梁高的一半。
(3)宜先浇筑强度等级高的混凝土,后浇筑强度等级低的混凝土。
12. 混凝土构件的外观质量符合设计和规范要求
当外观质量出现一般缺陷,应由施工单位按技术处理方案进行处理, 并重新检查验收。出现严重缺陷,应 由施工单位提出技术处理方案,并 经监理(建设)单位 认可后进行处理。对已经处理的部位,应重新检查验 收。
13. 混凝土构件的尺寸符合设计和规范要求
(1)采用尺量进行截面尺寸检查。
(2)基础允许偏差(+ 15, -10) mm。
(3 )柱、梁、板、墙允许偏差(+10,-5) mm。
(4 )楼梯相邻踏步高差6mm。
14. 后浇带、施工缝的接茬处应处理到位
(1)施工缝与后浇带的留置位置应在混凝土浇筑前确定,受力复杂的 结构构件或有防水抗渗要求的结构构件,施工缝留设位置应经设计单位 确认。
(2 )有防水要求的接茬处理措施:
① 在施工缝中间沿结构周圈设置一条2 x 3mm 封闭钢板止水带。 止水带钢板选用A3钢,每段长6m,两段止水带搭接长度1mm,沿竖 向满焊,焊缝不得有气孔、夹焊渣现象、保证密实不漏水;
② 钢板止水带在墙中每间隔2m用HRB4 20mm钢筋焊接支架,固定 牢固,并保证位置准确;
③ 每层5mm 高短墙与一下部结构混凝土同时浇筑,注意控制混 凝土浇筑标高至板面上5mm处,不得偏高或偏低;
④ 浇筑上层混凝土前应将结合处已有混凝土表面清理千净,剔除表 面浮浆及松动的石子等杂物,钢板止水带表面也应清理干净,并用清水 冲洗。在外防水施工时应对施工缝处取加强措施,如加做一层加强层等
5
⑤ 在浇筑上部结构混凝土时,接搓面用水充分湿润,并且要求在混凝土 施工前在接搓面上先浇筑一层50mm 厚与结构混凝土同配比的水泥砂 浆,以保证新旧混凝土 的有效结合。
(3)无防水要求的接茬处理:
先清洗干净新旧混凝土接搓处的凿毛面,采用塔吊运输和浇筑与新 浇筑混凝土同配比的水泥砂浆30-50mm厚,然后浇筑新混凝土。
15. 后浇带的混凝土按设计和规范要求的时间进行浇筑
混凝土后浇带浇筑时间如设计无要求时,沉降后浇带应在主体结构 完成、沉降稳定后再进行浇筑;收缩后浇带应在两侧混凝土成型后60天 就可以浇筑。
16. 按规定设置施工现场标养室
(1)建筑施工现场应设置标养室。
(2)标养室设置要求:
① 房屋要求保温隔热,根据工程规模的大小确定标准养护室的面积 ;不得小于5平方米;
② 配置冷暖空调、电热棒等恒温装置、室内温度应控制在20±2°C范 围;
③ 一般工程可设置水池,试样在温度20±2C的不流动的Ca(OH)2饱 和溶液中养护。有条件的大型工程应配置喷淋装置,室内空气相对湿度大于 95% ;
④ 标准养护室室内应设立水泥混合砂浆块立柜,立柜内宜衬海绵等保 湿材料,以控制湿度为百分之六十至百分之八十;
⑤ 标准养护室中须配置温度计、湿度计,温、湿度应由专人每天记录 二次(上、下午各一次),同时必须建立标准养护室的管理制度并严格执 行。
17. 混凝土试块应及时进行标识
试块制作做好标识管理,标识应包括制作日期、强度等级、代表部位 等信息,采用二维码等技术手段进行标识。
18. 同条件试块应按规定在施工现场养护
同条件养护试块应留置在靠近相应结构构件的适当位置,采取恰 当的保护措施,并应采取相同的养护方法。
19. 楼板上的堆载不得超过楼板结构设计承载能力
一般的民用建筑活荷载取2.0kN/m2,相当于活荷载是2kg/m2,计算 楼板承载力的时候,这个活荷载还要乘以荷载分项系数,一般取1.5。
