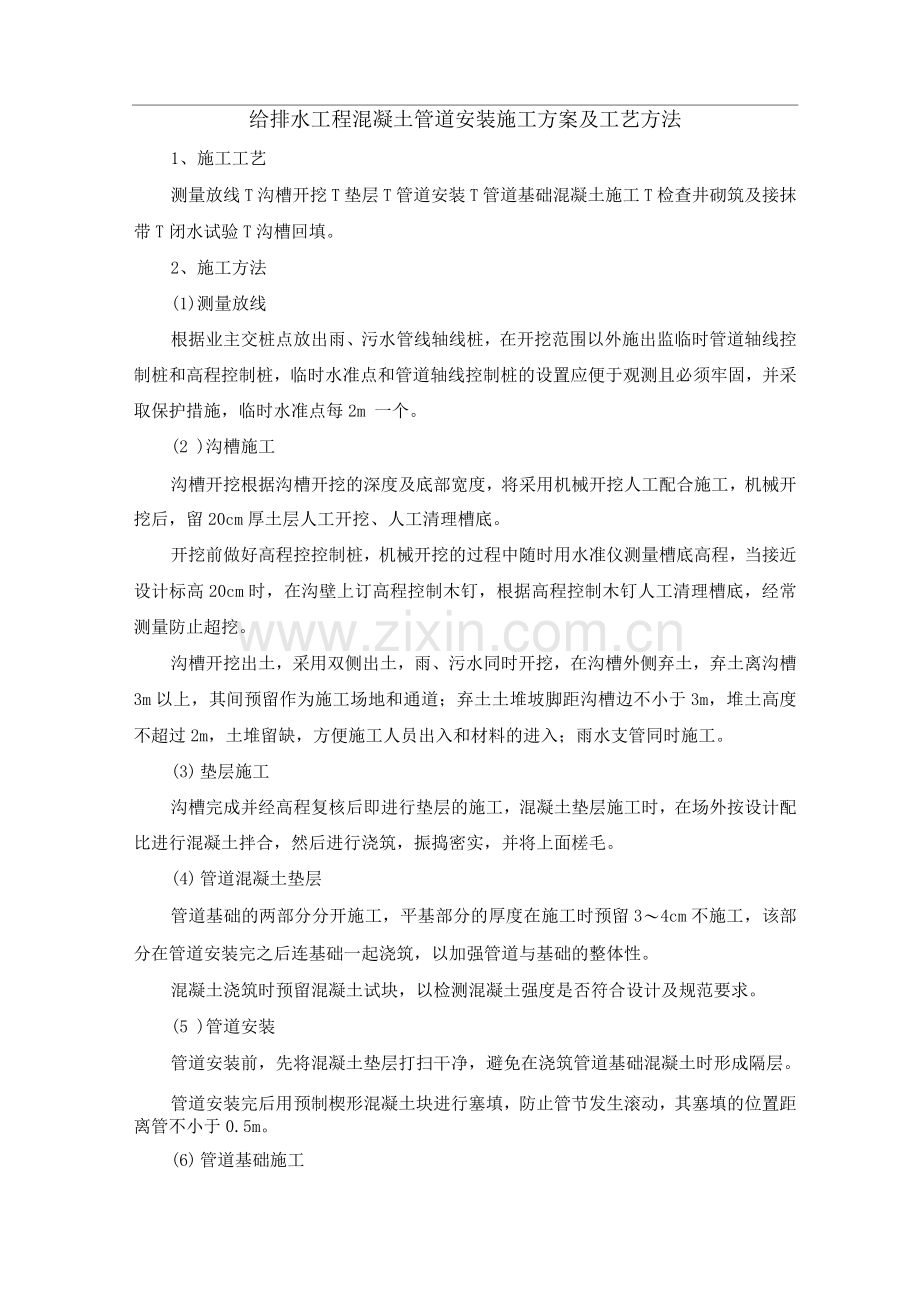

给排水工程混凝土管道安装施工方案及工艺方法
1、施工工艺
测量放线T沟槽开挖T垫层T管道安装T管道基础混凝土施工T检查井砌筑及接抹带T闭水试验T沟槽回填。
2、施工方法
(1)测量放线
根据业主交桩点放出雨、污水管线轴线桩,在开挖范围以外施出监临时管道轴线控制桩和高程控制桩,临时水准点和管道轴线控制桩的设置应便于观测且必须牢固,并采取保护措施,临时水准点每2m 一个。
(2 )沟槽施工
沟槽开挖根据沟槽开挖的深度及底部宽度,将采用机械开挖人工配合施工,机械开挖后,留20cm厚土层人工开挖、人工清理槽底。
开挖前做好高程控控制桩,机械开挖的过程中随时用水准仪测量槽底高程,当接近设计标高20cm时,在沟壁上订高程控制木钉,根据高程控制木钉人工清理槽底,经常测量防止超挖。
沟槽开挖出土,采用双侧出土,雨、污水同时开挖,在沟槽外侧弃土,弃土离沟槽3m以上,其间预留作为施工场地和通道;弃土土堆坡脚距沟槽边不小于3m,堆土高度不超过2m,土堆留缺,方便施工人员出入和材料的进入;雨水支管同时施工。
(3) 垫层施工
沟槽完成并经高程复核后即进行垫层的施工,混凝土垫层施工时,在场外按设计配比进行混凝土拌合,然后进行浇筑,振捣密实,并将上面槎毛。
(4) 管道混凝土垫层
管道基础的两部分分开施工,平基部分的厚度在施工时预留3〜4cm不施工,该部分在管道安装完之后连基础一起浇筑,以加强管道与基础的整体性。
混凝土浇筑时预留混凝土试块,以检测混凝土强度是否符合设计及规范要求。
(5 )管道安装
管道安装前,先将混凝土垫层打扫干净,避免在浇筑管道基础混凝土时形成隔层。
管道安装完后用预制楔形混凝土块进行塞填,防止管节发生滚动,其塞填的位置距离管不小于0.5m。
(6) 管道基础施工
管道安装完并经过高程复测无误后即可进行管道基础混凝土的浇筑。
浇筑管道基础混凝土时从两边同时下料,均匀振捣,以避免造成管道移位。
(7) 检查井及接抹带施工
砌井前检查基础尺寸及高程,是否符合图纸设计规定。
用水冲净基础后,先铺一层砂浆,再排砖铺底,必须做到满铺满挤,砖与砖间灰缝保持8〜12mm,拌和均匀,严禁水冲浆。砌井前砖必须提前浇水润湿。
井为方形时,采用满丁满条砌法,为圆形时,丁砖砌法,外缝用砖渣嵌平,平整大面向外。砌完一层后,再灌一次砂浆,使缝隙内砂浆饱满,然后再铺浆砌筑上一层砖,上、下两层砖间竖缝应错开。
砌至井深上部收时,按坡度将砖打成坡茬,以便于井里顺坡抹面。
井内壁砖缝采用缩灰,抹面时能抓得牢,井身砌完后将表面浮灰残渣扫净。
井壁与管道接触部分必须座满砂浆,砖面与管外壁留1〜1.5cm,用砂浆堵严,并在井壁外抹灰以防漏水。管道外壁抹扎处提前洗刷干净。
检查井抹面前先用水浇湿砖面,然后采用三遍抹面法抹面压光,表面不得漏砂粒,不得有空鼓现象。
井盖安装:检查井的井盖规格尺寸、材质应符合设计要求,要求座浆饱满,安装牢固;标高与设计要求符合,偏差不大于5mm;防盗井盖安装时,注意井盖的掀开方向与道路方向一致,以方便今后检查疏通。
(8 )闭水试验
管道在回填之前要进行闭水试验。试验管段按井距分开,带井试验。
(9)沟槽回填施工
管道安装验收合格后,待检查井内粉刷终凝后进行灌水实验合格后,立即回填,先回填到管顶以上一倍管径高度。
沟槽回填从管底基础部位开始到管顶以上0.7m范围内,必须采用人工回填,严禁用机械推土回填。
管道两侧同时对称分层回填、夯实;每层虚铺土厚度不大于20cm,用机械振动夯实。回填土层与层之间要留台阶,台阶宽不小于50cm。管顶以上0.5m范围内不得用强力夯机具夯实。
回填土的压实度:胸腔范围内不小于95%,管顶以上0.4m范围内应不小于80%,其他部位应不小于90%。同时要符合路基压实度要求。
