收藏 分销(赏)

路基破碎石方施工方案.docx

上传人:精*** 文档编号:10034865 上传时间:2025-04-18 格式:DOCX 页数:6 大小:20.37KB
下载 相关 举报
路基破碎石方施工方案.docx_第1页
第1页 / 共6页
路基破碎石方施工方案.docx_第2页
第2页 / 共6页
点击查看更多>>
资源描述

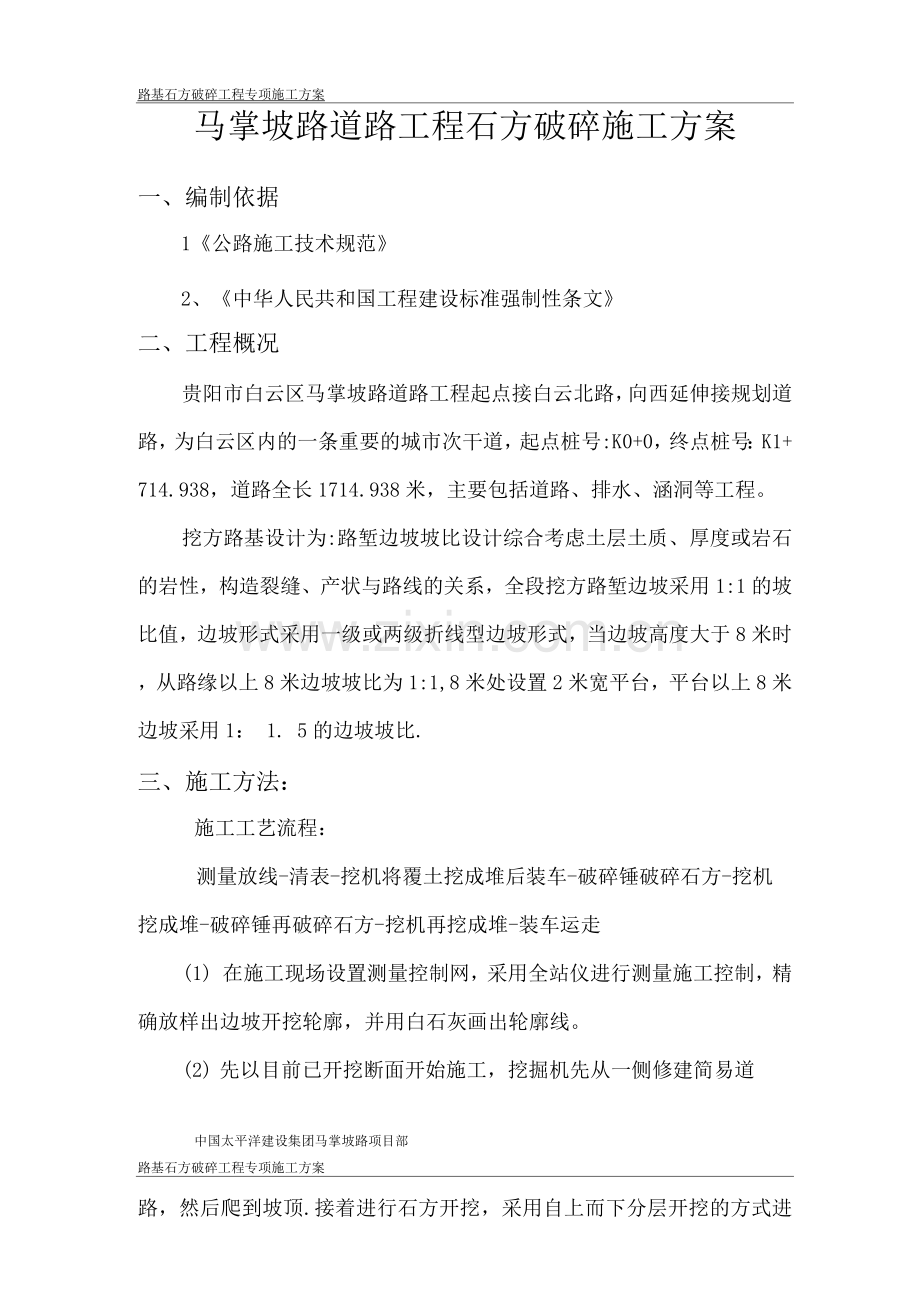

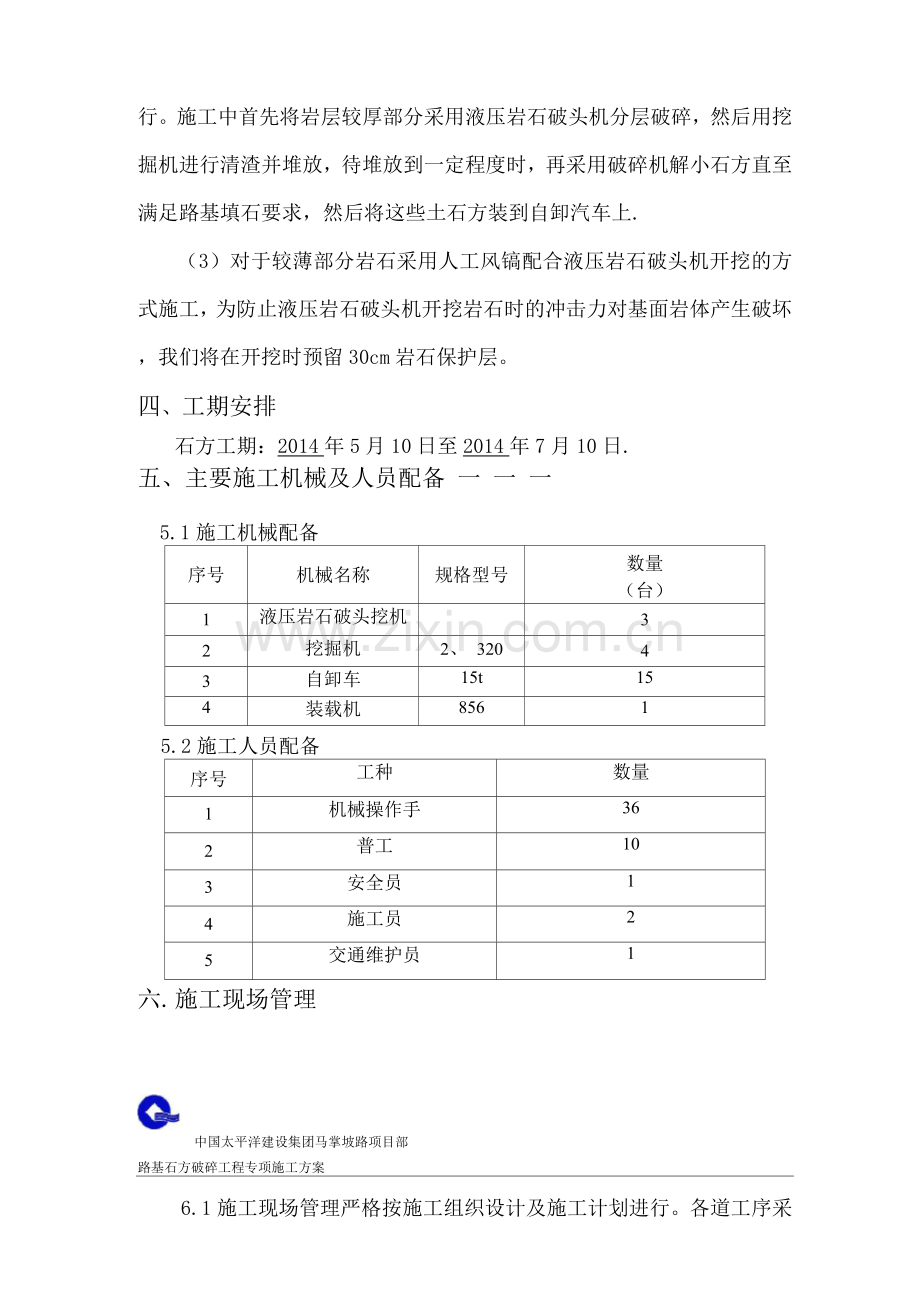

路基石方破碎工程专项施工方案 马掌坡路道路工程石方破碎施工方案 一、编制依据 1《公路施工技术规范》 2、《中华人民共和国工程建设标准强制性条文》 二、工程概况 贵阳市白云区马掌坡路道路工程起点接白云北路,向西延伸接规划道路,为白云区内的一条重要的城市次干道,起点桩号:K0+0,终点桩号:K1+ 714.938,道路全长1714.938米,主要包括道路、排水、涵洞等工程。 挖方路基设计为:路堑边坡坡比设计综合考虑土层土质、厚度或岩石的岩性,构造裂缝、产状与路线的关系,全段挖方路堑边坡采用1:1的坡比值,边坡形式采用一级或两级折线型边坡形式,当边坡高度大于8米时,从路缘以上8米边坡坡比为1:1,8米处设置2米宽平台,平台以上8米边坡采用1: 1. 5的边坡坡比. 三、施工方法: 施工工艺流程: 测量放线-清表-挖机将覆土挖成堆后装车-破碎锤破碎石方-挖机挖成堆-破碎锤再破碎石方-挖机再挖成堆-装车运走 (1) 在施工现场设置测量控制网,采用全站仪进行测量施工控制,精确放样出边坡开挖轮廓,并用白石灰画出轮廓线。 (2) 先以目前已开挖断面开始施工,挖掘机先从一侧修建简易道 中国太平洋建设集团马掌坡路项目部 路基石方破碎工程专项施工方案 路,然后爬到坡顶.接着进行石方开挖,采用自上而下分层开挖的方式进行。施工中首先将岩层较厚部分采用液压岩石破头机分层破碎,然后用挖掘机进行清渣并堆放,待堆放到一定程度时,再采用破碎机解小石方直至满足路基填石要求,然后将这些土石方装到自卸汽车上. (3)对于较薄部分岩石采用人工风镐配合液压岩石破头机开挖的方式施工,为防止液压岩石破头机开挖岩石时的冲击力对基面岩体产生破坏,我们将在开挖时预留30cm岩石保护层。 四、工期安排 石方工期:2014年5月10日至2014年7月10日. 五、主要施工机械及人员配备 一 一 一 5.1施工机械配备 序号 机械名称 规格型号 数量 (台) 1 液压岩石破头挖机 3 2 挖掘机 2、 320 4 3 自卸车 15t 15 4 装载机 856 1 5.2施工人员配备 序号 工种 数量 1 机械操作手 36 2 普工 10 3 安全员 1 4 施工员 2 5 交通维护员 1 六. 施工现场管理 中国太平洋建设集团马掌坡路项目部 路基石方破碎工程专项施工方案 6.1施工现场管理严格按施工组织设计及施工计划进行。各道工序采取必要的检测手段,对施工过程全面控制,随时收集施工中的有关数据,与计划目标及施工标准对照分析。一旦出现不合格,即使找出原因,采取修正措施并进行检查。根据结果分析原因,拟定调整措施,对施工全过程实施调控,使整个施工过程处于受控状态,保证按照原定计划目标方案的可行性. 6.2施工现场分工细致,职责明确,权责相符。 6.3施工现场按规范化施工要求进行布局,相关临时设施、卫生环保条件满足要求. 6.4施工过程中质量保证体系确保运转良好。 6.5施工技术交底做到施工方法准确、全面、针对性强,并与现场情况相符,能够全方位指导现场施工. 七、施工安全注意事项及措施 1、注意事项 1.1、操作前检查螺栓和连接头是否松动,以及液压管路是否有泄漏现象。 1.2、不得在液压缸的活塞杆全伸或全缩状况下操作破碎器。 1.3、当液压软管出现激烈振动时应停止破碎器的操作,并检查蓄能器的压力。 1.4、防止挖掘机的动臂与破碎器的钻头之间出现干涉现象。 1.5、液压破碎器工作时的最佳液压油温度为50-60度,最高不得超过80度.若超过80度,需停止作业,待温度降低后再进行作业。 中国太平洋建设集团马掌坡路项目部2 路基石方破碎工程专项施工方案 1.6、使用时液压破碎锤及纤杆应垂直于工作面,以不产生径向力为原则。被破碎对象已出现破裂或开始产生裂纹时应立即停止破碎器的冲击,以免出现有害的“空打”。 1.7、液压岩石破碎锤施工时,现场人员远离施工机械,防止开挖施工时飞溅的石渣伤人。 1.8、边坡松动岩石必须及时清除,以防滚落发生危险。 1.9、液压岩石破碎锤及挖掘机必须定期进行维护检修,防止因机械损耗而照成安全事故。 2、安全措施 2.1、施工人员进入施工区域必须戴安全帽,严禁穿高跟鞋、拖鞋等进入施工现场. 2.2、施工机械设备使用时明确管理机构并由专业人员负责运行及维护。 2.3、进行安全宣传教育,对危险的施工环节,配设醒目的安全标志和防护设施。 2.4、在施工过程中,安全生产措施不落实不准动工,安全员必须挂牌上岗,实行安全生产一票否决制,并实行严格的安全奖惩制度。 八、质量控制措施 中国太平洋建设集团马掌坡路项目部3 路基石方破碎工程专项施工方案 石方破除开挖过程中,专职施工员现场跟踪,检查开挖坡度,控制开挖尺寸,及时与专职测量人员沟通,加强控制测量,确保开挖边线位置、路床高度及边坡坡度满足设计要求。 九、环境保护、保水土保护措施: 施工时应严格按设计要求开挖深度和长度,并保证修整后的裸露边坡能在规定的时间保持自立,水平分段取2—3m。当边坡变形过大、变形速率过快、位移不收敛,边坡出现开裂、沉陷等险情时,根据具体情况采用如下应急措施: 1、坡脚临时加堆载反压; 2、坡顶卸土减载,并严格控制卸土程序; 3、做好临时排水、封面处理; 4、对支护结构临时加固; 5、加强险情的监测。对已塌方的边坡处理:一般性较小塌方,先对塌方部分的松散土体进行加固或清除,再进行边坡开挖支护,对软土大塌方,一般在松散土体中采用击入木桩或钢花管加固等。对已修整成型的边坡,及时根据设计要求做好边坡防护,确保边坡稳定。十、文明施工及环境保护措施 1、建立健全管理组织机构,工地成立以项目经理为组长,各业务部室和生产班组为成员的文明施工和环保管理组织机构。 2、加强教育宣传活动工作,提高全体职工的文明施工和环保意识. 3、制订各项规章制度、并加强检查和监督。 中国太平洋建设集团马掌坡路项目部4 路基石方破碎工程专项施工方案 4、在施工过程中,不得破坏施工区征地范围以外的地形、地貌、农作物、植物和植被。 5、施工现场设施布置合理、整齐,机械设备、车辆停放有序. 6、定期清理收集现场的废弃物料,分类运输到指定的存放点进行处理,做到活完场清。 中国太平洋建设集团马掌坡路项目部
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
