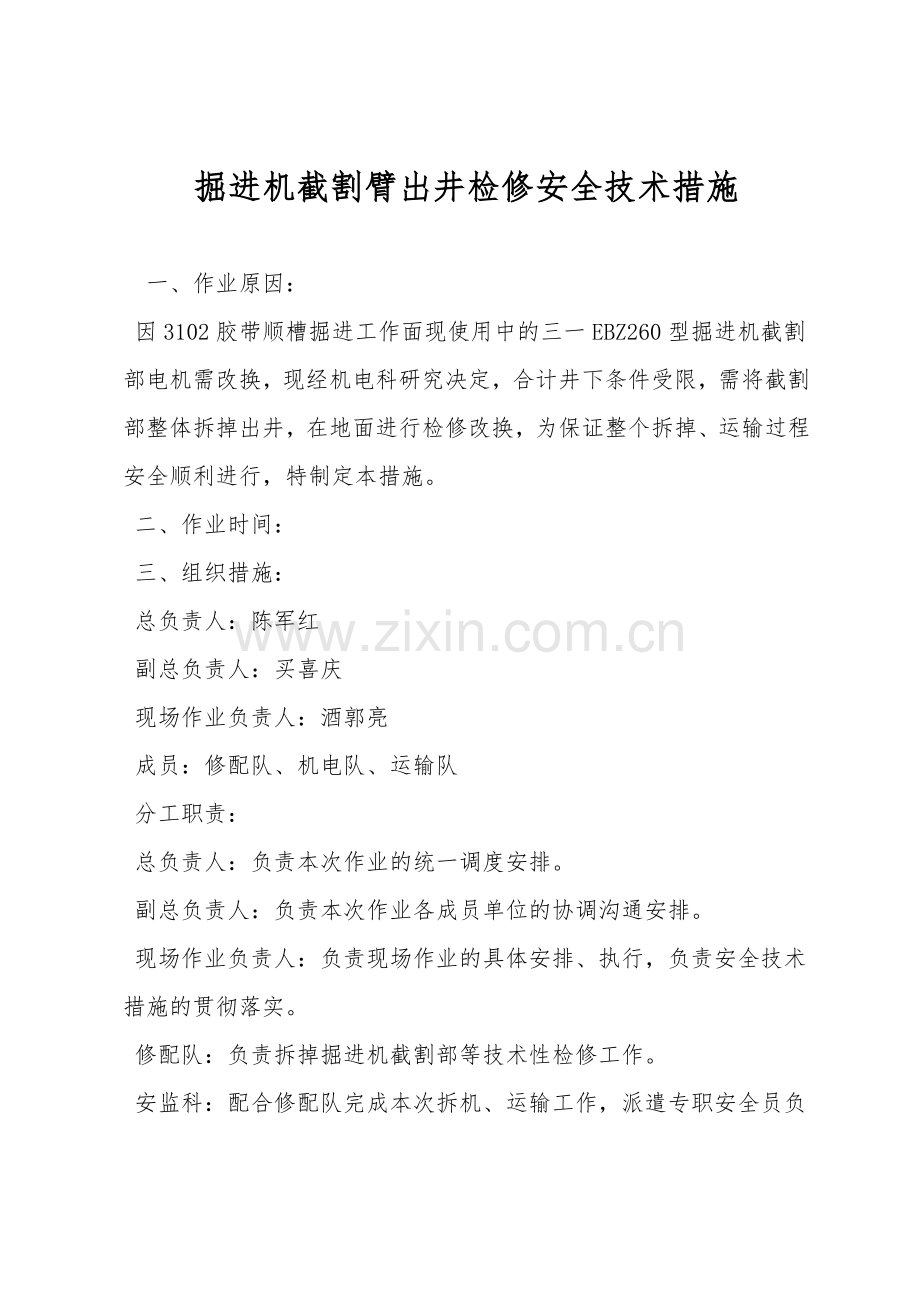

掘进机截割臂出井检修安全技术措施
一、作业原因:
因3102胶带顺槽掘进工作面现使用中的三一EBZ260型掘进机截割部电机需改换,现经机电科研究决定,合计井下条件受限,需将截割部整体拆掉出井,在地面进行检修改换,为保证整个拆掉、运输过程安全顺利进行,特制定本措施。
二、作业时间:
三、组织措施:
总负责人:陈军红
副总负责人:买喜庆
现场作业负责人:酒郭亮
成员:修配队、机电队、运输队
分工职责:
总负责人:负责本次作业的统一调度安排。
副总负责人:负责本次作业各成员单位的协调沟通安排。
现场作业负责人:负责现场作业的具体安排、执行,负责安全技术措施的贯彻落实。
修配队:负责拆掉掘进机截割部等技术性检修工作。
安监科:配合修配队完成本次拆机、运输工作,派遣专职安全员负责本次作业的安全监管工作。
机电队:负责本次作业涉及电气方面的作业。
运输队:负责西轨道大巷及副井运输提升部分。

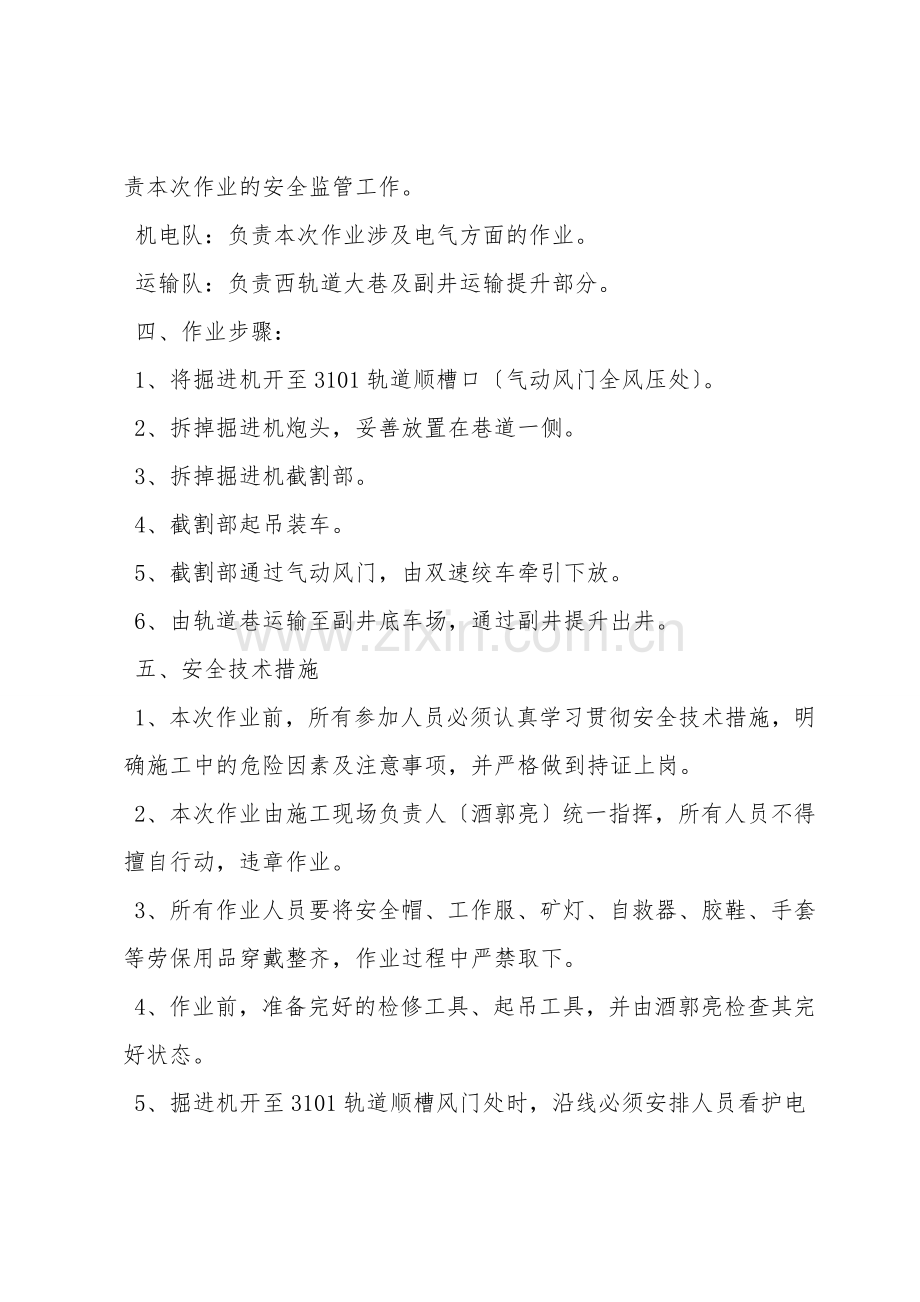

四、作业步骤:
1、将掘进机开至3101轨道顺槽口〔气动风门全风压处〕。
2、拆掉掘进机炮头,妥善放置在巷道一侧。
3、拆掉掘进机截割部。
4、截割部起吊装车。
5、截割部通过气动风门,由双速绞车牵引下放。
6、由轨道巷运输至副井底车场,通过副井提升出井。
五、安全技术措施
1、本次作业前,所有参加人员必须认真学习贯彻安全技术措施,明确施工中的危险因素及注意事项,并严格做到持证上岗。
2、本次作业由施工现场负责人〔酒郭亮〕统一指挥,所有人员不得擅自行动,违章作业。
3、所有作业人员要将安全帽、工作服、矿灯、自救器、胶鞋、手套等劳保用品穿戴整齐,作业过程中严禁取下。
4、作业前,准备完好的检修工具、起吊工具,并由酒郭亮检查其完好状态。
5、掘进机开至3101轨道顺槽风门处时,沿线必须安排人员看护电缆,防止强拉硬拽,对电缆造成损伤。掘进司机必须持证上岗,正副司机齐全。掘进机急停信号可靠有效。
6、拆掉作业前,必须断开所有馈电电控箱,确认手柄移至断开位置。
7、作业前,切断低压控制电源。停电后,应悬挂"有人工作,禁止送电'警示牌,严格执行停送电制度。
8、拆掉炮头截割部时,炮头要略微脱离地面,用钢丝绳捆绑炮头,用倒链拉紧,方便取下截割臂螺丝。炮头四周要清理干净,用道木垫住,防止炮头滑动。
9、修配队在拆掉过程中要严格按修理要求进行作业,监督拆机顺序,拧动螺栓时,不准强拉硬扳,防止螺丝断丝。取下的零部件要妥善保管,以待安装时使用。
10、使用倒链起吊的,严格执行以下起吊规定:
〔1〕起吊前必须由现场安全员检查顶板状况,保证顶板及支护优良。并设置警戒,检修、吊装区禁止人员进入。
〔2〕起吊重物必须补打专门的起吊锚索,不得利用支护锚杆、锚索,专用起吊锚索要保证补打质量。
〔3〕起吊锚杆、锚索必须由安全员检查安全状况,保证能达到承载受力标准。
〔4〕起吊前,由现场安全员检查起吊锁具、倒链、连接环及连接状况,检查起吊中心是否平稳、牢靠。
〔5〕起吊时,人员严禁站在重物下,严禁人员用身体平衡重物。
〔6〕起吊时,由施工负责人统一指挥,作业人员要协调配合。
〔7〕起吊装车时,要重心平稳,防止车辆重心过度偏斜。
11、运输注意事项:
〔1〕运输前,由现场安全员检查调度绞车、双速绞车、钢丝绳、绳头、信号完好状况,检查刹车制动状况,保证绞车完好。
〔2〕运输前,安全员检查吊挂阻车器、复位阻车器完好状况,保证防跑车装置安全可靠。
〔3〕运输下放前,派专人在3101口设置警戒,严禁人员进入,严格执行"行车不行人'制度。
〔4〕运输部件时,运输队要检查装车质量,保证物件固定牢靠,检查运输线路无障碍物影响运输。
12、拆掉截割部后,机组剩余部件要加以覆盖保护。
13、本次作业专职安全员现场监督安全工作,发现隐患或违章现象要马上制止,检修作业结束后,安全员检查作业环境,消除遗留隐患,保证日常工作、行人安全。
14、检修结束后,必须认真填写检修内容,并将检修结果上报分管科室。
15、未涉及之处,严格执行《煤矿安全规程》有关规定。
机电科
二〇一五年三月七日
