收藏 分销(赏)

室内消火栓.docx

上传人:丰**** 文档编号:10025635 上传时间:2025-04-18 格式:DOCX 页数:3 大小:12.22KB 下载积分:5 金币
下载 相关 举报
室内消火栓.docx_第1页
第1页 / 共3页
室内消火栓.docx_第2页
第2页 / 共3页


点击查看更多>>
资源描述

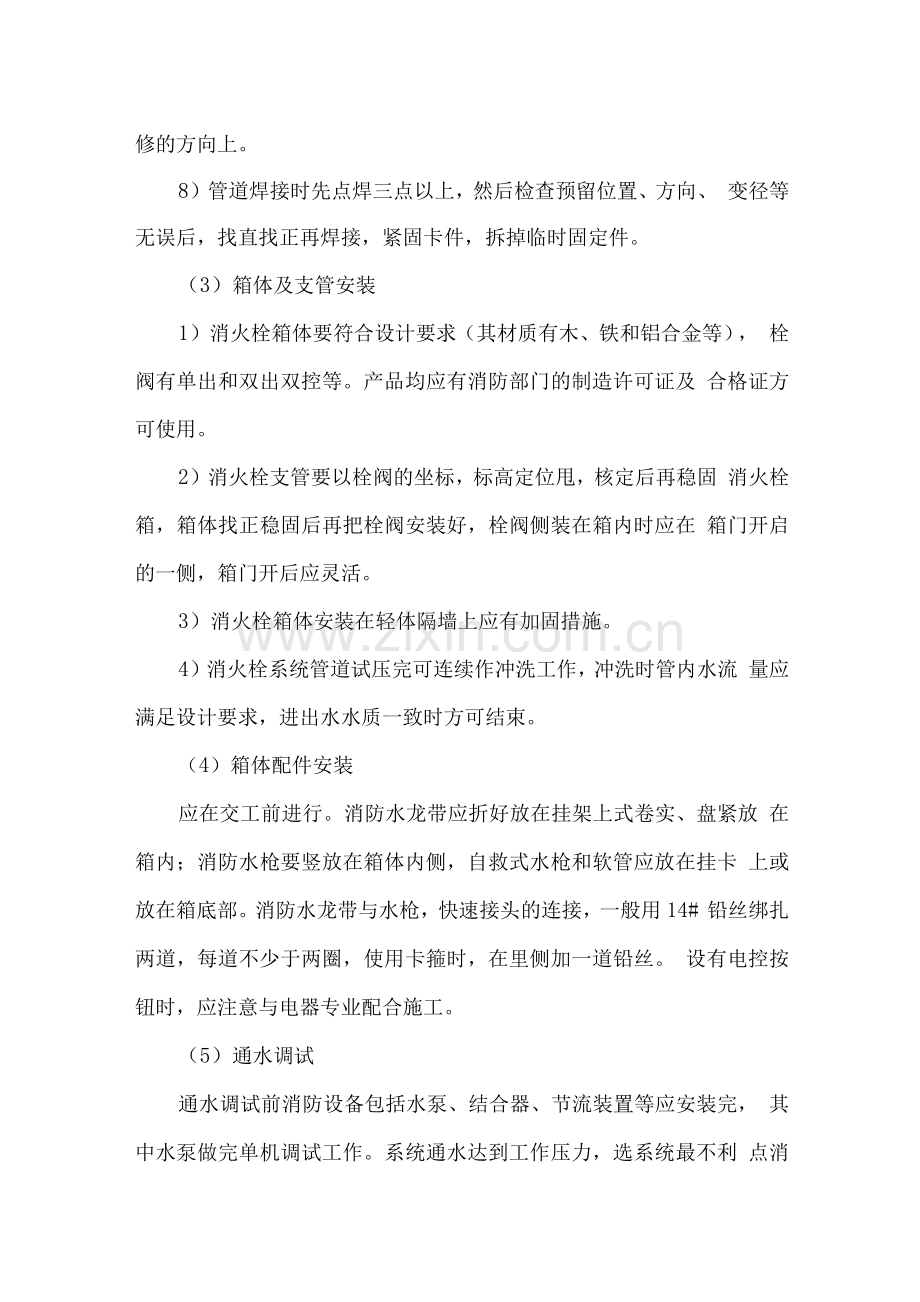

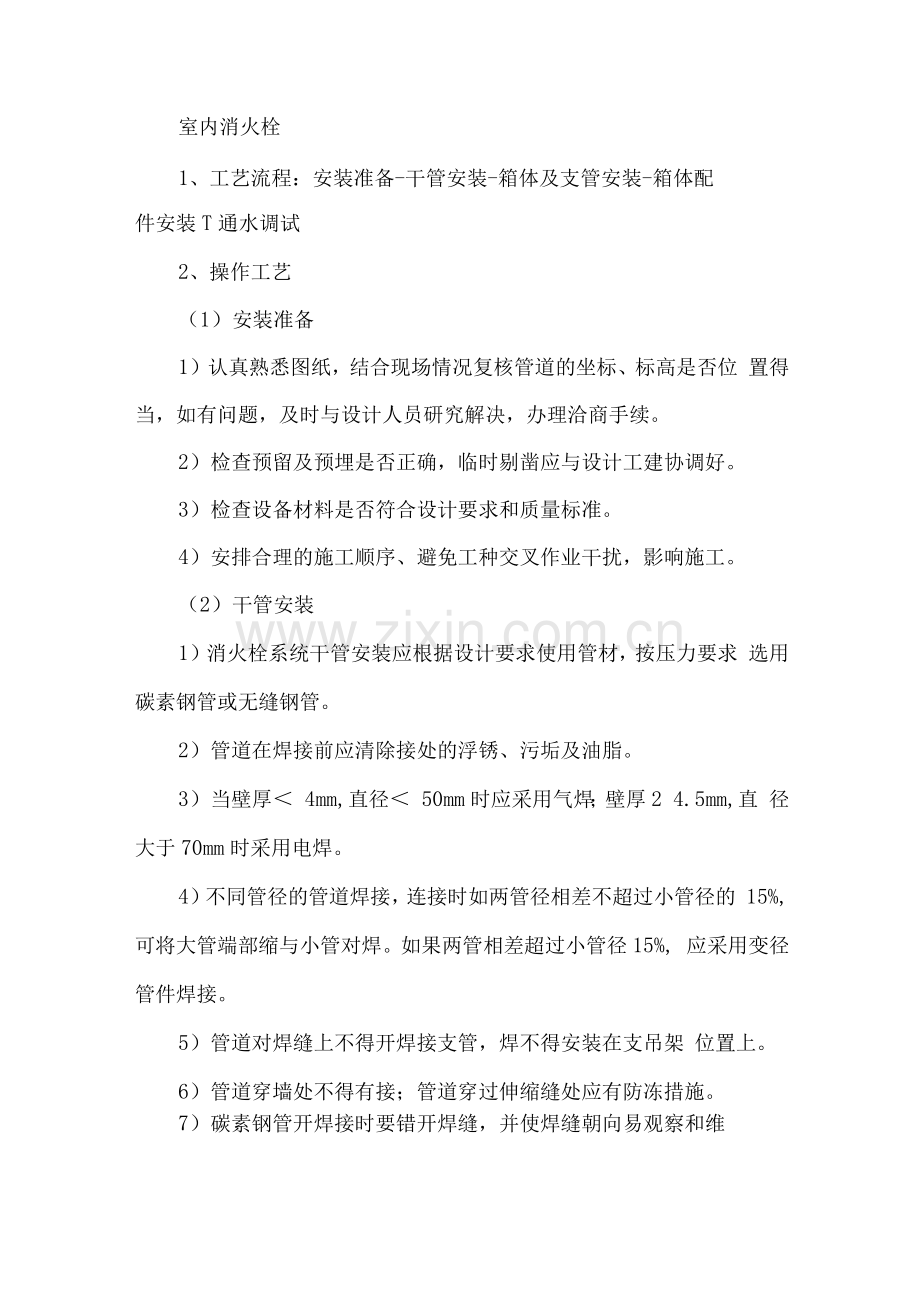

室内消火栓 1、工艺流程:安装准备-干管安装-箱体及支管安装-箱体配 件安装T通水调试 2、操作工艺 (1)安装准备 1)认真熟悉图纸,结合现场情况复核管道的坐标、标高是否位 置得当,如有问题,及时与设计人员研究解决,办理洽商手续。 2)检查预留及预埋是否正确,临时剔凿应与设计工建协调好。 3)检查设备材料是否符合设计要求和质量标准。 4)安排合理的施工顺序、避免工种交叉作业干扰,影响施工。 (2)干管安装 1)消火栓系统干管安装应根据设计要求使用管材,按压力要求 选用碳素钢管或无缝钢管。 2)管道在焊接前应清除接处的浮锈、污垢及油脂。 3)当壁厚< 4mm,直径< 50mm时应采用气焊;壁厚2 4.5mm,直 径大于70mm时采用电焊。 4)不同管径的管道焊接,连接时如两管径相差不超过小管径的 15%,可将大管端部缩与小管对焊。如果两管相差超过小管径15%, 应采用变径管件焊接。 5)管道对焊缝上不得开焊接支管,焊不得安装在支吊架 位置上。 6)管道穿墙处不得有接;管道穿过伸缩缝处应有防冻措施。 7)碳素钢管开焊接时要错开焊缝,并使焊缝朝向易观察和维 修的方向上。 8)管道焊接时先点焊三点以上,然后检查预留位置、方向、 变径等无误后,找直找正再焊接,紧固卡件,拆掉临时固定件。 (3)箱体及支管安装 1)消火栓箱体要符合设计要求(其材质有木、铁和铝合金等), 栓阀有单出和双出双控等。产品均应有消防部门的制造许可证及 合格证方可使用。 2)消火栓支管要以栓阀的坐标,标高定位甩,核定后再稳固 消火栓箱,箱体找正稳固后再把栓阀安装好,栓阀侧装在箱内时应在 箱门开启的一侧,箱门开后应灵活。 3)消火栓箱体安装在轻体隔墙上应有加固措施。 4)消火栓系统管道试压完可连续作冲洗工作,冲洗时管内水流 量应满足设计要求,进出水水质一致时方可结束。 (4)箱体配件安装 应在交工前进行。消防水龙带应折好放在挂架上式卷实、盘紧放 在箱内;消防水枪要竖放在箱体内侧,自救式水枪和软管应放在挂卡 上或放在箱底部。消防水龙带与水枪,快速接头的连接,一般用14# 铅丝绑扎两道,每道不少于两圈,使用卡箍时,在里侧加一道铅丝。 设有电控按钮时,应注意与电器专业配合施工。 (5)通水调试 通水调试前消防设备包括水泵、结合器、节流装置等应安装完, 其中水泵做完单机调试工作。系统通水达到工作压力,选系统最不利 点消火栓做试验,通过水泵结合器及消防水泵加压,消防栓喷放压力 均应满足设计要求。 (6)管道试验 1、强度试验:消火栓系统试验水压低区为1.4MPa,保持10min 内,无明显渗漏、无变形,且压降不大于0.02 MPa为合格,并做好 记录;低区自动喷洒管道的试验压力为1.4MPa,高区自动喷洒管道 的试验压力为1.4MPa,达到试验压力后稳压30min,目测管道无泄漏 和变形,且压降不大于0.05 MPa为合格。 2、严密性试验:在管道强度试验和管网冲洗合格后进行,试验 压力为设计工作压力,稳压24h无泄漏为合格。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
