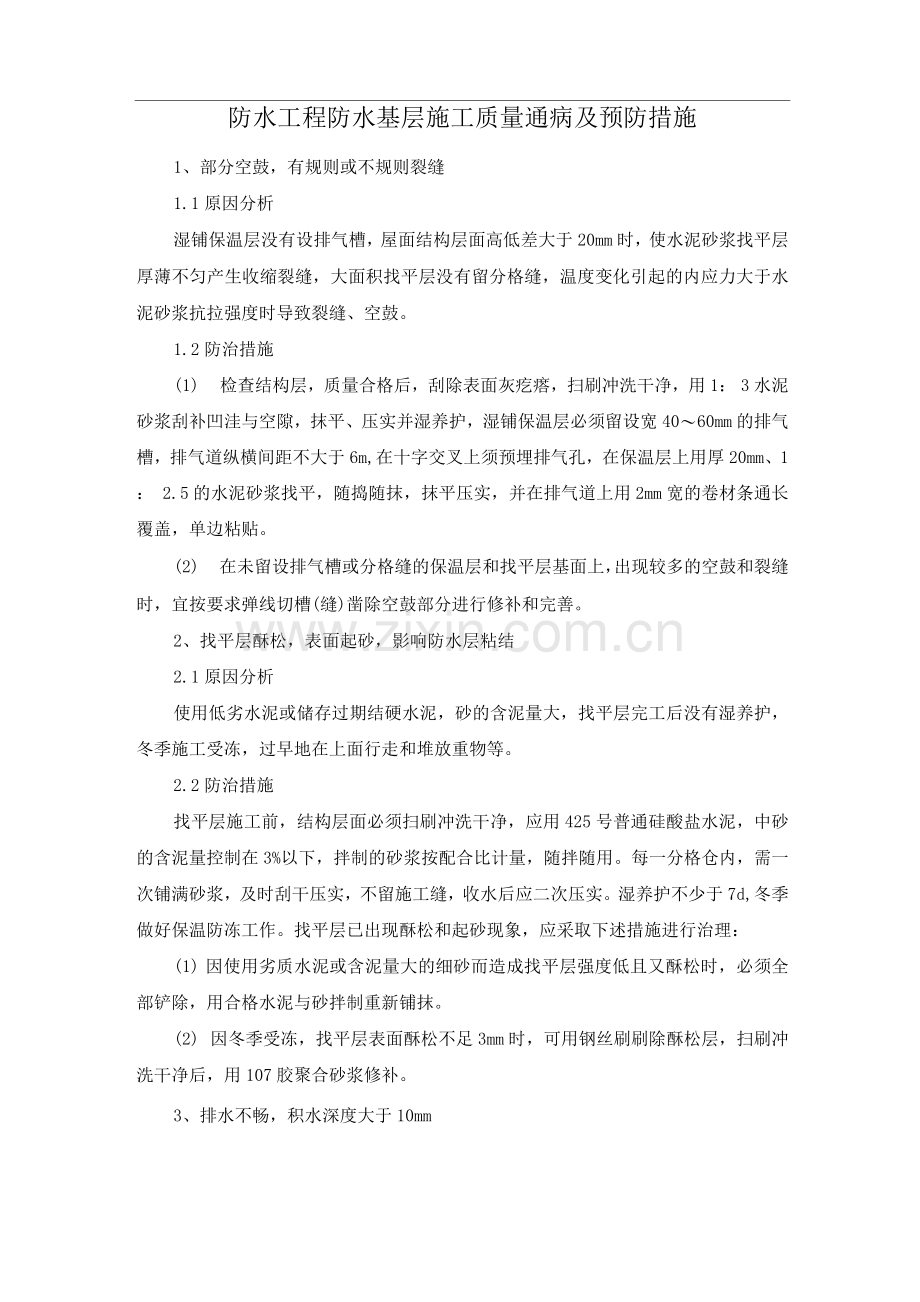

防水工程防水基层施工质量通病及预防措施 1、部分空鼓,有规则或不规则裂缝 1.1原因分析 湿铺保温层没有设排气槽,屋面结构层面高低差大于20mm时,使水泥砂浆找平层厚薄不匀产生收缩裂缝,大面积找平层没有留分格缝,温度变化引起的内应力大于水泥砂浆抗拉强度时导致裂缝、空鼓。 1.2防治措施 (1) 检查结构层,质量合格后,刮除表面灰疙瘩,扫刷冲洗干净,用1: 3水泥砂浆刮补凹洼与空隙,抹平、压实并湿养护,湿铺保温层必须留设宽40〜60mm的排气槽,排气道纵横间距不大于6m,在十字交叉上须预埋排气孔,在保温层上用厚20mm、1: 2.5的水泥砂浆找平,随捣随抹,抹平压实,并在排气道上用2mm宽的卷材条通长覆盖,单边粘贴。 (2) 在未留设排气槽或分格缝的保温层和找平层基面上,出现较多的空鼓和裂缝时,宜按要求弹线切槽(缝)凿除空鼓部分进行修补和完善。 2、找平层酥松,表面起砂,影响防水层粘结 2.1原因分析 使用低劣水泥或储存过期结硬水泥,砂的含泥量大,找平层完工后没有湿养护,冬季施工受冻,过早地在上面行走和堆放重物等。 2.2防治措施 找平层施工前,结构层面必须扫刷冲洗干净,应用425号普通硅酸盐水泥,中砂的含泥量控制在3%以下,拌制的砂浆按配合比计量,随拌随用。每一分格仓内,需一次铺满砂浆,及时刮干压实,不留施工缝,收水后应二次压实。湿养护不少于7d,冬季做好保温防冻工作。找平层已出现酥松和起砂现象,应采取下述措施进行治理: (1) 因使用劣质水泥或含泥量大的细砂而造成找平层强度低且又酥松时,必须全部铲除,用合格水泥与砂拌制重新铺抹。 (2) 因冬季受冻,找平层表面酥松不足3mm时,可用钢丝刷刷除酥松层,扫刷冲洗干净后,用107胶聚合砂浆修补。 3、排水不畅,积水深度大于10mm 3.1原因分析 排水坡度不标准,找平层凹凸超过5mm,水落管头高于找平层等。 施工前必须先安装好水落杯,从杯面拉线找坡度,确保排水畅通,大面必须用2m刮尺刮平,在天沟或大面上出现凹凸不平的情况,应凿除凸出的部分,用聚合物水泥浆填压凹下的地方和凿除的毛面部分。 找平层的阴阳角没有抹圆弧和钝角,水落处不密实,无组织排水檐,没有留凹槽,伸出屋面管道周边没有嵌填密封材料。 施工管理不善,操作工无上岗证,没有编制防水施工方案,施工前没有技术交底,没有按图纸和规范施工,没有按每道工序检查。 3.2防治措施 (1) 阴角都要粉圆弧,阳角要粉钝角,圆弧半径为1mm左右。 (2) 直式和横式水落周围嵌填要密实,要略低于找平层。 (3无组织排水,檐严格按照设计图纸做好防水卷材收头的槽。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
