3#、4#楼施工电梯安装及拆除施工方案
一、工程概况:
沈阳东北金融广场项目位于沈阳市沈河区惠工广场西侧、哈尔滨路北面、北京街东面、团结路地段南侧,是沈阳规划的CBD核心区。建设投资单位为:沈阳华锐世纪投资有限公司;设计单位为:中国建筑东北设计研究院;监理单位为:北京赛瑞斯工程建设监理有限公司;监督单位为:沈阳市建设工程质量监督站沈河分站;施工单位为:中国建筑第六工程局。总建筑面积为:383071m2, 3标段建筑面积大约为140000 m2,地下一层,地上5层为裙房,在裙房上分2个塔楼,为3#、4#塔楼,共23层,主体结构为框架剪力墙机构.

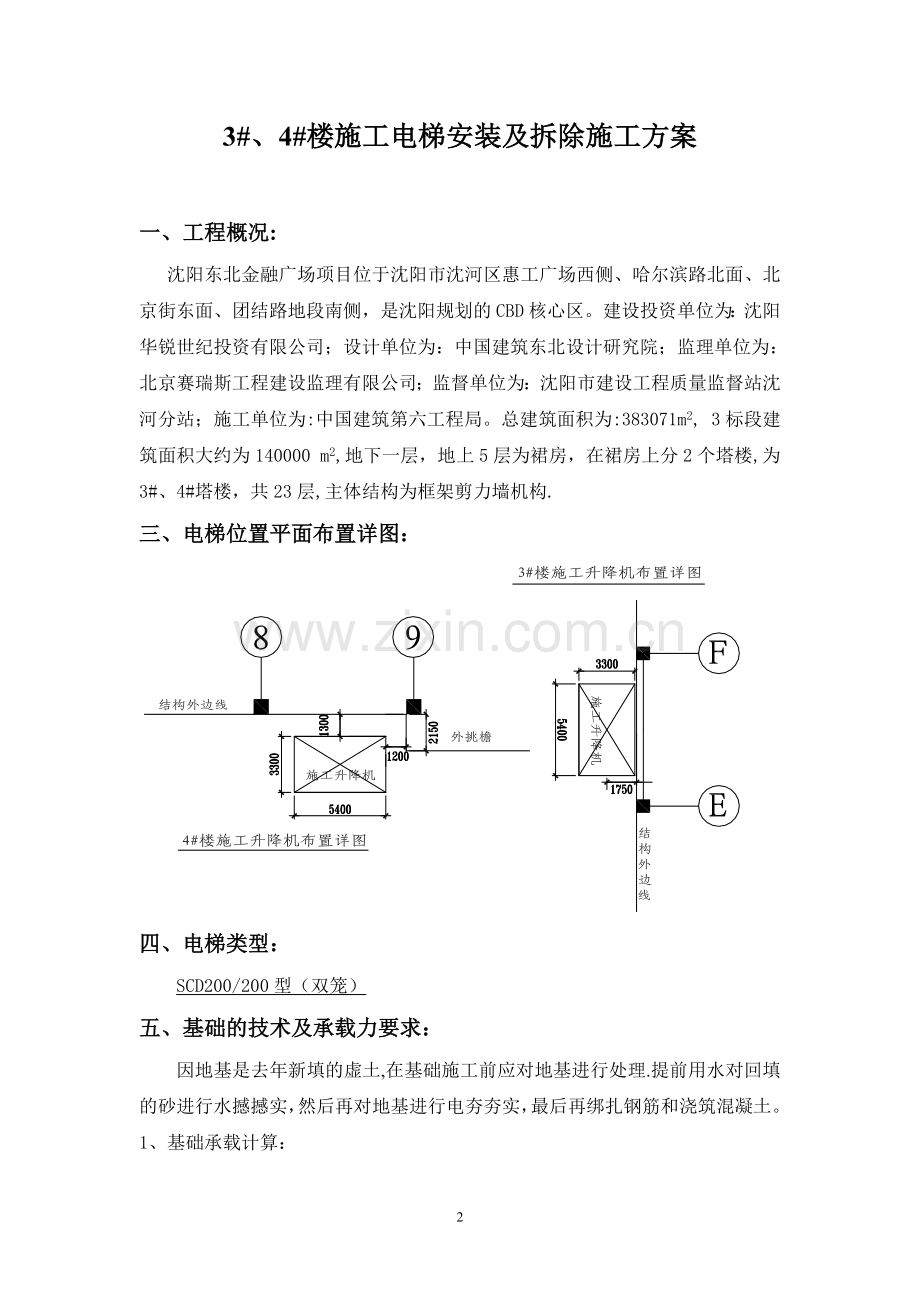

三、电梯位置平面布置详图:
四、电梯类型:
SCD200/200型(双笼)
五、基础的技术及承载力要求:
因地基是去年新填的虚土,在基础施工前应对地基进行处理.提前用水对回填的砂进行水撼撼实,然后再对地基进行电夯夯实,最后再绑扎钢筋和浇筑混凝土。
1、基础承载计算:
P=(吊笼重+外笼重+导轨总重+对重重+载荷重)×2.1
例:SCD200/200型升降机,架设高度100m
由“升降机性能参数表"得出:
吊笼重(双笼): 1600kg×2
外笼重: 1600kg
导轨架总重(需67个标准节): 161kg×67
对重重:(双对重) 1600kg×2
载荷重: 2000kg×2
基础承载似等于:
P=[(1600×2)+1600+(161×67)+(1600×2)+(2000×2)]×2=47853kg
47853×9。8=469kn
如果能承受最大压力Pmax=530kn而制作的基础,则符合该升降机的使用要求。
地面承受的压力不得小于0.15Mpa
2、技术要求:
六、安装方案:
1、安装前的准备工作及注意事项:
①、患有心脏病、高血压及癫痫病等不得上高空作业,
②、安排专人组成安装小组,指定专业人员进行安装,并持证上岗。
③、安装前必须熟知安装阶段的安全要求的全部内容,了解电梯机械及电气性能原理、构造。
④、准备好安装时的工具、安全用具及零配件等。
⑤、必须将2带安装的标准、附墙架、对重系统等零件的插口、销孔、螺孔等穿插处去锈、除毛刺,并在这些部位及齿轮及齿条上和对重导轨上涂适量润滑脂,对滚动部件确保其润滑充分及转动灵活。
⑥、在安装工地周围加设保护棚、围栏,设警戒监护和警示牌。
⑦、砼基础必须达到所规定的凝固周期及强度。
2、安装步骤:
①、先将导架底架及围护底架运至事先准备好的基础上,用地脚连接紧固,安装好第一、二、三节标准节。标准节与底架连接好后,用经纬仪或铅垂线在两个方向上检查导架与水平的垂直度,误差小于1‰m.
②、安装基础底架四周围栏、门框,将它们与底架用螺栓相连接,调整好门框的垂直和灵活度。
③、安装吊笼,将转动机构上的压轮调到最大偏心位置,卸下吊笼上的安全钩及对安全影响的滚动,松开笼内电机上的制动器。用塔吊吊起吊笼,从导架上将吊笼对入导架,平稳放在适合高度的垫木上,重新安装好卸下的安全钩和滚轮,柱管的间隙为0。5mm,压轮与齿条背面的间隙为0.55mm,转动齿轮和齿条的咬合间隙保证在0。2—0。3mm。同时保证防坠安全器齿轮和传动轮在宽度方向的中心平面处于齿条厚度的中间位置.除楔块使制动器复位,用撬棍插入连轴器孔内,每撬动一次须同时手动打开制动器,往复进行。吊笼升1米左右,笼下垫木,装上缓冲弹簧,再使吊笼缓慢降至缓冲弹簧上。手动上、下运行的同时检查转动齿轮和齿条间隙在0.2—0.3mm。
④、安装好吊笼顶部安全护栏.
⑤、用塔吊将对重吊起于吊架的正方,将导向轮对入导轨,并平稳地停靠在垫木上。
⑥、将导架加高至10。5米后,必须离地面9米处设置第一道附墙架,并再一次用经纬仪测量导架整体与水平的垂直偏差应≤5mm。
⑦、电气设备和控制系统的安装,此项工作由专职的专业电工进行,各安全控制开关接线应正确。电源相序要确保与吊笼的上、下运行方向同操纵手柄标记方向一致,检查各安全控制开关,包括围栏门限位开关,吊笼单、双门限位开工、笼顶门限位开关,包括吊笼上、下限位及三相极限开关、断绳保护开关等是否正常,动作灵敏可靠。正确安装调整导架底部限位挡板,使动作正常无误。采用接地电阻测试仪测量接地电阻,应不大于4Ω,用500V兆欧表测量电动机及电器元件的对地绝缘电阻不应小于0.5MΩ。各方面都符合后接通电源,由带证司机谨慎操作手柄。行程高度不得大于5米,吊笼运行平稳、无异响、制动器动作正常、滚动、齿轮咬合符合上述规定、空载试车正常后,再进行荷载试车,由于此时还未安装上限位挡板、挡块,所以在试车时必须谨慎,且吊笼顶部必须有人监视指挥,以防吊笼冒顶。
⑧、导架的加高安装、试车正常后,再进行对导梁的加高安装,加高安装的高度应根据工程施工的需要而定。同时相应地安装好过道竖杆和过桥连杆的附墙架及电缆导向架。最后安装好头架及滑轮,装上钢丝绳,钢丝绳的两端与笼顶偏心绳具及对重各采用三颗绳子卡拧紧,拧紧度为1/3.安装好限位挡板,使之位置正确,动作灵敏可靠。
⑨、该施工电梯自由高度为9m,所以裙房(层高6m)附着只能一层设一的道,设第5层附着时,可设在设备层顶板上(6+1.8=7.8m),塔楼部分每2层(3.1+3.1=6.2m)设一道.因附着标准节的模数为1508mm与楼层高度模数不一致,因此大多数附着只能斜装在楼板上,安装螺栓穿透楼板,便于安全操作.临作业层的两层均设附着,升高后可拆除一道。
⑩、坠落实验:整个架体安装过程完成后,还需要进行防坠落实验时,吊笼内不允许有人,要确保制动器工作正常.防坠落实验符合要求后,防坠落安全器应复位。
七、安全措施:
SCD200/200型(双笼)施工电梯安装时的有关安全操作及使用注意事项:
1、安装前必须认真学习施工电梯使用说明,严格执行安全技术操作规程.
2、安装前组织人员进行安全技术交底,明确各安装人员的工作内容及职责。
3、安装人员进入现场必须佩带好安全帽、穿防滑鞋,危险地方必须栓好安全带。
4、安装现场应安排人员进行警戒,非安装人员不得进入。
5、在安装过程中,应注意各构件完好无损。
6、严格保管好工具、螺栓,作业期间应注意工具螺栓的放置,以防高空坠落。
7、加节时,应经常对立柱的垂直度进行内、测量,偏差过大时利用附壁撑杆进行矫正,使垂直度偏差控制千分之一以内。
8、利用电梯自身进行加节时,应认真检查电梯情况,在加节时要注意防止梯笼冒顶。
9、四级以上大风、大雨、大雾等恶劣气候,严禁进行安装作业。
10、操作人员在开机前,必须先检查各安全门,卸料平台防护门的情况,确认完好、可靠、安全后,方可启动,并严禁机械带病作业,超载运行。
11、在电梯入口处搭设防护棚,防护棚顶隔20cm铺设2道脚手板;在楼层施工电梯卸料口处,用搭设一道安全防护栏及用钢筋制作一个安全防护门.
12、由于电梯门槛高出地面,在二次结构施工时,在门槛处搭设一道跳板,方便手推车的出入。
13、楼层施工电梯出口卸料台的搭设见下图:
八、调试、验收:
1、电梯在投入使用前,必须对各机械部位及电气等各方面进行全面的调试检查,导架、附墙、限位挡板、挡块安装应正确,符合要求。
2、实验要求:整个架体安装完成后,应进行静,动载实验,实验结构应符合设计标准。
3、电气接线应正确,各安全限位开关制动器各灵敏可靠。各方面检查调试正常后,应该报请有关部位进行验收,验收合格后方可投入运行使用。
4、避雷的设置及调试:避雷针采用Φ20钢筋,长度L=1-2mm,置于架体顶端。引下线不得采用铝线,防止氧化、短开。接地体与重复接地合用,阻值不大于10欧姆。
5、联络信号的设置及调试:
①、电梯作业应设信号指挥,司机按照给定的偏差号操作,作业必须鸣铃示意,信号设置必须每层设一按钮直接与梯笼里的司机联系。
②、信号指挥人员与司机应密切配合,不允许各层作业人员任意敲击导轨架进行联系的混乱做法。
③、联系信号系统安装完毕后应进行各方面的检查、调试正常后应报公司安全科进行验收,验收合格后,方可投入运行使用。
九、拆除方案:
拆除施工电梯前,必须对提升机进行一次大检查,特别是卷扬机、爬升卷扬机、蜗流制动器,断绳保护装置,限位开关等零部件,应从严检查其动作的可靠性和灵敏性,不符和要求的应调整,梯笼升至柱顶,使平衡重落地,然后漫漫上升500mm左右,梯笼不发生下滑,然后进行拆卸,其具体步骤按安装步骤相反的顺序,拆除人员必须按高处作业要求,挂好安全带。
8
福建省闽南建工集团……………………………………………泉州市路桥公司科技楼施工电梯安、拆施工方案
目 录
一、工程概况…………………………………………………………………………………1
二、工程各参与主体单位……………………………………………………………………1
三、编制依据…………………………………………………………………………………1
四、施工电梯安、拆人员的组织……………………………………………………………1
五、准备工作…………………………………………………………………………………2
六、安装(拆除)步骤………………………………………………………………………2
七、上料平台及防护设施……………………………………………………………………2
八、安、拆施工电梯安全注意事项…………………………………………………………3
九、施工电梯使用注意事项…………………………………………………………………3
十、施工电梯现场平面布置图………………………………………………………………5
一、工程概况
泉州市路桥公司科技楼工程(简称B区),坐落在泉州市东海片区城市主轴线上,与泉州市公路一公司科技楼(简称A区)相毗邻,A区和B区是两栋外形尺寸和平面布置基本相同的办公楼,由L形的六层单体与一字形的九层单体围合而成。框、剪结构, B区设两层地下室,底层层高4400mm,标准层层高3800mm,建筑总高度为▼27。650mm和▼39.400m,建筑总面积约为5万平方米.
本工程结构施工阶段已在建筑物外周边安装了4台塔机,经综合考虑和分析,决定在建筑物内庭,沿建筑物内边线再安装5台施工电梯,以满足砌体工程和装修、安装工程的垂直运输问题,之所以要安装5台施工电梯,一是工程量大,二是建筑物延长米长,三是为了满足不可避免的赶工运输高峰的的需要,施工电梯型号拟选用SSD200—200型。另因为地下室,B区共有5台施工电梯需安装在地下室顶板上,这需征得设计单位同意后方可进行安装施工。
二、工程各参与主体
建设单位:泉州市路桥建设开发有限公司
设计单位:同济大学建筑设计研究院(集团)有限公司
勘察单位:福建省泉州市水电工程勘察院
监理单位:厦门市长实工程监理有限公司
施工单位:福建闽南建筑工程有限公司
三、 编制依据
1.本工程施工图及现场实际情况;
2.JGJ59—99《建筑施工安全检查评分标准》;
3.JGJ1300—2001《建筑机械使用安全技术规程》;
4.施工电梯使用说明书;
5.SGTC闽-01—2003《福建省建筑施工参考图册:施工电梯、井字架卸料平台及防护门搭设》;
6.JGJ80—91《建筑施工高处作业安全技术规范》等.
四、施工电梯安、拆人员的组织
施工人员主要由施工负责人、开机人员、技术管理人员、地面监护人员、电工、施工配合工人及安装、拆除人员等,共6—10人组成。
五、准备工作
1、进(退)场的道路及周边场地清理并夯实,能保证吊车顺利进出和电梯进(退)场.
2、因构架层设计有外挑尺寸达3.35~6。90m的悬壁梁,如何既保证施工电梯的正常使用,又不影响悬壁梁的正常施工,应根据施工进度,采取灵活的阶段性拆除、安装施工电梯的方法应对。
2、施工电梯基础已按设计要求浇灌好300mm厚C30砼并预埋好地脚螺栓,做好基础水平的校正,并设置好排水沟。(根据施工电梯的选型再确定电梯基础的设计)
3、准备好吊装设备、索具和工具。
4、做好电梯基座的接地工作:采用B14圆钢将电梯金属部分与主体基础钢筋网焊接连成一体,保证接地电阻不大于4Ω.
六、安装(拆除)步骤
1、防护围栏基础构架拼装后放在基础上,用水平仪校正导轨架接口,并填实构架与基础间的空隙,然后拧紧地脚螺栓。
2、用吊车进行加节,当安装好第三节标准节后,即可进行吊装梯笼和平衡铁,先校直平衡铁,且应在平衡铁下面用约300mm高度的缓冲弹簧垫起;之后调整梯笼的上、下、左、右导向轮及压轮位置,使齿轮与齿条的啮合满足图纸要求。
3、吊笼就位后可拼装侧墙板、门和框等防护围栏。
4、当安装好标准节第七节后,应检查和校正导轨架的垂直度,保证垂直度≤1/1000,之后进行梯笼在10m高度内4~5次试运行,并调好刹车.
5、接着可利用工地现有塔吊或电梯自身进行加节,随着导轨架的升高,必须进行附壁联接。立柱顶部悬臂部分不得超过7.5m。第一道附壁距地基约9m左右,以后每隔6m左右设附壁联接一次,且附壁之间加设过桥联杆。
6、立柱接高至建筑物所需高度后,装上天轮组,使梯笼的笼顶离天轮约1。5m左右位置,然后放下钢丝绳(两根A12.5mm),下端与平衡铁接好,用4个钢丝绳卡紧固(绳卡间距130mm),上部通过天轮和梯笼顶部吊绳盘张紧,并用4个钢丝绳卡紧固。余下的钢丝绳绕入储绳盘并上锁。
7、电梯各种限位、行程开关、避雷等装置安装并调试。
8、电梯的拆除步骤与安装步骤相反即可。
七、上料平台及防护设施
1、上料平台由专业架工组参照SGTC闽—01-2003《福建省建筑施工参考图册:施工电梯、井字架卸料平台及防护门搭设》和脚手架安全技术规程要求搭设,平台与吊笼间隙必须小于100mm,两侧边应与两梯笼外侧边同宽,两侧应设1100mm高防护栏杆(双横杆,上杆离平台面1100mm、下杆离平台面550mm),并在防护栏杆内侧挂设密目式安全立网或1000mm高竹脚手板防护,每层设置1800mm防护门,两侧间隙不得大于120mm。
2、上料平台采用钢管搭设,立杆间距:横向1200mm,纵向1500mm,步高1800mm.超过50m后,上部扣除30m后在底部设置双立杆.
3、每层的接料平台采用50×100mm楞木绑于大横杆上,再在楞木上铺钉18mm厚胶合板.大横杆间距控制在450mm以内,平台板应铺钉牢固。
4、进料口设置双层防护棚,层间间距700mm。防护棚长度不小于6000mm,宽度不小于两梯笼外侧宽度(约6000mm)。防护棚采用钢管搭设,盖板采用1000mm宽竹制脚手板或九夹板满铺。(详见《卸料平台施工方案》)
八、安、拆施工电梯安全注意事项
1、严格按施工电梯使用说明和安全操作规程及《建筑施工高处作业安全技术规范》的要求进行安装与拆除作业。
2、安装(拆除)作业应设置警戒区域,挂设警示牌,地面应设监护人,防止无关人员误入作业区域。
3、作业人员应做好个人防护,配戴好安全帽,高空作业系好安全带,不准酒后作业,作业中应精力集中,应注意周围环境和电气设备。
九、施工电梯使用注意事项
1、电梯司机必须身体健康(无心脏病和高血压病等),并经训练合格后持证上岗,严禁非司机开车。
2、司机必须熟悉电梯的结构、原理、性能、运行特点和操作规程。
3、严禁超载,防止偏重。
4、班前、满载和安装时均应作电动机制动效果的检查(点动1000mm高度,停2min,吊蓝无下滑现象).
5、坚持执行定期进行技术检查和润滑制度.
6、司机开车时应思想集中,随时注意信号,遇事故和危险时立即停车。
7、记好当班记录,发现问题及时报告并查明解决。
8、按规定及时进行维修和保养,一般定为:一级保养160h;二级保养480h;中修1440h;大修5760h。
9、在下述情况下严禁使用:
(1) 电机制动系统不灵活可靠;
(2) 控制元件失灵和控制系统不全;
(3) 导轨架和管架的连接松动;
(4) 视野很差(大雾及雷雨天气、滑杆结冰及其它恶劣作业条件);
(5) 齿轮与齿条的啮合不正常;
(6) 站台和安全栏杆不合格;
(7) 钢丝绳卡得不牢或有锈蚀断裂现象;
(8) 限速或手动刹车器不灵;
(9) 润滑不良;
(10) 司机身体不正常;
(11) 导轨架垂直度不合格;
(12) 风速超过12m/s(六级风);
(13) 减速器声音不正常;
(14) 齿条和齿轮齿厚磨损量>1.0mm;
(15) 刹车楔块齿尖变钝,其平台宽>0.2mm;
(16) 限速器未按时检查与重新标定;
(17) 导轨架管壁厚度磨损过大(100mm梯超过1.0mm;75m梯超过1。2mm;50m超过1。4mm).
(18) 电梯安装完成后,未经相关部门验收合格,不得正式投入使用.
十、施工电梯现场平面布置图
公路一公司科技楼
路桥公司科技楼
- 6 -
吉林省高级人民法院审判庭工程
施工电梯工程施工方案
12
施工升降机安装方案
(一) 安装前的准备
1、检查升降机是否是经市管部门鉴定合格、由有生产许可证的厂家制造的合格产品。
2、升降机基础必须按国家技术监督局发布的国家标准(GB10053-1966)“施工升降机检验规则”要求施工,资料必须齐全。
3、检查零件部件是否齐全、完发无损,是否配置专用电闸箱。
4、现场道路畅通场地平整有足够的停车位。
5、汽车吊的支腿要选好。
6、检查基础位置是否准确.
(二)、升降机的安装
操作过程:安装底座围拦—-按吊笼—-安装电缆——安装吊杆架--安装附墙架——限位开关碰铁——电缆保护架--调试。
一、 安全措施。
为保证施工升降机在安装过程中的安全施工特制定如下安全措施:
1、 参与安装的人员必须熟悉升降机的机械性能、结构特点、并具备熟练的操作技术和排除故障的能力。
2、 参与本项工作的人应有明确分工,各负其责,明确一人负责指挥工作,确定指挥联络信号。具体分工是:安装班负责人用对讲机负责上下指挥,现场安全权警戒和安全监督由负责。如安全违章行为应立即制止。
3、 遵守一切为安全生产所制定的纪律,安全用具携带齐全,带好安全帽,系好安全带,穿防滑鞋。在高空作业的人员身体状况必须符合劳动部门的有关规定,严禁酒后作业。
4、 每个吊笼顶平台作业人数不得超过两人,配备工具的重量不得超过600公斤。
5、 施工升降机启动之前必须检查所有安全部件,安全部位灵敏可靠升降机才能继续工作。
6、 用吊杆提升标准节时,每次只能吊一节,安装附着件每次也只能吊一套.
7、 每道附着之间的距离,最大不超过9米.
8、 禁止立体交叉作业,安装现场5米内非工作人员禁止穿行。
9、 遇有雨雪雾及大风(5级以上)天气不得进行此项作业。
10、 距施工升降机五米范围内设置专业电闸箱一个,作好漏电保护。
二、 基础准备
1、 根据升降机型号按照相应的基础施工图,进行施工。等基础混凝土强度达到要求后,方可安装.
2、 素土一定要夯实平整,使其承载压力不小于0.15Mpa(15吨/平方米).
3、 基础周围要挖排水沟,不得积水,以防止基础下沉,这点非常重要。
4、 基础底面要平整平面度小于10毫米。
三、 底座围栏及吊笼的安装
1、 将混凝土基础整理平整,干净。
2、 将底座围栏安装就位。
3、 用水平仪抄平后,将地脚螺栓插入基础预留孔内,浇筑混凝土,待强度达到所需强度的50%时,将螺栓坚固。
4、 用专用扳手安装2节标准节.
5、 安装下限位及极限行程开关碰铁。
6、 将吊笼就位。就位时应把拖动电机直流制动器释放,就位后恢复。
7、 将吊笼对重块就位,下垫适当高度的木.
8、 释放传动底板上靠背轮螺母,用专用扳手转动导轨架立柱之间的间隙。其间隙间应为0。3—0。5毫米.高速后锁紧。
四、 安装附着架及斜拉杆
第一道附着架安装在距地基4。5米处.锚固脚按固定在1层楼顶板上。附着架准许的最大水平为正负10—15度。要及时安装斜拉杆支撑,增强稳定性。每道附着架的距离不得超过9米,预计第一次安装四道附着架.最后悬挑固螺栓,不能松动。
五、 检查
1、 查各部位螺栓的紧固程度。
2、 根据“润滑部位周期表”灌注润滑脂油。
3、 检将装在吊笼顶的手动或电动吊杆卸下,另行保存.
4、 将操作盒移置吊笼内,准备正常运行.
六、 行试运行工作
(1) 调整各限位行程开关
(2) 检查爬行齿轮与齿条的啮合情况。
(3) 检查电动机及各传动部位的运行情况。
(4) 检查各结构件的焊接、紧固件的紧固情况。
七、 载荷坠落试验
试验在升降机无故障时运行,吊笼进而不许乘人。
(1) 切断电源,将地面控制按钮盒上的电缆接到吊笼电气箱内专做坠落试验的接线座上。
(2) 吊笼装上额定荷载后,接通主电源,按下地面控制按钮盒上的“向上”按钮,使吊笼升高10米。
(3) 按下“向下"按钮不要松手,此时电机上的制动器松闸,吊笼向下坠落,达到安全器标定动作时,安全器动作从而使吊笼制动的道轨架上.(注意:如果吊笼下坠至离地面4米时尚未制停,应立即松开“向下”按钮,使电动机上的制支器将吊笼制售,以防止吊笼撞底.)
(4) 正常情况下,从安全器开始动作到吊笼被制停为,吊笼在忖道轨上的制动距离应为0。25-1.2米(不包括吊笼自由下滑距离).如果超出,应换安全器。
(5) 拆下试验电缆。
(二) 附图
一、 升降机基础施工图
二、 升降机首层入口处平面图
三、 升降机楼层平面图
四、 施工电梯门焊接示意图
五、 施工电梯防砸棚示意图
下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!
员工年终工作总结【范文一】
201x年就快结束,回首201x年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时光过得飞快,不知不觉中,充满希望的201x年就伴随着新年伊始即将临近。可以说,201x年是公司推进行业改革、拓展市场、持续发展的关键年。现就本年度重要工作情况总结如下:
一、虚心学习,努力工作
(一)在201x年里,我自觉加强学习,虚心求教释惑,不断理清工作思路,总结工作方法,一方面,干中学、学中干,不断掌握方法积累经验。我注重以工作任务为牵引,依托工作岗位学习提高,通过观察、摸索、查阅资料和实践锻炼,较快地完成任务。另一方面,问书本、问同事,不断丰富知识掌握技巧.在各级领导和同事的帮助指导下,不断进步,逐渐摸清了工作中的基本情况,找到了切入点,把握住了工作重点和难点。
(二)201x年工程维修主要有:在卫生间后墙贴瓷砖,天花修补,二栋宿舍走廊护栏及宿舍阳台护栏的维修,还有各类大小维修已达几千件之多!
(三)爱岗敬业、扎实工作、不怕困难、勇挑重担,热情服务,在本职岗位上发挥出应有的作用
二、心系本职工作,认真履行职责,突出工作重点,落实管理目标责任制。
(一)201x年上半年,公司已制定了完善的规程及考勤制度。201x年下半年,行政部组织召开了年的工作安排布置会议年底实行工作目标完成情况考评,将考评结果列入各部门管理人员的年终绩效。在工作目标落实过程中宿舍管理完善工作制度,有力地促进了管理水平的整体提升。
(二)对清洁工每周不定期检查评分,对好的奖励,差的处罚。
(三)做好固定资产管理工作要求负责宿舍固定资产管理,
对固定资产的监督、管理、维修和使用维护。
(四)加强组织领导,切实落实消防工作责任制,为全面贯彻落实“预防为主、防消结合”的方针,公司消防安全工作在上级领导下,建立了消防安全检查制度,从而推动消防安全各项工作有效的开展。
三、主要经验和收获
在安防工作这两年来,完成了一些工作,取得了一定成绩,总结起来有以下几个方面的经验和收获:
(一)只有摆正自己的位置,下功夫熟悉基本业务,才能更好适应工作岗位.
(二)只有主动融入集体,处理好各方面的关系,才能在新的环境中保持好的工作状态。
(三)只有坚持原则落实制度,认真统计盘点,才能履行好用品的申购与领用.
(四)只有树立服务意识,加强沟通协调,才能把分内的工作做好。
(五)要加强与员工的交流,要与员工做好沟通,解决员工工作上的情绪问题,要与员工进行思想交流。
四、加强检查,及时整改,在工作中正确认识自己。
(一)开展常规检查.把安全教育工作作为重点检查内容之一。冬季公司对电线和宿舍区进行防火安全检查.
(二)经过这样紧张有序的一年,我感觉自己工作技能上了一个新台阶,做每一项工作都有了明确的计划和步骤,行动有了方向,工作有了目标,心中真正有了底!基本做到了忙而不乱,紧而不散,条理清楚,事事分明,从根本上摆脱了刚参加工作时只顾埋头苦干,不知总结经验的现象。就这样,我从无限繁忙中走进这一年,又从无限轻松中走出这一年,还有,在工作的同时,我还明白了为人处事的道理,也明白了,一个良好的心态、一份对工作的热诚及其相形之下的责任心是如何重要
(三)总结下来:在这一年的工作中接触到了许多新事物、产生了许多新问题,也学习到了许多新知识、新经验,使自己在思想认识和工作能力上有了新的提高和进一步的完善。在日常的工作中,我时刻要求自己从实际出发,坚持高标准、严要求,力求做到业务素质和道德素质双提高。
五、要定期召开工作会议,兼听下面员工的意见,敢于荐举贤才,总结工作成绩与问题,及时采取对策!
六、存在的不足
总的来看,还存在不足的地方,还存在一些亟待我们解决的问题,主要表现在以下几个方面:
1、对新的东西学习不够,工作上往往凭经验办事,凭以往的工作套路处理问题,表现出工作上的大胆创新不够。
2、本部有个别员工,骄傲情绪较高,工作上我行我素,自已为是,公司的制度公开不遵守,在同事之间挑拨是非,嘲讽,冷语,这些情况不利于同事之间的团结,要从思想上加以教育或处罚,为企业创造良好的工作环境和形象。
3、宿舍偷盗事件的发生,虽然我们做了不少工作,门窗加固,与其公司及员工宣传提高自我防范意识,但这还不能解决根本问题,后来引起上级领导的重视,现在工业园已安装了高清视频监控系统,这样就能更好的预防被盗事件的发生.
七、下步的打算
针对201x年工作中存在的不足,为了做好新一年的工作,突出做好以下几个方面:
(一)积极搞好与员工的协调,进一步理顺关系;
(二)加强管理知识的学习提高,创新工作方法,提高工作效益;
(三)加强基础工作建设,强化管理的创新实践,促进管理水平的提升。
在今后的工作中要不断创新,及时与员工进行沟通,向广大员工宣传公司管理的相关规定,提高员工们的安全意识,同时在安全管理方面要严格要求自己,为广大公司员工做好模范带头作用.在明年的工作中,我会继续努力,多向领导汇报自己在工作中的思想和感受,及时纠正和弥补自身的不足和缺陷.我们的工作要团结才有力量,要合作才会成功,才能把我们的工作推向前进!我相信:在上级的正确领导下,cssm大安防的明天更美好!
员工年终工作总结【范文二】
一个人静静的站在窗边,看着路上一辆辆行驶的车辆,不由的想起了以前。转瞬间来到红牛已经一年多了,有过开心与欢乐,悲伤与泪水,还有坎坷。
XX,崭新的一年,而现在已经过去了半年,在这半年里我又学到了很多的知识。在这半年的工作中我学到了许多平时学不到的岗位知识,尤其这几次停机时跟着设备维修人员一起检修设备时又让我对设备的工作原理有了更深了解,从而使我提高了岗位操作技能,更重要的是,在处理故障的同时,我能够熟练的将学到的新知识与操作技能相结合,减少了处理故障的时间,提高了处理故障的能力。同时也还存在着许多的不足与缺点。
学到了什么:1现在对所在岗位的设备工作原理有了更进一步的了解,从而提高了处理故障的能力与技巧,减少了处理故障的时间。2对整条生产线也有了的了解,在其他岗位出现故障时自己也能过去帮上忙。3现在和相邻岗位的伙伴配合的更加默契了,在彼此的岗位出现故障时只要对方一个手势就会明白自己该做些什么.4在开班后会时通过主管描述生产线场的情况和岗位点评时悟出了什么情况重要。什么情况紧急,在同时出现多个突发事件时怎样能有条不紊的处理好每件事.5在观看“XX年度《感动中国》人物”颁奖典之后我感受到我们每个人都很平凡,但在平凡的人生中,也可以做出不平凡的事情,我们每个人都可以通过自己的努力实践,也可以从他们的身上吸取力量,不断前进。
存在的不足与缺点:1在岗位出现较大的故障时有些手足无措心里还有些急躁,如果长时间没处理好的话心里还来气。2缺乏较好的工作方法,同样的一件事看别人做起来时觉得挺轻松,当轮到自己做的时候不但没做太好而且还累的满头大汗.3口语表达能力较差,在岗位之间的沟通或者是和伙伴们聊天的时候自己心里想的意思总是不能用理想的语句表达出来.
下半年的目标:在今后的日子里,争取把自己不足的地方弥补回来,多加学习以提高自己的综合能力,上班时调整好自己的心态,多加认真,争取以零失误来回报公司对我的培养。
最后,中心的祝愿公司的明天会更加的灿烂辉煌。
员工年终工作总结【范文三】
时光荏苒,XX年年很快就要过去了,回首过去的一年,内心不禁感慨万千……时间如梭,转眼间又将跨过一个年度之坎,回首望,虽没有轰轰烈烈的战果,但也算经历了一段不平凡的考验和磨砺。非常感谢公司给我这个成长的平台,令我在工作中不断的学习,不断的进步,慢慢的提升自身的素质与才能,回首过往,公司陪伴我走过人生很重要的一个阶段,使我懂得了很多,领导对我的支持与关爱,令我明白到人间的温情,在此我向公司的领导以及全体同事表示最衷心的感谢,有你们的协助才能使我在工作中更加的得心应手,也因为有你们的帮助,才能令到公司的发展更上一个台阶,在工作上,围绕公司的中心工作,对照相关标准,严以律己,较好的完成各项工作任务。
在作风上,能遵章守纪、团结同事、务真求实、乐观上进,始终保持严谨认真的工作态度和一丝不苟的工作作风,勤勤恳恳,任劳任怨。在生活中发扬艰苦朴素、勤俭耐劳、乐于助人的优良传统,始终做到老老实实做人,勤勤恳恳做事,勤劳简朴的生活,严格要求自己,在任何时候都要起到模范带头作用。
今后努力的方向:随着公司各项制度的实行,可以预料我们的工作将更加繁重,要求也更高,需掌握的知识也更高更广。为此,我将更加勤奋的工作,刻苦的学习,努力提高文化素质和各种工作技能,为公司做出应有的贡献。即将过去的这一年,在公司领导及各部门经理的正确领导与协助下,我们的工作着重于公司的经营方针、宗旨和效益目标上,紧紧围绕重点展开工作,
在紧张的工作之余,加强团队建设,打造一个业务全面,工作热情高涨的团队。作为一个管理者,对下属充分做到“察人之长、用人之长、聚人之长、展人之长”,充分发挥他们的主观能动性及工作积极性。提高团队的整体素质,树立起开拓创新、务实高效的部门新形象.我充分认识到自己既是一个管理者,更是一个执行者。要想带好一个团队,除了熟悉业务外,还需要负责具体的工作及业务,首先要以身作则,这样才能保证在人员偏紧的情况下,大家都能够主动承担工作。
对此我向领导做如下工作报告:
一、严于律已,自觉加强党性锻炼,党性修养和政治思想觉悟进一步提高
一年来,我始终坚持运用马克思列宁主义的立场、观点和方法论,运用辩证唯物主义与历史唯物主义去分析和观察事物,明辨是非,坚持真理,坚持正确的世界观、人生观、价值观,用正确的世界观、人生观、价值观指导自己的学习、工作和生活实践,在思想上积极构筑抵御资产阶级民主和自由化、拜金主义、自由主义等一切腐朽思想侵蚀的坚固防线。热爱祖国,热爱中国共产党,热爱社会主义,拥护领导的管理思想,坚信社会主义最终必然战胜资本主义,对社会主义充满必胜的信心。认真贯彻执行党的路线、方针、政策,为加快社会主义建设事业认真做好本职工作。工作积极主动,勤奋努力,不畏艰难,尽职尽责,在平凡的工作岗位上作出力所能及的贡献.
二、强化理论和业务学习,不断提高自身综合素质
我重视加强理论和业务知识学习,在工作中,坚持一边工作一边学习,不断提高自身综合素质水平。
(1)是认真学习“三个代表"重要思想,深刻领会“三个代表"重要思想的科学内涵,增强自己实践“三个代表"重要思想的自觉性和坚定性;认真学习党的十六大报告及十六届三中、四中全会精神,自觉坚持以党的十六大为指导,为进一步加快完善社会主义市场经济体制,全面建设小康社会作出自己的努力。
(2)是认真学习工作业务知识,重点学习公文写作及公文处理和计算机知识.在学习方法上做到在重点中找重点,抓住重点,并结合自己在公文写作及公文处理、计算机知识方面存在哪些不足之处,有针对性地进行学习,不断提高自己的办公室业务工作能力。
(3)是认真学习法律知识,结合自己工作实际特点,利用闲余时间,选择性地开展学习,学习了《中华人民共和国森林法》、《森林防火条例》、《中华人民共和国土地管理法》、《广西壮族自治区土地山林水利权属纠纷调解处理条例》、通过学习,进一步增强法制意识和法制观念。
三、努力工作,按时完成工作任务
一年来,我始终坚持严格要求自己,勤奋努力,时刻牢记公司制度,全心全意为公司创造利益的宗旨,努力实践公悸非逦计划性、前瞻性、领导性强;开拓进取,经常提出合理化建议并获采纳,完成较重的本职工作任务和领导交办的其它工作;讲究工作方法,效率较高;能按时或提前完成领导交办的工作,工作成绩比较突出,效果良好。
四、在廉的方面:
(1)严格执行和维护党的“四大纪律八项要求”,纪律、经济工作纪律,工作纪律.自觉做到与公司保持高度一致,不阳奉阴违、自行其是;遵守民主集中制,不独断专行、软弱放任;依法行使权力,不滥用职权、玩忽职守;廉洁奉公,不接受任何影响公正执行公务的利益;不允许他人利用本人的影响谋取私利; 公道正派用人,不任人唯亲、营私舞弊;艰苦奋斗,不奢侈浪费、贪图享受;务实为公司,员工,不弄虚作假、与公司争利。
(2)在干部选拔任用工作中,认真执行《行员管理暂行办法》的有关规定,坚持公开、平等、竞争、择优的原则,推动协盛用人机制的改革,并逐步走向法治化的轨道。
(3)严格执行各项规章制度,坚决纠正行业不正之风.本人以身作则,严格要求,坚持以制度用人,以制度管人,并引导、教育员工自觉执行协盛各项规章制度,树立爱公司如家、爱岗敬业的良好风尚.
(4)密切联系客户,努力实现、维护、发展公司和客户的根本利益。本人牢固树立正确的权力观、地位观、利益观,树立为人民服务的思想,把客户满意不满意、拥护不拥护、赞成不赞成作为工作的出发点和落脚点,努力为公司办实事、办好事。为客户创造利润就是为公司创造价值。
(5)按规定执行个人重大事项报告制度。
总的来说,一年来,本人分管、协管的部门较多,工作范围广、任务重、责任大,由于本人正确理解上级的工作部署,坚定执行公司和领导的经营方针政策,严格执行公司的规章制度,较好地履行了作
展开阅读全文
